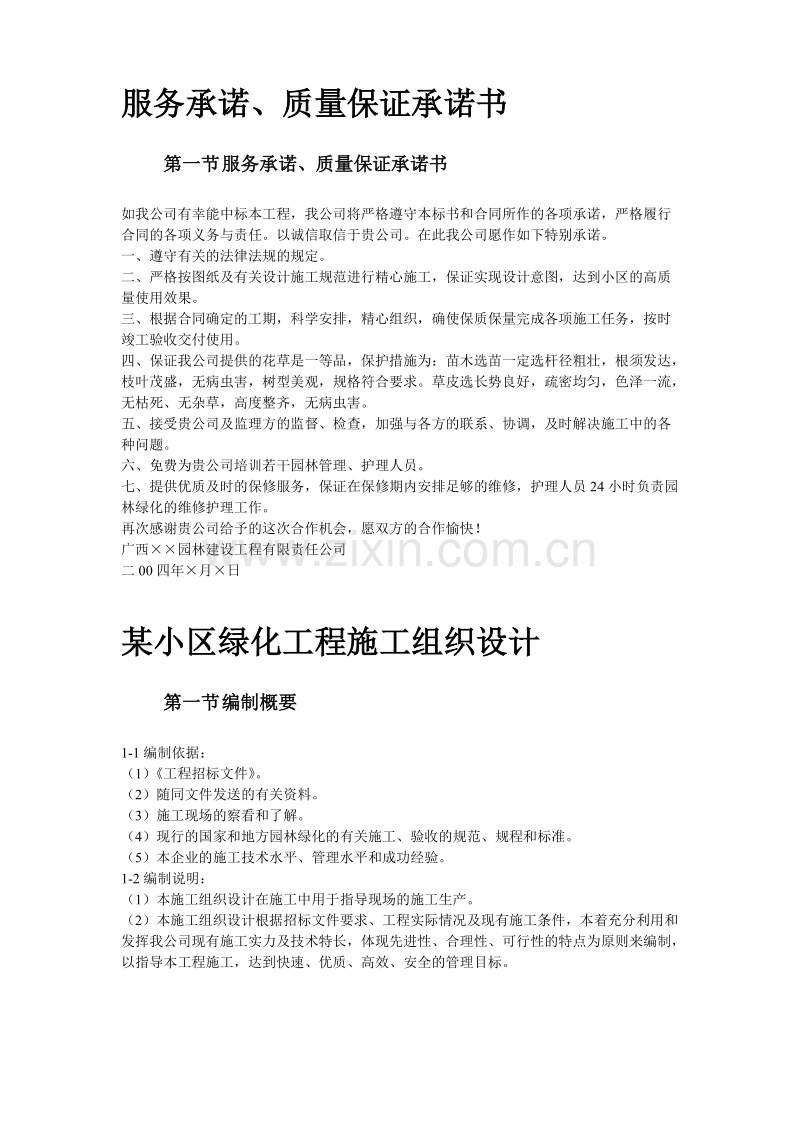

1、目录第一章 服务承诺、质量保证承诺书3第1节 服务承诺、质量保证承诺书3第二章 某小区绿化工程施工组织设计4第1节 编制概要4第2节 工程概况:5第3节 施工部署5第4节 施工方案方法101、 4-1测量定位102、 4-2土方开挖113、 4-3回填土方154、 4-4排水工程165、 4-5淋灌给水工程176、 4-6绿化种植工程197、 4-7人工湖工程关键施工方法及步骤30第5节 质量保证措施311、 5-1保证质量的管理措施312、 5-2保证质量的技术措施34第6节 工期保证措施421、 6.1管理措施422、 6.2技术措施44第7节 安全保障措施45第8节 资金保证措施47第9
2、节 文明施工措施48第10节 施工用水电计划50第11节 节约材料,降低成本措施51第12节 工程管理、养护及回访51服务承诺、质量保证承诺书第一节 服务承诺、质量保证承诺书如我公司有幸能中标本工程,我公司将严格遵守本标书和合同所作的各项承诺,严格履行合同的各项义务与责任。以诚信取信于贵公司。在此我公司愿作如下特别承诺。一、遵守有关的法律法规的规定。二、严格按图纸及有关设计施工规范进行精心施工,保证实现设计意图,达到小区的高质量使用效果。三、根据合同确定的工期,科学安排,精心组织,确使保质保量完成各项施工任务,按时竣工验收交付使用。四、保证我公司提供的花草是一等品,保护措施为:苗木选苗一定选杆
3、径粗壮,根须发达,枝叶茂盛,无病虫害,树型美观,规格符合要求。草皮选长势良好,疏密均匀,色泽一流,无枯死、无杂草,高度整齐,无病虫害。五、接受贵公司及监理方的监督、检查,加强与各方的联系、协调,及时解决施工中的各种问题。六、免费为贵公司培训若干园林管理、护理人员。七、提供优质及时的保修服务,保证在保修期内安排足够的维修,护理人员24小时负责园林绿化的维修护理工作。再次感谢贵公司给予的这次合作机会,愿双方的合作愉快!广西园林建设工程有限责任公司二00四年月日某小区绿化工程施工组织设计第一节 编制概要1-1编制依据:(1)工程招标文件。(2)随同文件发送的有关资料。(3)施工现场的察看和了解。(4
4、)现行的国家和地方园林绿化的有关施工、验收的规范、规程和标准。(5)本企业的施工技术水平、管理水平和成功经验。1-2编制说明:(1)本施工组织设计在施工中用于指导现场的施工生产。(2)本施工组织设计根据招标文件要求、工程实际情况及现有施工条件,本着充分利用和发挥我公司现有施工实力及技术特长,体现先进性、合理性、可行性的特点为原则来编制,以指导本工程施工,达到快速、优质、高效、安全的管理目标。第一节 工程概况:二期绿化工程,全部工程面积约150亩,其中包括中心人工湖、涌泉、跌水、中心花园、广场、桥廊、停车场等。工程包括园林建筑工程、园林绿化苗木种植工程、照明系统工程、给排水工程等,其中中心人工湖
5、总面积约为2900平方米,绿化种植乔木约300多株,片植灌木30余平方米,铺设草坪9000多平方米;管道安装约1000多米。部分施工场地已可进行施工。总工期75天。第一节 施工部署二期绿化工程占地面积大,工种多而工序重叠,景点多而精致,局部工艺要求复杂,施工工期较短,在工程质量、文明施工、安全生产等各方面都要求较高。我公司在施工过程中,将在工程质量、安全生产、文明施工、环境保护等方面狠抓、狠拼,抽调精干队伍、配备足够及精良的机械设备、按合同要求精选工程所需材料,确保工程按质按量按期完成。3-1组建项目经理部为确保工程高质高效,全面履行工程施工承包合同,我公司拟选派经验丰富的人员组成振宁翠峰二期
6、绿化工程项目经理部(见附表人员和机构设备情况表),负责本工程的总体管理,运用现代化管理手段,合理安排施工流水,统一协调各分部、项施工,确保工程质量和施工进度。3-2确立工程各项管理目标(1)质量目标:达到优良标准按照设计图纸施工,严格按照国家现行的建筑施工及验收规范进行施工。确保工程质量符合国家颁布的建筑安装工程质量检验评定标准(GBJ30088)和城市绿化工程施工及验收规范(CJJ/T-98)验收标准,并达到合同要求的等级要求。(2)工期目标:总工期为75天(日历天)。根据建设单位要求,本工程计划在2004年10月15日开工,总工期75天(日历天)。(3)安全目标:工程施工期确保安全事故为零
7、。严格执行中华人民共和国行业标准、建筑施工安全检查标准(JGJ59-99),加强管理人员、施工人员的安全思想教育,杜绝重大安全事故及任何安全事故的发生。(4)文明施工目标:达到南宁市文明施工管理标准,投诉为零。严格按照南宁市文明施工要求施工,在施工过程中,保证道路畅通、材料堆放整齐、无积水,达到“三通”、“三无”,控制噪音,确保施工区域内卫生整洁,争创文明施工工地。3-3施工进度计划:总工期75天(日历天)。根据工程工期要求,在充分细致地对设计图纸研究,及考虑到施工环境、施工期间的气候等因素对工期的影响,综合分析,对本工程的施工进度作如下安排:(1)施工总进度计划:本工程采取同步水平交叉作业施
8、工的方法。遵守先淋灌后绿化的原则,各工种在上一道工序完成并经验收合格后马上进行下道工序施工,整个工程采取水平交叉作业,总工期控制在75天以内(详见施工进度计划表)。3-4劳动力计划根据工程量及工期要求,本工程拟投入劳动力如下:项目部管理人员及技术员12人,土方工50人,木工10人,钢筋工2人,混凝土工50人,泥瓦工60人,机械操作及修理工20人,水电工6人,电焊工3人,园艺工50人,杂工12人。3-5施工机械设备计划本工程拟投入施工机械设备如下:挖掘机1台,自卸汽车10台,汽车起重机1台,空压机1台,电焊机3台,钢筋切断机1台,钢筋弯曲机1台,插入式振动器1台,平板式振动器1台,喷灌机1台,手
9、推车40台,打式夯3台,旅行小客车2台,推土机1台,修剪机5台,割草机6台,洒水车1台,打药车1台等(详见人员和机构设备情况表)。3-6主要材料需求量及进场计划根据设计图纸及工程量清单,编制好主要工程用料品种、数量及预计进场计划,做好主材的预定采购工作,确保工程如期竣工。3-7施工准备工作(一)技术准备(1)根据建设单位提供的施工图纸和地质、气象资料,组织项目部有关工程技术人员会审、熟悉图纸,提出问题,并参加建设单位组织的图纸会审,并做好会审记录。(2)依据施工组织设计的指导,进一步细化编制各分部、分项工程的施工方案。(3)确定项目部各技术、管理人员的各自职责,确保工程施工过程中,各种施工规范
10、,技术作业规程、安全生产、文明施工等措施监督到位,使其能有效执行。(4)做好各工种的技术、操作规程、质量工艺和安全生产的交底工作,并做好书面记录、存档。(5)做好各工种作业人员上岗前的技术培训工作,确保每人都持证上岗,杜绝违章作业、无证上岗。(二)劳动力准备(1)根据施工进度计划,分阶段提出劳动力需用计划,组织工人进场。(2)做好进场施工人员的技术培训及技术交底工作,进行上岗前培训,禁止无证上岗。(3)做好工人进场后的三级安全教育工作,使工人严格遵守各项规章制度、施工规范,杜绝安全事故发生。(三)物资准备(1)根据施工进度计划,做好工程材料、施工机具需用、进场计划。(2)做好各种进场机械设备的
11、检修、维修保养工作,使机械设备正常运行。(3)落实各主要材料订购工作,组织好货源,并进行预检,以确保材料质量,签订供货合同。(四)施工现场的准备根据施工现场的实际情况和施工要求,对施工现场平面进行布置,做好场地平整及施工临时设施搭设工作(详见施工平面布置图)。第一节 施工方案方法1.1.1 4-1测量定位(1)建立施工控制网:据设计的施工平面图上拟建的园林建筑物和植物的坐标位置、基线、基点的相关数据,城市水准点或设计图纸上指定的相对标高参照点,用经纬仪、水准仪及钢尺进行网点的测量、标记。制订施工控制网的测放方案,测量遵循先整体后局部的工作程序进行。施工控制网点的布设和布设间距满足园林建筑物和植
12、物施工定位放线和技术监督的要求。并与总平面图相配合,以便在施工过程中,保持有足够数量的控制网点,为施工提供定位测设及技术复核标志。根据施工控制网进行定位测设园林建筑物和植物的施工定位及施工控制网点。测量过程中,进行闭合误差校核,误差值在1/5000内,可按比例修正,超出允许误差值时,马上进行复测。使用经纬仪测设施工控制网点网时,测量不少于一个测回(往返测为一个测回)。使用钢尽量度时,将钢尺两端尽可能保持在同一水平高度后方可进行尺量。把统一的施工控制网点,水准点及园林建筑物和植物的主轴线等控制点标志设置牢固、并用混凝土保护,使其稳定,不下沉、不变位,重点的标志和环境保护需要,可设护栏围护。(2)
13、标高控制:用水准仪根据总平面图上所示的水准点(或勘测设计图纸上指定的水准点相对标高参照点)准确地把测量基准点引测到施工场地附近的固定建筑物或牢固的物体上,便于监控相应位置上。标高的引测进行往返一个测回,其闭合误差值在允许范围内,可按水平距离比例相应修正。1.2.1 4-2土方开挖(1)土方开挖采用机械结合人工作业方式。土方开挖前,复核各园林建筑物的位置或场地的定位控制线(桩)、标准水平板及基糟的灰线尺寸,并办完预检手续,并了解地下管线情况,并随时做好文物保护工作。坡度的确定:a、在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。b、密实、中密的砂土和
14、碎石类土(充填物为砂土)1.0m;c、硬塑、可塑的轻亚粘土及亚粘土1.25m;d、硬塑、可塑的粘土和碎石类土(充填物为粘性土)1.5m;e、坚硬的粘土2.0m;超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。根据基础和土质、现场出土等条件要合理确定开挖顺序,然后再分段分层平均下挖。开挖各种浅基础时,如不放坡时,先沿灰线直边切出精边的轮廓线。开挖各种基坑的要求:a、浅条形基础:一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端逆向倒退按踏步型挖掘。碎石类上先用镐锄松,正向挖掘,每层深度,按翻土厚度而定,每层
15、清底和出土,然后逐步挖掘。b、浅管沟:与浅的条形基础开挖基本相同,仅沟帮不切直修平。标高按龙门板上平往下返出沟底尺寸,接近设计标高后,再从两端龙门板下面的沟底标高上返为基准点,拉小线用尺检查沟底标高,最后修整为底。c、开挖放坡后坑(槽)和管沟时,先按施工方案规定的坡度粗略开挖,再分层按放坡要求做出坡度线,每隔3m左右做出一条,以此进行铲坡。深管沟挖土时,在沟中间留出宽80mm左右的倒土台。d、开挖大面积浅基坑时,沿坑三面开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。挖基坑(槽)或管沟,当接近地下水位时,先完成标高最低处的土方,以便在该处集中排水。开挖后,在挖到距槽底50cm平
16、线,自每条槽端部20cm处每隔23m,在槽帮上钉水平标高小木板。在挖至接近槽底标高时,用尺或事先量好的50cm标准尺杆,随时以小木板上平核槽底标高。最后由两端轴线(中心线)引拉拉通线、检查距沟边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底上方,修底铲平。基坑(槽)、管沟的直立帮和坡度,在开挖过程和敞露期间防止塌方,必要时加以保护。在开挖槽边弃土时,保证边坡和直立帮的稳定。当土质良好时,抛于槽边的土方(或材料),距槽(沟)边缘0.8m以外,高度不宜超过1.5m.在柱基周围、墙基或围墙一侧,不得堆土过高。开挖基坑(槽)的土方,在场地有条件堆放时,留足回填需用的好土,多余的土方运出,避免二次搬运。
17、土方开挖一般不宜在雨季进行,否则工作面不宜过大,分段逐片的分期完成。(2)基坑(槽)或管沟时,注意边坡稳定,必要时可适当放缓边坡或设置支撑。同时在坑(槽)外侧围以上筑堤或开挖水沟,防止地面水流入。施工时加强对边坡、支撑、土堤等的检查。(3)做好成品保护工作:对各个基准点,施工时不得碰摸。并经常测量和核实其位置、水平标高和边坡坡度是否符合设计要求。定位标准和标准水准点,也定期复测,检查是否正确。防止邻近已有建筑物或构筑物、道路、管线等发生下沉或变形。必要时与设计单位或建设单位协商采取措施,并在施工中进行沉降和位移观测。在敷设地上或地下管道、电缆的地段进行土方施工时,事先应取得有关管理部门的书面同
18、意,施工中采取措施,以防止损坏管线。施工中如发现有文物或古墓等,妥善保护,并立即报请当地有关部门处理后,方可继续施工。如发现有测量用的永久性标志或地质、地震部门设置的长期观测点等,加以保护。1.3.1 4-3回填土方土方回填采用机械结合人工作业方式。(1)回填前,进行检查并验收,办好隐检手续。(2)回填前根据工程特点、填方主料种类、密实度要求、施工条件等合理确定土方含水率控制范围、虚铺厚度和区实铺数等参数,主要回填土方工程,其参数通过压实试验来确定。(3)施工前,做好水平标志。如在基坑(槽)或管沟边坡上,每隔3m钉上水平桩;室内外的边墙上弹水平线或在墙上钉上标高控制木桩。(4)回填土分层铺摊。
19、每层铺土厚度根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺上厚度为200250mm,人工打夯不大于200mm。每层铺摊后,随之耙平。(5)回填土每层至少夯打三遍。打夯一层压半夯,夯夯相连,行行相连,纵横交叉。并且严禁用水浇使土下沉的所谓“水夯”法。(6)深浅两基坑(槽)相连时,先填夯深基坑,填至浅基坑标高时,再与浅基坑一起填夯。如必须分段填夯时,交接处填成阶梯形。上下层错缝距离不小于1.0m。(7)基础坑(糟)回填在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,采用内部加支撑的措施。(8)回填土每层填实后,按规定进行环刀取样,测出干土的质量密度,达到
20、要求后,再进行上一层的铺土。填土全部完成后,进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平;凡低于标准高程的地方补土夯实。(9)雨期施工措施:基坑(糟)或管沟的回填连续进行,尽快完成。施工中防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。现场有防雨排水措施。各期回填土每层铺土厚度比常温施工时减少20%50%。(10)成品保护措施:施工时,注意保护定位桩、轴线桩、标记枕,防止碰撞位移。夜间施工时,合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。回填时,基础或管沟的现浇混凝土达到一定强度,不致回填土而受损坏。1.4.1 4-4排水工程1、根据设计要求,对现场
21、进行勘测和定桩,正确标高下挖深度。排水坡度控制主管为5%,侧管为3%。管沟宽控制在1530,挖出的土视情况以垅形堆于管线间或以废土清运出场。2、管线放入沟前,在沟底铺13的砾石。3、在回填前审报隐蔽工程报审表,检查所有的主管和侧管,确保能够顺利排水所需的坡度和落差。4、安装好的三通管和封堵盖,管沟用直径为610砾石进行填平。填平时尽量小心,避免节点、三通管和连接处错位。1.5.1 4-5淋灌给水工程1、组织施工技术人员会同业主、设计等有关人员认真会审图纸,了解现场地下管线的有关情况,并做好开工前的一切准备工作。2、根据施工图纸,进行施工放样,并进行核对,确认无误后,开挖管线基槽。采用小型挖掘机
22、施工,基槽深0.5m、宽0.5m,争取一次挖到位,减少人工修整的工作量,加快施工进度,提高效率。如遇到地下管线,要立即停工,并报告监理及业主,洽商解决问题,才能恢复施工。3、基槽挖好后,报告监理,请求验收。基槽验收合格后,进行管道安装。4、管道安装前,首先对各种管材、成品、半成品、配件等主要材料进行测量,确认其必须具有合格证明书、规格、型号及性能检测报告符合国家技术标准或设计要求,并经监理工程师核查确认无误后方可使用。5、管道安装前,要对法兰连接处、螺纹连接处进行防腐处理,按设计要求,涂上环氧沥青漆加强防护。法兰连接时,衬垫不得凸入管内,其外边缘接近螺栓孔为宜。不得安装双垫或偏垫。法兰连接的螺
23、栓,直径和长度该符合标准,拧紧后,突出螺母的长度不大于螺杆直径的1/2。螺纹连接预装配时,线管丝头与管连接处要加足麻丝。管道承插对中心后,用管钳拧紧。螺纹连接管安装后的管螺纹根部有23扣的外露螺纹,多余的麻丝清理干净并做防腐处理,涂上环氧沥青漆。6、管道承插对口时,认真检查承口部位有否凹陷,观察或用小锤轻敲试验,如有裂缝马上调换材料,以防渗漏。7、管道安装完毕后,及时按设计及有关规范进行压力实验,实验压力为工作压力的1.5倍,但不小于0.6Mpa。检验时,试验压力下10min内压力降不大于0.05Mpa,然后降至工作压力进行实验,压力保持不变,以不渗不漏为合格。如有渗漏现象,要及时整改、更换,
24、然后再进行压力实验,直到合格为止。1.6.1 4-6绿化种植工程1.1.6.1 1.施工准备1.1管理及技术人员配备针对本工程难度大的特点,我公司专门成立振宁翠峰二期绿化工程项目部。委派经验丰富的项目经理全面负责项目施工,配备园林景观工程师、质检员、安全员、材料员、采购员等组建强有力的项目部,作为本工程项目管理机构,全面负责本项目从开工到完工全过程的施工管理、质量技术和安全管理。项目经理是我公司驻本工程施工项目上的全权代表,对作业层负有管理与服务的职能,以确保工程的质量与工期达到贵方的要求。项目经理:负责整个工程的统筹,包括合同的执行、监督及安排。设计变更的指导、施工的总指挥。园林景观工程师:
25、负责整个绿化工程的施工安排与执行监督,在项目经理不在场的情况下,全权代表项目经理处理一切事务。负责工程施工中的技术业务、监督施工质量及图纸的解释变更,竣工图的制作。质检员:负责工程所需的苗木质量。材料员:负责整个工程的材料采购和施工机械的供给,后勤的各种协调工作。安全员:负责整个工程的施工安全检查、督导及水、电等相关部分的工作联系,保证施工安全。施工队长:负责施工队的管理及施工人员的调配。1.2其他准备工作1)项目部成员会审图纸,全面领会整个工程景观设计思想及景观特征,全面、详细地了解图纸中的工程说明。对全工程概况做到心中有数。2)工程量的计算:根据施工图纸,结合预算项目,统计各项施工项目数量
26、表。3)制定材料计划表,将工程所需苗木名称、规格和预计数量列表。4)制订施工进度计划表,用于控制施工进度和调度工人及材料。5)开工前实地勘察,了解施工现场环境、交通、运输及施工人员食宿等情况,核对施工空间与设计图纸有无误差。6)施工前对土壤进行化学分析,对不合格土壤采取相应措施消毒,施肥和客土等完善土壤理化性质。1.3协调工作1)工程开工后,每周召开工作协调会,及时解决施工中产生的矛盾;上报业主安排工作的误差情况;汇报下周的工程作业计划;对业主和协作单位的配合要求。2)业主与监理召开的工程协调会一般由项目经理及施工负责人参加,协商解决重大问题以便工程顺利进行。3)施工工程中自觉配合、服从业主、
27、监理单位对工程施工的监督,共同把好质量关。1.1.6.2 2.施工顺序:场地整理定点放样种植穴、槽挖掘种植穴、槽挖掘选苗、起苗、运输苗木修剪苗木种植养护(浇水、扶正、修剪)2.1准备期绿化苗木、有机肥料的选择及准备工作。园林机械、车辆及护树设施等准备。2.2施工期根据施工图纸及现场情况,将施工期分为几个阶段,每个阶段的施工起止日期按施工进度计划表进行。2.3养护期根据合同竣工后,进入养护期,按绿化养护作业指导书进行养护,以保证苗木成活。1.1.6.3 3.绿化施工主要程序及技术要求3.1 清理场地清理场地对施工场地内所有垃圾、杂草杂物等进行全面清理。3.2场地平整严格按设计标准和景观要求,土方
28、回填平整至设计标高,对场地进行翻挖,草皮种植土层厚度不低于30cm,花坛种植土层厚度不低于40cm,乔木种植土层厚度不低于70cm,破碎表土整理成符合要求的平面或曲面,按图纸设计要求进行整势整坡工作。标高符合要求,有特殊情况与业主共同商定处理。3.3放线定点根据设计图比例,将设计图纸中各种树木的位置布局、反映到实际场地保证苗木布局符合实际要求。实际情况与图纸发生冲突时,在征得监理同意的前提下,作适当调整。3.4挖种植穴和施基肥乔木种植穴以圆形为主,花灌木采用条行穴,种植穴比树木根球直径大30cm左右。施基肥按作业指导书进行。3.5苗木规格及运输选苗时,苗木规格与设计规格误差不得超过5%,按设计
29、规格选择苗木。乔木及灌木土球用草绳、蒲包包装,并适当修剪枝叶,防止水分过度蒸发而影响成活率。3.6苗木种植按苗木种植作业指导书要求进行,乔木须立保护桩固定。苗木种植按大乔木中、小乔木灌木地被草皮的顺序施工。3.7种植浇灌无论何种天气,何种苗木栽后均需浇足量的定根水。并喷洒枝叶保湿。3.8施工后的清理对施工后形成的垃圾及时清理外运,保证绿地及附近地面清洁。不影响业主整体房产运作。1.1.6.4 4.主要施工方案及技术措施4.1平整场地工序1)施工工具配置推土机、运输车、吊车、反铲机、铁锹、铲子、锄头、手推车2)施工内容施工员负责平整场地的面积范围。用上述机械、工具对不符合设计要求的坡地进行平整、
30、高坡削平、低塘填平。对特殊场地,如草坪地,应具备适宜的排水坡度,以2.5%3%为宜,边缘应低于路道牙35。对场地翻挖、松土厚度不低于50。条件不允许时,保证草坪种植土厚不低于30,花坛种植土厚不低于40,且将泥块击碎。对低位花坛,应高于所在地面510,以符合苗木种植要求。3)检查项目平整度、清除杂物杂草程度、松土质量。4.2定点放线工序1)施工工具锄头、铲子、皮卷尺、木桩、线、石灰。2)工作内容对照图纸,用上述工具在整形好的工程场地上,采用方格法对乔灌木、地被、草皮、小品等进行定点放线。对于规则式灌木图案花坛,做到放线准确,压线种植,图案清晰明了。绿篱应开沟种植沟槽的大小按设计要求和土球规格而
31、定3)检查项目施工图定点放线尺寸应准确无误。按公司质量检查标准进行检查,做文字记载。4.3挖植穴工序1)工具锄头、铲子、铁锹。2)工作内容根据定点放样的标线,树木土球的大小确定植穴的规格,一般树穴的直径比规定的土球直径要大2030。对于花坛、绿篱的植穴按设计要求确定放线范围,或植穴的形状,绿篱以带状为主,花坛以几何形状为主,在花坛、绿篱周边须留35宽、35深的保水沟,翻挖、松土的深度为1530。3)检查内容苗木的规格质量植穴质量杂物、石块的清理度。按公司相关的质量标准检查验收,并记载。4)注意事项注意设计施工图与现场具体情况的结合,对不能按设计要求进行施工的地方,提出合理建议。4.4下基肥工序
32、1)施工工具锄头、铲子。2)工作内容:基肥种类:有机肥、复肥、有机复混肥有机肥用量表:乔灌木基肥用量土球直径()10 20 30 40 50 60 70 80 90 100 110 120基肥量 10 20 30 50 65 80 90 100 150 180 220 250草坪、花坛的基肥量宜控制在10/左右。施肥方法:与泥土混匀,回填树穴底部;草坪、花坛散施深翻30,使土肥充分混匀。3)检查项目基肥是否与泥土混匀,防止烧根。回填土高度是否符合要求,以免树木晃动。按公司质量检查标准检查,记档。4)注意事项基肥应沤熟,与泥土混匀,以防烧根。4.5苗木种植工序1)工具:锄头、铲子、护树桩、木板、
33、吊车等2)苗木规格施工顺序:先栽植大乔木中、小乔木灌木地被草坪3)工作内容苗木修剪在种植苗木之前,为减少树木体内水分蒸发,保持水分代谢平衡,使新栽苗木迅速成活和恢复生长,必须及时剪去部分枝叶,修剪时应遵循各种树木自然形态特点,在保持树冠基本形态下,剪去萌枝,病弱枝,徒长枝,重叠过密的枝条,适当剪摘去部分叶片。种植土有关要求种植土的数量。乔、灌木类:根据各类苗木土和树穴的直径大小,并在此基础上,加填土20-30CM来确定种植土数量种植土的土质要求土壤杂物及废弃物污染程度不至影响植物的正常生长,酸碱度适宜。种植土建议采用无大面积不透水层的黄壤土。乔木种植、护树桩、支架新栽树木,由于回填的种植土疏松
34、,容易歪斜,倒伏,因此行道树必须设立护树桩保护。护树桩一般以露出地面1.5-1.7米为适宜。护树桩统一靠非机动车道方向绑扎。其它护树支架用竹子、木桩等,一搬采用三角支撑方法。种植要求先将树木放入树穴中,把生长好的一面朝外,栽直看齐后,垫少量的土固定球根,填肥泥混合土到树穴的一半,用锹将土球四周的松土插实,至填满压实。最后开窝淋定根水。在高温反季节栽植时,必须做好准备,合理安排程序,务必做到随起挖、随运、随栽植。环环紧扣,尽可能缩短施工时间,栽植后及时淋水,并经常进行叶面喷水。高温强阳时要采取防日灼措施,提高苗木成活率。大树种植需要用吊车等机械栽植,需专人负责指挥,且注意施工安全。栽植完后,必须
35、用木棍支撑大枝条,以稳定树木的原有树姿。保水圈乔灌木栽植完毕后,均需在树木周围挖保水圈,直径以60-80为适宜,灌木保水圈大小4060深3-5为宜。花坛种植程序独立花坛:应按“中心向外”顺序种植;斜坡下的花坛按由上向下的顺序种植。不同品种的花坛苗混种时,先栽高的品种,后栽矮的品种;铺草坪铺草坪前,先施放底肥。铺草时,草块与泥土要紧密连接,清除草块杂草。完工后,每天喷水养护。4)检查项目护桩整齐度、苗木是否歪斜、方向是否美观、统一。草皮是否密实。按公司的质量标准检查记录。4.6淋定根水工序1)工具配置胶管、增压水泵等2)工作内容刚栽植的苗木淋定根水,要求将水管插入植穴中,慢灌,至植穴面塌陷,保水
36、圈积水为止。每天保持喷水一次直至植物成活方可减少淋水次数。3)检查项目淋定根水的次数,量与苗木扶正。对检查结果进行记录。4)注意事项淋定根水一定要淋透。下雨天栽植的植物应淋透定根水。1.7.1 4-7人工湖工程关键施工方法及步骤1、测量和定桩(1)用水准仪,根据总平面图上所示的水准点(或勘测设计图纸上指定的水准点相对标高参照点)准确地把测量基准点引测到施工场地附近的固定建筑物上或牢固的物体上,方便监控的相应位置上。(2)标高的引测进行往返一个测回,其闭合误差值在允许值范围内,可按水平距离比例相应修正。2、底板施工(1)在底板施工开始前,对场地进行彻底的挖掘和清理。把所有树桩、树根、石块及类似的
37、碎屑从场地清除出去。(2)剥去场地中所有可以利用的表土,堆积起来,以备将来用在其它的种植区。(3)挖土必须及时排水,防止基土浸泡影响承载力(4)严格按照配合比通知单计量配置,严格控制水灰比。(5)浇筑砼前应清理模板内杂物,提前浇水湿润模板,在浇水过程中,注意观察模板支架、钢筋、预埋件和预留孔的位置,发生变形及时处理。(6)砼施工缝应按照规范留置,浇筑前先凿毛表面,清理干净后浇水冲洗干净用同品种标号的水泥砂浆灌浆。(7)防水层严格按照防水工程有关施工规范及技术要求进行施工。(8)加强砼的养护工作,由专人定期浇水养护7天。第一节 质量保证措施1.1.1 5-1保证质量的管理措施(1)实行项目经理、
38、项目技术负责人,施工工长、专职质检员和队、组和组长的三级技术管理目标责任制及责任落实到人的制度。(2)全面推行质量管理制度,加强质量意识教育,使全体施工管理人员树立“质量第一、信誉至上”的思想。(3)凡参加本工程的施工管理人员必须持证上岗,施工前由负责安全生产的副经理组织有关人员认真熟悉图纸,熟悉每一个施工段的现场情况,编制施工方案,坚持谁负责工程质量的原则,严格按国家园林绿化施工、验收规范施工,确保质量优良。(4)加强质量和安全两体系的建设,使之能有效地正常运转。单位总经理是质量的第一负责人,负责全面管理工作,单位管理者代表主管质量工作,单位副总经理、总工程师主管日常质量工作,单位各部门负责
39、监督检查项目经理部施工工程质量,项目部的质量管理工作,在施工进场前进行技术交底及施工过程中进行质量检测,从上到下形成一个质量管理体系。对质量管理人员我单位还将对他们进行定期培训和考核,做到持证上岗。施工队长是队组里质量第一把关人,对队组的施工工程质量负有不可推卸的责任,必须经常与队组有关施工人员进行施工技术质量交流、组织队组技术骨干对所施工的工程质量进行全过程和全数地反复检测及进行技术指导,从严要求,凡自检质量达不到质量标准的要及时进行整改,直至达到要求标准,以确保工程质量标准的执行。(5)工程质量的好坏,物资供应质量是关键。在材料采购上,工程上的大宗材料、苗木、花草、必须严格样检验,保证苗木
40、质量能满足设计要求,淋灌部份的材料必须送到市建筑工程质量检测中心,通过试验数据及提供的资料,选择最佳的供货单位。工程使用的苗木及材料,须经过甲方认可的提前送样交甲方选定,以便于及时组织货源进场。进入施工现场的材料,及苗木项目部派人积极配合公司质安科按照分部分项质量标准,严格进行检测试验并加强材料进场验收工作,凡进场的材料与样品质量不符合者,拒绝验收。(6)对于每道工序施工,都要进行技术交底工作,坚持“自检”、“专检”、“交接检”三检制度,坚持上道工序质量达不到优良标准,下道工序不得施工的原则,凡是在交接程序上出现质量通病,项目经理必须对交接人员追查责任,项目负责人不追查责任的,公司立即追查项目
41、负责人的责任。(7)为了提高项目管理的整体水平,不断提高施工人员的素质,使质量落实到实处,我们拟采取如下措施:每星期一开“质量例会”,组织各有关部门管理人员学习有关法律、法令、法规、条例、规定及上级有关部门质量文件,根据现场实际情况,学习有关部门图纸及规范、规程、标准,汇报施工质量情况及布置今后工作等。项目开工前,由单位技术科、质安科人员对现场管理人员进行班前技术交底及各种资料收集交底,使每个施工人员对自已的责任、任务有清晰的认识。项目负责人安排时间让施工员、项目主管组织人员学习设计图纸规范、规程、标准等,分部分项开工前,施工员要对作业人员详细清楚地进行书面的技术、质量、安全交底工作,无交底者
42、不准进行施工。技术、质量、与现场工程质量有同等重要的影响,必须做到收集管理工程技术资料与施工进度同步进行。1.2.1 5-2保证质量的技术措施保证植物种植的技术措施。灌溉用水、整理场地及土壤的处理:用于浇灌植物的水,不含有油、酸、碱、盐和其他任何不利于植物生长的物质,选用符合浇灌植物的水源。土壤含有供植物生长的有机物质;无直径超过25mm的石块、粘土块;杂草、树根、垃圾及对植物生长有害的物质。对种植前的地壤理化性质进行化验分析,采取相应的消毒、施肥和换土处理等措施,使种植土理化性能好,结构疏松、通气、保水、保肥能力好,适宜于园林植物生长。必要时作客土处理,对不适合种植的土壤更换成适合种植的土壤
43、,或掺入某种土壤以改善其理化性质,使其能达到满足植物生长的需要。满足园林植物生长所必需的最低种植土层厚度,符合如下表中的规定:(单位:cm)植被类型草木花卉草坪地坡小灌木大灌木浅根乔木深根乔木土层厚度3030456090150对种植土壤中含有建筑废土及其它有害成分,以及强酸性土、强碱性土、盐土、盐碱土、重粘土、沙土等,均根据设计规定,采用换土或改良土壤的技术措施。对草坪种植地、花卉种植地要施足基肥,翻耕2530cm,去除杂物,平整度和坡度均要符合设计要求。肥料的选用:a、农家圈肥优先用作种植物的肥料。b、使用化肥,采用标准的化肥,化肥中硫酸氨至少含氮20%,尿素至少含氮45%,或有此含氮量的液
44、体化肥。并取得监理工程师的批准。c、由10%有机肥、20%化肥、70%的土壤均匀拌和而成的混合肥料也可使用。对种埴穴、槽挖掘:a、种植穴、槽挖掘前,首先向有关单位了解地下管线和隐蔽物的埋设情况;b、种植穴、槽的定点放线符合下列规定:(1)种植穴、槽的定点放线符合设计图纸要求,位置必须准确,标记明显。(2)种植穴定点时要标明中心点位置,种植标明边线。(3)定点标志要标明树种名称(或预先编制好的代号)、规格。(4)当行道树定点遇到有障碍物影响株距时,及时与设计单位联系,进行适当调整。c、挖种植穴、槽的大小,要根据苗木根系、土球直径和土壤情况而定。树坑直径比根部土球直径或比根系展开范围大40cm,树
45、坑底部距放置在合理深度的根部土球或根系底部的距离至少20cm,坑壁要垂直。坑底松填15cm厚适用的表土,并施以适量底肥,然后在坑内浇少量水,使土壤湿润留有泥浆水。穴、槽必须垂直下挖,使上口下底相等,符合种植规定。具体要求如下:(1)种植乔木:设计要求规格为:高3.03.5m;种植穴规格为:直径120cm100cm;深度100cm80cm。(2)种植棕榈科乔木:设计要求规格为:高1.21.5m。种植穴规格为:直径60cm70cm;深度40cm50cm。(3)种植灌木:设计要求规格为:高度为5060cm。种植穴规格为:直径120cm130cm;深度90cm110cm.(4)种植草木花:单行种植槽的
46、规格为4040cm;双行种植的规格为4060cm.工程所需植物的选择、苗木挖掘:a、对工程所需植物必须选择根系发达,生长茂壮,无病虫害,规格及形态符合设计要求的苗木;(1)植物品种、高度、胸径(特别是中央分隔带、服务区)符合设计要求,选种的植物是设计规定品种的一级优良品种。外观呈现正常健康的茁壮状态;能承受顶部及根部适当的修剪。列特殊规定或监理工程师批准,所有植物由苗圃直接出圃、包装、运出。(2)乔木的树木胸径不得小于30mm以上,树高为1.53m;树干挺直、生长对称、树冠展开;有正常发育的树枝和茁壮的根系;无病虫害,并不得有长度大于20mm以上的未愈合的伤痕和断枝。(3)灌木的直径在20mm以上。当种埴物在中央分隔时,高度为0.60.7m,当种植在护坡道或排水边沟两侧时,高度为11.5m。是常绿、根大、杆粗、枝叶茂盛的阔叶灌木。(4)花卉可以为多年生长的草本或木本类植物,能适应野外生长条件。(5)马尼拉草:选择无杂草,无色差,生长势好的草源。b、挖掘苗木时,根据苗木情况保留土球的大小,按一定规格切断根系保留土壤成园球状,(3)修剪直径2cm以上大枝及粗根时,截口必须削平并涂防腐剂。种植植物环节的措施:a、种植的质量必须严格控制并符合下列规定:1)种植时按设计图纸
