收藏 分销(赏)

建筑施工安全检查评分表及汇总表7[1].12修改稿.doc

上传人:胜**** 文档编号:3286363 上传时间:2024-06-28 格式:DOC 页数:21 大小:440.50KB
下载 相关 举报
建筑施工安全检查评分表及汇总表7[1].12修改稿.doc_第1页
第1页 / 共21页
建筑施工安全检查评分表及汇总表7[1].12修改稿.doc_第2页
第2页 / 共21页
建筑施工安全检查评分表及汇总表7[1].12修改稿.doc_第3页
第3页 / 共21页
建筑施工安全检查评分表及汇总表7[1].12修改稿.doc_第4页
第4页 / 共21页
建筑施工安全检查评分表及汇总表7[1].12修改稿.doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

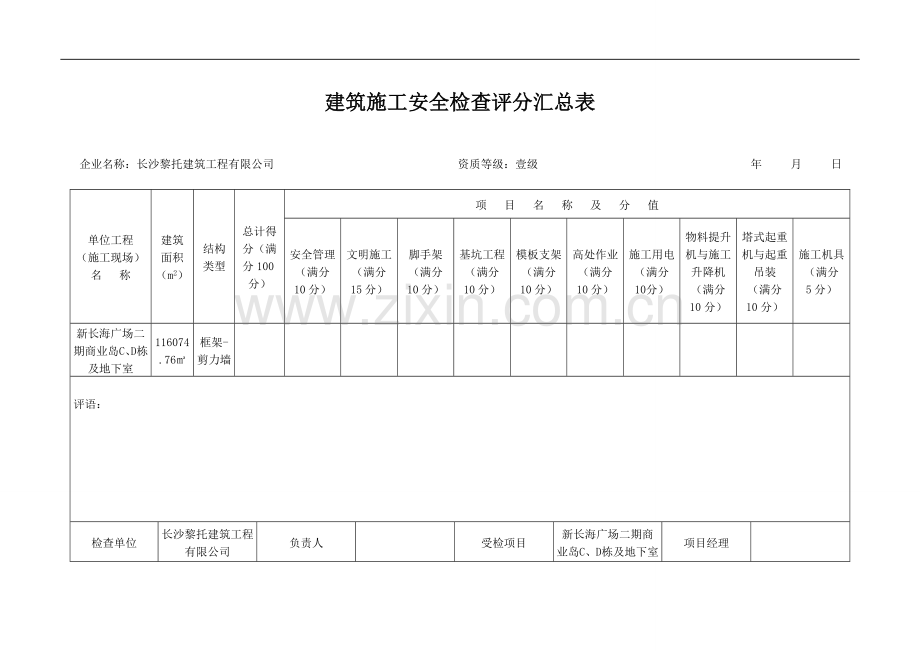

1、建筑施工安全检查评分汇总表企业名称:长沙黎托建筑工程有限公司 资质等级:壹级 年 月 日单位工程(施工现场)名 称建筑面积(m2)结构类型总计得分(满分100分)项 目 名 称 及 分 值安全管理(满分10分)文明施工(满分15分)脚手架(满分10分)基坑工程(满分10分)模板支架(满分10分)高处作业(满分10分)施工用电(满分10分)物料提升机与施工升降机(满分10分)塔式起重机与起重吊装(满分10分)施工机具(满分5分)新长海广场二期商业岛C、D栋及地下室116074.76框架-剪力墙评语:检查单位长沙黎托建筑工程有限公司负责人受检项目新长海广场二期商业岛C、D栋及地下室项目经理表B.1

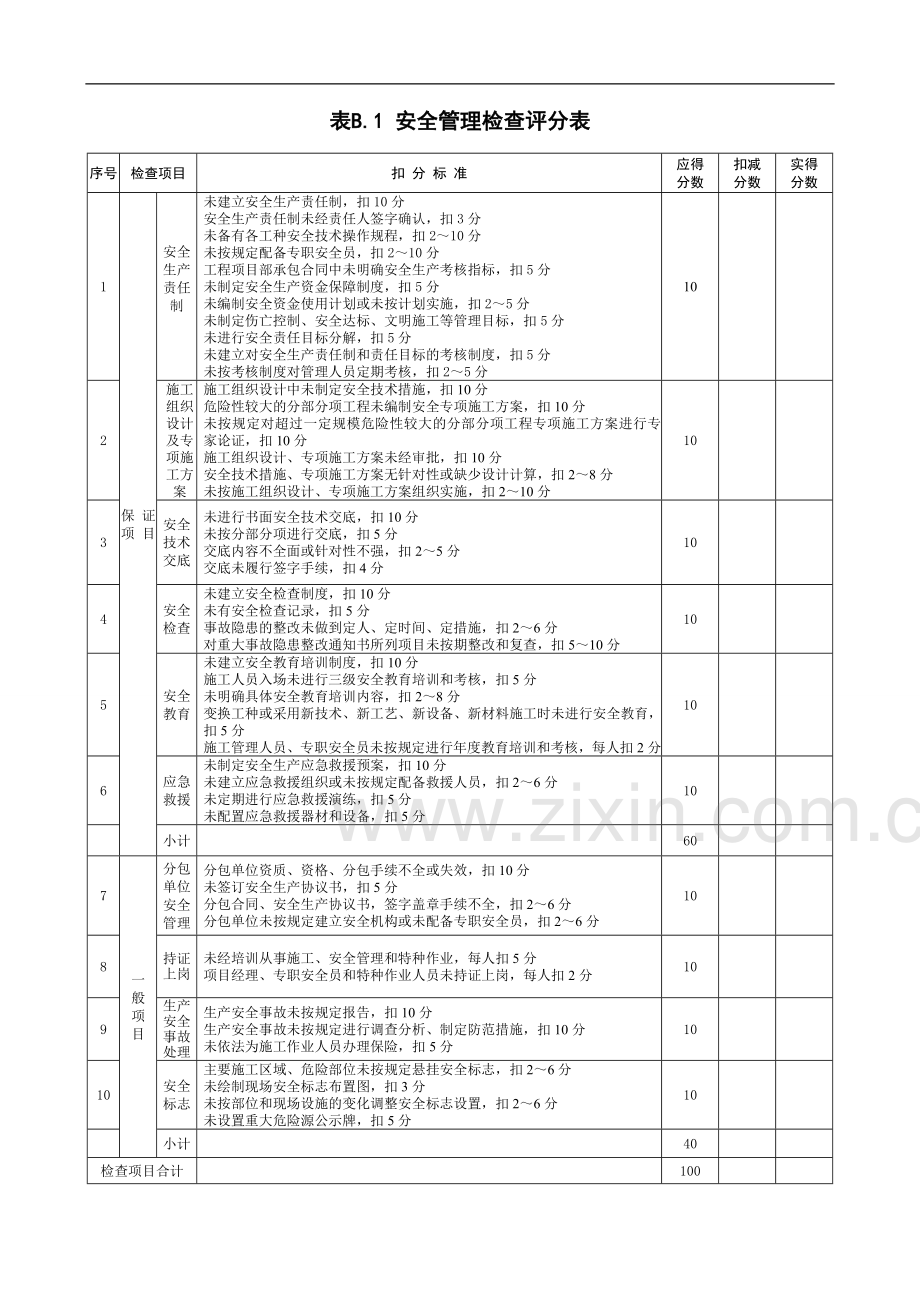

2、 安全管理检查评分表序号检查项目扣 分 标 准应得分数扣减分数实得分数1保 证 项 目安全生产责任制未建立安全生产责任制,扣10分安全生产责任制未经责任人签字确认,扣3分未备有各工种安全技术操作规程,扣210分未按规定配备专职安全员,扣210分工程项目部承包合同中未明确安全生产考核指标,扣5分未制定安全生产资金保障制度,扣5分未编制安全资金使用计划或未按计划实施,扣25分未制定伤亡控制、安全达标、文明施工等管理目标,扣5分未进行安全责任目标分解,扣5分未建立对安全生产责任制和责任目标的考核制度,扣5分未按考核制度对管理人员定期考核,扣25分102施工组织设计及专项施工方案施工组织设计中未制定安

3、全技术措施,扣10分危险性较大的分部分项工程未编制安全专项施工方案,扣10分未按规定对超过一定规模危险性较大的分部分项工程专项施工方案进行专家论证,扣10分施工组织设计、专项施工方案未经审批,扣10分安全技术措施、专项施工方案无针对性或缺少设计计算,扣28分未按施工组织设计、专项施工方案组织实施,扣210分103安全技术交底未进行书面安全技术交底,扣10分未按分部分项进行交底,扣5分交底内容不全面或针对性不强,扣25分交底未履行签字手续,扣4分104安全检查未建立安全检查制度,扣10分未有安全检查记录,扣5分事故隐患的整改未做到定人、定时间、定措施,扣26分对重大事故隐患整改通知书所列项目未按

4、期整改和复查,扣510分105安全教育未建立安全教育培训制度,扣10分施工人员入场未进行三级安全教育培训和考核,扣5分未明确具体安全教育培训内容,扣28分变换工种或采用新技术、新工艺、新设备、新材料施工时未进行安全教育,扣5分施工管理人员、专职安全员未按规定进行年度教育培训和考核,每人扣2分106应急救援未制定安全生产应急救援预案,扣10分未建立应急救援组织或未按规定配备救援人员,扣26分未定期进行应急救援演练,扣5分未配置应急救援器材和设备,扣5分10小计607一般项目分包单位安全管理分包单位资质、资格、分包手续不全或失效,扣10分未签订安全生产协议书,扣5分分包合同、安全生产协议书,签字盖

5、章手续不全,扣26分分包单位未按规定建立安全机构或未配备专职安全员,扣26分108持证上岗未经培训从事施工、安全管理和特种作业,每人扣5分项目经理、专职安全员和特种作业人员未持证上岗,每人扣2分109生产安全事故处理生产安全事故未按规定报告,扣10分生产安全事故未按规定进行调查分析、制定防范措施,扣10分未依法为施工作业人员办理保险,扣5分1010安全标志主要施工区域、危险部位未按规定悬挂安全标志,扣26分未绘制现场安全标志布置图,扣3分未按部位和现场设施的变化调整安全标志设置,扣26分未设置重大危险源公示牌,扣5分10小计40检查项目合计100表B.2 文明施工检查评分表序号检查项目扣 分

6、标 准应得分数扣减分数实得分数1保证项目现场围挡市区主要路段的工地未设置封闭围挡或围挡高度小于2.5m,扣510分一般路段的工地未设置封闭围挡或围挡高度小于1.8m,扣510分围挡未达到坚固、稳定、整洁、美观,扣510分102封闭管理施工现场进出口未设置大门,扣10分未设置门卫室,扣5分未建立门卫值守管理制度或未配备门卫值守人员,扣26分施工人员进入施工现场未佩戴工作卡,扣2分施工现场出入口未标有企业名称或标识,扣2分未设置车辆冲洗设施,扣3分103施工场地施工现场主要道路及材料加工区地面未进行硬化处理,扣5分施工现场道理不畅通、路面不平整坚实,扣5分施工现场未采取防尘措施,扣5分施工现场未设

7、置排水设施或排水不通畅、有积水,扣5分未采取防止泥浆、污水、废水污染环境措施,扣210分未设置吸烟处、随意吸烟,扣5分温暖季节未进行绿化布置,扣3分104材料管理建筑材料、构件、料具未按总平面布局码放,扣4分材料码放不整齐,未标明名称、规格,扣2分施工现场材料存放未采取防火、防锈蚀、防雨措施,扣310分建筑物内施工垃圾的清运未使用器具或管道运输,扣5分易燃易爆物品未分类储藏在专用库房、未采取防火措施,扣510分105现场办公与住宿施工作业区、材料存放区与办公、生活区未采取隔离措施,扣6分宿舍、办公用房防火等级不符合有关消防安全技术规范要求,扣10分在施工程、伙房、 库房兼作住宿,扣10分宿舍未

8、设置可开启式窗户,扣4分宿舍未设置床铺、床铺超过2层或通道宽度小于0.9m,扣26分宿舍人均面积或人员数量不符合规范要求,扣5分冬季宿舍内未采取采暖和防一氧化碳中毒措施,扣5分夏季宿舍未采取防暑降湿和防蚊蝇措施,扣5分生活用品摆放混乱、环境卫生不符合要求,扣3分106现场防火施工现场未制定消防安全管理制度、消防措施,扣10分施工现场的临时用房和作业场所的防火设计不符合规范要求,扣10分施工现场消防通道、消防水源的设置不符合规范要求,扣510分施工现场灭火器材布局、配置不合理或灭火器材失效,扣5分未办理动火审批手续或未指定动火监护人员,扣510分10小计607综合治理生活区未设置供作业人员学习和

9、娱乐场所,扣2分施工现场未建立治安保卫制度或责任未分解到人,扣35分施工现场未制定治安防范措施,扣5分108一般项目公示标牌大门口处设置的公示标牌内容不齐全,扣28分标牌不规范、不整齐,扣3分未设置安全标语,扣3分未设置宣传栏、读报栏、黑板报,扣24分109生活设施未建立卫生责任制度,扣5分食堂与厕所、垃圾站、有毒有害场所的距离不符合规范要求,扣26分食堂未办理卫生许可证或未办理炊事人员健康证,扣5分食堂使用的燃气罐未单独设置存放间或存放间通风条件不良,扣24分食堂未配备排风、冷藏、消毒、防鼠、防蚊蝇等设施,扣4分厕所内的设施数量和布局不符合规范要求,扣26分厕所卫生未达到规定要求,扣4分不能

10、保证现场人员卫生饮水,扣5分未设置淋浴室或淋浴室不能满足现场人员需求,扣4分生活垃圾未装容器或未及时清理,扣35分1010社区服务夜间未经许可施工,扣8分施工现场焚烧各类废弃物,扣8分施工现场未制定防粉尘、防噪声、防光污染等措施,扣5分未制定施工不扰民措施,扣5分10小计40检查项目合计100 表B.3 扣件式钢管脚手架检查评分表 序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案架体搭设未编制专项施工方案或未按规定审核、审批,扣10分架体结构设计未进行设计计算,扣10分架体搭设超过规范允许高度,专项施工方案未按规定组织专家论证,扣10分102立杆基础立杆基础不平、不实、不符合专项

11、施工方案要求,扣510分立杆底部缺少底座、垫板或垫板的规格不符合规范要求,每处扣25分未按规范要求设置纵、横向扫地杆,扣510分扫地杆的设置和固定不符合规范要求,扣5分未采取排水措施,扣8分103架体与建筑结构拉结架体与建筑结构拉结方式或间距不符合规范要求,每处扣2分架体底层第一步纵向水平杆处未按规定设置连墙件或未采用其他可靠措施固定,每处扣2分搭设高度超过24m的双排脚手架,未采用刚性连墙件与建筑结构可靠连接,扣10分104杆件间距与剪刀撑立杆、纵向水平杆、横向水平杆间距超过设计或规范要求,每处扣2分未按规定设置纵向剪刀撑或横向斜撑,每处扣5分剪刀撑未沿脚手架高度连续设置或角度不符合规范要求

12、,扣5分剪刀撑斜杆的接长或剪刀撑斜杆与架体杆件固定不符合规范要求,每处扣2分105脚手板与防护栏杆脚手板未满铺或铺设不牢、不稳,扣510分脚手板规格或材质不符合规范要求,扣510分架体外侧未设置密目式安全网封闭或网间连接不严,扣510分作业层防护栏杆不符合规范要求,扣5分作业层未设置高度不小于180mm的挡脚板,扣3分106交底与验收架体搭设前未进行交底或交底未有文字记录,扣510分架体分段搭设、分段使用未进行分段验收,扣5分架体搭设完毕未办理验收手续,扣10分验收内容未进行量化,或未经责任人签字确认,扣5分10小计607一般项目横向水平杆设 置未在立杆与纵向水平杆交点处设置横向水平杆, 每处

13、扣 2 分 未按脚手板铺设的需要增加设置横向水平杆,每处扣2分 双排脚手架横向水平杆只固定一端,每处扣2分 单排脚手架横向水平杆插入墙内小于180mm,每处扣2 分 108杆件连接纵向水平杆搭接长度小于1m或固定不符合要求,每处扣2分立杆除顶层顶步外采用搭接,每处扣4分杆件对接扣件的布置不符合规范要求,扣2分扣件紧固力矩小于40Nm或大于65Nm,每处扣2分109层间防护作业层脚手板下未采用安全平网兜底或作业层以下每隔10m 未采用安全平网封闭,扣5 分 作业层与建筑物之间未按规定进行封闭,扣5 分 1010构配件材质钢管直径、壁厚、材质不符合要求,扣5分 钢管弯曲、变形、锈蚀严重,扣5 分

14、扣件未进行复试或技术性能不符合标准,扣5分 511通道未设置人员上下专用通道,扣5 分通道设置不符合要求,扣2 分5小计40检查项目合计100表 B.4 门式钢管脚手架检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算,扣10分专项施工方案未按规定审核、审批,扣10分架体搭设超过规范允许高度,专项施工方案未组织专家论证,扣10分102架体基础架体基础不平、不实,不符合专项施工方案要求,扣510分架体底部未设置垫板或垫板的规格不符合要求,扣25分架体底部未按规范要求设置底座,每处扣2分架体底部未按规范要求设置扫地杆,扣5分未采取排水措施,扣

15、8分103架体稳定架体与建筑物结构拉结方式或间距不符合规范要求,每处扣2分未按规范要求设置剪刀撑,扣10分门架立杆垂直偏差超过规范要求,扣5分交叉支撑的设置不符合规范要求,每处扣2分104杆件锁臂未按规定组装或漏装杆件、锁臂,扣26分未按规范要求设置纵向水平加固杆,扣10分扣件与连接的杆件参数不匹配,每处扣2分105脚手板脚手板未满铺或铺设不牢、不稳,扣510分脚手板规格或材质不符合要求,扣510分采用挂扣式钢脚手板时挂钩未挂扣在横向水平杆上或挂钩未处于锁住状态,每处扣2分106交底与验 收架体搭设前未进行交底或交底未有文字记录,扣510分架体分段搭设、分段使用未办理分段验收,扣6分架体搭设完

16、毕未办理验收手续,扣10分验收内容未进行量化,或未经责任人签字确认,扣5分10小 计607一般项目架体防护作业层防护栏杆不符合规范要求,扣5分作业层未设置高度不小于180mm的挡脚板,扣3分脚手架外侧未设置密目式安全网封闭或网间连接不严,扣510分作业层脚手板下未采用安全平网兜底或作业层以下每隔10m未采用安全平网封闭,扣5分108构配件材质杆件变形、锈蚀严重,扣10分门架局部开焊,扣10分构配件的规格、型号、材质或产品质量不符合规范要求,扣510分109荷载施工荷载超过设计规定,扣10分荷载堆放不均匀,每处扣5分1010通道未设置人员上下专用通道,扣10分通道设置不符合要求,扣5分10小 计

17、40检查项目各计100表B.5 碗扣式钢管脚手架检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算,扣10 分专项施工方案未按规定审核、审批,扣10分架体搭设超过规范允许高度,专项施工方案未组织专家论证,扣10 分 102架体基础基础不平、不实,不符合专项施工方案要求,扣510 分架体底部未设置垫板或垫板的规格不符合要求,扣25分架体底部未按规范要求设置底座,每处扣2分架体底部未按规范要求设置扫地杆,扣5分未采取排水措施,扣8 分 103架体稳定架体与建筑结构未按规范要求拉结,每处扣2 分 架体底层第一步水平杆处未按规范要求设置连墙件或未

18、采用其它可靠措施固定,每处扣2 分 连墙件未采用刚性杆件,扣10分未按规范要求设置竖向专用斜杆或八字形斜撑,扣5分专用斜杆两端未固定在纵、横向水平杆与立杆汇交的碗扣节点处,每处扣2分专用斜杆或八字形斜撑未沿脚手架高度连续设置或角度不符合要求,扣5分 104杆件锁件立杆间距、水平杆步距超过设计或规范要求,每处扣2分 未按专项施工方案设计的步距在立杆连接碗扣节点处设置纵、横向水平杆,每处扣2分架体搭设高度超过24m时,顶部24m以下的连墙件层未按规定设置水平斜杆,扣10 分 架体组装不牢或上碗扣紧固不符合要求,每处扣2分105脚手板脚手板未满铺或铺设不牢、不稳,扣510 分 脚手板规格或材质不符合

19、要求,扣510分采用挂扣式钢脚手板时挂钩未挂扣在横向水平杆上或挂钩未处于锁住状态,每处扣2 分 106交底与验收架体搭设前未进行交底或交底未有文字记录,扣510 分 架体分段搭设、分段使用未进行分段验收,扣5 分架体搭设完毕未办理验收手续,扣10 分验收内容未进行量化,或未经责任人签字确认,扣5 分 10小计607一般项目架体防护架体外侧未采用密目式安全网封闭或网间连接不严,扣510 分 作业层防护栏杆不符合规范要求,扣5分作业层外侧未设置高度不小于180mm的挡脚板,扣3分作业层脚手板下未采用安全平网兜底或作业层以下每隔 10m未采用安全平网封闭,扣5分108构配件材质杆件弯曲、变形、锈蚀严

20、重,扣10分钢管、构配件的规格、型号、材质或产品质量不符合规范要求,扣510分109荷载施工荷载超过设计规定,扣10分荷载堆放不均匀,每处扣5分1010通道未设置人员上下专用通道,扣10分通道设置不符合要求,扣5分10小计40检查项目合计100表B.6 承插型盘扣式钢管脚手架检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算,扣10 分 专项施工方案未按规定审核、审批,扣10 分 102架体基础架体基础不平、不实、不符合专项施工方案要求,扣510 分 架体立杆底部缺少垫板或垫板的规格不符合规范要求,每处扣2 分架体立杆底部未按要求设置可调

21、底座,每处扣2 分 未按规范要求设置纵、横向扫地杆,扣510 分 未采取排水措施,扣8 分 103架体稳定架体与建筑结构未按规范要求拉结,每处扣2分架体底层第一步水平杆处未按规范要求设置连墙件或未采用其它可靠措施固定,每处扣2分连墙件未采用刚性杆件,扣10分未按规范要求设置竖向斜杆或剪刀撑,扣5分竖向斜杆两端未固定在纵、横向水平杆与立杆汇交的盘扣节点处,每处扣2分斜杆或剪刀撑未沿脚手架高度连续设置或角度不符合规范要求,扣5分104杆件设置架体立杆间距、水平杆步距超过设计或规范要求,每处扣2分 未按专项施工方案设计的步距在立杆连接插盘处设置纵、横向水平杆,每处扣2 分 双排脚手架的每步水平杆,当

22、无挂扣钢脚手板时未按规范要求设置水平斜杆,扣510 分105脚手板脚手板不满铺或铺设不牢、不稳,扣510 分 脚手板规格或材质不符合要求,扣510分采用挂扣式钢脚手板时挂钩未挂扣在水平杆上或挂钩未处于锁住状态,每处扣2 分 106交底与验收架体搭设前未进行交底或交底未有文字记录,扣510 分 架体分段搭设、分段使用未进行分段验收,扣5 分架体搭设完毕未办理验收手续,扣10 分 验收内容未进行量化,或未经责任人签字确认,扣5 分 10小计607一般项目架体防护架体外侧未采用密目式安全网封闭或网间连接不严,扣510 分 作业层防护栏杆不符合规范要求,扣5 分作业层外侧未设置高度不小于180mm 的

23、挡脚板,扣3 分 作业层脚手板下未采用安全平网兜底或作业层以下每隔10m 未采用安全平网封闭,扣5 分 108杆件连接立杆竖向接长位置不符合要求,每处扣2 分剪刀撑的斜杆接长不符合要求,扣8 分 109构配件材质钢管、构配件的规格、型号、材质或产品质量不符合规范要求,扣5 分 钢管弯曲、变形、锈蚀严重,扣10 分 1010通道未设置人员上下专用通道,扣10分通道设置不符合要求,扣5分10小计40检查项目合计100 表B.7 满堂脚手架检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算,扣10分专项施工方案未按规定审核、审批,扣10分102

24、架体基础架体基础不平、不实、不符合专项施工方案要求,扣510分架体底部未设置垫板或垫板的规格不符合规范要求,每处扣25分架体底部未按规范要求设置底座,每处扣2分架体底部未按规范要求设置扫地杆,扣5分未采取排水措施,扣8分103架休稳定架体四周与中间未按规范要求设置竖向剪刀撑或专用斜杆,扣10分未按规范要求设置水平剪刀撑或专用水平斜杆,扣10分架体高宽比超过规范要求时未采取与结构拉结或其它可靠的稳定措施,扣10分104杆件锁件架体立杆间距、水平杆步距超过设计和规范要求,每处扣2分杆件接长不符合要求,每处扣2分架体搭设不牢或杆件节点紧固不符合要求,每处扣2分105脚手板脚手板不满铺或铺设不牢、不稳

25、,扣510分脚手板规格或材质不符合要求,扣510分采用挂扣式钢脚手板时挂钩未挂扣在水平杆上或挂钩未处于锁住状态,每处扣2分106交底与验收架体搭设前未进行交底或交底未有文字记录,扣510分架体分段搭设、分段使用未进行分段验收,扣5分架体搭设完毕未办理验收手续,扣10分验收内容未进行量化,或未经责任人签字确认,扣5分10小计607一般项目架体防护作业层防护栏杆不符合规范要求,扣5分作业层外侧未设置高度不小于180mm挡脚板,扣3分作业层脚手板下未采用安全平网兜底或作业层以下每隔10m未采用安全平网封闭,扣5分108构配件材质钢管、构配件的规格、型号、材质或产品质量不符合规范要求,扣510分杆件弯

26、曲、变形、锈蚀严重,扣10分109荷载架体的施工荷载超过设计和规范要求,扣10分荷载堆放不均匀,每处扣5分1010通道未设置人员上下专用通道,扣10分通道设置不符合要求,扣5分10小计40检查项目合计100 表B.8 悬挑式脚手架检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算,扣10分专项施工方案未按规定审核、审批,扣10分架体搭设超过规范允许高度,专项施工方案未按规定组织专家论证,扣10分102悬挑钢梁钢梁截面高度未按设计确定或截面形式不符合设计和规范要求,扣10分钢梁固定段长度小于悬挑段长度的1.25倍,扣5分钢梁外端未设置钢丝绳

27、或钢拉杆与上一层建筑结构拉结,每处扣2分钢梁与建筑结构锚固处结构强度、锚固措施不符合设计和规范要求,扣510分钢梁间距未按悬挑架体立杆纵距设置,扣5分103架体稳定立杆底部与悬挑钢梁连接处未采取可靠固定措施,每处扣2分承插式立杆接长未采取螺栓或销钉固定,每处扣2分纵横向扫地杆的设置不符合规范要求,扣510分未在架体外侧设置连续式剪刀撑,扣10分未按规定设置横向斜撑,扣5分架体未按规定与建筑结构拉结,每处扣5分104脚手板脚手板规格、材质不符合要求,扣510分脚手板未满铺或铺设不严、不牢、不稳,扣510分105荷载脚手架施工荷载超过设计规定,扣10分施工荷载堆放不均匀,每处扣5分106交底与验收

28、架体搭设前未进行交底或交底未有文字记录,扣510分架体分段搭设、分段使用未进行分段验收,扣6分架体搭设完毕未办理验收手续,扣10分验收内容未进行量化,或未经责任人签字确认,扣5分10小计607一般项目杆件间距立杆间距、纵向水平杆步距超过设计或规范要求,每处扣2分未在立杆与纵向水平杆交点处设置横向水平杆,每处扣2分未按脚手板铺设的需要增加设置横向水平杆,每处扣2分108架体防护作业层防护栏杆不符合规范要求,扣5分作业层架体外侧未设置高度不小于180mm的挡脚板,扣3分架体外侧未采用密目式安全网封闭或网间不严,扣510分109层间防护作业层脚手板下未采用安全平网兜底或作业层以下每隔10m未采用安全

29、平网封闭,扣5分作业层与建筑物之间未进行封闭,扣5分架体底层沿建筑结构边缘,悬挑钢梁与悬挑钢梁之间未采取封闭措施或封闭不严,扣28分架体底层未进行封闭或封闭不严,扣210分1010构配件材质构配件材质 型钢、钢管、构配件规格及材质不符合规范要求,扣510分型钢、钢管、构配件弯曲、变形、锈蚀严重,扣10分10小计40检查项目合计100表B.9 附着式升降脚手架检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算,扣10分专项施工方案未按规定审核、审批,扣10分脚手架提升超过规定允许高度,专项施工方案未按规定组织专家论证,扣10分102安全装置

30、未采用防坠落装置或技术性能不符合规范要求,扣10分防坠落装置与升降设备未分别独立固定在建筑结构上,扣10分防坠落装置未设置在竖向主框架处并与建筑结构附着,扣10分未安装防倾覆装置或防倾覆装置不符合规范要求,扣510分升降或使用工况,最上和最下两个防倾装置之间的最小间距不符合规范要求,扣8分未安装同步控制装置或技术性能不符合规范要求,扣58分103架体构造架体高度大于5倍楼层高,扣10分架体宽度大于1.2m,扣5分直线布置的架体支承跨度大于7m或折线、曲线布置的架体支承跨度大于5.4m,扣8分架体的水平悬挑长度大于2m或大于跨度1/2,扣10分架体悬臂高度大于架体高度2/5或大于6m,扣10分架

31、体全高与支撑跨度的乘积大于110,扣10分104附着支座未按竖向主框架所覆盖的每个楼层设置一道附着支座,扣10分使用工况未将竖向主框架与附着支座固定,扣10分升降工况未将防倾、导向装置设置在附着支座上,扣10分附着支座与建筑结构连接固定方式不符合规范要求,扣510分105架体安装主框架及水平支承桁架的节点未采用焊接或螺栓连接,扣10分各杆件轴线未汇交于节点,扣3分水平支承桁架的上弦及下弦之间设置的水平支撑杆件未采用焊接或螺栓连接,扣5分架体立杆底端未设置在水平支承桁架上弦杆件节点处,扣10分竖向主框架组装高度低于架体高度,扣5分架体外立面设置的连续剪刀撑未将竖向主框架、水平支承桁架和架体构架连

32、成一体,扣8分106架体升降两跨以上架体升降采用手动升降设备,扣10 分 升降工况附着支座与建筑结构连接处混凝土强度未达到设计和规范要求,扣10 分升降工况架体上有施工荷载或有人员停留,扣10 分 10小计607一般项目检查验收主要构配件进场未进行验收,扣6分分区段安装、分区段使用未进行分区段验收,扣8分架体搭设完毕未办理验收手续,扣10分验收内容未进行量化,或未经责任人签字确认,扣5分架体提升前未有检查记录,扣6分架体提升后、使用前未履行验收手续或资料不全,扣28分108脚手板脚手板未满铺或铺设不严、不牢,扣35分作业层与建筑结构之间空隙封闭不严,扣35分脚手板规格、材质不符合要求,扣510

33、分109架体防护脚手架外侧未采用密目式安全网封闭或网间连接不严,扣510分作业层防护栏杆不符合规范要求,扣5分作业层未设置高度不小于180mm的挡脚板,扣3分1010安全作业操作前未向有关技术人员和作业人员进行安全技术交底或交底未有文字记录,扣510分作业人员未经培训或未定岗定责,扣510分安装拆除单位资质不符合要求或特种作业人员未持证上岗,扣510分安装、升降、拆除时未设置安全警戒区及专人监护,扣10分荷载不均匀或超载,扣510分10小 计40检查项目各计100表B.10 高处作业吊篮检查评分表 序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未对吊篮支架支

34、撑处结构的承载力进行验算,扣10分专项施工方案未按规定审核、审批,扣10分102安全装置未安装防坠安全锁或安全锁失灵,扣10分防坠安全锁超过标定期限仍在使用,扣10分未设置挂设安全带专用安全绳及安全锁扣或安全绳未固定在建筑物可靠位置,扣10分吊篮未安装上限位装置或限位装置失灵,扣10分103悬挂机构悬挂机构前支架支撑在建筑物女儿墙上或挑檐边缘,扣10分前梁外伸长度不符合产品说明书规定,扣10分前支架与支撑面不垂直或脚轮受力,扣10分上支架未固定在前支架调节杆与悬挑梁连接的节点处,扣5分使用破损的配重块或采用其他替代物,扣10分配重块未固定或重量不符合设计规定,扣10分104钢丝绳钢丝绳有断丝、

35、松股、硬弯、锈蚀或有油污附着物,扣10分安全钢丝绳规格、型号与工作钢丝绳不相同或未独立悬挂,扣10分安全钢丝绳不悬垂,扣5分电焊作业时未对钢丝绳采取保护措施,扣510分105安装作业吊篮平台组装长度不符合产品说明书和规范要求,扣10分吊篮组装的构配件不是同一生产厂家的产品,扣510分106升降作业操作升降人员未经培训合格,扣10分吊篮内作业人员数量超过2人,扣10分吊篮内作业人员未将安全带用安全锁扣挂置在独立设置的专用安全绳上,扣10分作业人员未从地面进出吊篮,扣5分10小计607一般项目交底与验收未履行验收程序,验收表未经责任人签字确认,扣510分验收内容未进行量化,扣5分每天班前班后未进行

36、检查,扣5分吊篮安装使用前未进行交底或交底未留有文字记录,扣510分108安全防护吊篮平台周边的防护栏杆或挡脚板的设置不符合规范要求,扣510分多层或立体交叉作业未设置防护顶板,扣8分109吊篮稳定吊篮作业未采取防摆动措施,扣5 分吊篮钢丝绳不垂直或吊篮距建筑物空隙过大,扣5 分1010荷载施工荷载超过设计规定,扣10分荷载堆放不均匀,扣5分10小计40检查项目合计100表B.11 基坑工程检查评分表序号检查项目扣 分 标 准应得分数扣减分数实得分数1保证项目施工方案基坑工程未编制专项施工方案,扣10 分 专项施工方案未按规定审核、审批,扣10 分 超过一定规模条件的基坑工程专项施工方案未按规

37、定组织专家论证,扣10 分基坑周边环境或施工条件发生变化,专项施工方案未重新进行审核、审批,扣10 分 102基坑支护人工开挖的狭窄基槽,开挖深度较大或存在边坡塌方危险未采取支护措施,扣10 分 自然放坡的坡率不符合专项施工方案和规范要求,扣10分基坑支护结构不符合设计要求,扣10分 支护结构水平位移达到设计报警值未采取有效控制措施,扣10 分103降排水基坑开挖深度范围内有地下水未采取有效的降排水措施,扣10分基坑边沿周围地面未设排水沟或排水沟设置不符合规范要求,扣5分放坡开挖对坡顶、坡面、坡脚未采取降排水措施,扣510分基坑底四周未设排水沟和集水井或排除积水不及时,扣58分 104基坑开挖

38、支护结构未达到设计要求的强度提前开挖下层土方,扣10 分 未按设计和施工方案的要求分层、分段开挖或开挖不均衡,扣10分基坑开挖过程中未采取防止碰撞支护结构或工程桩的有效措施,扣10 分 机械在软土场地作业,未采取铺设渣土、砂石等硬化措施,扣10 分 105坑边荷载基坑边堆置土、料具等荷载超过基坑支护设计允许要求, 扣10分 施工机械与基坑边沿的安全距离不符合设计要求,扣10 分 106安全防护开挖深度2m及以上的基坑周边未按规范要求设置防护栏杆或栏杆设置不符合规范要求,扣510分基坑内未设置供施工人员上下的专用梯道或梯道设置不符合规范要求,扣510分 降水井口未设置防护盖板或围栏,扣10 分

39、10小计607一般项目基坑监测未按要求进行基坑工程监测,扣10分基坑监测项目不符合设计和规范要求,扣510分监测的时间间隔不符合监测方案要求或监测结果变化速率较大未加密观测次数,扣58分未按设计要求提交监测报告或监测报告内容不完整,扣58分108支撑拆除基坑支撑结构的拆除方式、拆除顺序不符合专项施工方案要求,扣510分机械拆除作业时,施工荷载大于支撑结构承载能力,扣10分人工拆除作业时,未按规定设置防护设施,扣8分采用非常规拆除方式不符合国家现行相关规范要求,扣10分109作业环境基坑内土方机械、施工人员的安全距离不符合规范要求,扣10分上下垂直作业未采取防护措施,扣5分在各种管线范围内挖土作业未设专人监护,扣5分作业区光线不良,扣5分1010应急预案未按要求编制基坑工程应急预案或应急预案内容不完整,扣510分应急组织机构不健全或应急物资、材料、工具机具储备不符合应急预案要求,扣26分10

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
