资源描述
杭甬运河杭州段第七合同段 施工现场临时用电专项方案
施工现场临时用电安全专项方案

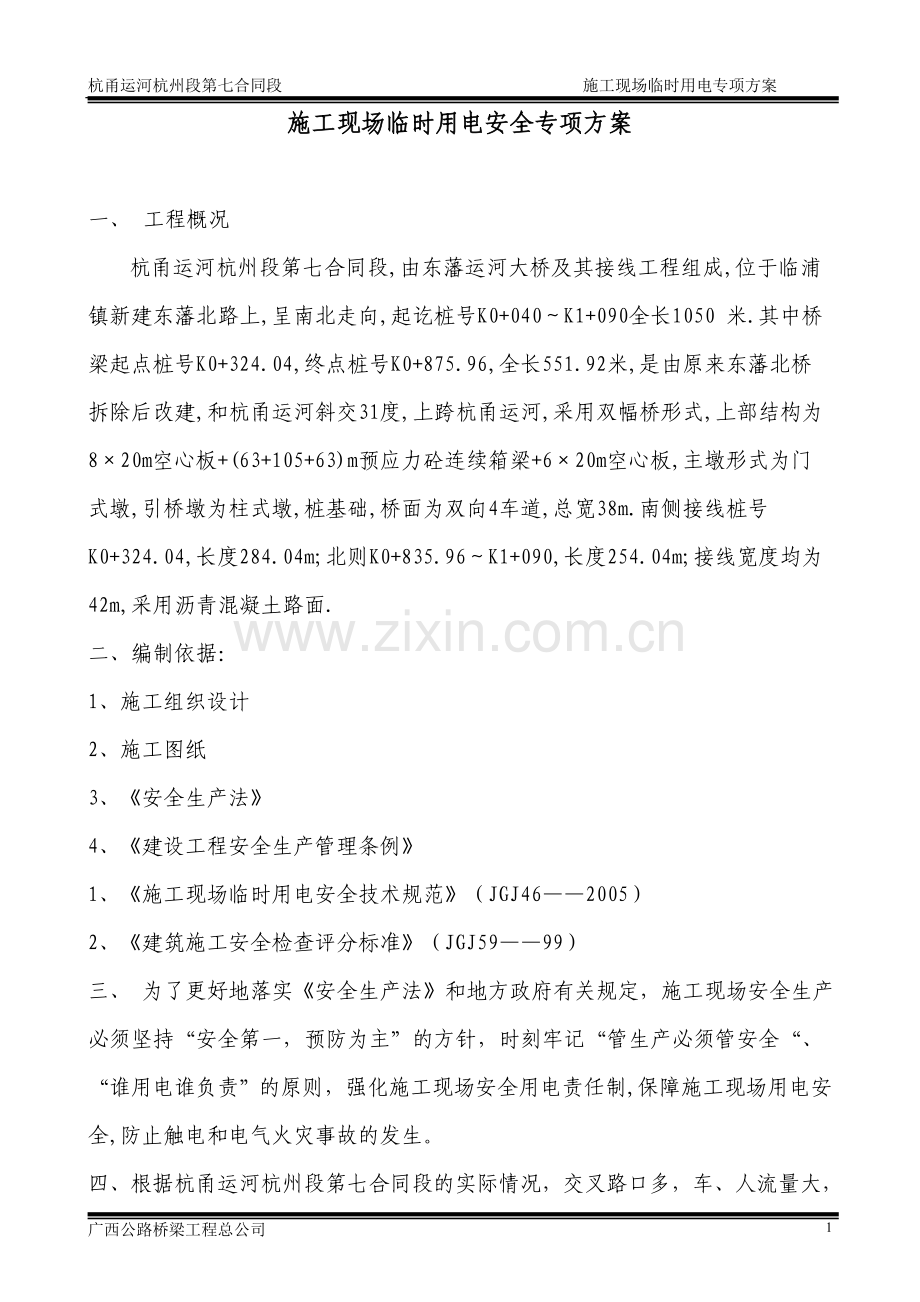

一、 工程概况
杭甬运河杭州段第七合同段,由东藩运河大桥及其接线工程组成,位于临浦镇新建东藩北路上,呈南北走向,起讫桩号K0+040~K1+090全长1050 米.其中桥梁起点桩号K0+324.04,终点桩号K0+875.96,全长551.92米,是由原来东藩北桥拆除后改建,和杭甬运河斜交31度,上跨杭甬运河,采用双幅桥形式,上部结构为8×20m空心板+(63+105+63)m预应力砼连续箱梁+6×20m空心板,主墩形式为门式墩,引桥墩为柱式墩,桩基础,桥面为双向4车道,总宽38m.南侧接线桩号K0+324.04,长度284.04m;北则K0+835.96~K1+090,长度254.04m;接线宽度均为42m,采用沥青混凝土路面.
二、编制依据:
1、施工组织设计
2、施工图纸
3、《安全生产法》
4、《建设工程安全生产管理条例》
1、《施工现场临时用电安全技术规范》(JGJ46——2005)
2、《建筑施工安全检查评分标准》(JGJ59——99)
三、 为了更好地落实《安全生产法》和地方政府有关规定,施工现场安全生产必须坚持“安全第一,预防为主”的方针,时刻牢记“管生产必须管安全“、“谁用电谁负责”的原则,强化施工现场安全用电责任制,保障施工现场用电安全,防止触电和电气火灾事故的发生。
四、根据杭甬运河杭州段第七合同段的实际情况,交叉路口多,车、人流量大,施工场地范围、空间受限,杜绝人身触电伤亡事故发生,实现安全用电无事故尤为重要。
杭甬运河杭州段第七合同段,依据施工组织设计所列工程用电机械设备,按最不利因素考虑机械设备同时使用,经计算现场给出的两台变压器总容量能够满足现场施工。

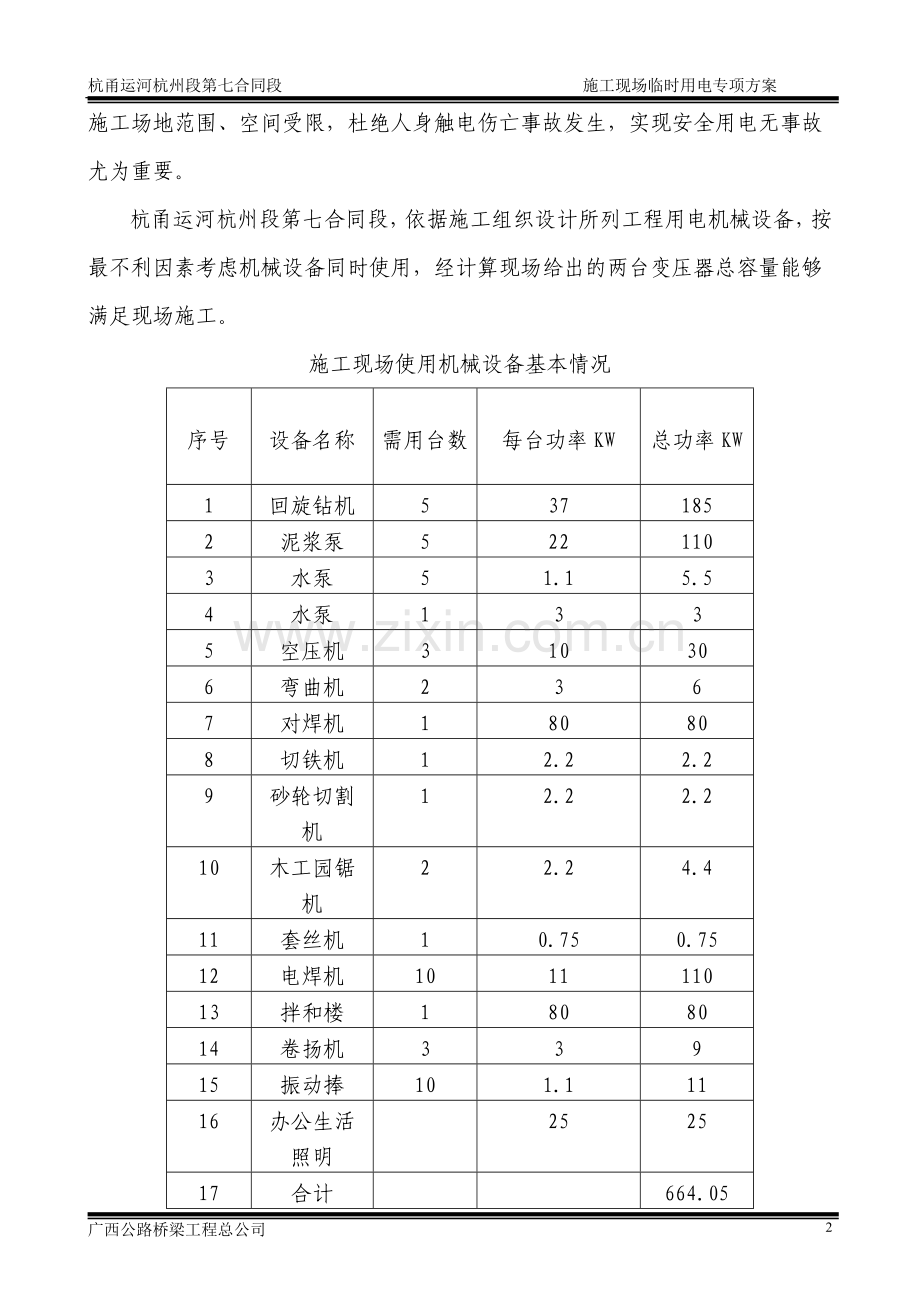

施工现场使用机械设备基本情况
序号
设备名称
需用台数
每台功率KW
总功率KW
1
回旋钻机
5
37
185
2
泥浆泵
5
22
110
3
水泵
5
1.1
5.5
4
水泵
1
3
3
5
空压机
3
10
30
6
弯曲机
2
3
6
7
对焊机
1
80
80
8
切铁机
1
2.2
2.2
9
砂轮切割机
1
2.2
2.2
10
木工园锯机
2
2.2
4.4
11
套丝机
1
0.75
0.75
12
电焊机
10
11
110
13
拌和楼
1
80
80
14
卷扬机
3
3
9
15
振动捧
10
1.1
11
16
办公生活照明
25
25
17
合计
664.05
由于100KVA=80KW 、所以664.05KW=830.06KVA ,也就是说整个现场所有机械设备、照明同时使用总容量为830.06KVA,项目2台均为450KVA变压器,提供总容量为900KVA 大于830.06KVA,满足施工要求。
(一)、 导线截面选择
为保证供电线路安全可靠经济地运行,选择导线截面时必须满足下列条件:
(1)、导线应能承受最低的机械强度的要求,《施工现场临时用电安全技术规范》JGJ46——2005,交叉路、河流、电力线路档距内的架空线绝缘铝线截面不小于25mm2。
(2)、按导线安全载流量选择导线面
导线必须能够承受负载电流长期通过所引起的温升,不能因过热而损坏导线的绝缘。导线所容许长时间通过的最大电流称为该截面的安全截面,再不同的敷设条件下,安全载流量是不一样的,如同一截面的导线作架空线敷设比穿管敷设的安全载流量大。
计算方法是求出负载实际电流,负载的计算电流公式为:
Ijs=KxΣp /√3 U 线Cosφ (A)
Kx ---需要系数,因为许多负载不一定同时使用,也不一定同时满载,还要考虑电机的效率不等于1,所以需要打一个折扣,称为需要系数。
U 线----线电压
Σp----各负载铭牌上标志的功率的总和
Cosφ――负载的平均功率因数
算出Ijs 电流查安全流量表即可得出导线截面
(3)按容许电压降选择导线截面
当供电线路很长时,线路上的电压降就比较小,导线上的电压降应不超过规定的容许电压降,如果供电线路容许电压降为额定电压的ΔU%,需要系数Kx,则按容许电压降选择的导线截面应为如下公式;
S=KxΣ(pl) /CΔU% (mm2式中Σ(pl)_负荷力矩的总合(KW.M)
C-计算系数,在三相五线制供电线路上,铝线的计算系数C铝=46.3;
ΔU%-容许电压,一般电网规定的容许电压降为±5%,临时
供电线路可降到8%
总之,导线截面的选择必须满足上面的三个条件,选用时一般先按安全载流量进行计算,初选后再按其它两个条件进行核算,直至符合要求为止。
(二)、 架空线路的安全要求
根据施组,施工时将在施工范围内架设三相五线动力线路,每隔35m 架设临时电杆同时每墩位在电杆上落线,装设统一配电箱。
1、线路采用绝缘铜线。
2、架空线路截面的选择满足上面第二条。
3、公路、河流、电力线路档距内的架空线绝缘铝线截面不小于25mm2,绝缘铜线截面不小于16mm2。
4、架在一个档距内每一层架空线路的接头数不得超过该层导线数的50%,且一根导线 只允有一个接头, 跨交叉 路 、河流、电力线路档距内不得有接头。
5、路的档距一般为30m,最大不得大于35m,线间距里应大于0.3m。
(1) 施工现场内导线最大弧垂与地面距离不小于4m, 跨越机动车道时为6m。
(2) 架空线路所使用的横担,角钢及杆上其它配件应视导线截面、杆的类型具体选用。杆的埋设,拉线设置均应符合有关施工规范及《施工现场临时用电安全技术规范》JGJ46——2005 和《建筑施工安全检查标准》JGJ59——99。
(3) 架空线路所使用的电杆为专用电杆上,严禁架设在树木、脚手架上。
(三)、 现场安全用电具体措施
施工现场临时用电按《施工现场临时用电安全技术规范》JGJ46-2005 的要求进行设计、验收和检查,进行安全技术交底,并建立、健全安全用电管理制度,严格落实防止误触带电体、防止漏电、实行安全电压三项技术措施。
1、施工用电采用“三相五线”制,按“一机一闸一漏一保”设置防护。
配电系统中应设置总配电箱、分配箱、开关箱、实行三级配电、二级保护。
2、变压器设在施工现场边角处,并设砖房围护;根据用电位置,在主干线电杆上装设分线箱。
3、在施工现场专用中性点直接接地的电力系统中,必须采用TZ-S接零保护系统,电气设备的外壳必须与专用保护零线连接。不允许在同一供电系统中有的接地,有的接零。
4、施工现场内电气设备与其所经过的建筑物或工作地点保持安全距离,现场架空线与建筑物水平距离不小于10 m,跨越临时设施时垂直距离不小于2.5m。同时,加大电线的安全系数,施工现场内不架裸线。
5、工地内的电线按标准架设。不允许将电线捆在无瓷瓶的钢筋、树木、脚手架上;露天设置的闸刀开关装在专用配电箱里,不得用铁丝或其它金属丝替代保险丝。
6、电工在接近高压线操作时,必须符合安全距离。
7、使用高温灯具时,与易燃物的距离不得小于1m,一般电灯泡距易燃物品的距离不得小于50 ㎝。
8、移动式电动机具设备用橡胶电缆供电,经常注意理顺;跨越道路时,埋入地下或穿管保护。
9、电器设备的传动轮、转轮、飞轮等外露部位必须安设防护罩。
10、各种电动机械设备,一定要有可靠有效的安全接地和防雷装置,严禁非专业人员操作机电设备。
11、每台电气设备设开关和熔断保险,严禁一闸多机,各种电器设备均要采取接零或接地保护。
12、凡是移动式设备或手持电动工具均在配电箱内装设漏电保护装置。
13、照明线路按标准架设,不能采用一根火线与一根地线的做法,不借用保护接地做照明零线。
14、对从事电焊工作的人员加强安全教育,懂得电焊机二次电压不是安全电压等基本知识。
15、各类电焊机的机壳设有良好的接地保护。
16、电焊钳设有可靠的绝缘,不允许使用无绝缘的简易焊钳和绝缘把损坏的焊钳。
17、在狭小场地或金属架上作业时,设有绝缘衬垫将焊工与焊件绝缘。
18、施工中若有人触电,不得用手拉触电人,立即切断电源,采取救护措施。
(四)、 施工现场预防电火灾的措施
1、 导线架空敷设时其安全间距必须满足规范要求,当配电线路采用熔断器作短路保护时,熔体额定电流一定小于电缆或穿管绝缘导线允许载流量的2.5 倍,或明敷绝缘导线允许载流量的1.5 倍。经常教育用电人员正确执行安全操作规程,避免作业不当造成火灾。
2、 配电室的耐火等级要大于三级,室内配置砂箱和绝缘灭火器。严格执行变压器的运行检查制度,按季度每年进行四次停电清扫和检查。
3、 现场中的电动机严禁超载使用,电机周围无易燃物,发现问题及时解决,保证设备正常运转。
4、 施工现场内严禁使用电炉子,使用电钨灯时,灯与易燃物间距要大于30cm,室内不准使用功率100W 的灯泡,严禁使用床头灯。
5、 使用焊机时要执行用火证制度,并有人监护,施焊周围不能存在易燃物体,并备齐防火设备,电焊机要放在通风良好的地方。
6、 配电箱、开关箱内严禁存放物及易燃物体,并派专人负责定期清扫。
7、 施工现场应建立防火检查制度。
8、 扑灭电气火灾时要用绝缘性能好的灭火剂如干粉灭火机、二氧化碳灭火器、1211 灭火器或干燥砂子。严禁使用导电灭火剂进行扑救。
(五)、 安全用电组织措施
1、 建立临时用电安全用电技术的编制、审批制度,并建立响应的技术档案。
2、 建立技术交底制度。向专业电工、各类用电人员介绍临时用电施工组织和安全用电技术措施的总体意图、技术内容和注意事项,并在技术交底文字资料上履行交底人的签字手续,注明交底日期。
3、 建立安全检查制度。从临时用电工程竣工开始,定期对临时用电工程进行检测,主要内容是:接地电阻值、漏电保护器动作参数等。
4、 建立工程拆除制度。建筑工程竣工后,临时用电工程的拆除年应有统一的组织和指挥,并须规定拆除时间、人员、程序、方法、注意事项和防护措施等。
5、 建立安全检查和评估制度。依据《建筑施工安全检查评分标准》(JGJ59——99)定期对现场用电安全情况进行检查评估。
6、 建立安全用电责任制,对临时用电工程部位的操作、监护、维修分片、分快、分机落实到人,并辅以必要的奖惩。
7、 建立安全教育和培训制度。定期对专业电工和各类用电人员进行用电安全教育和培训,凡上岗人员须持有关劳动部门核发的上岗证书,严禁无证上岗。
