收藏 分销(赏)

铂金华庭施工临时用电方案(1).doc

上传人:可**** 文档编号:3284597 上传时间:2024-06-28 格式:DOC 页数:20 大小:190.50KB
下载 相关 举报
铂金华庭施工临时用电方案(1).doc_第1页
第1页 / 共20页
铂金华庭施工临时用电方案(1).doc_第2页
第2页 / 共20页
铂金华庭施工临时用电方案(1).doc_第3页
第3页 / 共20页
铂金华庭施工临时用电方案(1).doc_第4页
第4页 / 共20页
铂金华庭施工临时用电方案(1).doc_第5页
第5页 / 共20页
点击查看更多>>
资源描述

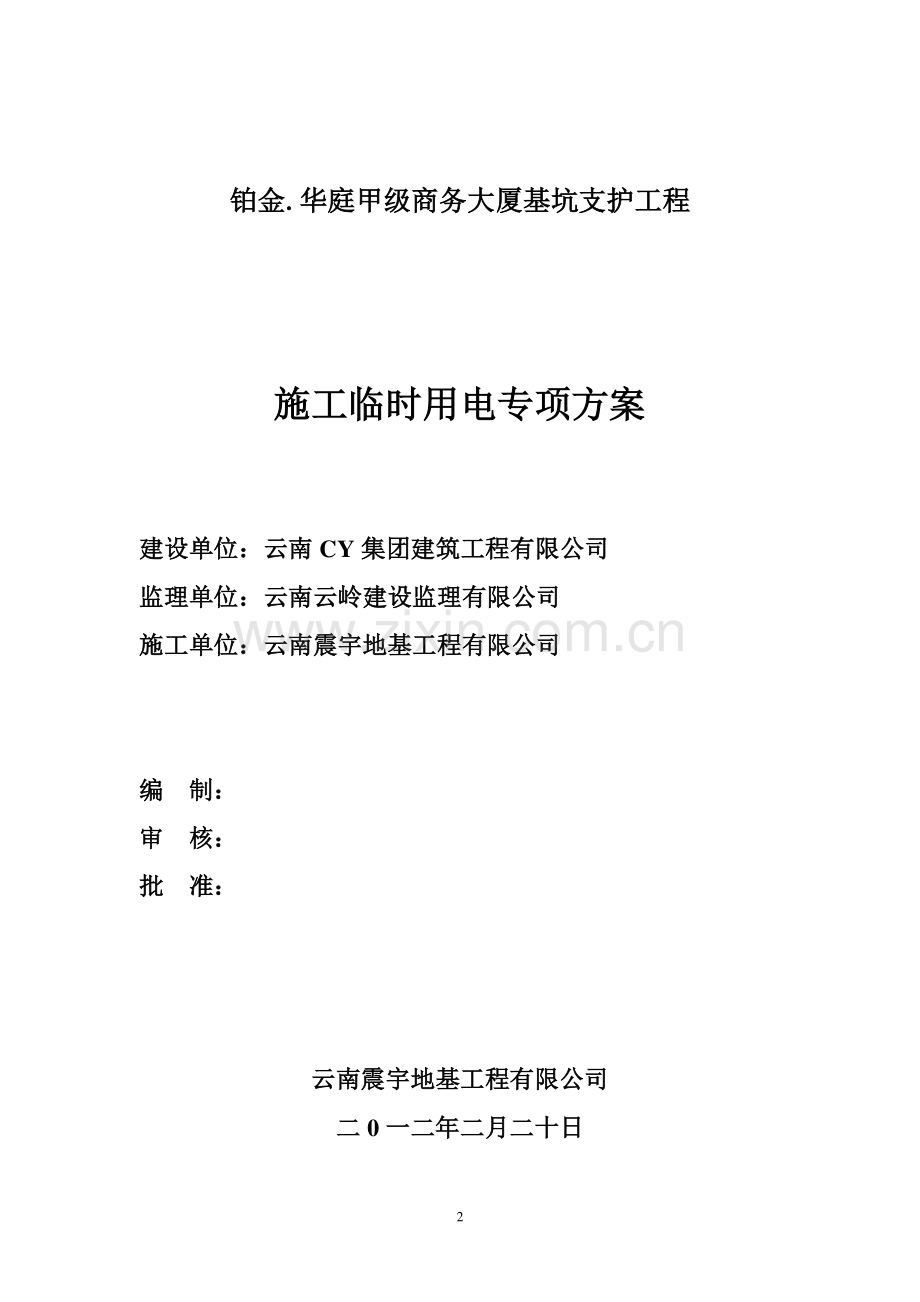

1、1 精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】2 铂金铂金.华庭甲级商务大厦基坑支护工程华庭甲级商务大厦基坑支护工程 施工临时用电专项方案施工临时用电专项方案 建设单位:云南建设单位:云南 CY 集团建筑工程有限公司集团建筑工程有限公司 监理单位:云南云岭建设监理有限公司监理单位:云南云岭建设监理有限公司 施工单位:云南震宇地基工程有限公司施工单位:云南震宇地基工程有限公司 编编 制:制:审审 核:核:批批 准:准:云南震宇地基工程有限公司云南震宇地基工程有限公司 二二 0 一二年二月二十日一二年二月

2、二十日 3 目录目录 一、现场概况第 2-3 页 二、主要施工机械设备一览表第 3-4 页 三、施工用电线路选择第 4-5 页 四、用电负荷计算书第 6-8 页 五、具有中性保护线的中性点直接接地系统示意图说明第 8-9 页 六、临时用电安装架设及配电箱、开关箱设置第 9-11 页 七、施工用电的安装要求第 11-13 页 八、电气设备的维修人员必须遵守以下规定第 12-14 页 九、电气设备的使用维修第 13 页 十、预防电气火灾的措施第 13-15 页 十一现场发生电气火灾时,扑火注意事项第 15 页 十二、现场联系人 第 15 页 施工临时用电方案施工临时用电方案 一、工程概述一、工程概

3、述 1、场地位于昆明市盘龙区,场地西北侧为穿金路,与菠萝村隔路相望;北临云南省精神病医院;南靠昆明云波输送机械厂。场地经人工填土平整,四周砌围墙相拦。拟建地上为 9F,设有二层地下室,4 为 10.95m 的深基坑,其周长约为 250m,根据场地周边环境条件,基坑具备大面积放坡开挖条件。2、现场用电由甲方提供柴油发电机暂时使用 1 台(350KW),燃油由甲方提供,以后增加机械设备,发电机随之增加满足施工需求。二、主要施工机械设备一览表二、主要施工机械设备一览表 桩机班组用电表 序号 机械设备名称 型号 数量 功率 2 长螺旋桩机 JZB-200 2 260KW 4 商品砼输送泵 XPB-90

4、 2 180KW 5 抽水机 12 48KW 6 电焊机 BS6-350 4 120KW 说 明 长螺旋施工用电:260KW 钢筋场用电:120KW 3泵机用电:90KW 4抽水用电:32KW 5 喷锚、锚索施工用电表 序号 机械设备名称 型号 数量 功率 1 空压机 1 75KW 2 喷锚机 2 11KW 3 注浆机 3 16.5KW 4 搅浆机 3 9KW 5 切割机 2 6KW 6 电焊机 3 45KW 7 锚索机 2 120KW 8 320 泵 2 60KW 9 张拉机 1 7.5KW 10 滴灯 4 20KW 11 生活用电 15KW 说 明 喷锚、锚索机械用电:370KW 生活用电

5、:15KW 其它:20KW 三、施工用电线路选择三、施工用电线路选择 1、导线选择 本工程施工用电采用柴油发电机供电,生活照明用电由甲方指定电源引出用电。本工程分一个供电区域采用 TN-S 系统、一台 350KW 柴油发电机6 组供电,以下对施工用电供电线路进行计算,具体计算如下:根据现场机械设备配置情况。1施工机械为JZB-200 长螺旋桩机 2 台,总功率 P1=2600.8=208KVA 导线截面选择 I线=75.0380311000 P=75.038033121000=632.05A 选用二根150mm2铝芯橡套软电缆线,其允许持续电流224A,224A3632.05A。2、商品砼输送

6、泵总功率 P2=1800.8=144KVA 导线截面选择 I线=75.0380331000P=75.038033121000=632.05A 选用二根 95mm2铝芯橡套软电缆线,其允许持续电流 153.83 3=307.66A。2、线路敷设 本工程施工用电均采用铝芯橡套软电缆线方法,跨越施工通道时均采取埋地敷设,有接头处采取架空的方法。3、各台设备使用“一机一闸一漏”,出线从柴油发电机引入开关箱再引入至设备控制箱,各设备所用电缆符合所需导线的面积要求,用电线长度不宜超过 100m,柴油发电机随打桩机移动。7 用电负荷计算书用电负荷计算书 工程名:铂金.华庭甲级商务大厦基坑支护、桩基础工程 计

7、算者:李 洪 计算时间:2012-2-24 民用建筑电气设计规范JGJ/T 16-2008:参考手册:工业与民用配电设计手册第三版:用电设备组名称 总功率 需要系数 功率因数 额定电压 设备相序 视在功率 有功功率 无功功率 计算电流 1#长螺旋1#泵机 220 0.80 0.80 380 三相 220.00 176.00 132.00 334.26 2#长螺旋2#泵机 220 0.80 0.80 380 三相 220.00 176.00 132.00 334.26 钢筋加工厂 120 0.80 0.80 380 三相 120.00 96.00 72.00 182.32 变压器 S1 的回路:

8、1#长螺旋 1#泵机 2#长螺旋 2#泵机 钢筋加工厂 S1 负荷:【计算公式】:Pjs=Kp*(Kx*Pe)Qjs=kq*(Kx*Pe*tg)Sjs=(Pjs*Pjs+Qjs*Qjs)Ijs=Sjs/(3*Ur)8 【输出参数】:进线相序:三相 有功功率 Pjs:403.20 无功功率 Qjs:211.64 视在功率 Sjs:455.37 有功同时系数 kp:0.90 无功同时系数 kp:0.97 计算电流 Ijs:691.87 总功率因数:0.78 有功补偿系数:0.75 无功补偿系数:0.80 补偿前功率因数 COS1:0.76 补偿后功率因数 COS2:0.9 计算补偿容量 QC1:1

9、14.28(kvar)实际补偿容量 QC2:(kvar)【计算过程(加入补偿容量)】:Pjs=Kp*(Kx*Pe)=403.20(kW)Qjs=kq*(Kx*Pe*tg)-QC1=211.64(kvar)9 Sjs=(Pjs*Pjs+Qjs*Qjs)=455.37(kVA)Ijs=Sjs/(3*Ur)=691.87(A)【补偿容量】:COS1=1/1+(*Qjs/*Pjs)2=0.76 COS2=0.9 QC1=*Pjs*(tg1-tg2)=114.28 【变压器容量】:变压器系列:S9 负荷率:80 额定容量:630(KW)用电负荷计算书用电负荷计算书 工程名:铂金.华庭甲级商务大厦基坑支护

10、、桩基础工程 计算时间:2011-12-20 计算者:李 洪 民用建筑电气设计规范JGJ/T 16-2008:参考手册:工业与民用配电设计手册第三版:10 用电设备组名称 总功率 需要系数 功率因数 额定电压 设备相序 视在功率 有功功率 无功功率 计算电流 1 260 0.80 0.80 380 三相 260.00 208.00 156.00 395.03 2 260 0.80 0.80 380 三相 260.00 208.00 156.00 395.03 3 260 0.80 0.80 380 三相 260.00 208.00 156.00 395.03 变压器 S1 的回路:S1 负荷:

11、【计算公式】:Pjs=Kp*(Kx*Pe)Qjs=kq*(Kx*Pe*tg)Sjs=(Pjs*Pjs+Qjs*Qjs)Ijs=Sjs/(3*Ur)【输出参数】:进线相序:三相 有功功率 Pjs:561.60 无功功率 Qjs:241.73 视在功率 Sjs:611.42 有功同时系数 kp:0.90 无功同时系数 kp:0.97 计算电流 Ijs:928.95 总功率因数:0.78 有功补偿系数:0.75 11 无功补偿系数:0.80 补偿前功率因数 COS1:0.76 补偿后功率因数 COS2:0.9 计算补偿容量 QC1:212.23(kvar)实际补偿容量 QC2:(kvar)【计算过程

12、(加入补偿容量)】:Pjs=Kp*(Kx*Pe)=561.60(kW)Qjs=kq*(Kx*Pe*tg)-QC1=241.73(kvar)Sjs=(Pjs*Pjs+Qjs*Qjs)=611.42(kVA)Ijs=Sjs/(3*Ur)=928.95(A)【补偿容量】:COS1=1/1+(*Qjs/*Pjs)2=0.76 COS2=0.9 QC1=*Pjs*(tg1-tg2)=212.23【变压器容量】:变压器系列:S9 12 负荷率:80 额定容量:800(KW)(当使用变压器时参照以上计算书)(当使用变压器时参照以上计算书)五、具有中性保护线的中性点直接接地系统示意图说明五、具有中性保护线的中

13、性点直接接地系统示意图说明 1、本工程如果用变压器供电时,低压配电系统用 TN-5 接零保护系统,专用保护零线应由工作接地线,配电室的零线或第一漏电保护器电源侧的零线引出,如下图所示:1工作接地;2重复接地;3 电器设备外露导电部分 L1、L2、L3相线;N 工作零线;PE 保护零线 2施工现场用电设备不得一部分设备作保护接零,另一部分设备作保护接地。3施工现场的电力系统严禁利用大地作相线或零线。13 4保护零线不得装设开关或熔断器。5保护零线应不小于工作零线的截面,同时必须满足机械工作强度的要求。6与电器设备相连接的保护零线应为截面不小于 2.5mm2绝缘多股铜线,保护绿线的统一标志为绿/黄

14、两色线。在任何情况下不准使用绿/黄双色线作负荷线。7变压器的工作接地电阻值应不大于 4,保护零线每一接地装置的接地电阻值应不大于 10。8保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处各末端处作重复接地。六、临时用电安装架设及配电箱、开关箱设置六、临时用电安装架设及配电箱、开关箱设置 1临时用电安装必须是经过培训合格,持证上岗的电工。2桩机施工为移动,所用电源线必须是绝缘电缆线。3施工用电线路必须各路清晰,不准在电缆线上直接接分支线,必须在配电箱上接出。4现场用电缆线应防止重物碾压,如须横跨施工通道,则必须埋地敷设。5电缆线接头必须穿绝缘套管,并设置警示标志。6本工程

15、所设置的配电箱、开关箱均为厚度 1.5mm 铁板制作标准配电箱。7配电系统设置室内总配电屏(配电室)和室外分配电箱,实行分级配电。14 8动力配电箱与照明配电箱分别设置。9开关箱为末级分配电箱配电,分配电箱和开关箱的距离不得超过 30m。开关箱与其控制的固定式用电设备的水平距离不宜超过3m。10配电箱、开关箱应装设端正、牢固,移动配电箱、开关箱应装在坚固的支架上,其安装高度应符合规范要求。11配电箱、开关箱内的电器设备安装必须牢固,不得歪斜和松动工作零线应通过接线端子板连接,并与保护零线接线端子板分设。12 配电箱、开关箱内的连接线应采用绝缘导线,接头不得松动,不得有外露带电部分,金属箱体外壳

16、必须作保护接零。13总配电室、总配电箱,室外分配电箱均设置总自动开关和分路自动开关及漏电保护器。14每台用电设备均设置各自专用的开关箱,实行“一机一闸”制。15 开关箱内设置漏电保护器,其额定漏电动作电流应不大于30mA,额定漏电动作时间应不小于 0.1s。16配电箱、开关箱中的导线的进线口均设在箱底的下底面,采用橡皮绝缘电缆。17所有配电箱、开关箱在使用过程中必须按照顺序操作:送电操作顺序为:总配电箱分配电箱开关箱;停电操作顺序为:开关箱分配电箱总配电箱。七、施工用电的安装要求七、施工用电的安装要求 15 1按施工现场临时用电安全技术规范JGJK462005 中的有关规定采用三相五线制,工作

17、零线和保护零线分开,保护零线取重复接地的办法,以提高保护零线安全保障的可靠性。2施工现场 380V 导线必须采用绝缘导线,且一根导线只允许有一个接头。3保护零线 正常情况时,下列电器设备不带电的外露导电部分,应作保护接零。变压器、配电箱、电器、照明器具、手持电动工具的金属外壳。电器设备传动装置的金属部件。室内、外配电装置金属框架及靠近带电部分的金属围栏和金属门。电力线路的金属保护管、敷线的钢索。4、设备漏电保护(1)施工现场的总配电箱和开关箱应至少设置两级漏电保护器,而有两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配置,使之具有分级保护的功能。2.开关箱中必须设置漏电保护器,施工

18、现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器。3.漏电保护器的选择应符合国标 GB6829-86漏电电流动作保护器(剩余电流动作保护器)的要求,开关箱内的漏电保护器其额16 定漏电动作电流应不大于 30mA,额定漏电动作时间应小于 0.15s。5、电气设备的设置应符合下列要求(1)配电室的天棚距地面不低于 3m,配电室的门向外开关并配锁。(2)配电装置的上端距天棚不小于 0.5m。(3)配电系统应设置室内总配电屏和室外分配电箱或设置室外总配电箱和分配电箱。实行分行配电。(4)动力配电箱和照明配电箱宜分别设置,如设置在同一配电箱内,动力和照明线路应分路装置,照明线路接

19、线宜接在动力开关的上侧。(5)开关箱应由末级分配电箱配电,开关箱内应一机一闸、一漏电保护,每台用电设备应有自己的开关箱,严禁用一个开关电器直接控制多台用电设备。八、电气设备的维修人员八、电气设备的维修人员必须遵守以下规定:必须遵守以下规定:(1)施工与场内临时用电的施工和维修必须由经过培训取得上岗证书的专业电工完成,电工的等级同工程难易程度和技术复杂性相适应,初级电工不允许进行中、高级电工的作业。(2)各类用电人员应做到 1掌握安全用电基本知识和所用设备的性能。2使用设备前必须按规定穿戴和配合好相应的劳动保护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运转。3停用的设备必须拉闸断电

20、、锁好开关箱。17 4负责检查所用设备的负荷线,保护零线和开关箱,发现问题立即拉闸断电并请电工处理。5搬迁或移动电气设备,必须经电工断电后在电工的指导下进行。九、电气设备的使用维修九、电气设备的使用维修(1)施工现场的所用配电箱、开关箱应每月进行一次检查调试和维修检查,维修调试人员必须是专业电工,工作时必须穿戴好绝缘用品,必须使用电绝缘工具。(2)检查、维修配电箱、开关箱时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。(3)配电箱应标明各回路的名称、用途、同时要作出分路标记。(4)现场总、分配电箱门应配锁,配电箱和开关箱应指定专人负责。施工与现场停止作业 1 小时以上

21、,应将动力开关箱锁上。(5)各种电气箱内不允许放置任何杂物,并应保持清洁,箱内不得挂接其它临时用电设备。(6)熔断器的熔体更换时,严禁用不符合原规格的熔体代替。十、预防电气火灾的措施十、预防电气火灾的措施 1、施工组织设计时要根据电气设备的用电量正确选择导线截面,从理论上杜绝线路过向负荷使用,保护装置要认真选择,当线路上出现长期负荷时,能在规定时间内动作,保护线路。2、导线架空敷设其安全间距必须满足规范要求,当配电线路采用熔断器作短路保护时,熔体额定电流一定要小于电缆或穿管缘导线18 允许截流量的 2.5 倍,或明敷绝缘导线允许截流量的 1.5 倍。经常教育用电人员正确执行安全操作规程,避免作

22、业不当造成火灾。3、电气操作人员要认真执行规范,正确连接时要有过渡端子,多股导线要用端子或测试后再与设备安装,以防加大电阻引起火灾。4、配电室的耐火等级要大于三级,室内配置砂箱和绝缘灭火器,严格执行变压器的运行检修制度,按季度每年进行四次停电清扫和检查。现场中的电动机,严禁超载使用,电机周围无易燃物,发现问题及时解决,保证设备正常运转。5、施工现场内严禁使用电炉,使用碘钨灯时,灯与易燃物间距要大天 30,室内不准使用功率超过 100W 的灯泡,严禁使用订头灯。6、使用焊机要执行用火证制度,并有监护,施焊周围不能存在易燃物体,并备齐防火设备。电焊机要放在通风良好的地方。7、存放易燃气体,易燃物仓

23、库内的照明装置一定要采用防火防爆设备,导线敷设、灯具安装,导线与设备连接均应满足有关规范要求。8、配电箱、开关箱内严禁存放杂物及易燃物体,并派专人负责定期清扫。9、施工现场应建立防火检查制度,强化电气防火领导体制,建立电气防火队伍。十一、施工现场一十一、施工现场一旦发生电气火灾时,扑火应注意以下事项:旦发生电气火灾时,扑火应注意以下事项:(1)迅速切断电源,以免事态扩大,切断电源时,火线和零线应分开错位剪,以免在钳口造成短路,并防止电源线掉在地下造成短19 路使人员触电。(2)当电源线因其它原因不能切断时,一方面派人员到供电端拉闸,另一方面灭火时,人体和各部位带电体应保持一定充分距离,必须穿戴

24、绝缘用品。(3)扑灭电气火灾时要用绝缘性能好的灭火剂如干粉灭火器、二氧化碳灭火器、1211 灭火器或干燥砂子,严禁使用导电灭火剂进行扑救。十二、现场联系人:十二、现场联系人:范应取:13759174830(项目经理)李 洪:18213996360(现场电工)0 万 U 豆体验卡 卡号:50D890668267e3349e33 密码:686d03401eefba96faba 奖品名称:500 万 U 豆体验卡 卡号:50De7a00c543af387fc0 密码:b26488ce65abc1787202 奖品名称:500 万 U 豆体验卡 卡号:50Dbac638 85c802fd52e 密码:

25、3d1c344384327b85efff 奖品名称:500 万 U 豆体验卡 卡号:50Dd97f0765bdf6998a3 密码:48db1c14e42a2b321fac 奖品名称:500 万 U 豆体验卡 卡号:50D61 215eb41ae3cc919 密码:25bffae5346e7b7d2548 奖品名称:100 万 U 豆体验卡 卡号:10D1cab621456ab278ab 密码:709f65f32865af2559c2 奖品名称:100 万 U 豆体验卡 20 卡号:10D8f1d6a4b953f3474e 密码:6e2e4017cce30dc7e055 奖品名称:100 万 U 豆体验卡 卡号:10Dd1fc6d6dd529b6892 密码:a5dbdd8338f91d2c0701 奖品名称:100 万 U 豆体验卡 卡号:10D08377b71d4374262b 密码:1d7a7c21ebd99b798a54

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
