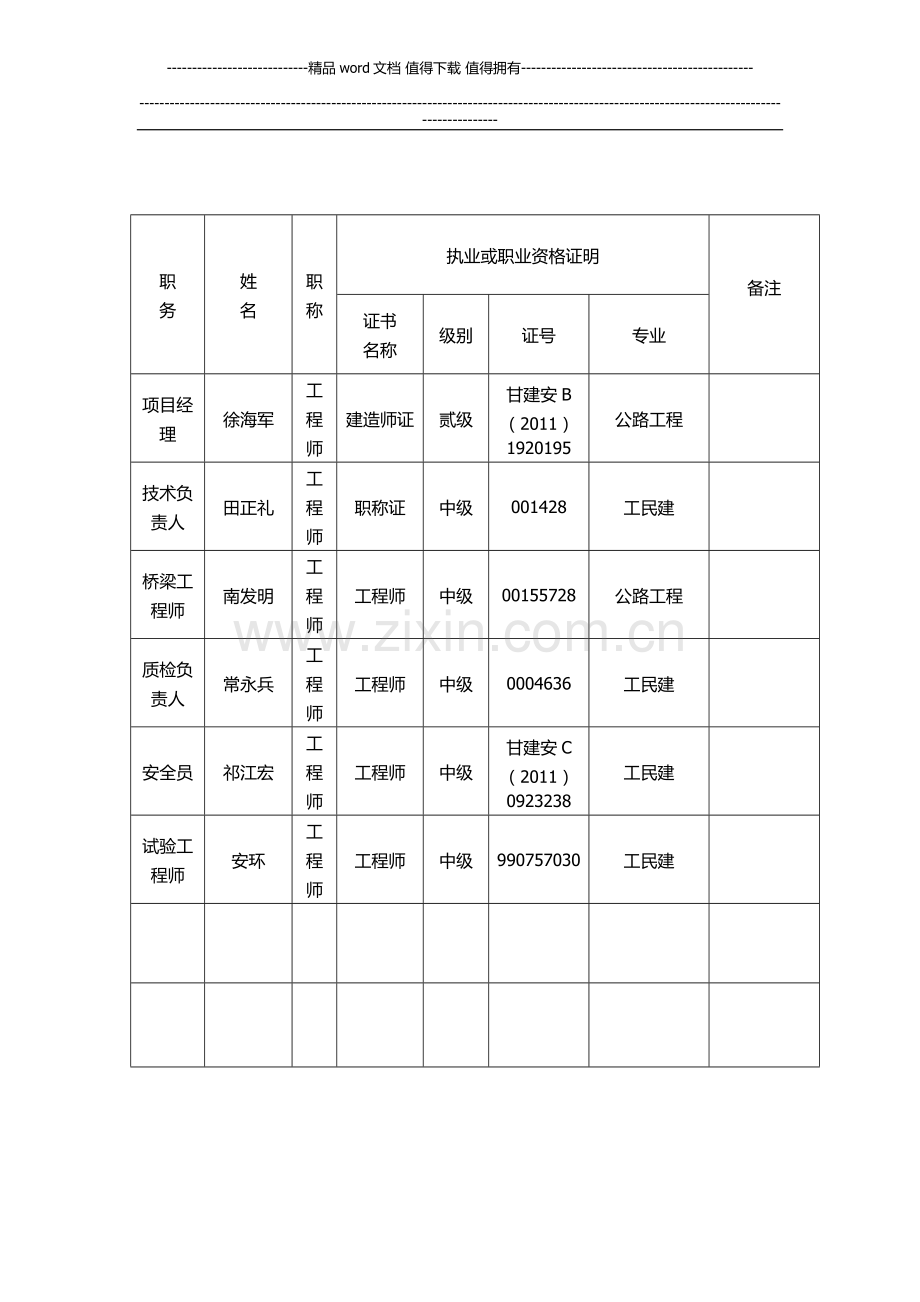

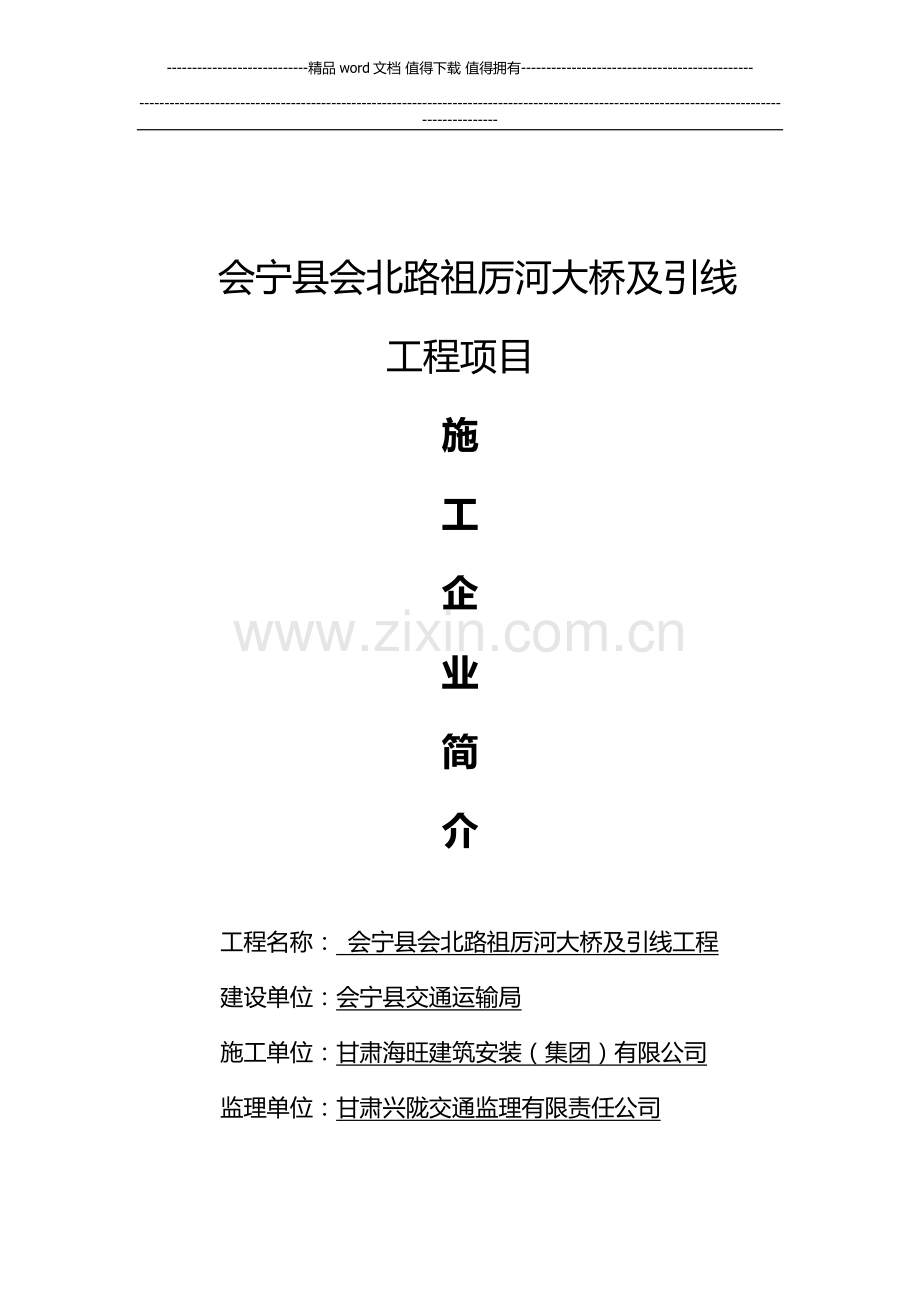

1、-精品word文档 值得下载 值得拥有- 会宁县会北路祖厉河大桥及引线工程项目施工企业简介工程名称: 会宁县会北路祖厉河大桥及引线工程 建设单位:会宁县交通运输局 施工单位:甘肃海旺建筑安装(集团)有限公司 监理单位:甘肃兴陇交通监理有限责任公司 职务姓名职称执业或职业资格证明备注证书 名称级别证号专业项目经理徐海军工程师建造师证贰级甘建安B(2011)1920195公路工程技术负责人田正礼工程师职称证中级001428工民建桥梁工程师南发明工程师工程师中级00155728公路工程质检负责人常永兵工程师工程师中级0004636工民建安全员祁江宏工程师工程师中级甘建安C(2011)0923238工

2、民建试验工程师安环工程师工程师中级990757030工民建项目管理机构配备情况表 特种作业人员名单工程名称:会宁县会北路祖厉河大桥及引线工程序 号姓名性别工种上岗证号1王统刚男电工甘A0120090007902王胜吉男电工甘A01200900007893王永露男安拆工 甘A0520090004594杨国藩男电焊甘建H-BY006305牛万录男架子工甘A02200900647施工企业确认:(盖章)年 月 日监理企业确认:(盖章)年 月 日安全检查安全控制安全工作体系安全教育安全责任制项目部安全领导小组各级业务部门现场施工负责人安全检查员参建施工人员保证施工安全提高安全意识责任到人、奖罚兑现提高预

3、测预防能力消除事故隐患责任建设安全标准工地责任制安全作业规程安全奖罚条例安全管理制度系统安全教育上岗前安全教育安全技术培训规范生产管理规范现场设施规范施工作业规范生活环境定期检查专业检查日常检查进入施工现场使用的施工机械设备清 单工程名称:会宁县会北路祖厉河大桥及引线工程序 号设备名称型 号额定功率出厂日期数量1挖掘机C7575KW2010.04.2212挖掘机EX3600235KW2011.03.0933自卸车陕汽153110KW2011.3.2554压路机临工T20120KW2010.05.2535打夯机HZ6X603.5KW2011.05.2546砼搅拌机JZC35022KW2010.0

4、5.1038装载机ZL50260KW2008.07.2339平地机PC125260KW2010.05.10110沥青拌合楼1500型280KW2012.05.20111混凝土拌合机700型120KW2013.04.12112龙门吊60t2010.6.25213架桥机150t2012.3.21114汽车吊25t2010.8.16115千斤顶110t2013.5.144施工企业确认:(盖章)年 月 日监理企业确认:(盖章)年 月 日公司介绍:甘肃海旺建筑安装(集团)有限公司成立于2008年1月15日,是在原定西县第三建筑安装工程第一分公司的基础上发展壮大起来的具有独立法人的经济实体,企业注册资本金

5、5600万元,资产总额9831万元,其中固定资产2353.3万元,动力装备率4千瓦/人,技术装备率1.2万元/人。是建筑施工总承包贰级、公路工程施工总承包贰级、市政公用工程施工总承包贰级、水利水电工程施工总承包叁级、电力工程施工总承包叁级、起重设备安装工程专业承包叁级、钢结构工程专业承包叁级资质企业。 甘肃海旺建筑安装有限责任公司可承建28层以下、单跨跨度36米及以下的房屋建筑工程;高度120及以下的构筑物;建筑面积12万平方米及以下的住宅小区或建筑群体。可承建贰级标准及以下公路、单座桥长500米,单跨度40米的桥梁工程的施工。城市道路工程;单跨跨度20米以内桥梁工程;公共广场工程。库容100

6、0万立方米、装机容量10MW及以下水利水电工程及辅助生产设施的建筑、安装和基础工程施工。可承建单机容量10千万瓦及以下的机组整体工程、110千伏及以下送电线路及相同电压等级的变电站整体工程施工总承包。可承担单项合同额不超过企业注册资本金5倍的800千牛米及以下塔吊等起重设备、60吨及以下起重机和龙门吊的安装与拆卸。可承担单项合同额不超过企业注册资本金5倍且跨度24米及以下,总质量600吨及以下,单体建筑面积6000平方米及以下的钢结构工程(包括轻型钢结构工程)和边长24米及以下,总重量120吨及以下、建筑面积1200平方米及以下的网架工程的制作与安装。 甘肃海旺建筑安装有限责任公司现有从业人员

7、1150人,中专以上学历83人,有技术职称人员187人。其中,高级工程师10人、工程师38人、助理工程师133人,会计师1人、助理会计师4人、经济师1人,执证上岗人员107人。拥有大型机械设备150余台(件),其中40搭吊5台、混凝土拌合楼1台、水稳拌合楼2台、沥青拌合楼1台、沃尔沃挖机8辆、装载机14辆、平地机1辆、压路机1辆、北方奔驰自卸车等施工车辆50辆。 为了适应市场经济发展的要求,公司成立了房建、安装、公路桥梁、市政、电力、水利水电、等专业的职能部门,层层分解经营目标,落实经营责任,极大的增强了各级管理人员的工作积极性和责任感,通过激烈的市场竞争机制提高了企业的整体竞争能力。企业在充

8、满竞争和挑战的市场环境中,始终坚持“优质高效、安全文明”的企业宗旨,“开拓进取、多元发展”为企业的发展方向。2009年度施工的新城佳苑住宅小区一举获得“省文明、市文明”工地两个奖项,2011年施工的定西市怡馨苑住宅小区5#、6#楼、新城佳苑住宅小区3#楼工程,获得“市文明”工地奖项。2010-2011年相继获得省级“诚信单位”、“劳动关系、和谐企业”,市级“诚信单位”、“守合同重信用”企业、“五星级”私营企业、“先进私营企业”荣誉称号。企业信誉、财务状况优良,具有一定的管理能力和资金实力。2011年实现主营业务收入11342万元,累计上缴各项税金877余万元。 在全体人员的共同努力下,公司在短

9、短的几年间创造了丰厚的佳绩。2007年公司积极投身房地产领域,投资并兴建的定西市新城佳苑住宅小区,建设进展顺利,一、二期工程20栋楼已全部交付使用,三期工程已进入收尾阶段,销售势头良好。于2011年成功竞买新城区1#、2#两块宗地,占地110多亩,即将开盘的“海旺家园”住宅小区,将打造定西市集高档住宅、生态住宅为一体的精典楼盘。除在房建市场具有强大的实力外,企业在电力、公路、市政、水利水电、桥梁等工程领域也成果喜人,渭源县朱韩公路、渭源县清源河桥工程、渭源县2007年农村饮水安全工程、陇西姚八公路、定西市城南一路、体育疏散通道、新城东路工程、定西市循环经济产业园区道路工程、长庆油田10KV输变

10、电线路等20多项工程均受到相关部门的好评,为企业赢得了荣誉,赢得了市场。2009年,公司实施走出去战略,并成功竞标长庆油田10KV输变电线路工程、长庆油田超低渗透油藏产能建设道路工程,兰州城市学院综合训练工程,新疆奇台县北塔山煤矿土石方剥离工程。2010年,公司在市政、水利水电专业相继竞标成功后,添补了这两项空白。 公司始终贯彻“安全第一、预防为主、综合治理”的方针,积极开展安全知识学习活动,讲安全、防事故,提高职工安全防范和自我保护能力,保证公司所承建的工程无一出现重大安全和质量事故。企业始终坚持“以人为本、构建和谐”的管理理念,调动全体员工的积极性,以质量求市场,靠管理求发展,以效益求生存

11、。 为用户服务是海旺人不变的主题,用户及社会的赞誉是海旺人开拓奋进的动力,企业将永远以“挚诚海旺、智成方圆、城市风景的缔造者、建筑艺术的传播者”的社会定位,继续发扬艰苦创业,顽强拼搏的精神,开拓创新、求真务实,与社会各界同仁一道为建设宜居家园做出不懈努力。我公司负责承建的会宁县会北路祖厉河大桥及引线工程的控制性工程祖厉河大桥的施工今年进入了关键行的攻坚克难阶段。该桥全长157米,双幅双向8车道设计,单跨跨径30米,全桥共5跨。桥面承重系统为30米长预应力箱梁设计,共计70片。钻孔灌注摩擦桩桩径1.5米,桩长30米,共计60根。桥面中间设置2米宽的悬空隔离带,桥面两边均设置3米宽的人行道,并于人

12、行道边缘设置不锈钢安全防护栏杆,同时还配备了桥面照明路灯。桥梁上部结构设计砼用量3188m,下部结构设计砼用量1700m。中抗硫酸盐设计砼4370m,各种钢材设计用量1323.297t,钢绞线设计用量为104.238t.本工程自去年8月份开工以来,我们公司积极组织人员、机械、材料进场、全力以赴组织施工。工程开工前期受雨季影响较大,加之进入冬季以后,气温急剧下降,考虑到冬季施工无法保证砼工程的施工质量,被迫提前停工。因此导致去年的施工进度计划没有完成,造成当前工期滞后较多。尽管如此,我公司去年完成了灌注桩的全部施工,5号台盖梁全面完工,4号墩承台及墩柱的施工也已完成,同时还完成了20片箱梁预制,

13、路基工程完成了60%以上工程量。今年春节刚过不久,我们单位便组织所有管理人员进行培训学习,从思想认识提高到实际行动上,使所有员工都有了打苦仗,打胜仗的决心和毅力。截至目前,路基施工已全面展开,桥梁施工作业队的人员也已进场,正在紧锣密鼓的准备投入到施工中去,我们公司通过冬季休整,重新组织和吸收了新的施工力量,加大了对桥梁施工队伍的人力,物力、财力的投入,安排各班组平行、交叉施工,力争把拖后的工期赶回来,通过队伍的扩编和改组,争取达到3天预制两片箱梁,计划于5月30日完成所有箱梁的预制工作;桥梁的最后一个盖梁也定于5月30号完成;最后一片箱梁的吊装定于6月10日完成;整个桥面系的完工日期定于6月30日完成。这个工期的安排是我公司管理层对剩余工程量经过反复的核定,进行科学合理的分析后最终排定的,也是最大可能实现的最终完工日期,现以报告形式呈报贵局,望领导阅悉! 甘肃海旺建筑安装(集团)有限公司 2014年3月20日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
