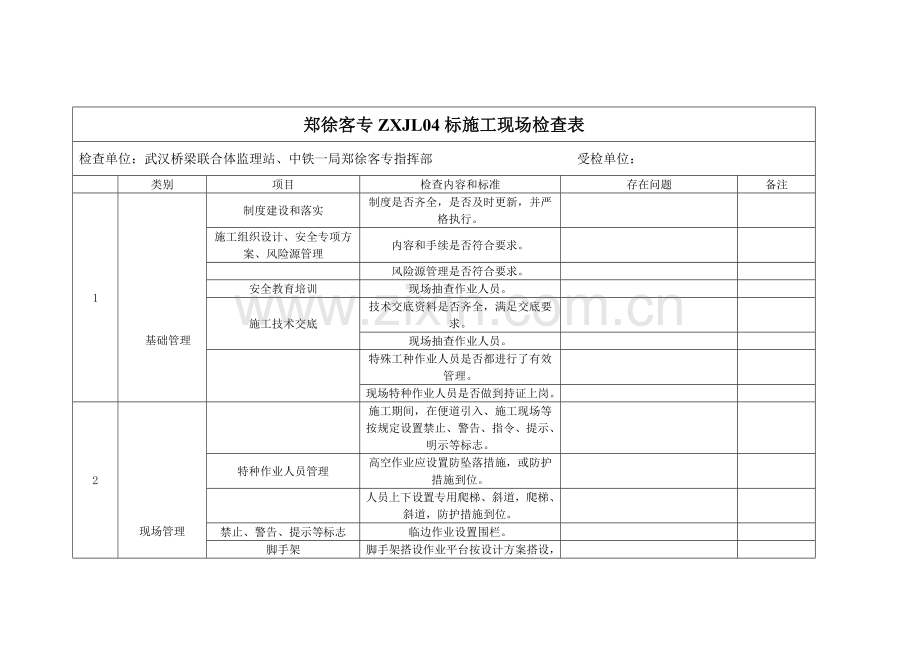

1、郑徐客专ZXJL04标施工现场检查表检查单位:武汉桥梁联合体监理站、中铁一局郑徐客专指挥部 受检单位:类别项目检查内容和标准存在问题备注1基础管理制度建设和落实制度是否齐全,是否及时更新,并严格执行。施工组织设计、安全专项方案、风险源管理内容和手续是否符合要求。风险源管理是否符合要求。安全教育培训现场抽查作业人员。施工技术交底技术交底资料是否齐全,满足交底要求。现场抽查作业人员。特殊工种作业人员是否都进行了有效管理。现场特种作业人员是否做到持证上岗。2现场管理施工期间,在便道引入、施工现场等按规定设置禁止、警告、指令、提示、明示等标志。特种作业人员管理高空作业应设置防坠落措施,或防护措施到位。

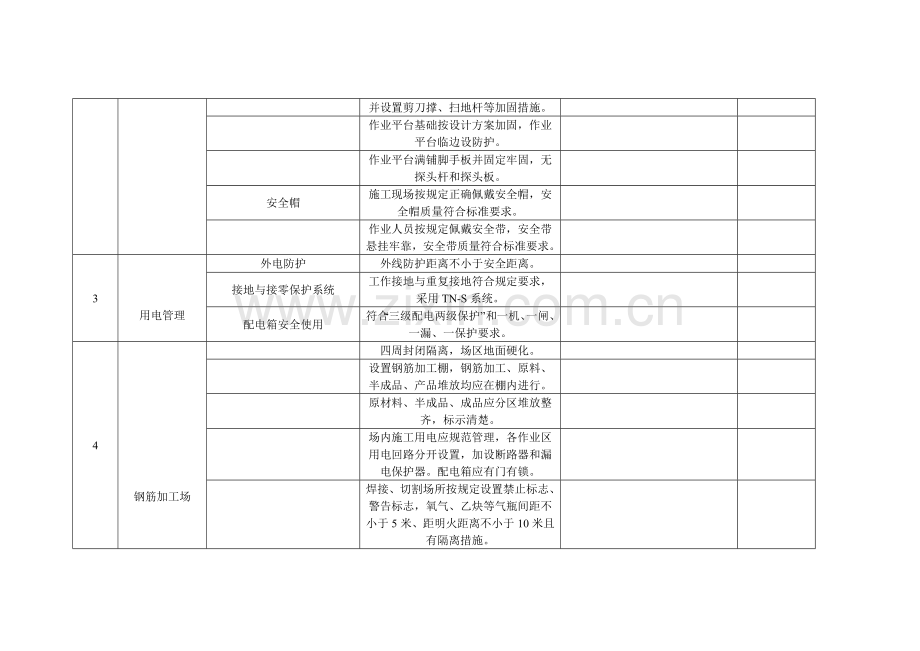

2、人员上下设置专用爬梯、斜道,爬梯、斜道,防护措施到位。禁止、警告、提示等标志临边作业设置围栏。脚手架脚手架搭设作业平台按设计方案搭设,并设置剪刀撑、扫地杆等加固措施。作业平台基础按设计方案加固,作业平台临边设防护。作业平台满铺脚手板并固定牢固,无探头杆和探头板。安全帽施工现场按规定正确佩戴安全帽,安全帽质量符合标准要求。作业人员按规定佩戴安全带,安全带悬挂牢靠,安全带质量符合标准要求。3用电管理外电防护外线防护距离不小于安全距离。接地与接零保护系统工作接地与重复接地符合规定要求,采用TN-S系统。配电箱安全使用符合“三级配电两级保护”和一机、一闸、一漏、一保护要求。4钢筋加工场四周封闭隔离,场

3、区地面硬化。设置钢筋加工棚,钢筋加工、原料、半成品、产品堆放均应在棚内进行。原材料、半成品、成品应分区堆放整齐,标示清楚。场内施工用电应规范管理,各作业区用电回路分开设置,加设断路器和漏电保护器。配电箱应有门有锁。焊接、切割场所按规定设置禁止标志、警告标志,氧气、乙炔等气瓶间距不小于5米、距明火距离不小于10米且有隔离措施。场内消防设施符合防火要求。5混凝土拌和站管理进场材料控制厂制品无出厂合格证或质量证明书,问题较严重的。检验频次不足的或检验指标不全。原材料未标识或标识错误。原材料没按规定要求存放。料仓底部石粉未清理、排水不畅,造成材料二次污染。混凝土配合比配合比未经审批生产混凝土。原材料产

4、地、厂家发生变化未重新做配比生产混凝土。施工前未做施工配合比或未签认。调整施工配合比未经监理签字。混凝土拌制使用未经检验或检验不合格材料。使用合格供应商名录之外供应的材料。搅拌时间、投料顺序符合要求。未检测混凝土的出机温度。拌合物的温度、均匀性、工作性能不符合标准要求。混凝土运输运输过程中随意加水。冬、夏期运输防护不到位。冬期夏期施工冬、夏期施工措施不完善,无法保证混凝土质量;没有进行冬、夏期热工计算;料仓保温、遮阳等措施不完善,原材料温度不达标;拌合站没有设专人对原材料温度进行监控、记录。设备检定及计量误差计量设备未进行计量标定;计量设备未按期自检;计量设备误差超标;计量偏差超标未及时调整或

5、无法显示计量数据与误差大小;未在检定期间按规定进行设备运行检查。试件制做及养护未制做试件,或到期不做试验而直接出具资料;试件制做频率和数量严重不足;试件制做不规范,不具代表性;试件养护条件不满足要求。6既有线施工安全防护专项方案是否制定安全防护专项方案;安全防护计算资料是否经设计院或有资质检算单位验算。跨线施工安全措施是否制定跨线施工安全措施,是否按施工安全措施组织落实。安全协议是否与铁路局相关产权部门签订安全协议,安全协议是否超过有效期限。施工天窗计划表在施工天窗外、铁路线路安全保护区内是否无计划施工,或在施工天窗内进行超计划范围作业。人员培训主要管理人员及现场操作人员是否经过专业培训并取证

6、上岗。既有线防护既有运营线未封闭,封闭措施不能对既有线行车有效防护;既有线上或临近既有线施工无安全防护人员、安全防护人员资质和数量不满足防护要求;施工机具设备、物料存放侵限。7路基施工施工机械机械设备应在醒目位置悬挂机械操作安全规定公示牌(即安全操作规程);执行操作规程和相关安全规章制度,并做好设备使用、维护、保养记录。基底处理地下管线不明时应挖十字探沟探测,管线迁移及时。路基填筑设置沉降观测,定期测量,记录完整;各个阶段分区明显,“三阶段、四区段、八流程”里程桩清晰、准确;加强现场排水,防止已填筑的路基被水浸泡;外观质量。过渡段施工桥台后和横向结构物后2m范围内及横向结构物的顶部填土厚度小于

7、1m时,应使用小型机械夯实;防止水浸泡、随时整修;施工前路基变形稳定。相关工程施工各工序间的衔接;与路基同步施工;防止路基污染,成品保护。8桥梁施工桩基础施工钻机、汽车吊操作手等持证上岗;对工作区域调查,避开高压线、建筑物,注意煤气管道、地下电缆;钻孔桩口、坑槽口、操作平台空口等均设防护;钻机安装、护筒埋设符合要求;钢筋笼加工方法、形式符合设计、验标要求。泥浆池泥浆不允许外流;四周设置防护栏杆并满挂密目安全网;挂设“泥浆池危险请勿靠近”和“注意安全”等标志。基坑开挖基坑深度超过5m应有专项支护设计,支护设计及方案需经局工程指挥部总工审批,基坑施工支护方案要切合实际,指导施工;基坑顶面有地面防、

8、排水设施,且排水措施有效;基坑四周设置防护栏杆并满挂密目安全网,并挂设安全防护标志;基坑开挖宜设置安全边坡坡率;基坑应设置牢固、畅通上下通道;靠近基坑上方不得堆土及放置料具等重物,弃土堆放距基坑外缘不小于2米。模板工程特殊结构模板工程应由具备相应资质的设计单位进行专门设计,施工方案经相关部门审批,现浇混凝土模板的支撑系统要有设计计算;模板安装、模板拆除符合要求,悬挂警示标志按规定设置且专人监护;模板上施工荷载不超过规定;高空作业处所措施有效。满堂支架法施工满堂支架方案必须专业负责人编制,支架设计计算书和施工方案经局项目总工审核,监理站站长审批;支架搭设、拆除人员应持有特种作业证书;临时支架坚实

9、牢固,四周防护栏符合要求;现场实际施工与批准的方案一致。脚手架工程脚手架搭设有施工方案且能指导施工,设计计算书及方案经上级相关部门审批,脚手架高度不超过规范规定,现场实际施工与批准的方案一致。栏杆及梯步防护措施具体可行9桥面系施工防护墙模板表面处理、安装、模板拆除符合要求;梁顶防护墙位置混凝土凿毛符合要求;混凝土表面气泡面积满足要求;表面不得存在漏浆、烂根、蜂窝、蜂窝麻面等现象混凝土顶面线性平顺,满足要求;养护满足要求遮板场地规划布置情况模板表面处理、安装、模板拆除符合要求洒水覆盖养护满足要求10测量与沉降观测外业沉降观测监测网水准基点是否有破坏现象。沉降观测标预埋是否符合要求沉降观测标是否存在破坏、丢失、转标不及时现象内业沉降观测监测网复测时间段是否满足要求是否有沉降变形观测实施细则及沉降观测培训学习记录沉降观测人员和仪器是否满足现场观测要求沉降观测频次是否满足要求沉降观测数据是否及时平差处理是否建立沉降异常数据台账箱梁徐变观测是否满足要求11内业资料检验批资料整理 签字 归档及时施工日志写及时、存在问题的整改和闭合满足要求监理通知单监理通知单按照要求整改回复12其他箱梁架设卡控表是否按郑西公司要求进行控制防坍塌活动开展情况是否按活动阶段进行问题库建立情况反复出现问题处理情况其他情况检查人员认为需指出的问题检查组成员签认: 受检单位签认:

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
