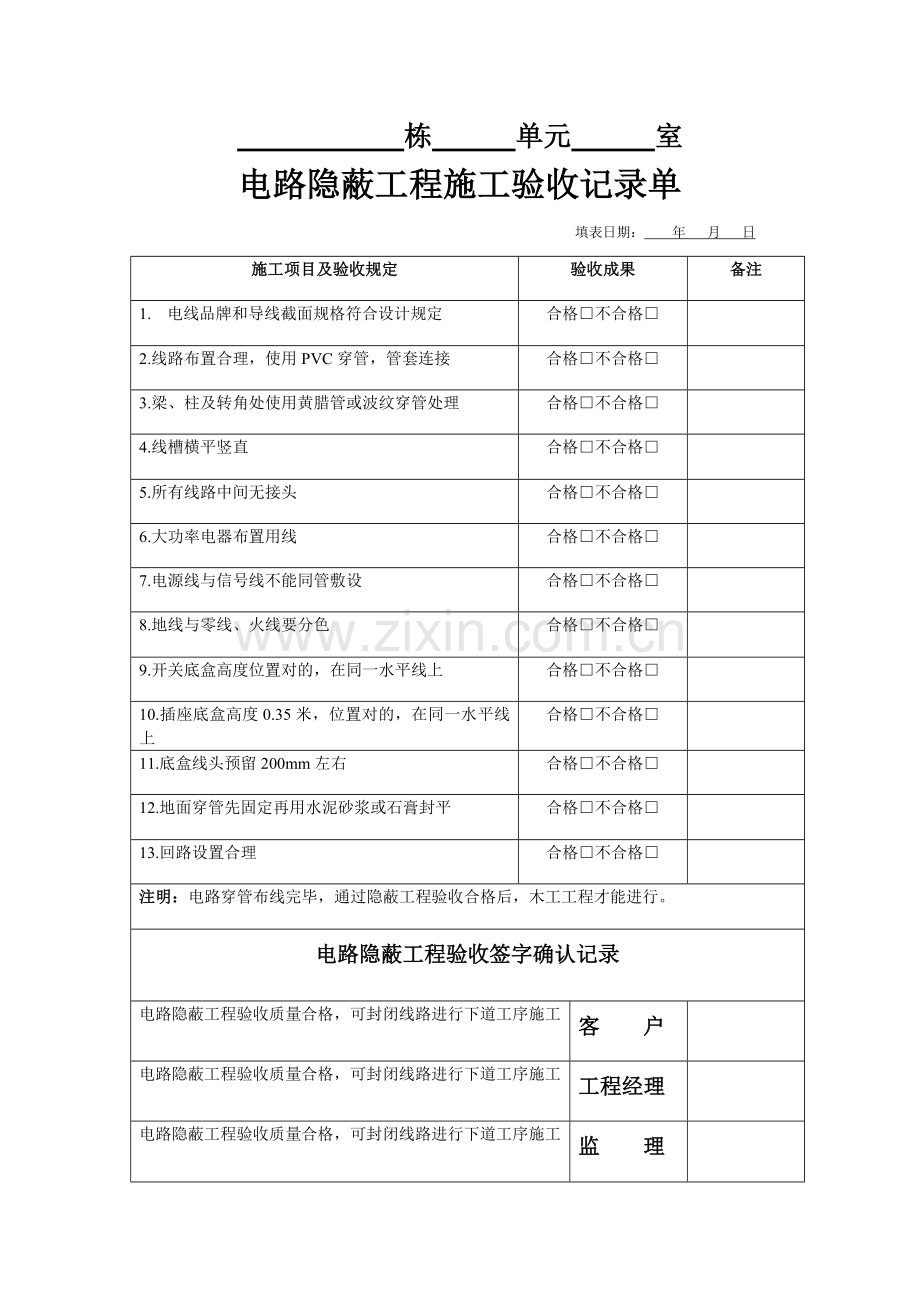

电路隐蔽工程施工验收记录单
填表日期: 年 月 日
施工项目及验收规定
验收成果
备注
1. 电线品牌和导线截面规格符合设计规定
合格□不合格□
2.线路布置合理,使用PVC穿管,管套连接
合格□不合格□
3.梁、柱及转角处使用黄腊管或波纹穿管处理
合格□不合格□
4.线槽横平竖直
合格□不合格□
5.所有线路中间无接头
合格□不合格□
6.大功率电器布置用线
合格□不合格□
7.电源线与信号线不能同管敷设
合格□不合格□
8.地线与零线、火线要分色
合格□不合格□
9.开关底盒高度位置对的,在同一水平线上
合格□不合格□
10.插座底盒高度0.35米,位置对的,在同一水平线上
合格□不合格□
11.底盒线头预留200mm左右
合格□不合格□
12.地面穿管先固定再用水泥砂浆或石膏封平
合格□不合格□
13.回路设置合理
合格□不合格□
注明:电路穿管布线完毕,通过隐蔽工程验收合格后,木工工程才能进行。
电路隐蔽工程验收签字确认记录
电路隐蔽工程验收质量合格,可封闭线路进行下道工序施工
客 户
电路隐蔽工程验收质量合格,可封闭线路进行下道工序施工
工程经理
电路隐蔽工程验收质量合格,可封闭线路进行下道工序施工
监 理
备注:
栋 单元 室
水路隐蔽工程施工验收记录单
填表日期: 年 月 日
施工项目及验收规定
验收成果
备注
1.PPR 管品牌和管径尺寸规格符合设计规定
合格□不合格□
2.管道横平竖直,布置合理,熔焊接工艺施工
合格□不合格□
3.给水预留接口对的,关口拥堵头封闭
合格□不合格□
4.给水管用管卡、勾钉固定牢固
合格□不合格□
5.冷热水管位置对的,左热右冷,上热下冷
合格□不合格□
6.接头无渗漏现象,管道试压合格
合格□不合格□
7.PVC管质量、管径尺寸规格符合设计规定
合格□不合格□
8.排水管道布置合理,粘结工艺施工
合格□不合格□
9.排水预留口位置对的,管口临时封闭
合格□不合格□
10.移位安装位置对的
合格□不合格□
11.排水坡度方向对的,坡度为0.5---1%
合格□不合格□
12.排水管通水试验排水畅通,无堵塞现象
合格□不合格□
13.排水管用水泥砂浆固定牢固
合格□不合格□
注明:给水管道布管完毕后,必须进行水压试验,排水管布管施工完毕后必须进行通水试验,保证排水畅通。
水路隐蔽工程验收签字确认记录
水路隐蔽工程验收质量合格,可封闭线路进行下道工序施工
客 户
水路隐蔽工程验收质量合格,可封闭线路进行下道工序施工
工程经理
水路隐蔽工程验收质量合格,可封闭线路进行下道工序施工
监 理
备注:
栋 单元 室
水路试压状况验收记录单
填表日期: 年 月 日
参与人员
试压时间:从 时 分开始,到 时 分结束。
试压状况:试验压力 MP 压力降 MP
特殊状况处理:
附简图一份:
注明:试压前所有管口必须用堵头封闭,保证无泄漏状况。
1试验压力为0.8MP,试验时间为1小时,1小时内压力降至0.7MP为试压合格。
2试验压力为1.5MP,试验时间为15分钟,15分钟内压力降至1.35MP为试压合格。
水路试压签字确认记录
给水管路试压合格,同一进行下一道工序
客 户
给水管路试压合格,同一进行下一道工序
试 压 员
给水管路试压合格,同一进行下一道工序
工程经理
给水管路试压合格,同一进行下一道工序
监 理
备注:
