1、墩台施工作业指导书1、适用范围适用于本工程桥梁实体墩台施工。2、作业准备2.1、内业技术准备开工前组织技术人员认真学习实施性施工组织设计,熟悉施工图纸、规范和技术标准,制定施工安全保证措施,提出应急方案。对施工人员进行技术交底,对施工人员进行上岗前培训,考核合格后持证上岗。2.2、外业技术准备施工作业层中所涉及的各种外部技术数据收集,修建临时设施,满足主要管理人员、技术人员进场生活、办公需要。3、技术要求3.1、模板采用厂制大钢模,具有足够强度和刚度,模板质量满足要求,拼装尺寸符合设计及规范要求,垂直度符合要求,加固措施到位,牢固可靠。3.2、钢筋在钢筋场内按设计图纸集中下料加工,分类型、规格

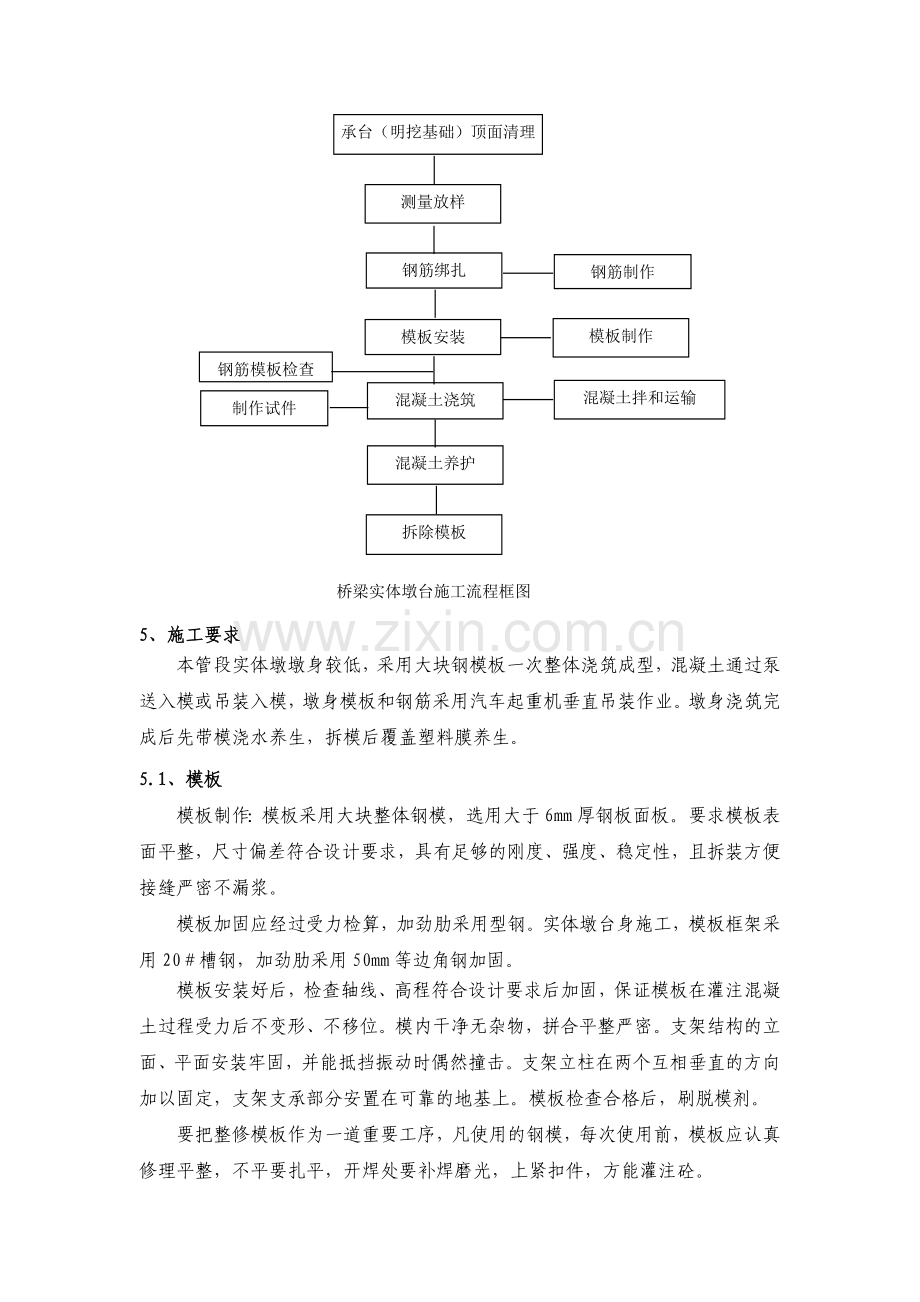

2、堆码、编号,用平板车运倒现场,在墩位上绑扎。3.3、混凝土采用集中拌和,混凝土输送车运输,泵车泵送入模,分层浇筑,连续进行,插入式振捣器捣固。4、施工程序与工艺流程4.1、施工程序每个桥墩为一个施工作业区,包括六个区段:放样区段、安全防护区段、钢筋绑扎区段、立模和调整区段、混凝土浇筑区段、拆模及养护区段。施工程序为:施工准备施工放样基础凿毛钢筋绑扎模板安装混凝土浇筑拆模墩身混凝土养护42、工艺流程承台(明挖基础)顶面清理测量放样钢筋绑扎钢筋制作模板制作模板安装钢筋模板检查制作试件混凝土拌和运输混凝土浇筑混凝土养护拆除模板桥梁实体墩台施工流程框图5、施工要求本管段实体墩墩身较低,采用大块钢模板一

3、次整体浇筑成型,混凝土通过泵送入模或吊装入模,墩身模板和钢筋采用汽车起重机垂直吊装作业。墩身浇筑完成后先带模浇水养生,拆模后覆盖塑料膜养生。5.1、模板模板制作:模板采用大块整体钢模,选用大于6mm厚钢板面板。要求模板表面平整,尺寸偏差符合设计要求,具有足够的刚度、强度、稳定性,且拆装方便接缝严密不漏浆。模板加固应经过受力检算,加劲肋采用型钢。实体墩台身施工,模板框架采用20槽钢,加劲肋采用50mm等边角钢加固。模板安装好后,检查轴线、高程符合设计要求后加固,保证模板在灌注混凝土过程受力后不变形、不移位。模内干净无杂物,拼合平整严密。支架结构的立面、平面安装牢固,并能抵挡振动时偶然撞击。支架立

4、柱在两个互相垂直的方向加以固定,支架支承部分安置在可靠的地基上。模板检查合格后,刷脱模剂。要把整修模板作为一道重要工序,凡使用的钢模,每次使用前,模板应认真修理平整,不平要扎平,开焊处要补焊磨光,上紧扣件,方能灌注砼。在砼灌注过程中应指定专人加强检查、调整,以保证砼建筑物形状,尺寸和相互位置的正确。5.2、钢筋施工桥梁墩台钢筋由加工厂统一下料加工,运至现场绑扎安装。钢筋的制作和安装必须符合现行规范和验标要求。钢筋基本要求:运到现场的钢筋具有出厂合格证,表面洁净。使用前将表面杂物清除干净。钢筋平直,无局部弯折。各种钢筋下料尺寸符合设计及规范要求。成型安装要求:桩顶锚固筋与承台或墩台基础锚固筋按规

5、范和设计要求连接牢固,形成一体;基底预埋钢筋位置准确,满足钢筋保护层的要求;钢筋骨架绑扎适量的垫块,以保持钢筋在模板中的准确位置和保护层厚度。为保证浇注混凝土时钢筋保护层厚度,且必须保证在混凝土表面看不到垫块痕迹,因此侧模安装可采用的塑料垫块或钢筋骨架外侧绑扎特殊造型的同级砼垫块。以增加混凝土表面的美观性。钢筋接头所在截面按规范要求错开布置,同一截面钢筋接头不得超过该截面钢筋总数的50%。钢筋加工时应采用采用闪光对焊或电弧连接,并以闪光对焊为主;以承受静力荷载为主的直径为28-32mm带肋钢筋,可采用冷挤压套筒连接;现场钢筋连接也可采用螺丝套筒连接。5.3、混凝土浇注5.3.1、混凝土采用自动

6、计量集中拌和站拌和,混凝土输送车运输,泵送入模。5.3.2、砼坍落度要严格按照试验的数据控制,砼自由倾落高度超过2m时,必须用滑槽或串筒灌注,串筒出口距砼表面1.5m左右。防止砼离析。5.3.3、浇注前对支架、模板、钢筋和预埋件进行检查,并将模板内的杂物、积水和钢筋上的污垢清理干净;模板的缝隙填塞严密,内面涂刷脱模剂。5.3.4、浇筑时检查混凝土的均匀性和坍落度。混凝土分层浇筑厚度不超过30cm,并用插入式振动器振捣密实。振动器移动间距不超过其作用半径的1.5倍与模板保持510cm的间距,插下下层5cm左右,防止碰撞模板钢筋及预埋件。5.3.5、砼的捣固:砼的捣固是保证质量的关键工序,必须严密

7、组织,规范操作。一是必须固定人员,责任到人,分片承包。二是捣固要适当,既要防止振捣不足,也要防止振捣过度,以砼不再下沉、表面开始泛浆、不出现气泡为度。5.3.6、混凝土的浇筑连续进行,如因故必须间断时,其间断时间小于前层混凝土的初凝时间或能重塑的时间,并经试验确定,若超过允许间断时间,须采取保证质量措施或按工作缝处理。大体积砼施工中要注意内外温差及砼核心温度最大值的控制。5.3.7、浇筑混凝土时,应经常检查模板、钢筋、沉降观测点及预埋部件的位置和保护层的尺寸,确保其位置正确不发生变形。5.3.8、在混凝土浇筑过程中,随时观察所设置的预埋螺栓、预留孔、预埋支座的位置是否移动,若发现移位时及时校正

8、。注意模板、支架等支撑情况,设专人检查,如有变形,移位或沉陷立即校正并加固。混凝土浇筑完成后,及时用塑料薄膜包裹并定时洒水养护。当昼夜平均气温低于5时或最低气温低于-3时,应按冬期施工处理。5.3.9、砼浇筑必须坚持动态质量控制和“三方值班制”(工程项目领导、技术和试验人员),人、机、料、工每一个环节应具备条件,不得盲目施工。5.4、墩台身砼的养护夏季用塑料薄膜、尼龙布围包墩台,或用麻布围包墩台洒水养护天,冬季采用覆盖保温方式养护。养护时间按施工规范要求操作。养护期间混凝土强度未达到规定强度之前,不得承受外部荷载,当混凝土强度满足超模要求,且芯部与表层混凝土温差、表层混凝土与环境之间温差不大于

9、15时,方可拆模。5.5、支承垫石和锚栓孔支承垫石浇注采用定制钢模板,与墩身模板连接牢固,采取全桥联测和跟踪测量的方法,精确控制各墩支承垫石顶面相对和绝对标高满足设计要求。预留孔洞定位准确,固定牢固,施工时跟踪测量,施工完适时拆除模具,清理空洞,检查位置、深度,进行二次处理。预留孔洞当年不能实现架梁,需要越冬时,必须采取封闭措施,确保孔内不积水,避免冰涨破坏。6、施工注意事项6.1、墩身采用大块钢模板,墩身一次立模到顶,一次浇注砼;桥台耳墙高度范围内的台身和托盘、顶帽应一次性浇注成型。6.2、外加剂:所使用的外加剂使用前必须在经过试验室鉴定合格后,由项目负责人批准使用,使用外加剂时须采用计量装

10、置。6.3、原材料:同一桥用同一厂同一标号的水泥,砂石料也必须来自同一料场,同一材质。6.4、桥墩严禁偏压。6.5、墩台施工完毕,应对全桥进行中线、水平及跨度贯通测量,并标出各墩台的中心线、支座十字线、梁端线及锚栓孔位置。暂不架梁的锚栓孔或其它预留孔,应排除积水将孔口封闭。6.6、墩台顶帽施工前后均应复测其跨度及支承垫石高程。施工中应确保支承垫石钢筋网及锚栓孔位置正确,垫石顶面平整,高程符合设计要求。6.7、施工缝砼圬工的施工接缝,应按设计指定的定型图规定办理。当设计无规定时,应按下列要求:砼基础和砼墩台身的接缝,应按墩身的周边(略小于5cm)预埋16mm 以上钢筋(光圆钢筋两端需弯标准弯钩,

11、螺纹钢筋两端弯成直钩)或其它铁件,埋入与露出长度不小于钢筋直径的30倍(不含弯钩),间距不大于钢筋直径的20倍。7、墩台身质量控制及检验:7.1、墩台身质量标准墩台砼必须是原装原色,色泽一致、结构尺寸准确,棱角分明,强度符合设计要求,且表面光洁平整,接茬顺直;砼表面严禁涂、刷、抹。墩台前后、左右边缘距设计中心线尺寸误差不超过20mm。支承垫石顶面高程允许偏差0-10mm,平整度不大于2mm;每孔混凝土梁一端两支承垫石顶面高差不超过5mm。各种预埋件、预留孔位置正确,无漏项。7.2、质量检验标准墩台模板允许偏差和检验方法序号项 目允许偏差(mm)检验方法1前后、左右距中心线尺寸10测量检查每边不

12、少于2处2表面平整度31m靠尺检查不少于5处3相邻模板错台1尺量检查不少于5处4同一梁端两垫石高差2测量检查5墩台支承垫石顶面高程0,-10经纬仪测量6 预埋铁件和预留孔位置5纵横两向尺量检查检验数量:施工单位每安装段全部检查。墩台施工允许偏差和检验方法序号项 目允许偏差(mm)检验方法1墩台前后、左右边缘距中心线尺寸20测量检查,不少于5处2桥墩平面扭角203表面平整度51m靠尺检查,不少于5处4简支梁每片梁一端两支承垫石顶表高差,3测量检查每孔梁一端两支承垫石顶表高差45简支梁支承垫石顶面高差56支承垫石顶面高程0、-107预埋件和预留孔位置5检验数量:施工单位每个墩台全部检查。8、主要机

13、具设备根据总体施组和施工的实际需要,以每个墩台为一个单位所需配置的主要机具设备(见下表):主要机具设备表序号机 械 设 备 名 称规格及型号单位数量备 注1自动计量拌合站1200型和900型处各12汽车吊25T辆13插入式振动棒50Hz台44混凝土输送泵HBT30台15钢筋弯曲机6-40台16电焊机BX-500台27钢筋切断机6-40台18砼运输车6m3辆4-69、劳动力组织1)、以每座桥为一个单位配置的现场管理人员如下:作业队长1人、副队长1-2人、技术主管1-2人、质检员1-2人、安全员1-3人、技术员2-6人、试验员1-3人、现场施工员2-8人。2)、以每个墩台为一个单位配置的现场施工人

14、员如下:工长人、技术人员-2人、试验人员-2人、电工1-3人。吊车司机3人、起重工3人、模板工8人、钢筋工6人、其他工人约20人。10、安全、环保、职业健康保证措施10.1 安全措施(1)进行岗前安全教育,建立健全各种规章制度,加强岗位责任制,严格施工纪律,严格按操作规程作业。(2)、在施工现场应有安全标志,危险地区必须悬挂“危险”或“禁止通行”等标志,夜间设施工作业有足够的照明设施和红灯示警。(3)进入作业区人员必须按规定佩戴安全帽等安全防护用品,遵守纪律,服从指挥。(4)开挖过程中随时观察坑壁的情况,如发现裂纹迹象应及时撤出人员及机械,现场管理人员根据实际发生情况应采取相应应急措施,并及时

15、通知总队。 (5)施工范围周边设置防护栏,严禁非施工人员进入施工区域。(6)爆破现场要有专人指挥负责,对确定的危险区边界有明确的安全标志,对危险部位必须有警戒人员看守。人畜必须撤离到安全位置,施工机具应妥善安置。预告、起爆、解除警戒必须要有明显的信号(如哨声)。(7)、施工用电线路和电气设备,应按有关规定架设和安装,设置漏电保护器,机具用电一机一闸,所有电气设备的绝缘状况必须良好,各项绝缘指标应达到规定值,有保护基地装置。凡有裸露带电部位的电气设备和易发生电击危险的区域,都应有符合要求的防护,如围栏、护网、箱、匣等屏护设施。(8)、加强用电现场管理,电工须持证上岗。场内电线、水管按要求统一布置

16、,不得随意牵拉乱接,严禁将输电线路搭靠或固定在机械、栏杆、钢筋、管子、扒钉等金属上。(9)、上下墩台的梯子应安装应稳固,防滑移装置应可靠,对各种机械的操作应严格按机械安全操作规程进行。(10)、在任何情况下,严禁施工人员乘坐提升装置上下班。(11)、在施工过程中,应加强高空作业的相关要求,做好防护围栏。10.2 环保水保措施(1)尽量少占或绕避林地、耕地,保护原有树木及地表植被。临时用地范围的耕地采取措施复耕。 (2)弃土场要先挡护后弃渣,防止泥沙冲刷污染农田、河流。(3)施工场地内修建施工排水系统并确保畅通。工地废水排放前先经沉淀池沉淀,并采取必要的净化措施处理后方可排放。有害物质要定点存放并按有关规定处理。(4)运输可能产生粉尘的车辆配备挡板及棚布,防止粉尘飞落,减少对生产人员和当地居民造成危害,必要时进行洒水。(5)工程完工后及时清理现场垃圾,做到文明退场。(6)做好场内排水工作,施工废水经沉淀处理合格后方可排出。
