巴彦淖尔西部铜业三选厂土建工程
监
理
评
估
报
告
建设单位:巴彦淖尔西部铜业有限公司
监理单位:甘肃蓝野建设监理公司
设计单位:兰州有色冶金设计研究院有限公司
施工单位:巴彦淖尔临河第二建筑安装工程有限公司
山东泰山普惠建工有限公司
重庆三峡总公司青海分公司
新疆达兴钢结构彩板有限公司
后旗再兴建安公司
巴彦淖尔西部铜业三选厂土建工程
监理评估报告

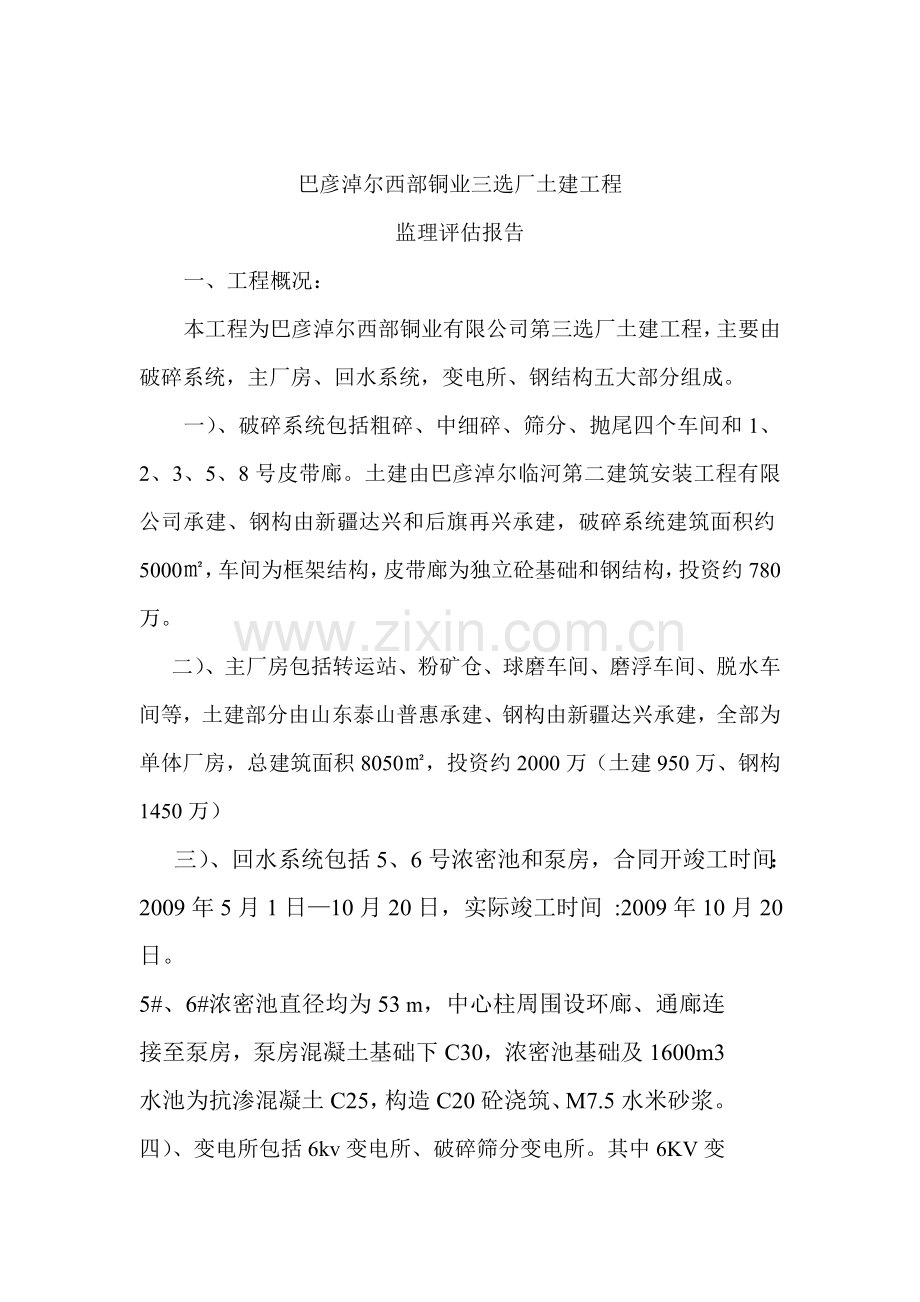

一、工程概况:
本工程为巴彦淖尔西部铜业有限公司第三选厂土建工程,主要由破碎系统,主厂房、回水系统,变电所、钢结构五大部分组成。
一)、破碎系统包括粗碎、中细碎、筛分、抛尾四个车间和1、2、3、5、8号皮带廊。土建由巴彦淖尔临河第二建筑安装工程有限公司承建、钢构由新疆达兴和后旗再兴承建,破碎系统建筑面积约5000㎡,车间为框架结构,皮带廊为独立砼基础和钢结构,投资约780万。
二)、主厂房包括转运站、粉矿仓、球磨车间、磨浮车间、脱水车间等,土建部分由山东泰山普惠承建、钢构由新疆达兴承建,全部为单体厂房,总建筑面积8050㎡,投资约2000万(土建950万、钢构1450万)
三)、回水系统包括5、6号浓密池和泵房,合同开竣工时间:2009年5月1日—10月20日,实际竣工时间 :2009年10月20 日。
5#、6#浓密池直径均为53 m,中心柱周围设环廊、通廊连接至泵房,泵房混凝土基础下C30,浓密池基础及1600m3水池为抗渗混凝土C25,构造C20砼浇筑、M7.5水米砂浆。四)、变电所包括6kv变电所、破碎筛分变电所。其中6KV变电所建筑面积为638.75㎡,砖混结构,檐高5.5m。破碎筛分变电所建筑面积为68.62㎡,檐高4.5m。
6kv变电所、破碎筛分变电所工程均为2009年7月10日开工,10月25日竣工。
总计建筑面积为707.37㎡,工程造价为954065元。
施工过程监理情况:
破碎系统、主厂房批准与2009年4月1日开工,回水系统批准与2009年5月1日开工,11月16日全面停工进入冬休,2010年4月24日甲方书面通知因公司统一安排暂缓开工,项目监理部通过巡视、检查、抽查、见证取样等手段对本工程进行了施工全过程监督。
首先对所有原材料的进场核查其合格证、出厂报告,并按规定进行取样复试,合格后才可用于本工程、其次在施工过程中对每个工序进行抽检,平行检,对关键点进行全面检查、旁站,从而保证了施工质量。
三、进场材料及试块复试统计
1、破碎系统、变电所
序号
材料名称
复试报告
结论
1
钢材
11
合格
2
水泥
3
合格
3
砂
3
合格
4
碎石
3
合格
5
砖砌体
8
合格
6
砼试块
72
合格
7
防水卷材
1
合格
2、主厂房
序号
材料名称
复试报告
结论
1
钢材
25
合格
2
水泥
10
合格
3
砂
8
合格
4
碎石
7
合格
5
砖砌体
1
合格
3、回水系统
序号
材料名称
复试报告
结论
1
钢材
1
合格
2
水泥
2
合格
3
砂
1
合格
4
碎石
1
合格
5
砖砌体
1
合格
6
砼试块
17
合格
4、钢结构
序号
材料名称
复试报告
结论
1
钢材
7
合格
2
水泥
1
合格
3
砂
1
合格
4
碎石
1
合格
7
砖砌体
1
合格
4、分部、分项及检验批
破碎系统
序号
分项名称
检验批次
验评结论
1
土方开挖
6
合格
2
钢筋加工
64
合格
3
模板安装
72
合格
4
混凝土施工
108
合格
5
砌体
19
合格
主厂房
序号
分项名称
检验批次
验评结论
1
土方开挖
1
合格
2
钢筋加工
179
合格
3
模板安装
192
合格
4
混凝土施工
350
合格
5
砌体
33
合格
6
抹灰
15
合格
7
门窗
8
合格
8
屋面
6
合格
回水系统
序号
分项名称
检验批次
验评结论
1
土方开挖
4
合格
2
钢筋加工
11
合格
3
模板安装
11
合格
4
混凝土施工
11
合格
5
砌体
1
合格
6
抹灰
1
合格
7
门窗
2
合格
8
屋面
3
合格
钢结构
序号
分项名称
检验批次
验评结论
1
钢结构焊接
25
合格
2
普通紧固件安装
9
合格
3
紧固件连接
18
合格
4
零部件加工
25
合格
5
钢构件组装
18
合格
6
钢构件预拼装
7
合格
7
单层钢构件安装
7
合格
屋面板安装
8
合格
墙面板安装
5
合格
涂饰
22
合格
结论:全部分项分部工程合格, 资料齐全,满足使用功能 ,同意验收。
甘肃蓝野建设监理有限公司
巴彦淖尔西部铜业项目监理部
2011年9月19日
