收藏 分销(赏)

体育场看台屋盖钢结构施工进度计划及工期保证措施.doc

上传人:可**** 文档编号:3253842 上传时间:2024-06-26 格式:DOC 页数:10 大小:137KB
下载 相关 举报
体育场看台屋盖钢结构施工进度计划及工期保证措施.doc_第1页
第1页 / 共10页
体育场看台屋盖钢结构施工进度计划及工期保证措施.doc_第2页
第2页 / 共10页
点击查看更多>>
资源描述

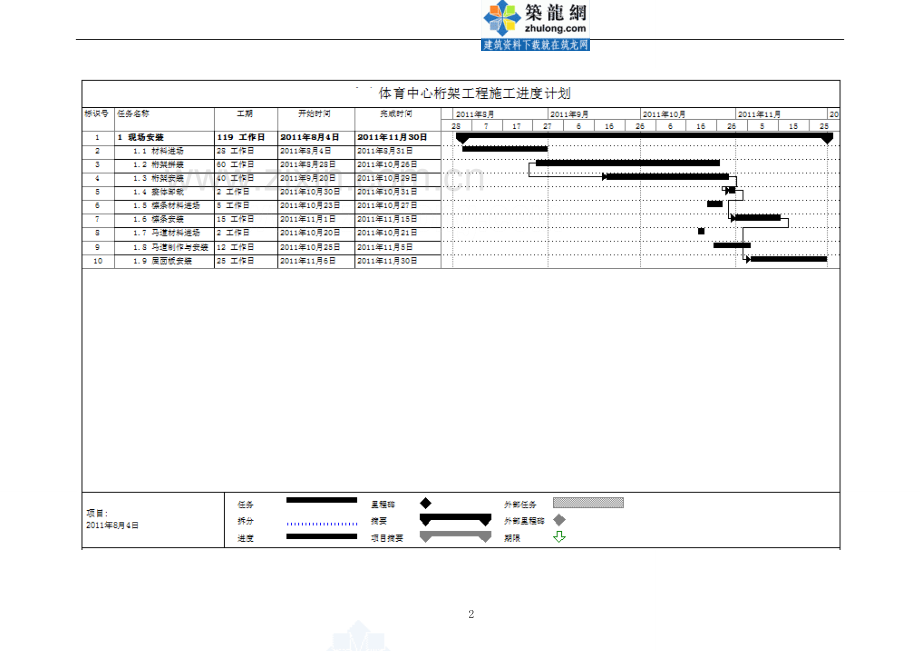

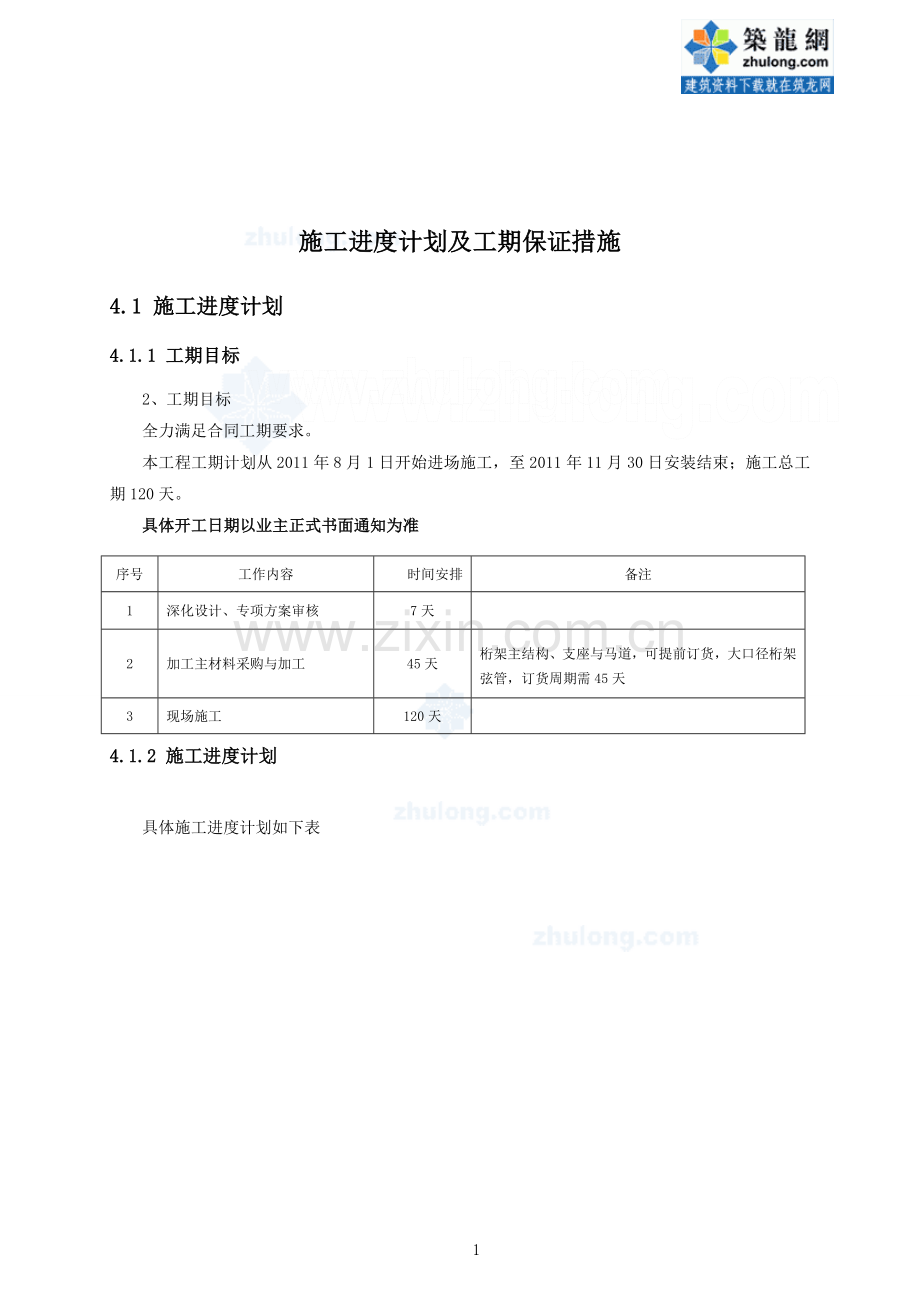

施工进度计划及工期保证措施 4.1 施工进度计划 4.1.1 工期目标 2、工期目标 全力满足合同工期要求。 本工程工期计划从2011年8月1日开始进场施工,至2011年11月30日安装结束;施工总工期120天。 具体开工日期以业主正式书面通知为准 4.1.2 施工进度计划 具体施工进度计划如下表 序号 工作内容 时间安排 备注 1 深化设计、专项方案审核 7天 2 加工主材料采购与加工 45天 桁架主结构、支座与马道 ,可提前订货,大口径桁架弦管,订货周期需45天 3 现场施工 120天 9 4.2 工期保证措施 1、材料采购保证措施 根据市场供应情况,提前订货,400mm以上管径钢管订货周期需45天。如果因原施工图或现场施工预埋出现偏差等原因,影响材料定购,材料供货时间有可能会延长。 2、钢结构下料与现场拼装工期保证措施 本工程计划在厂内下料,按设计分段下料,做相贯线切割,抛丸除锈后喷涂油漆,打包发运至施工现场。 (1)材料供应部保证加工材料供应及时。 (2)工艺部从接到深化设计图开始起对本工程提出的特殊要求制订工艺文件和进行工艺评定,确保下料加工进度和下料精度。 (3)钢结构制作完成后应根据安装顺序进行堆放,并提前5天安排作好运输准备。 (4)现场拼装:维护好生产设备,确保生产顺利进行。同时把现场作业计划、工作量、定额、作业次序排定到各个零部件、各工序,确保工作量按计划进行,关键时刻适当加班加点。以及时调整生产能力和进度计划。 (5)各工序依次及穿插、交叉作业次序尽可能合理化,以减少不必要的停机和变换生产原材料。 (6)现场质检员保证质检随时完成,及时转序。 3、钢结构安装工期保证措施 在安装现场还将采取以下措施,确保达到预计的工期,保证在计划时间内按时竣工交付给业主使用。 (1)采用的施工进度计划与周、日计划相结合的各级网络计划进行施工进度和管理并配套制订,计划、设备、劳动力数量安排实施适当的动态管理。 (2)合理安排拼装与吊装转序工作,通过控制工序工期目标来确保总工期控制进度。 (3)成熟的施工工艺和新工艺方法相结合,尽可能缩短工期。 (4)准备好预备零部件,带足备件、施工机械和工具,以保证能现场解决的问题应在现场解决,不因资源问题或组织问题造成脱节而影响工期。 (5)所有构件编号有检验员专门核对,确保安装质量一次成功到位。 (6)严格完成当日施工计划,不完成不收工,现场人员可适当加班加点,必要时开夜工安装,管理人员应及时分析工作中存在的问题并采取对策。 (7)准备好照明灯具和线缆,以确保在开夜工加班时有充分的照明,为夜班工作创造条件。 4、钢结构设计、制作、安装协调保证措施 5、工期进度定期报送计划 根据总体进度计划要求,编制相应的施工方案及计划;以半个月为期限,定期向业主、总包汇报实施情况,主要包括: ⑴ 钢结构施工图的深化设计计划; ⑵ 钢结构的制作计划; ⑶ 钢结构的运输计划; ⑷ 钢结构进场堆放计划和安排; ⑸ 钢结构的预拼装计划和工艺要求; ⑹ 钢结构的吊装计划和吊装设备要求; ⑺ 钢结构的安装和焊接要求; ⑻ 钢结构的涂装施工计划等。 6、生产资金的保证 资金筹备要保证施工进度不受物资供应上的影响,一方面要靠收取进度款,另一方面,在资金上应遵循合同条款。在资金不足的情况下,千方百计筹借资金满足采购需要,决不能让资金问题拖延材料进场而影响施工进度。 7、建立监督机制 (1)项目经理严格监督检查项目部各专业管理人员(工长)的工作表现,协助他们抓好班组生产进度计划的难点。 (2)公司生产经理定期组织有关专业对项目部的工作监督检查,根据需要不定期地进行突击监督检查,协助项目经理解决生产上的困难问题。 (3)施工员(工长)抓作业班组的施工进度安排,今日的任务必须今天完成。本旬计划不能拖延到下旬,必须严格执行“三周滚动计划” 8、其他保证措施 (1)在本工程施工中,将充分发挥协作体施工图深化技术、计算机放样下料技术、大型管材相贯线多维数控切割技术、全站仪测量技术、现场半自动CO2 气体保护焊及质量管理和质量保证安装过程计算机监控技术,编制最优化的施工方案。 (2)充分处理、协调好与政府监督部门、业主、设计、监理及土建和其他单位的关系,保证良好的外部条件和施工氛围,确保工程顺利施工。 4.3 确保工期的应急措施 为确保工期,我公司在节假日及赶工关键时期将采取“增加人力、物力、财力”的保证措施,制订赶抢工期的非常规计划,满足合同工期要求。具体做法如下: 1、影响因素分析 每项工序开始之前,项目经理组织现场技术人员,运用头脑风暴法,结合各班组各自的工作经验对潜在的、可能影响到各工序目标实现的各种因素进行预见性分析,研究,归纳,并制定出解决措施,责任到人进行落实实施。 2、影响因素对策表 影响因素主要有人、料、机、工艺、环境、资金等方面,详见下表: 序号 影响因素 措 施 1 图纸深化设计及变更 配合设计院尽早完成深化设计、节点详图优化设计等,明确责任。 2 人为各种有意识、无意识的干扰;参与施工各班组的劳动积极性 各项设置项目职能部门,明确责任;加强合同、信息管理;加强团队建设、职工岗位培训、强化环保意识;与当地政府保安部门建立长期工作关系。 3 资源不能按计划供应,质量不能满足需要 加强供应商的管理,及时调整供货计划;现场严格控制质量避免返工。 4 加工进度跟不上 优化资源配置,提高生产效率,增加熟练技工,实行岗位产量责任制,保进度、保质量、保安全。 5 不良的气候、不可预见的地质条件 超前探测及监控;加强与气象部门联系;加强安全教育和防护;制定风险应急方案。 6 施工安全 加强安全教育防护;制定各项施工应急方案。 3、项目进度实施 项目进度实施主要有组织措施、技术措施、经济措施、管理措施等。 组织措施包括落实各层次的控制人员、具体任务和工作责任;建立进度控制的组织系统,确定事前控制、事中控制、事后控制、协调会议、集体决策等进度控制工作制度;监测计划的执行情况,分析与控制计划执行情况等。 经济措施包括实现项目进度计划的资金保证措施,资源供应及时的措施,实施激励机制。 技术措施:施工员实施跟进,技术人员现场指导。 管理措施包括加强合同管理、信息管理、沟通管理、资料管理等综合管理,协调参与项目的各有关单位、部门和人员之间的利益关系,使之有利于项目进展。 4、进度动态监测 5、进度分析比较和更新 进度控制的核心就是将项目的实际进度与计划进度进行不断分析比较,不断进行进度计划的更新。进度分析比较的方法主要采用横道图比较法,就是将在项目进展中通过观测、检查、搜集到的信息,经整理后直接用横道图并列标于原计划的横道线一起,进行直观比较,通过分析比较,分析进度偏差的影响,找出原因,以保证工期不变、保证质量安全和所耗费用最少为目标,制定对策,指定专人负责落实,并对项目进度计划进行适当调整更新。调整更新主要是关键工作的调整、非关键工作的调整、改变某些工作的逻辑关系、重新编制计划、资源调整等。 4.4 保证季节施工的措施 4.4.1 ***气候背景 ***一年中有三个雨季,分别是3-4月的春雨季,5-6月的梅雨季和7-9月的台风雨季,而10月-次年2月则是相对的枯水期。 ***山青水秀,土壤肥沃,气候温和,雨量充沛,无霜期长,四季分明,属亚热带海洋性湿润气候。年平均降水量为1700毫米左右,属福建省丰水区。 4.4.2 雨季施工专项措施 1、雨季施工专项措施 序号 项目 施 工 措 施 1 施工测量 雨天不宜进行室外测量放线,雨后进行施工测量,轴线投放之前应先将工作面积水扫除干净,使投放的轴线清楚准确。 对设备进行防雨保护,钢尺、仪器等用后进行保养,保持其良好状态。 测量人员在钢梁上架设仪器设备时务必要对仪器进行防滑、防高空坠落措施,大风(6级以上)、大雨天气严禁测量作业。 为防雨水冲刷,控制点位标识方法改油漆标识为“十”字阳冲眼标识于钢柱钢梁上。 2 施工机械 管理 塔吊、施工电梯等做好防雷装置,在雨季前对避雷装置进行全面检查,并应测量接地电阻,确保防雷安全。雷电后应检查阀型避雷器的瓷瓶、连接线和地线均应完好无损。 露天使用的电气设备,如混凝土输送泵、电焊机、切割机等设备搭建好防雨篷,停放在较高的坚实地面上。 小型施工机械在雨天尽量放置于室内。 装修机械应安装在防雨、防风沙的机棚内。 施工现场的各种配电箱、开关箱必须有防雨设施,并应装设端正、牢固。 3 基坑边坡 严格按照场地材料堆放要求,边坡2米范围内严禁堆放材料; 在雨季期间每天对基坑进行位移、沉降观测; 如遇大雨、暴雨,在雨停的间歇,进行边坡观察,观察记录应不迟于第二天报给业主、监理。 4 钢 结 构 工 程 材料设备的储存和堆放 高强度螺栓、焊丝、焊条全部入仓库,保证仓库不漏、不潮,仓库下面应架空通风,四周设排水沟,避免积水。 在雨季所有施工用电设备,不允许放在低洼的地方,防止被水浸泡。 氧气瓶、乙炔瓶在室外放置时应采取防雨措施。 露天存放的钢材周围应有畅通的排水沟以防积水,钢材下边应用木方垫起避免被水浸泡。 雨季施工焊接管理 焊条放置地点应防潮、防雨、防砸。雨季室外焊接时,为了保证焊接质量,雨天室外施焊部位搭设防雨棚,没有防雨措施不得施焊。 电焊条受潮后影响使用,使用前必须进行烘干。 对重要的焊接口要搭设防雨棚或准备好蓬布,在暴风雨突来时及时进行覆盖,以免受温度骤变影响焊接质量,相对湿度大于90%时应停止作业。 在高空作业施焊时,除作好以上几点的防雨措施外,还须作好防风措施,脚手架一定要搭稳固,经得起大风。 施焊时注意清理干净周围的易燃物,以免发生火灾,在风速大于5m/s(手工电弧焊)或者2m/s(气体保护及自保护焊)时,须采用可靠的当风措施后方可施焊。 吊装作业 起重机、塔吊等做好防雷接地,吊装用的各种索具应在使用前进行检查。 及时清扫构件、清除构件上泥水,防止构件带泥吊入作业面。 检查临电电箱、用电工具确保其绝缘性能良好,雨后及时检查安全绳(麻绳)、安全网等防护设施。 5 机电工程 做好施工场内的下水管道和雨水管井的检查,保证排水畅通,雨后不陷、不滑、不泥泞、不存水。 施工用机械设备需经常检查接零、接地保护,所有机械棚要搭设严密,防止漏雨,随时检查漏电装置是否灵敏有效。 钢管码放时要用木方将底部垫起,同时铺盖塑料布。 对现场所进的批量材料,而库内又无法及时放置的,做好防雨遮盖措施,尤其是电器设备和半成品。 6 雨季环保 措施 在场地的出入口对进出场地的车辆进行清洗。 对于机械设备等进行覆盖。加强对油料的保管,防止油液随雨水进入排水管道。 集中处理场区内的雨水,沉淀后方可排入市政污水管道。 雨期使用的彩条布、塑料布用后要集中处理,禁止随处堆放和抛弃。 2、雨季施工专用物资使用计划 物资名称 单位 2011年 用途 污水泵 台 2 雨季排水 编织袋 条 500 防汛 彩条布 ㎡ 1000 防风 帆布 ㎡ 500 防风防雨 遮阳伞 顶 80 焊接作业防雨 阻燃防水油布 ㎡ 500 烘干箱 个 4 焊条烘干 木方 m3 200 钢构件垫木 雨衣 件 80 雨鞋 件 80 4.4.3 高温天气施工技术措施 1、钢结构安装工程 2、钢结构涂装工程 涂料使用前应充分搅拌,未使用完的涂料应封盖严密防止蒸发。 涂料施工前做一遍封闭底漆避免墙体过于干燥影响与涂料层的粘结力。 3、安全保证措施 针对高温炎热,施工中易中暑、中毒的特点,从改善作业时间及环境,预备好各种防暑降温物资,加强消防管理及检查等方面确保本工程在高温季节的安全生产。 (1)加强宣传教育 在高温季节来临前及高温季节施工过程中,采取文字、图片、音像资料等多种形式教育工人高温期间施工应注意的安全问题、防中暑及抢救措施。教育工人学会自己保护自己、保护他人。 (2)改善作业时间及施工环境 夏季炎热,应合理安排施工时间、增加施工班数减少每班持续时间,宜早晚工作,中午休息。 采取措施、做好室内通风、换风,防止油漆、涂料施工中的中毒事件发生。 (3)加强体检,配备防暑降温用品 在高温期间要切实关心职工,特别是生产第一线和高温岗位职工的安全和健康,保证茶水供应并配发风油精、清凉油及人丹等防止中毒事件的发生。 保证茶水和清凉饮料的供应。认真督促检查,做到责任到人,措施得力,确实保证职工健康。 4.4.4 防台风措施 (1)在台风多发季节,要做到提早预防,以免台风到来之际引起混乱。 (2)台风到来之前要停止一切施工,做好防台风的准备。 (3)台风到来之前,应对高耸独立的支撑胎架、脚手架,以及现场临时建筑等进行临时加固。 (4)台风到来之前,将户外作业的汽车吊机等有高大突出机械的机械臂收起,或者转移到较安全的停放间内。 (5)现场施工用小材料(如焊条、螺栓、连接板等)应回收到工具房内,施工废料及时清理。 (6)电源线绑扎固定好,有棱角的地方要用橡皮或胶垫包起,并闭合所有的电源开关。各种机械用电设备、配电箱均做好防雷接地工作,做好遮盖防雨。 (7)工具房、操作平台、吊篮、焊接用防护罩等均应捆绑,固定在柱、梁上,所有缆风均应确保安全、可靠。 (8)堆放在楼面、屋面的小型机具、零星材料要堆放加固好,不能固定的东西要及时搬到建筑物内。 (9)吊装机械在台风来前停止作业,吊车要收起吊钩,并将回转刹车松开。 (10)高空作业人员应及时撤到安全地带。 (11)台风季节随时留意天气预报,遇新生成的台风应密切注意其动向,并及早做好准备。 >>>详细资料请见 >>>更多资料请见 0万U豆体验卡 卡号:50D890668267e3349e33 密码:686d03401eefba96faba 奖品名称:500万U豆体验卡 卡号:50De7a00c543af387fc0 密码:b26488ce65abc1787202 奖品名称:500万U豆体验卡 卡号:50Dbac638 85c802fd52e 密码:3d1c344384327b85efff 奖品名称:500万U豆体验卡 卡号:50Dd97f0765bdf6998a3 密码:48db1c14e42a2b321fac 奖品名称:500万U豆体50D61 215eb41ae3cc919 密码:25bffae5346e7b7d2548 奖品名称:100万U豆体验卡 卡号:10D1cab621456ab278ab 密码:709f65f32865af2559c2 奖品名称:100万U豆体验卡 卡号:10D8f1d6a4b953f3474e 密码:6e2e4017cce30dc7e055 奖品名称:100万U豆体验卡 卡号:10Dd1fc6d6dd529b6892 密码:a5dbdd8338f91d2c0701 奖品名称:100万U豆体验卡 卡号:10D08377b71d4374262b 密码:1d7a7c21ebd99b798a54 10
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 钢结构/公共建筑

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
