收藏 分销(赏)

保定市华北石油.doc

上传人:可**** 文档编号:3252925 上传时间:2024-06-26 格式:DOC 页数:126 大小:403KB
下载 相关 举报
保定市华北石油.doc_第1页
第1页 / 共126页
保定市华北石油.doc_第2页
第2页 / 共126页
保定市华北石油.doc_第3页
第3页 / 共126页
保定市华北石油.doc_第4页
第4页 / 共126页
保定市华北石油.doc_第5页
第5页 / 共126页
点击查看更多>>
资源描述

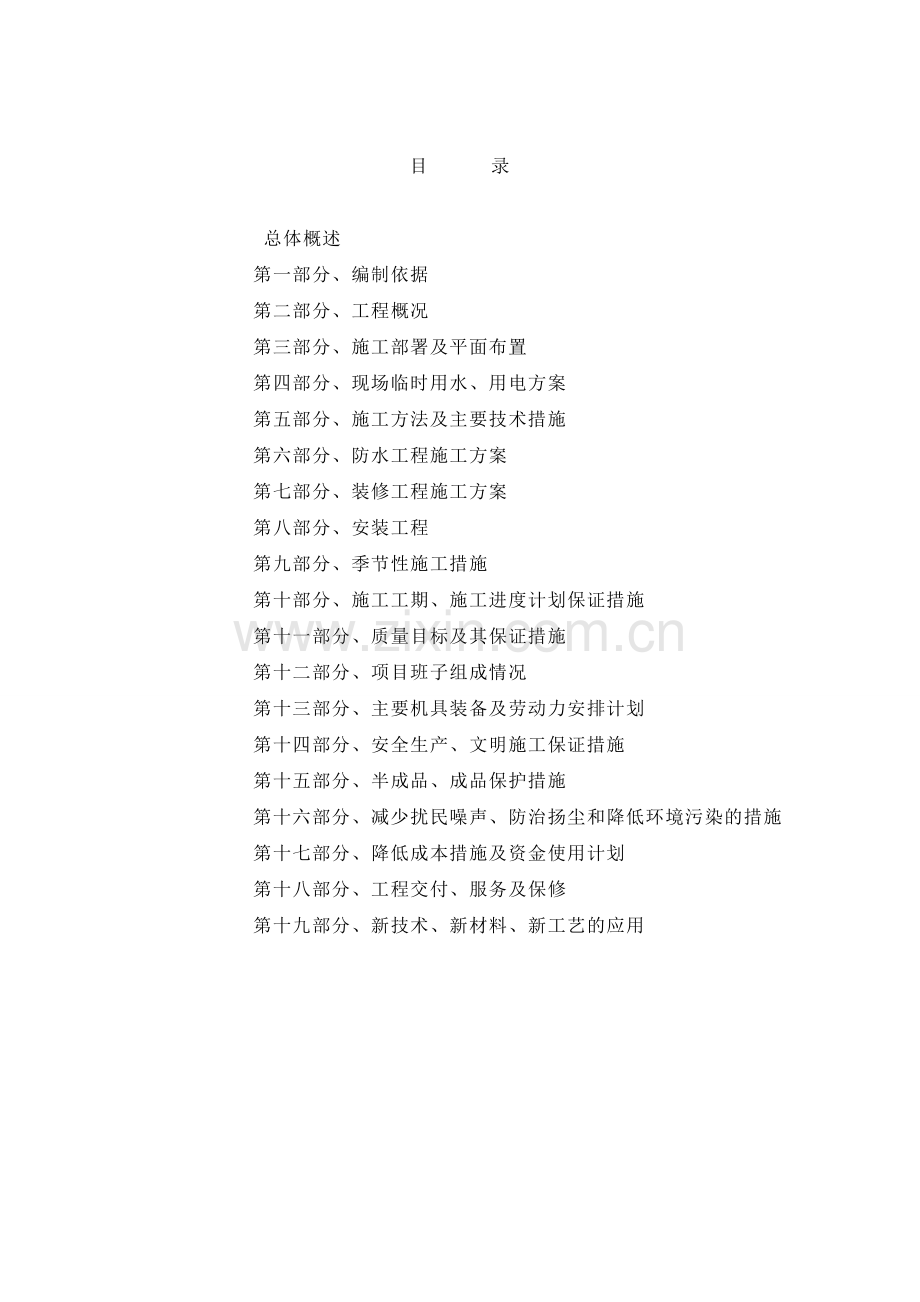

1、华北油田河间矿区B区3#、4#住宅楼二标段工程施工招标投 标 文 件项目名称:华北油田河间矿区B区3#、4#住宅楼二标段项目编号:HBCYD-20110702投标文件内容:技术部分投标人: (盖章)法定代表人: (盖章)日期:2011年9月5日目 录 总体概述 第一部分、编制依据 第二部分、工程概况 第三部分、施工部署及平面布置 第四部分、现场临时用水、用电方案 第五部分、施工方法及主要技术措施 第六部分、防水工程施工方案 第七部分、装修工程施工方案 第八部分、安装工程 第九部分、季节性施工措施 第十部分、施工工期、施工进度计划保证措施 第十一部分、质量目标及其保证措施 第十二部分、项目班子组

2、成情况 第十三部分、主要机具装备及劳动力安排计划 第十四部分、安全生产、文明施工保证措施 第十五部分、半成品、成品保护措施 第十六部分、减少扰民噪声、防治扬尘和降低环境污染的措施 第十七部分、降低成本措施及资金使用计划 第十八部分、工程交付、服务及保修 第十九部分、新技术、新材料、新工艺的应用 华北石油河间矿区B区3#、4#住宅楼 二标段施 工 组 织 设 计总体概述华北石油河间矿区B区3#、4#住宅楼 二标段工程位于河北省河间市华苑综合服务处生活区、曙光路北侧。整体部局为一字形,形象美观,地理位置优越。建筑总面积16089.86平方米。为框剪结构,地上十一层,建筑总高度48.90米。本施工组

3、织设计应华北石油河间矿区B区3#、4#住宅楼 二标段工程施工招标文件要求编制,共分十九个部分,针对本工程的建筑、结构特点,综合考虑施工工期要求、关键施工工艺以及施工现场内外的环境条件,在施工组织设计里着重对施工部署及平面布置、施工方案及关键施工技术措施和重点、难点的分析以及解决方案、施工工期及保证措施、质量目标及保证措施、项目班子组成情况、安全生产及文明施工措施以及减少扰民噪声、防治扬尘和降低环境污染等方面进行了重点阐述。如果我企业有幸能为华北石油河间矿区B区3#、4#住宅楼 二标段工程建设服务,待工程开工前,我们将会提供更加详尽的专项技术方案,同时结合本公司多年在同类工程的施工经验,合理的为

4、本工程的施工服务。我们有理由相信,我们一定会在保证质量和安全的前提下,在甲方的约定工期内顺利完成全部施工任务。第一部分、编制依据1.1、设计文件:华北石油河间矿区B区3#、4#住宅楼 二标段工程施工图纸及总平面图。 1.2、华北石油河间矿区B区3#、4#住宅楼 二标段工程招标文件1.3、GB/T19001-2008质量管理体系标准、GB/T24001-2004环境管理体系规范及使用指南和GB/T28001-2009职业健康安全管理体系规范 1.4、现行规范、规程及有关技术规定: 建筑施工手册 施工规范大全建筑工程施工质量验收统一标准 GB50300-2001建筑地基基础施工及验收规范 GB50

5、202-2002建筑基坑支护技术规范 JGJ120-99砌体工程施工质量验收规范 GB50203-2002混凝土结构工程施工质量验收规范 GB50204-2002混凝土强度检验评定标准 GBJ107-87混凝土质量控制标准 GB50164-92钢筋机械连接通用技术规程 JGJ107-96建筑结构荷载规范 GB50009-2001建设工程项目管理规范 GB/T50326-2001砌体工程施工质量验收规范 GB50203-2002钢筋焊接及验收规范 JGJ18-96钢结构设计规范 GB50017-2003建筑钢结构焊接技术规程 JGJ81-2002钢结构工程施工及验收规范 GB50205-2001

6、门式刚架轻型房屋钢结构技术规范 CECS102:2002冷弯薄壁型钢结构技术规程 GB50018-2002钢结构高强度螺栓连接的设计、施工及验收规程JGJ82-91 建筑装饰装修工程质量验收规范 GB50210-2001屋面工程施工质量验收规范 GB50207-2002建筑电气工程质量验收规范 GB50303-2002建筑给排水及采暖施工质量验收规范 GB50242-2002采暖与卫生工程施工及验收规范 GBJ242-82建筑装修工程质量验收规范 GB50210-2001通风与空调工程施工质量验收规范 GB50243-2002玻璃幕墙技术规范 JGJ102-96建筑地面工程施工质量验收规范 G

7、B50209-2002普通混凝土用砂质量标准及检验方法 JGJ 52-92 国标混凝土结构施工图平面整体表示方法制图规则和构造详图 03G101-1塔式起重机安全规程 GB5144-1985建筑工程施工现场供用电安全规程 GB50194-93建筑边坡工程技术规范 GB50330-2002普通混凝土配合比设计规程 JGJ55-2000普通混凝土用砂质量标准及检验方法 JGJ52-92砌筑砂浆配合比设计规程 JGJ/T98-2000施工现场临时用电安全技术规范 JGJ46-2005建筑施工安全检查标准 JGJ59-99建筑施工高处作业安全技术规范 JGJ80-91建筑材料放射性元素限量 GB656

8、6-2001地下工程防水技术规范 GB50108地下防水工程质量验收规范 GB50208-2002建筑内部装修设计防火规范 GB50222建筑地面设计规范 GB50037无粘结预应力混凝土结构技术规程 JGJ/T92-93第二部分、工 程 概 况2.1、工程概况:工程名称:华北石油河间矿区B区3#、4#住宅楼 二标段建设单位:华苑综合服务处设计单位:中国石油集团工程设计有限责任公司华北分公司工程地址:河北省河间市华苑综合服务处生活区、曙光路北侧工程概况:华北石油河间矿区B区3#、4#住宅楼 二标段工程位于河北省河间市华苑综合服务处生活区、曙光路北侧。整体部局为一字形,形象美观,地理位置优越。建

9、筑总面积16089.86平方米。为框剪结构,地上十一层,建筑总高度48.90米。施工时合理流水。2.2、建筑特点:本工程平面形式为“一”字形,东西轴线长60.33米,南北轴线长为13米。一层层高2.60米,二层以上层高2.8米,室内外高差-0.15米;建筑物高度48.9米。建筑物基地面积为938.82平方米。室内为粗装修,外墙为防花岗岩面砖及涂料饰面。 2.3、结构特点: 2.3.1、基础结构:本工程一层至三层为底部加强部位。基础为预应力砼管桩。地下施工完毕后,应及时进行基坑回填工作;回填时必须先清除基坑中的杂物;回填应在地下室四周同时均匀进行,并分层夯实,夯实系数满足设计要求。基础采用抗渗混

10、凝土,抗渗等级P6。地基基础设计等级为乙级。2.3.2、主体结构:本工程主体为钢筋混凝土框剪结构。2.3.2.1、设计标准:建筑结构安全等级:二级。设计使用年限:50年。建筑抗震设防类别为丙类,抗震设防烈度为7度,设计基本地震加速度值为0.15g,设计地震分组为第一组,由于建筑场地类别为类,抗震措施仍然按7度考虑。钢筋混凝土结构框架抗震等级三级。钢筋混凝土结构剪力墙抗震等级为二级。一层至三层为底部加强部位。混凝土结构的环境类别:室内正常环境类别为一类,基础及外露混凝土结构构件环境类别为二b类。室内潮湿环境为二a类。砌体砌筑施工质量控制等级为B级。混凝土结构的正截面裂缝控制等级为三级。2.3.2

11、.2、选用材料混凝土:基础垫层采用C15;基础承台、承台梁基础连梁采用C30;柱、剪力墙、连梁、框架梁、楼屋面板、楼梯采用C30。构造柱、圈梁、过梁、压顶的混凝土采用C25。钢筋:HPB235级fy=fy|=210N/mm2,HRB335级fy=fy|=300N/mm2,HRB400 fy=fy|=360N/mm2型材钢板选用Q235B。焊条:根据钢筋焊接及验收规程(JGJ18-2003)规定采用。HPB235钢筋间及HPB235与HRB335及HRB400间的焊接用E43XX型,HRB335钢筋间焊接用E50XX型,HRB400钢筋间焊接用E55XX型,焊缝高度6mm 。砌体:填充墙为加气混

12、凝土砌块,A5.0,密度等级B07,容重7KN/m3。砌体砌筑采用M5混合砂浆。 2.3.2.3、钢筋混凝土结构构件的规定、柱:1、柱、剪力墙端柱等钢筋接接头采用机械连接,也可采用电渣压力焊,当钢筋直径d28时,采用直螺纹套筒连接,以上均为A级等强度连接,同一截面钢筋的接头数不应大天总根数的50%。2、当上层柱的主筋根数多于或直径大于下层柱时,应按上层柱的钢筋在下层柱顶预留插筋,插筋锚入下层柱内40d(构造详见平法图集)。3、梁柱的纵筋应在施工梁、板时预埋插筋。构造柱筋应在施工梁、板时预埋插筋。、梁1、梁跨度大于4M时,按0.2%起拱,当跨度大于10M时按0.3%起拱。悬挑梁按悬臂长度的0.4

13、%起拱。悬挑梁待混凝土强度达到100%后再拆模。2、悬挑净尺寸1500时,悬挑梁的支座负筋锚入支座应大于35d(单跨梁)或伸入相邻跨内的长度除满足平法图集各规范外,不小于悬挑长度(非框架梁)。悬挑构件浇注混凝土前应查验上部钢筋位置正确,悬挑梁的底模混凝土应达到设计强度的100%且待上一层混凝土浇注完毕后方可拆除。3、由于设备专业需要在梁开洞或设预埋件,应严格按照设计图纸规定设置。在浇筑混凝土前以检查符合设计要求后,方可浇混凝土,预留孔不得后凿。4、梁上部纵筋应采用焊接接头,接头位置应位于跨中L/3范围内且同一断面内接头面积不应大于全部受力钢筋面积的50%,接头位置间距不小于35d且500,接头

14、次数在一跨内不大于2。5、梁底部纵筋可采用焊接接头,接头位置应位于支座附近处且同一断面内接头面积不应大于全部受力钢筋面积的50%,接头位置间距不小于35d且500,接头次数在一跨内不大于2。6、当主、次梁同高时,次梁的主筋放在主梁钢筋之上;当主、次梁相交时,主梁与次梁两侧均设附加箍筋,每侧3根50,规格同梁箍筋(图中特殊注明者除外),具体做法详03G101-1图集,第63页。7、当梁顶面第一排钢筋净距小于1.5d(d为同排较大钢筋直径)或30间较大值时,可采用并筋,并筋钢筋锚固长度为1.4LaE。8、次梁与外框架梁交接处次梁箍筋需加密(100),加密范围为1.5h(h为次梁高度)。、钢筋混凝土

15、墙1、模板制作的允许偏差及墙体的允许偏差均应严格按有关规定执行。2、钢筋混凝土墙应沿高度分层浇筑,分层振捣,分层浇筑高度每次不得超过1000,只允许留水平施工缝,每次浇筑前必须将接缝处表面清洗干净并涂界面剂,确保接缝处混凝土接合良好。3、钢筋混凝土墙应注意养护方法和时间。考虑混凝土的干缩和水化热影响,须采取有效措施,确保养护良好,如用麻袋、薄膜复盖等。墙身拆模时混凝土强度不得低于1MPa且混凝土浇筑后的两于内不得拆模。4、钢筋混凝土墙钢筋与模板之间应设混凝土垫块,以保证钢筋位置准确。5、钢筋混凝土墙按模板图及有关设备图留孔,不得后凿。6、钢筋混凝土墙水平钢筋在外侧,竖向钢筋在内侧,特别注明除外

16、。7、剪力墙拉接筋梅花型布置,间距为受力筋的2倍。、楼板1、单向板底筋的分布筋及单向板、双向板支座筋的分布筋,除图中注明外按下列要求设置:当h100mm时为6200,当100mmh120mm时为6150,当120mmh160mm时为8200,当160mmh200mm时为10200。2、双向板之底层钢筋,短向钢筋放在底层,长向钢筋放在短向钢筋之上。3、当相邻板面标高相差30时,板面筋可拉通,但应在支座梁内调整,保证板的有效高度。4、跨度大于4米的板,要求板跨中起拱L/400。5、楼板开洞当洞宽小于300时,可不设附加筋,板上钢筋绕过孔洞边,不应切断;若必须切断时应增加洞边补强钢筋,且与原钢筋搭接

17、40d。当板上开洞300b800时,应在洞边附加钢筋。6、所有板筋受力或不受力搭接长度均为35d,在同一截面有接头的钢筋截面面积不得超过钢筋总截面面积的25%。7、各楼层端跨板的端角处,在1/4短跨长度范围内板支座面筋应加强,加强直径同该部位楼板面钢筋且间距不大于100。8、管道井楼板在施工时,先预留钢筋,待管道安装完毕后再浇注混凝土。9、板下部纵向受力钢筋伸入支座的锚固长度不应小于5d。10、墙下无梁时,墙下部位于板底增设214加强钢筋(图中特殊注明者除外)。2.3.2.4、砌体部分1、当填充墙墙长5米或填充墙的拐角端头无柱时,在墙长的1/2处或填充墙的拐角端头设置构造柱,截面尺寸为墙厚25

18、0mm,纵筋414,箍筋6150(2),构造柱的柱顶及柱脚应在框架柱或剪力墙中预埋414短竖筋,钢筋锚固长度La及构造作法见03G101-1图集,构造柱应先砌墙后浇柱,构造柱与墙体连接处应砌成马,构造柱的混凝土强度等级为C20。填充墙与框架柱或构造柱拉结筋06SG614-1第25页。墙顶与梁板拉结详06SG614-1第21页。2、当填充墙墙厚200高度大于4米或150砖墙高度大于3米时,建筑物内墙体半高处(有门洞口时应位于门洞顶部),设置与柱连接且沿墙全长贯通的钢筋混凝土连系梁,详见06SG614-1。3、柱、构造柱、剪力墙与填充墙间必须进行可靠拉结;沿墙高每500设26拉结筋沿墙全长设置,作

19、法详06SG614-1。4、填充墙的门窗洞口处过梁按06SG614-1选用,荷载等级为2级,搁置长度250,靠近柱边洞口应在柱上预埋过梁钢筋,过梁改为现浇。5、填充墙应在主体结构施工完毕后,由上而下逐层砌筑,防止下层梁承受上层梁以上的荷载。填充墙砌至板梁附近后,应待砌体沉实后,再用斜砌法把下部砌体与上部板梁间的空隙逐块敲紧填实。2.3.3、施工缝施工缝的设置、肋形楼盖当沿着与次梁的方向浇灌混凝土时,施工缝应留置在次梁跨度的中间三分之一范围内;如沿垂直于次梁的方向浇灌时,施工缝应留在主梁同时亦为板跨度中央四分之二的范围内;如浇灌平板楼盖时,施工缝应平行于板的短边。2.4、装修工程:2.4.1、外

20、装:,外墙为花岗岩面砖及涂料饰面。2.4.2、内装修:室内墙面有两种作法,一种是粉刷石膏抹灰墙面:用10厚粉刷石膏砂浆打底分遍赶平,2厚面层专用粉刷石膏罩面,水性耐抗洗涂料。另一种是釉面砖墙面:9厚1:3水泥砂浆打底找平,素水泥浆一道,5厚1:2建筑胶水泥砂浆粘结层,5厚釉面砖,白水泥擦缝。2.5、施工内容:施工图纸内包括的土建、给排水、热水、电器等。2.6、施工要求:1、因基础开挖较深,应按相应规范放坡,或采取有效措施进行基坑反护,以确保施工安全。开挖前应查明地下管网的布设,如有管网应做好保护措施,遇防空洞时另行处理。2、基础回填土应分层夯实,外围回填土时,对称回填。3、本工程较长,采用后浇

21、带解决伸缩问题,位置见平面图。后浇带施工时,膨胀混凝土应严格按混凝土外加剂应用技术规范(GB119-88)计算膨胀剂掺量。浇混凝土前,后浇带内钢筋应整理定位并将内部杂物清除干净。梁、板在后浇带内钢筋不断。施工期间在后浇带板面内应有盖板,保护缝内钢筋,同时做好缝两侧梁板的支撑,后浇带采用比原设计强度等级提高一级的补偿收缩混凝土浇筑,且浇筑时的温度宜低于主体混凝土浇筑时的温度并加强养护。伸缩后浇带的浇筑时间为后浇带两侧混凝土浇完两个月后,再浇筑混凝土。4、楼板、梁、剪力墙上预留孔洞、预埋套管及需要配合设备施工预留、预埋的孔洞,套管、预埋件应对照各专业施工图,如有不符时应采取严格检查措施防止遗漏,并

22、埋置准确。以水暖电图为准,当洞较大时,应与结构专业共同商定。5、填充墙材料、位置、厚度应严格按建施图的要求施工,未经结构设计人员同意不得变更。6、梁跨度大于4M时,按0.2%起拱,当跨度大于10M时按0.3%起拱。悬挑梁按悬臂长度的0.4%起拱。悬挑梁待混凝土强度达到100%后再拆模。7、防雷接地利用梁、柱及基础内的焊接通筋作防雷引下线及接地体,要求该钢筋全长焊通,位置及作法详见电气图。8、所有外露铁件一律涂防锈漆两道,面漆材料及颜色按建筑要求施工。9、当柱混凝土比梁混凝土强度等级高时,施工时按图纸要求施工。2.7、沉降观测本工程要求进行沉降观测,在基础底板浇筑前验测地基开挖产生的回弹值,基础

23、底板完成后开始观测,沉降观测技术要求如下:1、水准点的设置基点设置以保证准确可靠为原则,宜靠近观测对象,但必须在建筑物所产生的压力影响范围以外。在一个观测区内水准基点不少于三个。2、观测点的设置建筑物的四角、大转角处及沿外墙每隔1015m处。观测点的布置应能全面反映建筑物的变形并结合地质情况确定。且数量不能少于六个点。观测点的具体位置须根据现场情况确定。3、水准测量水准测量的视线长度应为2030m,视线高度不宜低于0.3m 水准测量应采用闭合法。观测次数及时间:基础底板混凝土初凝后进行第一次观测,第一次观测完成后,每施工完一层应观测一次,记录一次。建筑物竣工后的观测,第一年不少于4次,第二年不

24、少于3次,以后每年一次,直到下沉稳定为止。观测期不少于5年。4、观测点的标高,第一次观测时,设在筏板顶面处,以后观测时设在标高0 .500 米处。第三部分、施工部署及平面布置3.1、施工组织:3.1.1 该工程施工管理推行项目经理负责制,同时我公司将组建该工程建设指挥部,由主管生产的副经理担任总指挥,安排技术水平高、思想素质好、具有施工同类工程施工经验、能力强的一级项目经理和具有同类型施工管理经验的高素质管理人员组成的一级项目经理部,实施对工程的组织和指挥,具体处理与本工程有关的各项事宜,协调各部门之间的关系,以项目经理为核心全面管理为中心环节,用现代科学的管理手段、高素质、高效率地落实质量目

25、标、工期目标及文明施工目标。在施工现场设立项目技术处、项目工程处、项目材料设备处、项目资料管理室,各处室在项目经理部的统一协调下发挥各自的职能,以高效运转及时解决施工过程中的问题,优质、高效的完成工程施工。3.1.2.1 各机构职能:a、项目经理部:按照公司质量管理体系文件规定的职能进行操作,按所规定的程序进行管理。对工程的进度、成本、质量、安全和现场文明施工等全部负责。b、项目技术处:贯彻工程施工组织设计和项目质量计划;组织人员参加图纸会审工作;对施工工序逐一进行技术交底;组织项目的技术培训;办理工程变更,汇集整理工程技术资料档案,组织材料检验、试验和施工试验,检查监督工序质量,调整工序设计

26、,并及时解决施工中出现的一切技术问题。由项目工程师、项目技术负责人、技术员、资料员、试验员组成。c、项目工程处:负责制定生产计划,完成工程统计,组织实施现场各阶段的平面布置、生产计划、安全文明施工及劳动力、工程质量等各种施工因素管理。并负责编制工程报价、预决算、合同管理等工作。由工程处长、施工员、统计员、预算员和定额员组成。d、材料、设备处:负责工程材料及施工材料和机械、工具的购置,运输,编制并实施材料使用计划,监督控制现场各种材料的使用情况,维修保养机械、工具等。由材料、设备处长、计划员、统计员、材料保管员、材料会计员、设备主任组成。e、质量、安全管理处:负责贯彻本工程的质量和安全、环保目标

27、及指标,严格在施工过程的验收和检验评定,重点在预检、隐检和正常巡检,做好各项质量检查记录。负责施工现场安全管理的监督、检查和指导对现场文明施工和安全生产配备专人管理。f、项目资料管理室:负责文件管理、档案管理、微机管理等人员组成。3.2、施工部署:本公司视“质量是企业的生命”,在公司的质量方针指导下,创出了一批省、市优良工程,得到各级领导的好评和用户的信任。特别是近年来,我公司大力推广应用新技术、新工艺、新材料,实行科学全面的管理,工程质量逐年上升,很好地完成了上级部门下达的指标。3.2.1、工程质量目标:针对该工程,我们的质量目标是保证达到合格工程,验收时符合工程施工质量验收规范标准。为保证

28、此目标的实现,我们严格按照质量标准进行质量管理,在保证各项资源齐全的情况下,实行项目经理领导下的项目技术负责的质量保证体系,确保质量目标的实现。3.2.2、安全生产预控目标:公司在“安全第一,预防为主”的宗旨指导下,按照安全生产保证体系进行安全管理,建立以公司、项目经理部为首的安全生产保证体系,针对该工程制定以下安全生产目标:a杜绝因工伤死亡和重伤事故,负伤频率控制在0.2以内;b及时清除重大事故隐患,隐患整改率达到100%;c不发生中毒和重大机械损坏事故。3.2.3、现场文明施工标准:创建省级文明工地。3.2.4、工程工期目标:在工程建设中,成立以公司和项目经理部为首的工期保证体系,来确保工

29、程工期按计划完成。工期360天。3.2.5、环境目标:按照环境标准精心管理,做好现场绿化工作。争取与医院环境协调和一致。3.2.6、协作目标:本公司本着急用户所急、想用户所想的宗旨,积极、主动与业主、监理、设计单位搞好团结,在愉快、高效的氛围中圆满完成业主的各项意图,履行合同目标。3.2.7、劳动力组织:本工程为钢筋混凝土框架、框剪结构,模板工序为现场主导工序,因此现场主导工序为木工班、钢筋班、砼班,做好各个施工作业班组间的协调工作。根据流水段的划分情况,现场安排二大作业班组同时作业,每大班组分段组织流水作业,包括木工班、钢筋班、混凝土班、水暖班、电气班、抹灰班等。项目部对各工种人员按工程进度

30、安排实行统一调配,施工班组采用施工任务单结算的方法。我公司坚持诚信的原则,选用长期与我公司合作的施工队伍,利用其专业技术强、操作熟练、规范、标准理解程度深的特点,确保劳动力完成的质与量,以加快工程进度。3.2.8、施工程序:1、根据工程的实际情况划分二个流水段进行连续作业,整个区域做到有组织、有节奏、连续、均衡作业。(详见流水段划分示意图)2、本工程总流向是自下而上、先湿后干,先主体后装修,先地面后顶棚,最后楼梯的原则。以确保工程整体工期目标的实现。3、施工顺序安排:待高层主楼主体结构施工完毕后,再施工配房及楼前门厅部分,在主体框架建设的过程中,穿插砌筑及相关工序的施工,尽量缩短工期。3.2.

31、9、主要施工机具设备的选择:1、土方开挖安排WY100B挖掘机2台,自卸汽车6辆。2、本工程垂直运输机械安排QT80A塔吊2台,臂长50米,施工电梯2座,负责主楼和配楼的垂直运输工作。3、水平运输安排双轮手推车30辆,小型翻斗车8辆,WH60打夯机5台。4、现场混凝土采用商品混凝土施工,采用砼输运泵、泵车各一台,砼灌车5辆,现场设置JDY350混凝土强制式搅拌机2台,负责零星混凝土的搅拌,ZL30插入式振捣棒8个,HZ50-400平板振捣棒4个,ZW5砂浆机设置2台,负责墙体砌筑和砂浆的拌制工作。5、现场设置一个钢筋加工区,设有成套钢筋加工设备,BX3-330电焊机4台,UN-100闪光对焊机

32、1台,钢筋切断调直机2台,钢筋弯曲机4台,直螺纹连接设备3套,FD-100发电机1台。6、现场设置木材加工场,配置电锯2台。7、雨季施工期间设置潜水泵6台。8、现场办公室设置微机2台,进行技术资料和安全资料的整理工作。(详见主要施工机械计划表)3.3、施工准备工作:3.3.1、施工准备:3.3.1.1物资准备:由项目材料处负责实施。、编制材料使用计划,落实三大材,并作出进场计划;、对工程所需构配件及施工半成品选择合格供应商;、按照施工组织设计中施工准备计划,调集施工机械设备,并作出进场计划;、按照施工组织设计中确定的施工工艺,组织调集相关专业班组、机械设备准备进场。3.3.1.2、施工劳力准备

33、:由现场工程处负责落实。(详见劳力计划表)、在工程开工前,公司进行确定现场项目部机构人员,并组织人员进场;、精选精干的施工队伍,并按计划进场施工;、按照劳动力需用计划,作好施工队伍的工种编制及分工,并作好职工进场各项教育及操作规程培训。3.3.1.3、现场准备:由项目经理部组织实施。、与建设单位及规划单位共同协商,对施工现场控制网进行测设及确认;、组织人员作好现场的“三通一平”工作;、组织作业班组按照施工平面布置搭设临时设施;、组织材料、机械设备进场,落实各项进场计划;、组织人员修建临时道路及水电管网。、根据开工/施工的季节情况,组织季节施工的各项准备工作。3.3.1.4、施工场外协调准备:、

34、在合同签订后,明确材料采购计划,选择合格供应商;、明确施工项目及分包项目,选择/确定合格的分包商,并签订分包合同,组织劳力进场。3.3.2、技术准备:由项目技术处负责实施。、组织现场相关人员熟悉图纸,掌握新技术、新材料、新工艺的情况,领会图纸意图,组织进行图纸会审及设计交底工作;、组织相关人员联系建设单位,对现场的地质及原始资料进行调查分析;、按照质量体系程序文件的要求,组织编制施工组织设计。、针对该工程编制特殊、关键过程的作业指导书;、将坐标引入施工现场,制作永久性控制桩;、采用先进的施工工艺,提高功效,并对各工序编制详细、完善的预控措施,并在施工中进行全方位的质量控制;、由试验员对现场材料

35、、构件、过程等制定试验(试制)计划,并按计划进行逐步落实。3.4、现场平面布置和临时设施布置:3.4.1、现场平面布置:本工程根据现场实际情况合理安排办公区、生活区及施工场地,为工程施工创造良好的施工条件,做到安全生产文明施工。(详见施工平面布置图)。3.4.2、临时设施布置:1)、办公及生活设施:、办公用房:办公场地设在楼北侧,包括办公室65M二 间,会议室125一间。、生活用房:职工宿舍设在楼东南侧,设置活动板房,每间40M2,共计11间,食堂 50 M2一间,水冲式厕所40M2。2)、安全、保卫设施:施工现场北侧入口处设警卫室55M一间,负责施工现场的安全管理和保卫工作。3.4.3、其他

36、:根据施工现场施工阶段的特点不同,如实做相应调整。第四部分、现场临时用水、用电方案4.1、现场临时用水方案:根据现场状况,由已有供水水源处引入2寸水管线接至各施工用水处,满足施工要求,在砂浆搅拌机处设1m3蓄水池二个,并设二台水泵,以满足主体砌筑及装修阶段施工要求。现场工地临时供水包括施工用水、生活用水和消防用水三大部分。、确定用水量:、工程施工用水量:q1=k1Q1N1k2/83600k1未统计施工用水量。取1.15Q1每日工程量,水高峰期是结构主体施工期间各层砼养护,同时有砌筑,此期间每日养护2个施工段,梁板砼800 m3,搅拌砂浆30m3,墙体砌块120m3。N1施工用水定额,砼养护40

37、0L/m3,加气砼砌块310L/m3。搅拌砂浆300L/m3。k2用水不均衡取1.5。q1=1.15(310120+800400+30030)1.5/83600=21.9升/秒、生活用水:q2=Q2N2K3/83600Q2现场高峰人数,600人。N2生活用水定额,取30L/人班。K3施工现场生活用水不均取1.5。q2=600301.5/83600=0.94L/S、消防用水:按规定现场面积在25公顷内,消防水量按1015L/S考虑。取q3=10L/S。、总用水量Qq3q1+q2q3Q=(q1+q2)/2+Q消=21.42升/秒、水管径的选择:D= =95mm 其中V取3米/秒经计算选用100的水

38、管即可满足需要,各配水点支管选用70塑料管。本工程水源选择采用供水管道,根据水源具体位置,进行水路管网布置。4.2、施工临时用电方案:4.2.1、编制依据:施工现场临时用电安全技术规范(JGJ46-2005)建筑工程施工现场供电安全规范(GB50144-93)建筑施工手册现场临时供电部分 公司有关施工现场临电的安全注意事项 结构专业提供的施工现场平面布置图 4.2.2、计算书:在工程签订合同后,尽快完成现场所需施工电源的敷设。采用三相五线动力电源,选BX为干线,干线为50mm2,分支为35mm2、25mm2。塔 吊:45千瓦 2台 ; 平刨机:3千瓦 1台; 插入式振捣器:1.1千瓦 4 2=

39、8台 ;电 锯:4.5千瓦 2台;直螺纹套丝机:10千瓦 3台 ; 照明:30千瓦钢筋弯曲机:3千瓦 4台 ; 砂浆机:3千瓦 2台; 钢筋调直切断机:5.5千瓦 2台 ; 蛙式打夯机:3千瓦 5台;电焊机:25千瓦 2台 ; 闪光对焊机:100KVA 1台 ; 施工电梯:46千瓦 2座 ;根据公式:S总=K(K1P1/ cos+K2P照) 其中:K、K1为同时使用系数,分别取1.05和0.75;cos为功率因数取0.75; 为机械效率取0.86; K2取0.9。 所以S总=1.050.75(45+3+1.12+4.52+10+3+6+5.5+50+15+46)/0.750.86+1.050.

40、930S总=251.19+28.35S总 =279.54KVA供电系统选择:根据GB5019493第411条规定,在现场专用的中性直接接地的电力系统中,必须采用TNS供电系统。(详见施工平面布置图)。4.2.3、安全技术措施:严格按照施工现场临时用电安全技术规范(JGJ46-2005)和建筑工程施工现场供电安全规范(GB50144-93)进行施工。、现场采用三相五线制系统。机械设备所有不带电的金属外壳均应作可靠接地,接地电阻小于10。、施工现场配电箱必须采用定点生产厂家生产的产品,严禁私拆改装。、电气操作人员必须持有效电工操作证上岗,作业时穿戴符合安全要求的劳动保护用品,认真执行安全操作规程,

41、严禁违章指挥和违章作业。同时严格认真做好电工值班记录。、露天照明灯具必须有防风雨雪措施,必须安装牢固,照明灯具高度必须大于1.9m,低于2.5m。室内照明应使用36V以下安全电压。夜间施工必须有足够的照明。、施工现场内的塔吊等大型机械设备应安装防雷装置。、配电箱门上必须有系统图,必须加锁。楼层配电箱应放置在楼内干燥通风的位置。、应保持配电线路及配电箱内电缆、导线对地绝缘良好,不得有破损、硬伤、带电体裸露、电线受挤压、腐蚀、漏电等隐患。、三级箱应由二级配电箱取电,专箱专用。严禁一个开关电器控制两台以上的用电设备。开关箱内的开关电器的额定值与动作整定值应与用电设备相匹配。、严禁带电搬移配电箱。现场

42、备干粉灭火器,并定期检查保持完好。、消防泵电源电缆必须从现场配电总开关上口接出。第五部分、施工方法及主要技术措施5.1、测量放线对仪器要求:所用测量仪器、工具必须检验合格且在有效期内;每次测量放线前都应进行仪器出测前的校验;测量仪器定人(测量人员必须经过专业培训,持证上岗作业)、定器,用后及时装箱,加强对仪器的维护、保养工作。所用测量仪器工具有:TDJ2经纬仪2台、DS3水准仪2台、50M钢卷尺6把、水平尺6把、塞尺6把、靠尺6把、5米盒尺12把、混凝土坍落度筒3个、混凝土试模12组、砂浆试模12组。5.2、定位放线:1、平面控制网布设原则:平面控制应先从整体考虑,遵循先整体、后局部,高精度控

43、制低精度的原则。布设平面控制网首先根据设计总平面图,现场施工平面布置图,基础平面布置图中的关键部位。选点应选在通视条件良好、安全、易保护的地方。桩位必须用混凝土保护,需要时钢管进行围护,并用红油漆做好测量标记。2、基础平面定位放线:基础平面定位放线采用平面定位,首先检测各轴线控制桩位确定没有碰动和位移,然后进行主轴线测设和局部放样。各边框梁的轴线用拉线法测得。3、各层放线:对于重要尺寸要进行变换零尺位,三次拉尺,每次拉尺读数误差不超过3mm时方为有效,然后取其平均值作为最终值,钢尺量距时要施加标准拉力(49N)并加尺长、温度改正、细部放样完毕后,需抽检三分之一数量的交角,交角误差控制在5内。4、标高控制:标高引测:采用水准仪控制起始标高位置,准确的测设各层的标高,据总平面图给出的水准点,在建筑物开挖和地面沉降范围外,设置水准点或0.00水平线;水准点的个数以满足整体需要为准,并以红漆标识为指导本工程标高传递。 主体标高控制:利用水准仪根据所布设的水准点或0.00水平线,在底层三个外

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 行业资料 > 石油/天然气工业

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
