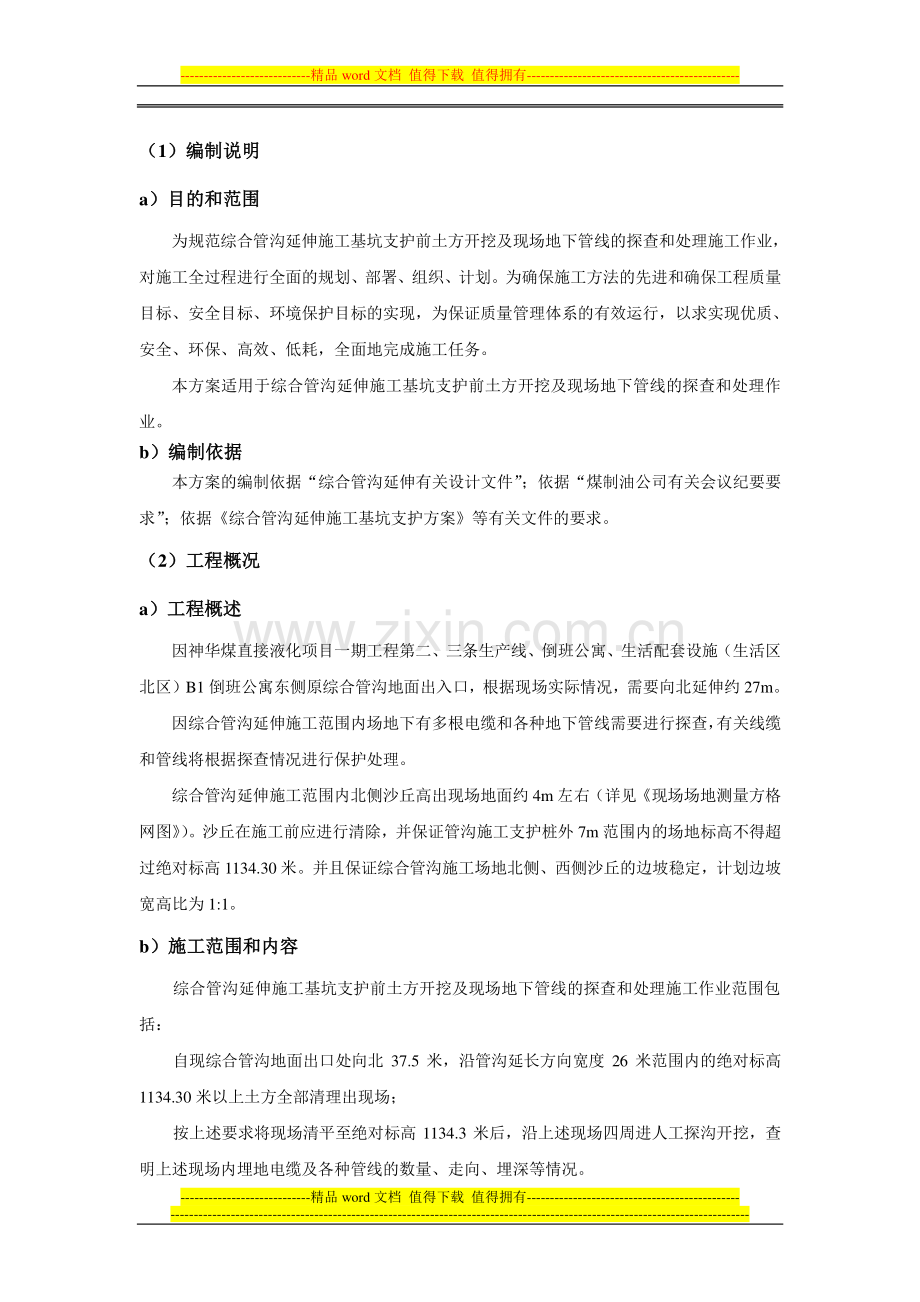

1、-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-(1)编制说明编制说明 a)目的和范围目的和范围 为规范综合管沟延伸施工基坑支护前土方开挖及现场地下管线的探查和处理施工作业,对施工全过程进行全面的规划、部署、组织、计划。为确保施工方法的先进和确保工程质量目标、安全目标、环境保护目标的实现,为保证质量管理体系的有效运行,以求实现优质、安全、环保、高效、低耗,全面地完成施工任务。本方案适用于综合管沟延伸施工基坑支护前土方开挖及现场地下管线的探查和处理作业。b)编制依据编制依据 本方案的编制依据“综合管沟延伸有关设计文件”;依据“煤制油公司有关会议纪要要求”;依

2、据综合管沟延伸施工基坑支护方案等有关文件的要求。(2)工程概况工程概况 a)工程概述工程概述 因神华煤直接液化项目一期工程第二、三条生产线、倒班公寓、生活配套设施(生活区北区)B1 倒班公寓东侧原综合管沟地面出入口,根据现场实际情况,需要向北延伸约 27m。因综合管沟延伸施工范围内场地下有多根电缆和各种地下管线需要进行探查,有关线缆和管线将根据探查情况进行保护处理。综合管沟延伸施工范围内北侧沙丘高出现场地面约 4m 左右(详见现场场地测量方格网图)。沙丘在施工前应进行清除,并保证管沟施工支护桩外 7m 范围内的场地标高不得超过绝对标高 1134.30 米。并且保证综合管沟施工场地北侧、西侧沙丘

3、的边坡稳定,计划边坡宽高比为 1:1。b)施工范围和内容施工范围和内容 综合管沟延伸施工基坑支护前土方开挖及现场地下管线的探查和处理施工作业范围包括:自现综合管沟地面出口处向北 37.5 米,沿管沟延长方向宽度 26 米范围内的绝对标高1134.30 米以上土方全部清理出现场;按上述要求将现场清平至绝对标高 1134.3 米后,沿上述现场四周进人工探沟开挖,查明上述现场内埋地电缆及各种管线的数量、走向、埋深等情况。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-根据探明的地埋电缆及各种管线的数量、走向、埋深等基本情况,按照煤制油厂有关部门的要求,对上述电缆

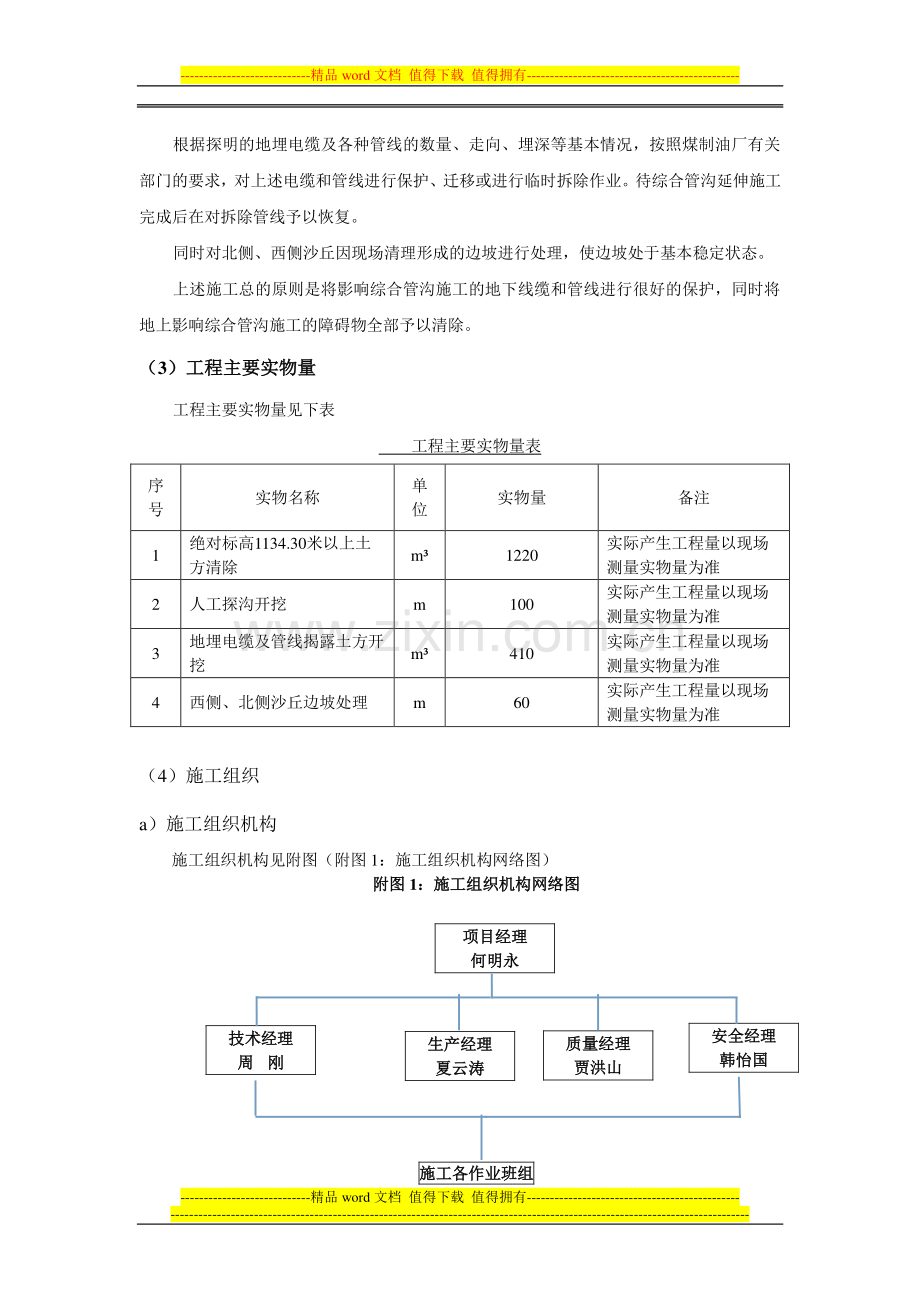

4、和管线进行保护、迁移或进行临时拆除作业。待综合管沟延伸施工完成后在对拆除管线予以恢复。同时对北侧、西侧沙丘因现场清理形成的边坡进行处理,使边坡处于基本稳定状态。上述施工总的原则是将影响综合管沟施工的地下线缆和管线进行很好的保护,同时将地上影响综合管沟施工的障碍物全部予以清除。(3)工程主要实物量工程主要实物量 工程主要实物量见下表 工程主要实物量表 序 号 实物名称 单 位 实物量 备注 1 绝对标高1134.30米以上土方清除 m 1220 实际产生工程量以现场测量实物量为准 2 人工探沟开挖 m 100 实际产生工程量以现场测量实物量为准 3 地埋电缆及管线揭露土方开挖 m 410 实际产

5、生工程量以现场测量实物量为准 4 西侧、北侧沙丘边坡处理 m 60 实际产生工程量以现场测量实物量为准 (4)施工组织 a)施工组织机构 施工组织机构见附图(附图 1:施工组织机构网络图)附图附图 1:施工组织机构网络图:施工组织机构网络图 施工各作业班组施工各作业班组 项目经理项目经理 何明永何明永 技术经理技术经理 周周 刚刚 生产经理生产经理 夏云涛夏云涛 安全经理安全经理 韩怡国韩怡国 质量经理质量经理 贾洪山贾洪山-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-b)施工劳动力计划施工劳动力计划 劳动力计划详见附表 2-劳动力需求计划表 附表附表

6、2 劳动力需求计划表劳动力需求计划表 序号序号 工种工种 计划投入人数计划投入人数(人)(人)备注备注 1 测量工测量工 2 2 普工普工 15 3 挖掘机司机挖掘机司机 1 4 装载机司机装载机司机 1 5 卡车司机卡车司机 3 6 水电工水电工 3 c)教育、培训与持证上岗管理情况教育、培训与持证上岗管理情况 所有人员进场施工前,全员进行安全三级教育;特殊工种(电工)持证上岗。(5)主要施工机具计划主要施工机具计划 主要施工机具计划详见附表 3-主要施工机具需求计划表 附表附表 3 主要施工机具需求计划表主要施工机具需求计划表 名称 型号 数量 功率(kw/台)备注 挖掘机 JHL-210

7、 1 台 450 装载机 LG855B 1 台 220 自卸卡车 ZZ1167M4617C 3 台 310 手推车 斗车 0.15m 5 辆 5 尖头铁锹 尖头 10 把 平板铁锹 平板 5 把 手锤 8 磅 10 把 錾子 D20 30 只 (6)主要施工周转材料计划主要施工周转材料计划-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-主要施工周转材料见附表 4-主要施工周转材料计划表 附表附表 4-主要施工周转材主要施工周转材料计划表料计划表 材料名称 型号 数量 备注 脚手架钢管 48 350m 脚手板 H40 20块 4米 折叠梯 12蹬 3架 密目

8、网 800目/cm2 30张 (7)施工平面布置施工平面布置 施工现场位置位于现综合管沟地面出口处向北 37.5 米,沿管沟延长方向宽度 26 米范围内的绝对标高。沿新食堂北侧路向综合管沟延伸处施工现场铺筑一条 5 米宽临时施工道路,路面铺设300mm 厚砂砾石。自配电室沿新建游泳馆与新建食堂西侧路引入施工电源电缆一根,电缆规格为YJLV3*240+1*120。对换热站与临时食堂西侧现场给水表井进行整理改造,自“给水表井”处引出 DN32PP-R给水管道作为施工临时水源。(8)施工方法和工艺措施施工方法和工艺措施 a)工程施工、验收应遵循的法规和标准工程施工、验收应遵循的法规和标准 工程施工、

9、验收应遵循的国家标准及行业标准 类 别 序 号 名 称 标 准 号 国家 标准 1 工程测量规范 GB50026-2007 2 建筑地基与基础工程施工质量验收规范 GB50202-2002 行业 标准 3 施工现场临时用电安全技术规范 JGJ46-2005 4 建筑地基处理技术规范 JGJ79-2012-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-5 建筑施工扣件式钢管脚手架安全技术规范 JGJ130-2011 工程施工、验收应遵循的其它有关规定和标准 1.答疑文件及工程施工图;2.中华人民共和国颁布的现行有效的建筑结构和建筑施工的各类规程、规范及验评标

10、准。3.鄂尔多斯市人民政府及煤制油公司有关建筑工程管理、市政管理、环境保护等法规及规定。4.IS09000 质量管理体系、IS014000 环境管理体系、0SHMS18000 职业安全卫生管理体系标准,我企业质量、环境及职业安全卫生管理手册、程序文件及其支持性文件。5.我企业其他有关总承包管理、质量管理、安全管理、文明施工管理规定。6.现场和周边环境的实地踏勘的情况。b)工程施工方法和施工技术文件工程施工方法和施工技术文件 综合管沟延伸施工基坑支护前土方开挖及现场地下管线的探查和处理施工作业的准备工作。1 学习和审查有关图纸、相关文件 检查有关图纸和资料是否齐全,核对平面尺寸和相关标高尺寸;掌

11、握设计内容及各项技术要求,了解工程规模、结构形式、特点、工程量和质量要求;熟悉土层地质、水文勘察资料;审查地基基坑支护方案和基础设计;会审图纸,搞清地下构筑物、基础平面与场地内地下管线的关系,图纸相互间有无错误和冲突;研究好开挖程序,明确各专业工序间的配合关系、施工工期要求;并向参加施工人员层层进行技术交底。2 对施工现场查勘 摸清场地内情况,收集施工需要各项资料,包括场地地形、地质水文、气象、运输道路、临近建筑物、地下构筑物、电缆、管线和堆积物状况,供水、供电、通讯情况等,以便于施工计划和准备提供可靠资料和数据。3 确定施工方案 在查明现场各种电缆和管线及相临建筑物、地下构筑物的前提下,在确

12、实保证各种管线和建筑物(构筑物)不被损坏的情况下,按确定开挖范围先将场地北侧的沙丘开挖至绝对标高 1134.30 米,将开挖范围内绝对标高 1134.30 米以上土方全部清理出现场。进行人工探沟开挖,确定埋地电缆、管线的走向数量。在确保保证各种管线和建筑物(构筑物)不被损坏的情况下在现场开挖管理人员的统一指挥下,人工配合机械将埋地管线全部挖出。按业主要求对管线进行保护或临时进行拆除。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-4 平整施工场地及障碍物清除 按施工要求范围和标高进行场地平整,将所有地面及地下障碍物进行彻底清除。5 设置测量控制网 根据给定

13、的控制坐标和水准点,按设计要求,引测至现场。在现场设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量和校核。控制网为 10m10m 方格网,精确测量处各方格点的自然地形、标高作为计算开挖、回填土方量和施工控制的依据。6 修建临时设施及道路 根据施工总体安排修建临时性生产设施,沿新食堂北侧路向综合管沟延伸处施工现场铺筑一条 5 米宽临时施工道路,路面铺设 300mm 厚砂砾石。自配电室沿新建游泳馆与新建食堂西侧路引入施工电源电缆一根,电缆规格为YJLV3*240+1*120。对换热站与临时食堂西侧现场给水表井进行整理改造,自给水表井处引出 DN32PP-R给水管道作为施工临时水源。

14、7 准备机具、物资及人员 做好设备调配,对进场挖土、运输车辆及各种辅助设备进行维修检查,试运转,并运至使用地点就位;准备好施工用料及工程用料,按施工总体要求堆放。组织并配备土方工程施工所需的各专业技术人员、管理人员和技术工人;组织安排好作业班次;制定较完善的技术岗位责任制和技术、质量、安全、管理网络;建立技术责任制和质量保证体系。综合管沟延伸施工基坑支护前土方开挖及现场地下管线的探查和处理施工作业的施工顺序。作业流程:测量放线确定开挖范围对施工范围内管线进行人工探查标记场地周围管线数量、规格核对管线信息确认管线埋深、走向根据管线及现场实际情况确定开挖方式组织开挖 综合管沟延伸施工基坑支护前土方

15、开挖及现场地下管线的探查和管线处理施工作业。在确认场地内各种管线的基本情况下,在确保各种管线不被损坏的的基础上。先行组织对场地北侧沙丘进行挖掘。对沙丘挖掘过程中要在现场指挥的统一安排下,按综合管沟施工和后续管沟使用过程中需要的范围将现场土丘开挖至绝对标高 1134.30 米。现场开挖至绝对标高 1134.30 米后,对北侧及西侧沙丘边坡进行永久稳定性处理,边坡-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-宽高比初步确定为 11,实际边坡高宽比可按现场实际情况和业主要求进行调整。施工范围内场地开挖至绝对标高 1134.30 米后,且北侧及西侧沙丘边坡进行稳

16、定性处理后,开始对现场管线进行开挖揭露,开挖现场管线时要特别精心,防止开挖过程对管线造成伤害。应确保配合挖掘人员和设备挖掘过程中的绝对安全。c)特殊施工技术要求和措施特殊施工技术要求和措施 进行挖掘作业时必须确保现场埋地各种管线的安全,必须坚持先行人工探查,核对管线的数量、规格、走向、埋深全面掌握。(9)施工质量保证措施施工质量保证措施 1 开工前要做好各级技术准备和技术交底工作。施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,会同业主代表及监理工程师办理验桩、验线手续。施工要配备专职测量人员进行质量控制。2 要及时复撒灰线,将基坑开挖下口线测放到基坑底。及时控制开

17、挖土标高、做到 5m 扇形挖土工作面内,标高白灰点不少于 2 个。3 认真执行开挖样板制,即凡重新开挖边坡及底边时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。4 开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边下口线。要坚持先修坡后挖土的操作方法。5 认真执行项目部制定的技术、质量管理制度。施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。6 土方工程竣工后要绘制竣工图,会同业主代表和质量检查人员共同检查评定工程质量等级。(10)施工施工 HSE 保证措施保证措施 1 开

18、工前要做好各级安全交底工作。根据本工程施工现场各种电缆及管线较多,配合工作多等特点,制定安全措施,组织职工贯彻落实,并定期开展安全活动。2 每天检查挡土设施是否完好,并及时行修复。3 下雨期间进行挖土时,做好防滑措施。4 工地全封闭施工,进入生活区道路入口处设冲洗设备、排水沟、集水池,车辆出场时必-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-须将轮胎冲洗干净,方准离开工地,不准将污泥带出门外,影响市容。并及时对场外洒落污染路面进行清扫。5 夜间挖土施工时,应配置足够的灯光照明。6 为预防边坡塌方,严格控制边坡坡度,保证坡度符合方案要求。边坡上部 5 米范

19、围内不得堆放物料。7 提前准备好编织袋、草袋、木桩等物,若边坡局部塌方,则可将坡脚塌方清除。8 若边坡经上述措施之后,仍有失稳现象,则应征得业主与监理单位同意,采用加大边坡坡度等方法,以确保基坑施工的安全。9 阴雨天气,在边坡上应加盖塑料薄膜,以防止边坡上的土体流失。(11)施工进度计划施工进度计划 施工总工期计划为 7 天时间(12)施工过程技术资料和工程竣工技术资料管理施工过程技术资料和工程竣工技术资料管理 施工过程技术资料和工程竣工技术资料包括下列内容 1.主要工程设备进场报审表 2.设计图纸会审交底记录 3.施工测量放线报审表 4.土方开挖工程检验批质量验收记录表 5.场地平整报验申请

20、表 6.场地平整工程检查记录 上述工程资料随施工作业进行编制,工程完工后 7 日内整理完成完整施工资料,交付给业主。(13)有害和危险性因素辨识与应急措施有害和危险性因素辨识与应急措施 土方工程有害和危险因素辨识与应急措施表 表 序号 工作步骤 危害或潜在事件 主要后果 可能性L 严重性S 风险度R 建议改正/控制措施 1 土方施工方案没有结合勘察造成土方塌1 5 5 1施工方案编制必须结-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-序号 工作步骤 危害或潜在事件 主要后果 可能性L 严重性S 风险度R 建议改正/控制措施 工程准备 资料编制或安全技术措

21、施不全面、无针对性,不能具体指导施工,给土方作业留下较大安全隐患 方,土方施工人员伤亡、设备损失或影响周围建筑/构筑物 合勘察资料。2施工方案中安全技术措施要全面具体、根据勘察报告并针对现场的实际情况进行编制,能具体指导施工作业。3工程技术人员在编制施工方案前必须实际勘察现场情况。4严格施工方案的审批程序,重大/特殊的土方施工方案要进行技术论证 没有技术方案交底,土方作业人员安全意识差,不了解土方的开挖顺序 造成土方塌方,施工人员伤亡,设备损失或影响周围建筑/构筑物 1 5 5 1土方作业前进行安全技术交底,对作业进行安全培训。2土方开挖前提前用白灰撒出开挖区的位置。严格按照施工方案要求的顺序

22、进行挖掘作业 入场的土方施工机械存在安全隐患 造成人员伤害/设备损失 2 3 6 1挖机、卡车、装载机等进场前进行检验办理现场准入证并在施工过程中定期对土方施工机械进行性能检查。2挖机操作员必须持有在有效期的特种作业操作证。3配备挖机指挥和倒车指挥人员。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-序号 工作步骤 危害或潜在事件 主要后果 可能性L 严重性S 风险度R 建议改正/控制措施 2 开挖作业 采用机械施工时,发生挖断电缆、地下管道、伤及配合人员事故 造成人员伤害或设备损失影响正常施工生产 2 3 6 1施工前办理挖掘作业许可证,确实清楚地下情况

23、,并采取相应安全措施,严格遵守挖掘作业管理规程。2挖机工作时必须有专人穿红马甲指挥监护,司机必须集中精力操作,听从指挥人员指挥。3配合清土的作业人员不得超越挖机指挥人员,并与挖机的挖斗保持至少不小于1.5米的安全距离。2 开挖作业 采用机械施工是,出现翻车、倾覆等施工机械事故 造成人员伤害或设备损失影响正常的施工生产 2 3 6 1作业前观察作业环境,确定车辆形式路线。2土质不好处铺垫钢垫板,防止挖机和卡车陷落。3挖机作业过程中挖机、卡车距离边坡要保持足够的安全距离。4对地下水位等特殊情况,开挖前要提前进行井点降水,打桩护壁等降水技术措施 开挖的土方堆放距离开挖区的边坡太近,造成土方塌方 造成

24、人员伤害或设备损失 2 3 6 1挖出的土方必须堆放在不小于深度的地方,且距离沟边最少不小于1m。2挖掘出来的土方堆放高度超过1米的挖掘作业必须进行正确的支护,做阶梯或放坡。3根据土质情况确定放坡的比例,对深度超过-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-序号 工作步骤 危害或潜在事件 主要后果 可能性L 严重性S 风险度R 建议改正/控制措施 1米的作业,土方可能会移动滑坡时,也必须进行放坡。4挖掘出来的土方要及时外运。人工挖掘作业时,发生塌方、人员掉落到基坑内等事故 造成轻伤害甚至死亡等人员伤害 2 5 10 1任何土质的人工开挖一律严禁采取先挖

25、坡脚-掏空底部的作业方法。2根据方案要求,进行土方放坡和护壁支护。3执行前项土方堆放的相应规定。4人工挖掘要同步协调进行,不稳定的土方及较深的土方挖掘区域必须对称进行。5挖掘区域随进度设置足够数量的逃生爬梯/通道,以利于人员上下和紧急逃生。6及时用涂刷警戒色的脚手架钢管对开挖基坑进行围护或设立警告标志。2 基坑围护作业 土方作业中扬尘对作业人员造成健康伤害或影响环境 造成尘肺等健康伤害,扬尘污染/影响环境等 5 1 5 1对挖掘作业、运输过程中的扬尘可以采取洒水,及时打扫等方法减轻扬尘的影响。2具备条件的土方挖掘区域(或业主有要求的区域)四周用围挡进行封闭隔离。3土方要集中运输到指定区域堆放。

26、-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-序号 工作步骤 危害或潜在事件 主要后果 可能性L 严重性S 风险度R 建议改正/控制措施 3 基坑围护作业 作业过程中发生人身伤害事故 造成人员伤害 2 3 6 1挖出土方离基槽边1米以外,高度不超过1.5米。2基槽两边作降坡处理,以减轻基槽两边土方的挤压力。3基槽支护应随挖随支撑,支撑一根保持横平竖直、坚固。4基槽垂直支撑的距离应经过计算确定。最小不大于2.5米。5在挖土过程中,特别是雨后复工必须有专人随时检查土壁的稳定性,发现问题及时采取加固措施 4 土方运输 超速、超载、违章等造成交通事故及人员伤害

27、造成人员伤害或车辆/财产损失 2 5 10 1装置界内限速15公里/小时,按规定路线行驶车辆。2在行驶途中必须遵守交通规则。3每天出车前检查车况,时刻保证车况良好。土方运输过程中洒落,造成环境污染 污染环境,影响公司形象 2 3 6 1装车限高禁止超载,避免将土撒在公路上。2经过公交/民用道路的土方运输车要有自动盖板。3安排清扫人员及时清扫污染区域。4土方堆放于指定区域,不得随意抛洒。5 高温高温、雷雨等异常天气发生职工中4 3 12 1雷雨、大雾等恶劣天-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-序号 工作步骤 危害或潜在事件 主要后果 可能性L 严

28、重性S 风险度R 建议改正/控制措施、雷雨等异常天气施工 对土方施工会造成很大的影响 暑、土方塌方等事故 气影响作业人员视力,应停止土方挖掘作业。2夏季施工合理安排作息时间,采取防暑降温措施,避开高温时段施工。3大雨来临前对深基坑和大开挖的土方施工区域要采取边坡盖塑料、挖排水沟等措施提前进行护坡。4大雨过后检查开挖土方的边坡稳定情况,若存在边坡失稳,土方裂缝等情况要采取挖运等措施消除此隐患。6 夜间 施工 照明不足等存在安全隐患 作业中因光线不足等导 致发生伤害事故 4 3 12 1办理夜间施工作业许可证(加班作业票)落实先关的安全措施。2夜间施工要保证土方挖掘区域和运输车辆行驶路线充足地照明。3指挥土方施工车辆/机械的人员,在基槽内配合挖掘作业的人员必须穿荧光服。4合理安排作业时间和施工顺序,减少夜间作业。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
