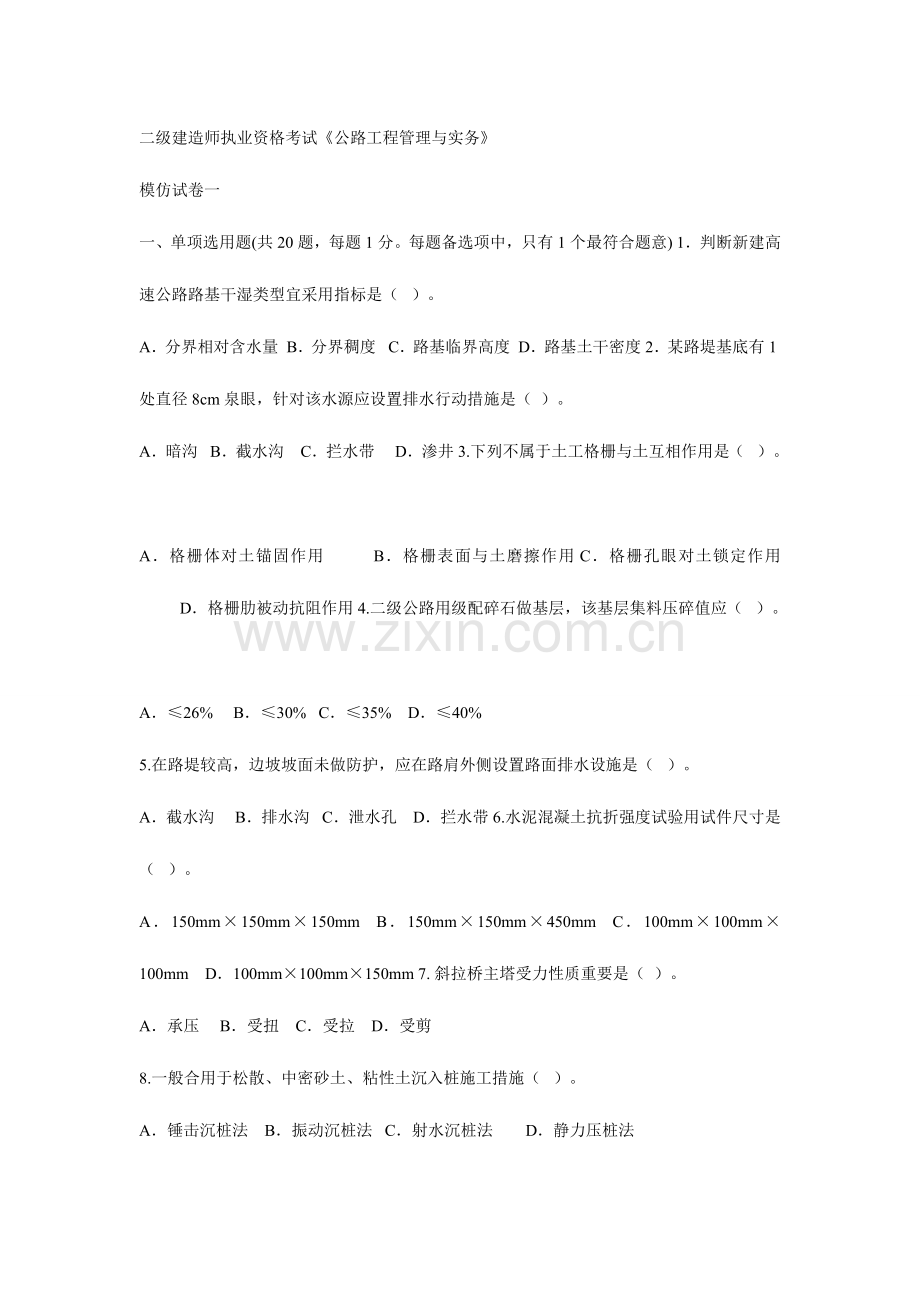

二级建造师执业资格考试《公路工程管理与实务》
模仿试卷一
一、单项选用题(共20题,每题1分。每题备选项中,只有1个最符合题意) 1.判断新建高速公路路基干湿类型宜采用指标是( )。
A.分界相对含水量 B.分界稠度 C.路基临界高度 D.路基土干密度 2.某路堤基底有1处直径8cm泉眼,针对该水源应设置排水行动措施是( )。
A.暗沟 B.截水沟 C.拦水带 D.渗井 3.下列不属于土工格栅与土互相作用是( )。
A.格栅体对土锚固作用 B.格栅表面与土磨擦作用 C.格栅孔眼对土锁定作用 D.格栅肋被动抗阻作用 4.二级公路用级配碎石做基层,该基层集料压碎值应( )。
A.≤26% B.≤30% C.≤35% D.≤40%
5.在路堤较高,边坡坡面未做防护,应在路肩外侧设置路面排水设施是( )。

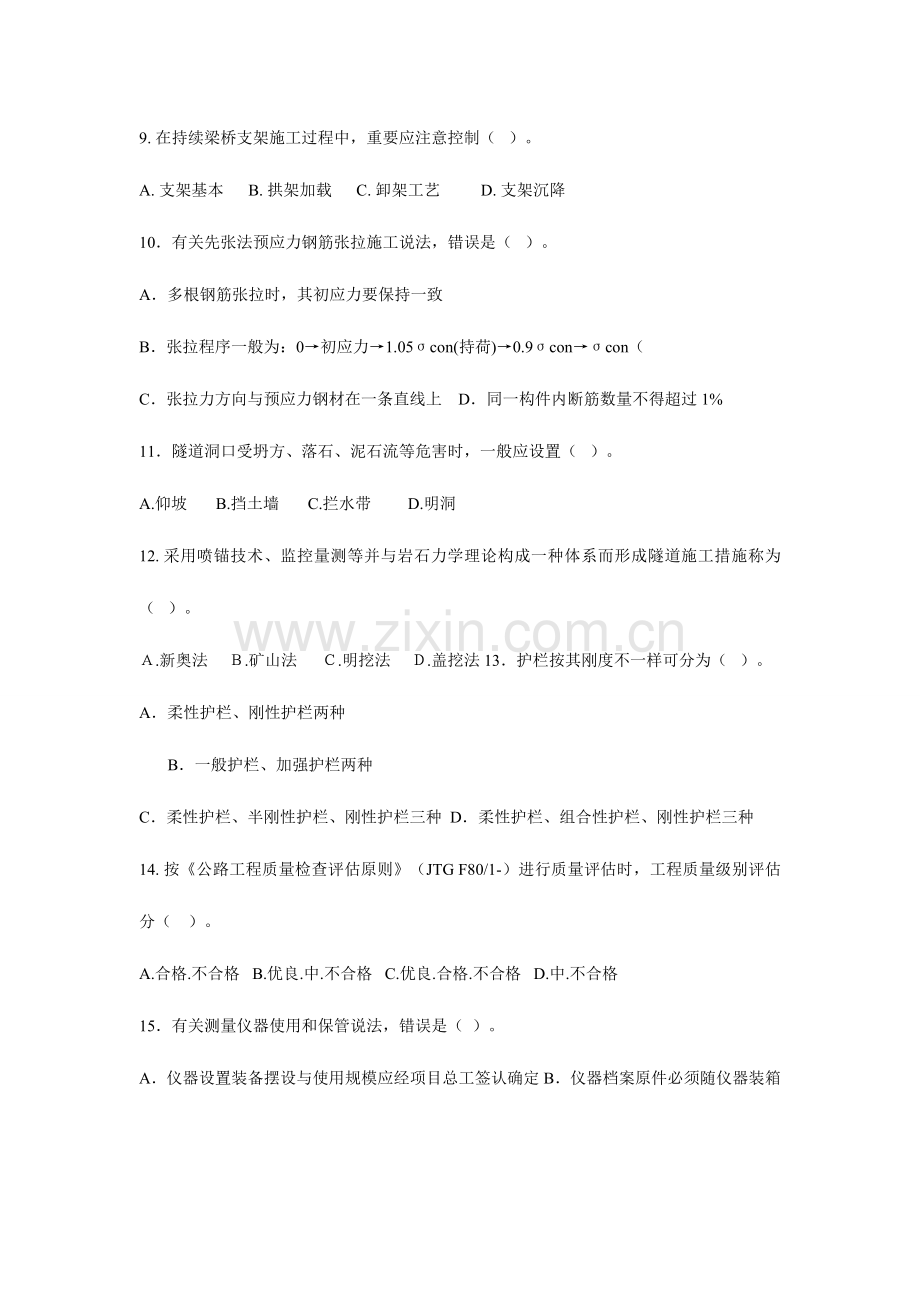

A.截水沟 B.排水沟 C.泄水孔 D.拦水带 6.水泥混凝土抗折强度试验用试件尺寸是( )。
A.150mm×150mm×150mm B.150mm×150mm×450mm C.100mm×100mm×100mm D.100mm×100mm×150mm 7. 斜拉桥主塔受力性质重要是( )。
A.承压 B.受扭 C.受拉 D.受剪
8.一般合用于松散、中密砂土、粘性土沉入桩施工措施( )。
A.锤击沉桩法 B.振动沉桩法 C.射水沉桩法 D.静力压桩法
9. 在持续梁桥支架施工过程中,重要应注意控制( )。
A. 支架基本 B. 拱架加载 C. 卸架工艺 D. 支架沉降
10.有关先张法预应力钢筋张拉施工说法,错误是( )。
A.多根钢筋张拉时,其初应力要保持一致
B.张拉程序一般为:0→初应力→1.05σcon(持荷)→0.9σcon→σcon(
C.张拉力方向与预应力钢材在一条直线上 D.同一构件内断筋数量不得超过1%
11.隧道洞口受坍方、落石、泥石流等危害时,一般应设置( )。
A.仰坡 B.挡土墙 C.拦水带 D.明洞
12. 采用喷锚技术、监控量测等并与岩石力学理论构成一种体系而形成隧道施工措施称为( )。
A.新奥法 B.矿山法 C.明挖法 D.盖挖法 13.护栏按其刚度不一样可分为( )。
A.柔性护栏、刚性护栏两种
B.一般护栏、加强护栏两种
C.柔性护栏、半刚性护栏、刚性护栏三种 D.柔性护栏、组合性护栏、刚性护栏三种
14. 按《公路工程质量检查评估原则》(JTG F80/1-)进行质量评估时,工程质量级别评估分( )。
A.合格.不合格 B.优良.中.不合格 C.优良.合格.不合格 D.中.不合格
15.有关测量仪器使用和保管说法,错误是( )。
A.仪器设置装备摆设与使用规模应经项目总工签认确定 B.仪器档案原件必须随仪器装箱
C.跨越了划定周检时刻确认距离仪器必须遏制使用 D.仪器转站时严禁将带支架仪器横扛肩上 16. 下面有关技术资料描述对旳是( )。
A.工程技术资料是工作根据 B.工程技术资料必要遵照执行 C.工程技术资料只是一种参照资料 D.技术资料是在工程建设中自然形成
17.下列有关路基工程石方施工安全要点论述错误是( )。
A.爆破器材库选址应请当地公安部门进行指导和监督 B.导火索起爆应采用一次点火法点火 C.可在同次爆破中使用不一样燃速导火索 D.进行露天爆破作业,严禁使用明火点燃18.按照机械台班费用构成,属于固定费用是( )。
A.养路费 B.人工费 C.大修费 D.动力燃料费 19.遇有沼泽地段土方挖运任务,应选用机械是( )。
A.铲运机 B.平地机 C.湿地推土机 D.压路机
20.高填方路基施工时应考虑早动工,路面基层施工时应尽量安排晚动工,以使高填方路基( )。
A.有充足沉降时间 B.填料干燥 C.提高回弹模量 D.压实度提高 二、多项选用题(共10题,每题2分。每题备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分.少选,所选每个选项得0.5分)
21.下列属于排除地下水设施是( )。
A.截水沟 B.渗沟 C.暗沟 D.急流槽 E.拦水带 22.下列状况中应浇洒粘层沥青是( )。
A.沥青路面级配砂砾、级配碎石基层 B.旧沥青路面层上加铺沥青层
C.需加铺磨耗层改善抗滑性能旧沥青路面 D.有裂缝或已修补旧沥青路面 E.水泥混凝土路面上铺筑沥青面层
23.有关暑期浇筑大体积混凝土说法,对旳有( )。
A.选用水化低热水泥 B.混凝土浇筑应在中午时段进行 C.采用分层浇筑
D.在混凝土内埋设冷却水管
E.选用复合型外加剂,加紧混凝土凝结时间
24.有关隧道浅埋段开挖施工手艺说法,对旳有( )。
A.按照围岩及周围环境条件,可优先采用单侧壁导坑法或双侧壁导坑法 B.围岩完整性很好时可采用全断面法开挖
C.开挖后应尽快施作锚杆、喷射混凝土、敷设钢筋网 D.V级如下围岩,宜待围岩不变后再做衬砌E.地质条件很差时,宜采用锚杆、超前小导管注浆加固围岩等辅助措施施工
25. 按测量仪器工具使用和保管规定,下列哪些状况下仪器应停止使用( )。
A.使用时间过长 B.显示不正常
C.超过了规定周检确认时间间隔 D.仪表封缄完整性已被破坏 E.功能出现了可疑
26.公路工程施工中,遇有六级(含六级)以上大风、浓雾、雷雨等恶劣天气时,不得进行( )施工。
A.露天高处 B.缆索明日装 C.水上
D.搅拌站混凝土制备 E.电力起爆
27.防止桥头跳车防治措施波及( )。
A.重视桥头地基处理,采用先进台后填土施工工艺 B.善地基性能,提高地基承载力,减少差异沉降 C.有针对性选用台后填料,提高桥头路基压实度 D.做好桥头路堤排水、防水工程,设置桥头搭板。 E.提高对锚固件焊接施工质量控制
28.根据公路路线技术原则,沥青表面处治构造类型可以应用在如下哪级公路( )。
A.一级公路 B.二级公路 C.三级公路 D.四级公路 E.高速公路 29.《公路工程质量监督规定》公路工程从业单位波及( )。
A.公路建设单位 B.勘察、设计单位 C施工单位D.公路行政主管单位 E.监理单位
30.下列公路工程注册建造师施工管理签章文献中,属于施工组织管理文献类别有( )。
A.总体工程动工申请单 B.分包意向申请 C.工程变更令 D.用款筹划单 E.工程交工验收证书
三、案例分析题(共4题,每题各20分) (一)【背景资料】
某三级公路地处丘陵地区,砂类土居多,设计车速40km/h,路基宽度8.5m,基层为石灰稳定砂砾,面层为8cm沥青混凝土。施工过程某些事件摘要如下:
事件1:路基施工恰好赶上雨期,施工前,施工方做了如下准备工作: (1)住地、库房、车辆机具停放场地、生产设施都应设在最高洪水位以上地点或高地上。
(2)修建施工便道并保持晴雨畅通。
(3)修建临时排水设施,保证雨期作业场地不被洪水沉没并能及时排除地面水。
施工过程中,开挖路堑分层开挖,每挖一层均设置排水纵横坡,挖方边坡一次挖到设计标高。开挖路堑挖至路床设计标高以上30~50cm时停止开挖,并在两侧挖排水沟。待雨期过后再挖到路床设计标高后压实。
事件2:为了保证测量工作质量,施工单位制定了严格测量复核签认制度: (1)由2~4人构成一种小组共同对监理工程师签认控制网点测量资料进行查对,查对成果要由工地技术主管审核签认后方可使用;
(2)运用已知点进行引测、加点和施工放样前必要坚持“先检测后运用”原则;
(3)测量结束后,由负责测量工作技术员召集各位测量员共同对测量成果进行复核。
【问题】1.该公路与否可以在雨期进行施工?2.事件1中,施工方做准备工作与否充足?如不充足,请指出。 3.事件1中,路堑开挖施工存在什么问题?
4.事件2中,指出上述测量复核签认制度中不妥之处,写出对旳做法。 (二)【背景资料】
某大桥,其主墩基本有40根桩径为1.55m钻孔灌注桩,实际成孔深度达50m。桥位区地质为:表层为5m砾石,如下为37m卵漂石层,在如下为软岩层。承包商采用下列施工措施进行施工:
场地平整,桩位放样,埋设护筒之后,采用冲击钻进行钻孔。然后设置钢筋骨架,在钢筋笼制作时,采用搭接焊接,当钢筋笼下放后,发现孔底沉淀量超标,但超标量较小,施工人员采用空压机风管进行扰动,使孔底残留沉渣处在悬浮状态。之后,安装导管,导管底口距孔底距离为35cm,且导管口处在沉淀淤泥渣之上,对导管进行接头抗拉试验,并用1.5倍孔内水深压
力水压进行水密承压试验,试验合理后,进行混凝土灌注,混凝土塌落度18cm,混凝土灌注在整个过程中均持续均匀进行。
施工单位考虑到灌注时间较长,在混凝土中加入缓凝剂。首批混凝土灌注后埋置导管深度为1.2m,在随即灌注过程中,导管埋置深度为3m。当灌注混凝土进行到10m时,出现塌孔,此时,施工人员及时用吸泥机进行清理;当灌注混凝土进行到23m时,发现导管埋管,但堵塞长度较短,施工人员采用用型钢插入导管措施疏通导管;当灌注到27m时,导管挂在钢筋骨架上,施工人员采用了强制提高措施;进行到32m时,又一次堵塞导管,施工人员在导管一直处在混凝土中状态下,拔抽抖动导管,之后继续灌注混凝土,直到顺利完毕。养生一段时间后发既有断桩事故。
【问题】1.断桩也许发生在何处,原因是什么?
2.在灌注水下混凝土时,导管也许出现问题有哪些? 3.钻孔灌注桩施工重要工序是? 4.塞管处理措施有哪些? 5.钻孔措施有哪些? (三)【背景资料】
某施工单位承接了一隧道工程,其中有大量爆破施工。为了以便管理,爆破器材放在紧靠办公室一种小仓库里,并且由专人负责发放。在进行洞口大型爆破之前,施工单位技术人员通过计算确定了爆破药量、爆破方式以及安全距离让民工甲领取了炸药和雷管,用自行车运到施工现场。爆破作业时,安排民工乙负责在爆破安全距离外来回走动进行警戒。
【问题】1.爆破工程安全管理范围波及 哪些内容?
2.什么叫爆破作业安全距离,大型爆破安全距离要考虑哪些原因? 3.分析背景中安全隐患,并逐一改正。 (四)【背景资料】
某项目部承担了某段公路工程路基施工任务,在路基工程施工组织设计编制过程中,项目经理对技术部提出了下列详细规定:
1.该路基工程施工组织设计根据路基工程自身特点,在确定施工方案和进度筹划时应重点考虑如下内容: (1)施工措施; (2)项目总进度筹划; (3)工地施工组织;
(4)布置好堆料点、弃土场、行车路线等。 2.编制路基工程施工组织设计措施与环节如下: (1)研究分析有关资料,全面理解工程状况和施工条件;
(2)结合当地详细状况,选用施工措施,确定土石方调配方案、工点划分和施工次序;
(3)按照施工措施及土石方调配资料,查有关技术定额,计算劳动力、施工机械需要量;
(4)按照施工进度筹划及劳动力和施工机械分布状况,确定生活供应、材料供应、机械修理等组织工作及其机构分布,计算临时房屋需要量和机构分布,计算临时房屋需要量和机械修理设备需要量; (5)编制施工组织设计阐明书。 3.应编制好适应当路基工程进度筹划
4.该路基工程中波及3座涵洞,拟采用流水施工。各工序流水节拍如下表:
基本施工(A) 10 13 15 墙身施工(B) 20 20 20 盖板施工(C)
10
10
10
【问题】
1.该项目经理规定重点考虑内容与否对旳和完整?请逐条分析阐明。 2.就项目经理提出路基工程施工组织设计编制措施与环节,你认为还应当加上哪些重要内容?
3.适合于该路基工程进度筹划形式有哪些?
4.组织3座涵洞流水施工,计算流水步距、流水工期、绘制横道图。
参照答案
一、单项选用题
1. C 2. A 3. A 4. B 5. D 6. B 7. A 8. A 9. D. 10. D
11.D 12. A 13.C 14. A 15.B 16. C 17.C 18.C 19.C 20.A
二、多项选用题
21.BC 22.BCE 23. ACD 24.ACE 25. BCDE 26.ABCE 27.BCD 28.CD 29.ABCE 30. ABE
三、案例分析题(共4题,每题各20分) (一)1.可以。
由于该公路地处丘陵区,级别为三级,路基土质砂类土,在做好排水设施和通道等充足准备状况下,可以进行施工,但必要严格按照雨期施工规定执行。
2.不够充足。
(1)应对选用雨期施工地段进行详细现场调查研究,据实编制实行性雨期施工组织筹划。(2)应储备足够工程材料和生活物资。
3.路堑挖方边坡一次挖到设计标高不对旳,挖方边坡不合适一次挖到设计标高,应沿坡面留30cm厚,待雨期过后再整修到设计坡度,目是防止地面水冲坏已成边坡。待雨期过后再刷坡,可保持边坡合乎设计规定。
4. 第(1)点不对旳。对旳是:对监理工程师签认控制网点测量资料,2人独立进行查对,查对成果要经项目技术部门主管复核签认,总工程师审核签认后方可使用。
第(3)点不对旳。对旳是:测量结束后,测量成果必要采用两组独立平行复核计算进行互相复核。
(二)1.(1)也许发生在10m处:吸泥机清理不彻底时,形成灌注桩中断或混凝土中夹有泥石。
(2)也许发生在27m处;采用强制提高而导致导管脱节。 2.渗漏,堵管,埋管
3.埋设护筒,制备泥浆,钻孔,清底,钢筋笼制作与吊装,灌注水下混凝土
4.可采用拔抽抖动导管(不可将导管口拔出混凝土面)当所堵塞导管长度较短时,也可以用型钢插入导管内来疏通导管,也可以在导管上固定附着式振捣器进行振动。
5.冲击法、冲抓法、旋转法
(三)1、爆破工程安全管理波及:对操作人员进行培训考核、技术交底、考试取证、安全教导等人员安全管理;对炸药、雷管、导火索以及其她爆破用器材等物安全管理;对爆破现场安全距离、安全防护、安全警示等环境安全管理。
2、大型爆破安全距离,除考虑个别飞散物原因外,还必要考虑爆破引起地震及冲击波对人员、建筑物影响,经计算后再确定安全距离。
3、隐患一:爆破器材库选址不妥。对旳做法:爆破器材库选址和搭建应请当地公安部门进行指导和监督,运送爆破器材要用专用运送工具,在公安部门押运下进行,中途不许停留,并应避开人员密集地方;在保管、运送爆破器材过程中,工作人员严禁穿化纤服装。
隐患二:大型爆破程序不符合规定。对旳做法:大型爆破必要按审批爆破设计书,并征得当地县(市)以上公安部门同意后由专门成立现场指挥机构组织人员实行。
隐患三:爆破器材管理有问题。对旳做法:爆破器材应严格管理,并执行领用和退库制度,多种手续要有严格记录,并由专人领取,严禁由一人同步搬运炸药和雷管,电雷管严禁与带电物
品一起携带运送。严禁用翻斗车、自卸车、拖车、拖拉机、机动三轮车、人力三轮车、自行车、摩托车和皮带运送机运送爆破器材。
隐患四:现场警戒有问题。对旳做法:爆破作业应有专人指挥,确定危险边界应有明显标志,警戒区四面必要派出警戒人员,警戒区内人员、牲畜必要撤离,预告、起爆、解除警戒等信号应有明确规定。
(四)
1.(1)不妥,还应波及土石方调配方案。(2)不妥,应为:施工进度筹划。(3)对旳。(4)不妥,应为:生产要素配置。
2.还应加上:
(1)安排施工进度筹划,计算各施工分段所需工期,并安排各分段动工、竣工日期;
(2)编制劳动力、施工机械、机具和材料供应筹划。
3.适合于该路基工程进度筹划形式有:横道图、垂直图、网络图。 4.计算排架施工流水工期(列出计算过程),并绘制流水横道图。 (1)累加数列:一般按照1#~3#排架次序施工 扩大基本施工A:10,23,38 墩身施工B: 20,40,60 盖梁施工C: 10,20,30 (2)错位减取大差: 10,23,38
