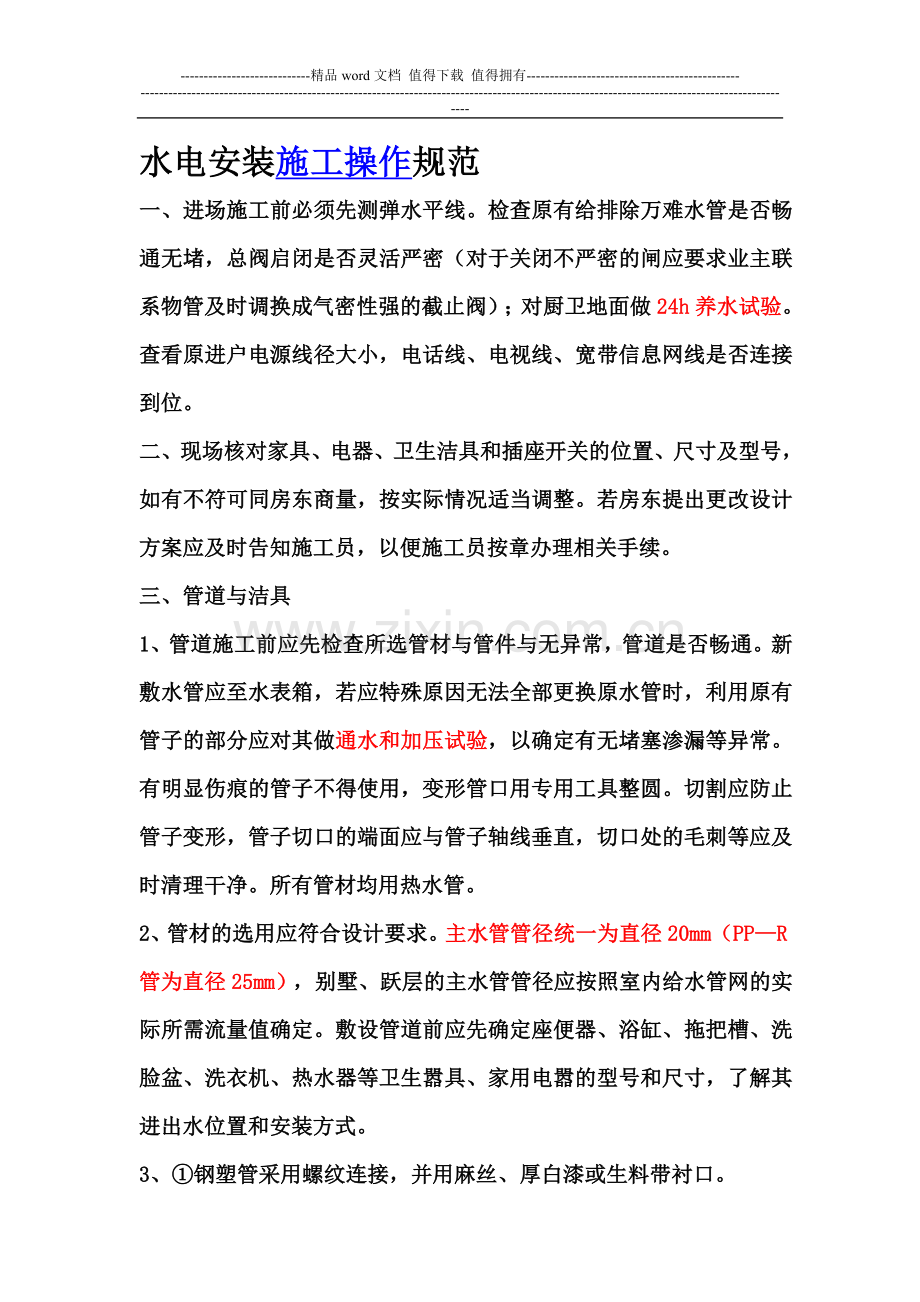

1、-精品word文档 值得下载 值得拥有-水电安装施工操作规范一、进场施工前必须先测弹水平线。检查原有给排除万难水管是否畅通无堵,总阀启闭是否灵活严密(对于关闭不严密的闸应要求业主联系物管及时调换成气密性强的截止阀);对厨卫地面做24h养水试验。查看原进户电源线径大小,电话线、电视线、宽带信息网线是否连接到位。二、现场核对家具、电器、卫生洁具和插座开关的位置、尺寸及型号,如有不符可同房东商量,按实际情况适当调整。若房东提出更改设计方案应及时告知施工员,以便施工员按章办理相关手续。三、管道与洁具1、管道施工前应先检查所选管材与管件与无异常,管道是否畅通。新敷水管应至水表箱,若应特殊原因无法全部更换

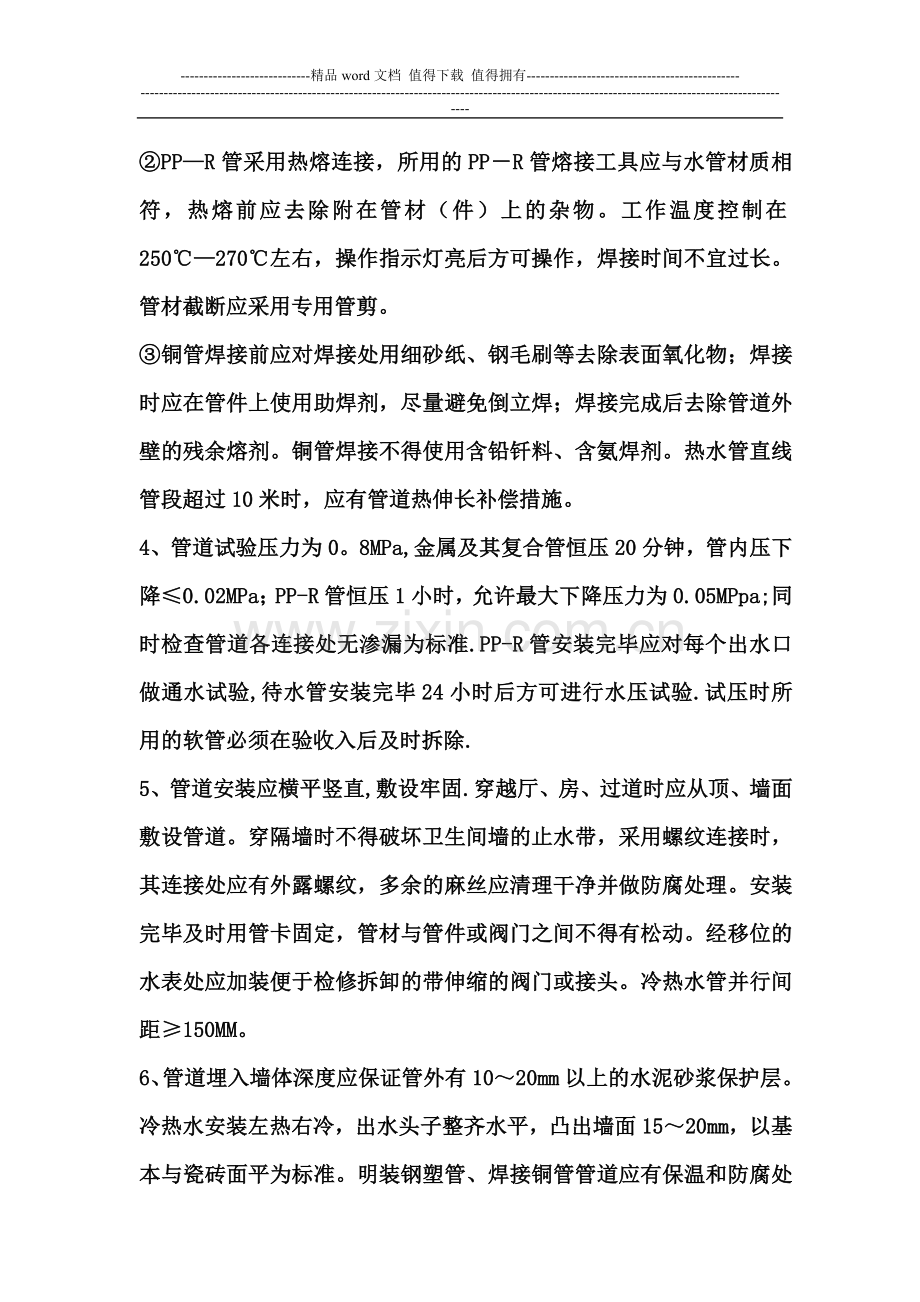

2、原水管时,利用原有管子的部分应对其做通水和加压试验,以确定有无堵塞渗漏等异常。有明显伤痕的管子不得使用,变形管口用专用工具整圆。切割应防止管子变形,管子切口的端面应与管子轴线垂直,切口处的毛刺等应及时清理干净。所有管材均用热水管。2、管材的选用应符合设计要求。主水管管径统一为直径20mm(PPR管为直径25mm),别墅、跃层的主水管管径应按照室内给水管网的实际所需流量值确定。敷设管道前应先确定座便器、浴缸、拖把槽、洗脸盆、洗衣机、热水器等卫生嚣具、家用电嚣的型号和尺寸,了解其进出水位置和安装方式。3、钢塑管采用螺纹连接,并用麻丝、厚白漆或生料带衬口。PPR管采用热熔连接,所用的PPR管熔接工具

3、应与水管材质相符,热熔前应去除附在管材(件)上的杂物。工作温度控制在250270左右,操作指示灯亮后方可操作,焊接时间不宜过长。管材截断应采用专用管剪。铜管焊接前应对焊接处用细砂纸、钢毛刷等去除表面氧化物;焊接时应在管件上使用助焊剂,尽量避免倒立焊;焊接完成后去除管道外壁的残余熔剂。铜管焊接不得使用含铅钎料、含氨焊剂。热水管直线管段超过10米时,应有管道热伸长补偿措施。4、管道试验压力为0。8MPa,金属及其复合管恒压20分钟,管内压下降0.02MPa;PP-R管恒压1小时,允许最大下降压力为0.05MPpa;同时检查管道各连接处无渗漏为标准.PP-R管安装完毕应对每个出水口做通水试验,待水管

4、安装完毕24小时后方可进行水压试验.试压时所用的软管必须在验收入后及时拆除.5、管道安装应横平竖直,敷设牢固.穿越厅、房、过道时应从顶、墙面敷设管道。穿隔墙时不得破坏卫生间墙的止水带,采用螺纹连接时,其连接处应有外露螺纹,多余的麻丝应清理干净并做防腐处理。安装完毕及时用管卡固定,管材与管件或阀门之间不得有松动。经移位的水表处应加装便于检修拆卸的带伸缩的阀门或接头。冷热水管并行间距150MM。6、管道埋入墙体深度应保证管外有1020mm以上的水泥砂浆保护层。冷热水安装左热右冷,出水头子整齐水平,凸出墙面1520mm,以基本与瓷砖面平为标准。明装钢塑管、焊接铜管管道应有保温和防腐处理;明装PPR管

5、道应做防护处理,严禁将未经防扩处理的PPR管道直接安装在阳光直身或紫外线强的场所。7、水管安装不得靠近电源。水管与电线管并行间距应大于100mm;交叉时,PVC管应做过桥弯过度。水管与燃气并行间距应不小于50mm。在确定燃气热水器进出水位置的时候,应充分考虑其良好的通风环境及排气要求,排气管严禁与油烟管道、通风管道相连接。8、固定吊顶内水管的吊顶或卡箍应固定在承重结构上。过木地拢、吊顶的长距离热水管道须做绝热处理,固定时也应充分考虑其伸缩间隙缝。埋于强化地板下的热水管必须保温处理。9、通往阳台水管穿过木地板时宜加装阀门,中间尽量避免接头。安装的各种阀门位置应便于使用和维修。过地面地垅管道在条件

6、允许下应凿掉找平层埋入地面。PPR管、焊接铜管安装后应做好保护措施,避免受到剧烈撞击及尖锐物体触碰。10、不得随意破坏有防水要求的厨卫地面找平层,且不得随意改变排水管、排污管及地漏的废污水排水性质。确须改动的,应彻底做好防漏工作,管道连接必须符合排水要求,以杜绝地面渗漏和臭气上排、地漏溢水等事件发生。经改动的UPVC下水管必须胶粘严密,水平坡度符合35要求。改动后需做通水试验,确定无渗漏后做好监时超过计划口工作,以防杂物堵塞。厨房在有条件时应保留或增加地漏。11、外露头子常规高度(均为净尺寸,定位时应按实际情况调整):淋浴龙头110cm浴缸龙头65cm洗脸(菜)盆出水口60cm洗衣机水龙头11

7、0cm或洗衣机侧12、工程施工时应严格掌握好施工用水,并做好阀门的关闭工作,彻底杜绝渗漏问题。管道安装完毕应安装监时施工用水龙头,以室外或卫生间低龙头为佳。13、在安装三角阀和水龙头(包括暗装阀门、混合龙头阀心)时应先放水冲刷管道,去除杂物。14、卫生洁具安装必须牢固,与台面、墙面、地面的接触部位均应采用硅酮胶或防水密封条密封。安装后做满水和通水试验:以满水无渗漏,通水、通水、排水畅通为标准。各种卫生陶瓷类器具不得采用水泥砂浆窝嵌。座便器安装应用专用密封圈或硅酮胶密封,严禁用水泥砂浆固定。浴缸安装时应把握整体水平,下水配件与缸体连接处应做密封处理,排水要用硬管连接;在条件允许的情况下应预留检修

8、口。一、电气1、电气布线前应与业主确定开关、插座等的型号和品牌,核实有无门铃、门灯电源等。2、每户设置的配电箱大小应根据实际所需空开数而定,单相供电时每户均须设置两极总开及漏电保护器,漏电动作电流应不大于30mA。别墅及跃层每层分设配电箱,进线为三相电源但户内并无三相电器时,确保三相用电安全情况下其余分设配电箱电源可改为单相电源。配电箱安装必须有可靠的接地连接,三相电源配电箱N线必须连接可靠。3、空调插座、厨房插座、卫生间插座、大功率热水器、其它插座及照明电源均应设计单独回路。各配电回路保护断路器均应具有过载的短路保护功能。分路负荷线径截面的选择应使导线的安全载流量大于该分路内所有电器的额定电

9、流之和,各分路线的合计容量不允许超过进户线的容量。4、电气布线均BV单股铜芯线。配线时线的颜色应统一,相线宜用红色,零线宜用蓝色,接地线为黄绿双色线,均穿PVC套管敷设。管内严禁接头和扭结;管口应有杯梳或橡皮护口,管内无杂物,确保导线间和导线对地间的绝缘电阴值大于0.5M欧姆。均用新线,旧线在水电验收入时交付业主。5、严格按照操作规范布线。照明线2.5M,严禁单芯线直接埋入墙面,灯线移位时须穿黄蜡套管,原灯线盒内无接头。吊顶筒灯预留线均须穿管敷设,使用软管连接到灯位,且长度不得超过1M。6、室内布线穿管敷设时,不同回路、不同电压等级或交流直流的导线不得穿在同一管道中。线管瑶敷设禁止使用三通。管

10、内导线总截面积不得超过管内截面积的40。线管敷设应横平竖直,尽可能地沿墙或吊顶内敷设。严禁厨卫等潮湿地面敷管走线。木地垅地面可明敷一根线管高度,在条件允许下应凿掉找平层埋入地面。线管与暖气、热水、燃气管之间的并行距离不应小于300mm。7、吊平顶内的电气配管应采用明管敷设,不得将套管固定在平顶的吊杆或龙骨上,应直接固定于顶面。各种强弱电的导线均不得在吊顶内出现裸露。墙面线管敷设时,墙槽应略宽于线管直径。多根线管并排时,线管之间应留有余缝,以防墙面空鼓。顶面,墙面悬空线管和地面线管用PVC胶水粘接。8、电话线、电视线、网络线等进户线盒不得移动或封闭,确需移动的应留过渡盒,每户均应设置总弱电箱,与

11、配电箱间距不小于500mm,所有弱电弹簧门端统一江入弱电箱。9、强弱电严禁穿同一根管子,包括穿越开关、插座暗盒和共用暗盒;强弱电线管敷设并行间距不得小于300mm。10暗盒预埋应整齐平正,同一室内、同类型的面板高度应水平一致,高差不得大于5mm。线盒内预留导线长度宜为200mm,电线头用电胶布封头。电器插座开头与燃气管间距不得小于300mm.11、开关插座安装必须牢固,整齐美观,布置合理,功能符合要求。开关插座相零线连接方式必须正确(相线进开关、插座左零右相上接地),接地线在连接时不得断开,线盒内导线应留在余量,不得少于150mm。露台、卫生间等潮湿场所安装插座开关时,应充分考虑其防水要求;低

12、于2.4米安装的金属灯具应加设接地线。1米以下插座宜采用安全插座;卫生间插座宜选用防溅式。吊灯必须采用金属膨胀管安装。12、开关插座常规高度(均为净尺寸,定位时应按实际情况调整):普通插座30cm开关130cm分体空调插座220cm立式空调插座30cm房间电视机插座70cm油烟机插座220cm(欧式油灯机可置顶上)床头灯插座60cm厨房备用插座110cm13、预埋工和完工时,每个房间均得安装监时照明灯。安装好配电箱及保护开关,接通全部电源,在每一回路的终端接插座一只,其余线盒内电线用电胶布封头,水电验收入结束后线盒再用监时盖板封好。绘制好电气系统图,线管、水管管道走向图,各立面图。(拍摄除外)

13、。并提供后期材料清单(包括开关面板、灯具、洁具的规格、数量等),便于业主自行安排时间选项购。二、油漆进场施工前,必须对所有强弱电做一次全面复检。并连通所有冷热水管通水4小时观察,若发现问题及时补救。三、严禁改动燃气管道及表头位置,严禁擅自改装强弱电进户线及给排水主管等非施工范围的项目。四、安装浴缸、灯具、洁具、五金挂件、防雾镜(普通镜子由木工安装)前应先检查一遍安装物品,查看有无损坏或少配件。仔细阅读安装说明书,按照说明规范操作。五、施工操作必须遵守安全制度铜管焊接施工人员应持上岗。严禁带电作业(特殊情况需带电作业时须有两人以上在场。六、工程安装完毕应对所有灯具、电器、开关、电表进行通电试验,

14、并在配电箱空开上准确标明各线路空开。对所有卫生洁具进行通水试验检查,并将产品合格证书、保修单、安装说明书等及时移交业主。七、若因业主方原因未遵照禁止性条款的,应要求业主在施工手册上签字备案。八、隐蔽工程有以下情况时必须得有图像记录。1、遇特殊情况变动电源、弱电进户线初始位置和形状。2、下水管排水方式改变3、无法全部更换水管,利用旧水管时跟新敷设水管接口处。九、工班长必须现场作业,验收入时在场。每天下班及时关闭水管总阀和电源总开关,搞好卫生清理工作。表一水电验收入要求及方法序号项目要求验收项目分类量具测量方法1给水管道加压试验无渗漏试压泵试验压力0.8MPA,金属及其利税合管恒压20分钟,压力下

15、降不应大于0.02MPA;塑料管恒压1小时,压力降不得大于0.05MPAA2给排水管材、管件、阀门、器具连接安装牢固,位置正确,连接方式、坡度符合要求目测、手感、钢卷尺通水观察,测量A3水管与燃气管间距水管与燃气管平行时距离50mm钢卷尺测量A4龙头、阀门、水表安装左热右冷、平整、阀门开启灵活、水表运转正常目测、手感通水观察、测量A5管道安装冷热水管间距150mm,长距离热水管保温处理,明装管道保温、防腐目测、钢卷尺测量A6配电箱BVR搪锡、重复接地分路合理,过载短路,漏电保护器目测、专用仪器通电试验、观察A7绝缘电阴值相对零、相驿地、零对地阴值0.5M欧姆绝缘电阴测试仪测试A8室内布线BV穿

16、管、横平竖直、布置合理,材料合格、线径符合要求,严禁相零线混用目测全检A9强弱电线管敷设严禁穿同一根管子,间距500mm目测、钢卷尺测量A10插座、开关、导线与燃气管、水管间距导线与燃气管并行300mm,交叉100mm;电气插座开关与燃气管300mm;导线与水管并行100mm目测、钢卷尺测量A11插座、开关距地高度插座离地不小于200mm,开关离地约1300mm左右;同一房间同类型保持同一水平线目测、钢卷尺测量A12水表、阀门、水流、接头、较管启闭灵活、关闭严密、水表运转正常、水流符合要求、接头处无漏水目测、手感通水、加压至0.4MPA观察A13台盆、洗涤槽、洁具安装安装正确,牢固无松动,无损

17、坏,上下水畅通且无渗漏通水试验全检A14开关、强弱电插座、灯具安装正确、平整,插座左零右相上接地,灯具安装牢固目测、专用测试仪全检A15触保器,空开漏电测试正常,标识正常目测漏电测试A泥工施工操作规范施工工序:基础处理铺贴磁砖铺地砖清理保护一、基础处理1、补线槽和水管槽时,需检查墙面有无空鼓,必须仔细检查要贴墙面砖、地面砖,原墙地面空鼓,如有空鼓通知施工员,空鼓部分需重新处理。检查管子是否高出墙面,清除槽内灰尘,再用水充分浇湿需补墙面,保证砂灰之间的紧密结合。如原墙面做过涂料,需铺贴面砖等必须把原墙面重新处理,确保铺贴面砖牢固。2、封管子之前,先了解一下瓷砖的尺寸和要封的管子,看是否能渗水(处

18、理方法见:“二、防水处理”),方可进行下一步施工。地面抬高要做好四面墙根的防渗漏措施,浴缸、淋浴房底座支脚处必须用混凝土浇捣,同时还要掌握好与外面房子地面的高低差。4、钢丝网抹灰厚度必须保证在15mm以上,钢丝网应大于木柜10cm以上,面积较大时,钢丝网搭接不得小于10cm。铲除原抹灰层,用钉将钢丝网钉紧,并固定在原毛坯墙面上,钢丝网与木板用58mm厚板条隔离固定,钢丝网与板之间必须贴防潮纸,此项工作由木工协助,粉刷需分2次进行。5、平顶及立面应洁净,接搓平顺,线脚顺直、粘接牢固,无空鼓、脱砂压力层、爆灰和裂缝等缺陷,抹灰应分层进行。二、防水处理1、在铺卫生间墙地砖之前,先检测地面是否漏水;2

19、、检查方法:先堵上所有的下水管的口子,再在地上放一定量的水,观察24小时之后,到楼下房子检查是否渗水;3、如有渗水,处理办法是:先清理墙根上和地面上的杂物,一定要清理干净,再在地面上和墙根上去1.2米的墙体上涂上防水浆或防水剂,待干以后再涂第二遍,以三遍为宜.4、浴厕地坪抬高严禁用装潢垃圾填充。5、塑钢、铝合金、门窗台抹灰,水泥砂浆面必须里高外低并填实缝隙,以免雨水倒渗。6、在基层无漏水情况下防水按如下操作:把原基层清理干净,保护好各下水口。地漏处抬高必须使用同规格的PVC硬管(严禁用水泥直接抬高),然后再做地面找平处理。在搞上去好清理的找平层上均匀地涂刷上防水剂后,凝固12小时以上再湿铺地砖

20、块料。(涂刷防水剂时严禁接触到钢塑管道,以免腐蚀)。三、贴磁砖1、必须十分认真、细心的测量,弹水平线、垂直线。贴磁砖前,必须抽查墙砖的质量,对质量有问题及时通知施工员,待业主同意后再浸水。2、仔细计量每面墙的尺寸以便磁砖的合理排列。从明到暗,最后一片不得少于磁砖的1/3,管柱遇二片时最好相等。3、与业主确定哪一面墙或者哪一部分不需要贴磁砖和及贴花片的位置。4、贴磁砖之前,先检查尺寸、色泽、以求一致,并对水电预埋工程按图纸尺寸进行校对;充分掌握磁砖在水中的浸泡时间,捞出待面上无水方可铺贴,铺贴时表面纹路必须一致。5、贴磁砖必须用水泥砂浆,禁用纯水泥。遇不吸水的抛光砖等贴墙面,且规格校大时,需用专

21、用胶泥铺贴。6、腰线一般控制在离地面80cm110cm以内。7、磁砖铺贴一般以底下留地砖厚度加一砖高度,由最下面第二块开始铺设,再补最下面一块磁砖。8、要求每个角落都要做到规范标准。9、铺贴时,千万不要忘忘不了肥皂盒、手纸盒等的预埋。10、铺贴磁砖时,必须做到平整、垂直、横竖缝齐,不得有空鼓。11、浴缸边上需加宽时,边上铺贴的磁砖与浴缸接头的地方必须平整,如有难度,磁砖可砌45斜边。在浴缸底部必须用细石混频器凝土做好斜坡倾向排水接口处,且高于外面地砖。四、铺地砖1、检查下水管是否畅通。铺贴抛光砖时,必须检查抛光砖有无质量问题,有质量总是必须及时通知施工员,业主到场解决好问题,再铺贴。无保护膜的

22、抛光砖铺贴前,应先在抛光砖表面打蜡,以防止吸进污影、擦拭不净。2、从门口最明显的地方,整张往里铺进。干铺时,地面应用水充份浇湿后进行纯水泥捣浆,再进行铺贴。地砖底面必须刮纯水泥浆,严禁现铺。3、卫生间的地面应门口高,地漏处低,有自然倾斜度,把水公证机关中流向地漏。地漏这张地砖需地漏角对地砖角割开敷设(视具体情况决定)。卫生间地砖严禁干铺。4、卫生间、厨房间地面与客厅地面的高低差,以2cm为宜。门口宜用大理石压边处理,最好用底面无网格大理石且必须用水泥砂浆湿铺,确保潮气不外渗。5、地砖铺贴必须平整,拼缝紧密、横竖整齐、无空鼓,缝隙必须用纯水泥浆勾平。无落水要求的地面块料铺贴应保持水平;有落水要求

23、的地面在铺贴后应放水测试,满足排水要求,不得有积水。6、卫生间做淋浴房门坎时,必须先安放门坎,门坎底面用水泥砂浆铺实,确保不渗水,再铺地砖,且里外砖缝必须对齐。五、清理每一项工作、每一道工序须做到工作面清爽、洁净,地面干净垃圾必须袋装及时清运。磁砖、地砖铺好以后应及时将面层擦干净,以免留下污痕,影响色泽,影响色泽和洁净。磁砖、以不搓白水泥为宜。如业主要求搓白水泥的,必须用白水泥浆钩缝,禁用白水泥粉干擦(磁砖同色填缝剂勾缝最佳)。六、保护要做好磁砖、地砖、大理石、花岗岩等的保护工作,防止污染和碰坏。成品表面应用成品保护膜并用胶带因定。绝对不允许在抛光砖或大理石板上倒有色液体或能溶解的有色物体。表

24、二泥工验收要求及方法序号项目质量要求及允许偏差验收方法项目分类量具测量方法一、抹灰1空鼓不允许小锤轻击全检B2表面平整度4mm建筑用电子水平尺或2M靠尺、塞尺每面随机检测2处,取最大值C3立面垂直度4mm建筑用电子水平尺或2M垂直检测尺每室随机选项一面墙,测量三处取最大值C4阴阳角方正4mm建筑用电子水平尺或直角检测尺每室随机测量一阴阳角C5外观符合1.5条要求目测全检C二、墙面镶贴石材墙面砖6外观符合3.10条要求目测全检B7空鼓不允许小锤轻击B8表面平整度3mm2mm建筑用电子水平尺或2M靠尺、塞尺全检C9立面垂直度3mm2mm建筑用电子水平尺或2M垂直检测尺C10阴阳角方正3mm2mm建

25、筑用电子水平尺或直角检测尺C11接缝高低差1mm0.5mm钢直尺、塞尺C12接缝直线度3mm2mm5M拉线、钢直尺C13接缝宽度1mm1.5mm钢直尺C注:单块砖边角空鼓小于该墙砖10,且每间不超过总张数的10时为合格三、地面镶贴14外观符合4.5条要求目测全检B15空鼓不允许小锤轻击B16表面平整度2mm建筑用电子水平尺或2M靠尺、锲形塞尺每室测量2处,取最大值C17接缝高低差0.5mm钢直尺、楔形塞尺C18接缝直线度2mm5M拉线、钢直尺C19间隙宽度1.5mm钢直尺C20排水坡度坡度应2,并满足排水要求,无积水要求建筑用电子水平尺或波水试验全检C注:单块砖边角空鼓小于该块墙砖面积的10,

26、且每间不超过总数的5时为合格。木工施工操作规范一、进场必须对水平线进行复测,检查厨卫地漏及下水是否畅通。二、现场核对家具平面、立面与实际是否相符(包括电器、开关、插座等位置),如有不符,则应按实际情况进行调整(变动校大时,需跟业主、设计师协调)。三、施工工序:立框架、吊顶-制压门扇-贴饰面-钉线条-安装门扇-钉地垅-家具验收(油漆施工)-地脚线打孔-地板安装-踢脚线安装注:1、地板下如有衬板时,钉地垅工序应在立框工序前2、地板为素板时,地板安装应在家具验收前四、立框架1、立框架时应及时跟业主商量,确定外形及内部结构,以免造成返工。2、在框架上应预先划好水平线位置,安装时对齐水平线,调整垂直线;

27、水平、垂直误差就在2mm内。3、家具框架一律用细木工板或集成板立架。按预算内容决定主材品种,背后用九厘(如有饰面板时仍须用五合板衬底),如需用集成板做后背板时,应在四十公分左右离5毫米伸缩缝,用原杉木条覆盖。刷胶后用1寸或1.5寸铁钉固定,禁用直钉。门套、窗套一律用细木工板衬底,不得用多层板代替;门套高低缝一律用实木条封边,不得用饰面板、溥皮代替。做家具主框时应注意实际尺寸。进门大柜要考虑开关插座位置及门套线宽度,与吊顶阴角线、床头柜和柜门间距。书柜、酒柜、鞋柜要注意净高度,应与业沟通按需定位。4、全包移门的轨道安装应充分考虑维修时滑轮的拆卸。移门轨道在暗藏方向门套中锯断,轨道下口弧型全部外露

28、。如不在同一滑道内,交叉搭接(关闭时)门梃必须在同一立面内。5、遇柜背后需抹灰时,必须保证其抹层厚度1.5cm以上,钢丝网,确保泥工在抹灰时钢丝网在抹灰层中,钢丝网应大于木框10cm:铲除原抹灰层,用钉子将钢丝网钉牢原毛样和柜上。(此工作由泥工协助)6、卫生间、厨房底柜木质料不得直接安置在地面上,门套森工板基层和门套线需离地面,需安放在大理石的厨卫门套基础板必须离空大理石公分左右,饰面板离地留1至2毫米的空隙。以防地面受潮。所有贴墙部位的木基层均须衬垫防潮焉得虎子理。卫生间、厨房等1/2墙做全包暗藏移门隔断时,木制隔断方向必须使用三角铁增加强度。五、吊顶1、吊顶工程顶面水平误差应在5mm内,平

29、面平整误差应在2mm内,垂直误差应在2mm内。2、吊顶高度一定要根据实际情况进行调整,计算好门框线高度和阴角线尺寸与梁的关系,必须保证阴角线的平直(柱子及凹凸大于5cm时现场决定),必要时须衬钉好基层。3、龙骨一定要安装牢固,木龙骨为2.5cm3.5cm杉森档料,间距40cm60cm平方,铝扣板平枯在钢龙骨上必须用木龙骨定位,严禁用铁丝等代替,间距90cm.木龙骨应进行防火处理,视业主需求决定预埋件、钢吊筋等应进行防腐、防锈处理。4、换气扇、浴霸等电器都要单独配制木框,用木龙骨固定(具体位置须跟业主协商确定)。5、在吊灯及挂衣架等有可能需吊挂物件位置,都要用细木工板进行衬底,并开好所有洞灯洞口

30、,拉出预设电源线(内如有木工板或多层板衬底时,必须先开好比筒灯洞口2cm的方洞)。6、在上面层料之前一定要对龙骨架平整度进行检测,特别是铝扣板等一次性完成的工程,要求误差在1mm内,张缝隙做到十字相等,石膏板平顶板与板之间需留58mm缝隙。吊顶四个角落的石膏板必须栽型固定,吊顶基层与与石膏板饰面板上下之间不得同缝,除石膏板条太窄,无法用自攻螺丝的情况下,石膏板面层禁止使用直钉,窗帘箱的顶板必须错位加封一层三夹板。六、1、柜门和帛屉应安装牢固,启闭灵活,下口与底边下口位置平行;整排抽屉应在同一垂直线上,拉出时相互应不角碰,关闭严密且无反弹、倒翘。2、抽屉板墙板为集成板,底板为九厘板,不得用其它板

31、材代替,刷胶后用1寸铁钉固定。3、门扇的基层制作档料:家具门用1.5杉木芯细木工板,制作时必须用骑马钉正反面连接,长度超过1.8米时必须用T字型铝条嵌入。大门用杉木档制作时必须做榫头,制作实心门时用1.65厚细木板制作基层,制作时必须切割成块状,深至夹板层,切割间距30公分,门扇贴饰面板必须加压72小时以上。4、修整门扇时注意包边线条的实际厚度,大门间缝22.5mm,上缝1¬¬1.5mm,下缝8-10mm,家俱门方口有得大于2.5mm,圆口不得大于1.5mm横缝不得大于3mm。七、饰面板实木线条为清漆时,在进场时必须先刷底漆一遍(混漆、套色饰面板除外);活动家具、床等,底边须用

32、实木条封边,以免三合板饰面损坏。八、框架正面除设计说明外,有柜门时为饰面板封边,无柜门时为硬木封边;门扇边实木封边除设计注明外,房门封边厚0.8cm,家具封边厚0.5cm;门缝间隙单项误差不得大于0.5mm,门窗套线除设计注明外,一律用0.8cm*6cm封边,100cm以上饰面板门套为九厘板衬底加饰面板,实木线条收口。九、地垅1、地垅安装前必须与业主确定好地板长度,并在施工手册上签字。2、地垅安装须水平,朝上一面要刨光。要榫必须用干燥的本松木(须预先备好)。打洞时地垅之间相互交叉间距40cm,用4寸地垅钉固定,地垅用3cm*5cm松木档或3cm*4cm东北松档,间距22.5cm¬-25

33、cm,按地板实际尺寸决定,平直度用2cm靠尺掌握,误差不得超过2mm(指整体。隔壁地垅误差不得超过1mm)。每只地垅钉必须正确钉在木榫正中,如有偏差,必须补钉一只地垅钉;如无基层衬板时,在安装地板时必须对所有地垅进行校正,补钉地垅钉,有基层衬板时在板面上必须弹出地垅中心线。十、踢脚线除设计说明外,高度在10公分以内,均为九厘板衬底,饰面板帖面,上口用实木线条封边收口。安装必须平整,钉九厘板必须打洞,并用木榫固定。单排打孔,孔的位置在地脚线总高度的中心点偏上,间距30cm,踢脚线在12cm以上时,分上下二排交叉,单排间40cm。客厅为抛光砖时地脚线的防潮纸下口应折边防潮。十一、1、所有饰面板、木

34、线条必须用胶水,除门窗套线、阴角线等线条用直钉除外,其它线条钉子一律用蚊钉,木线条与饰面板必须平整(初操作时线条应略凸于饰面板,以防木线收缩,待要验收时进行整修)。2、墙饰面表面应光洁,木纹朝向一致,接缝紧密,棱边、棱角边光泽、无毛刺或飞边。板面间装饰性缝隙宽度均匀,墙饰板应安装牢固,上沿线水平,无明显偏差,阴阳角应垂直。墙饰板用于特殊场合时应做好防护处理。所有木制基层与墙体交界处必须衬垫防潮纸防潮。十二、程面层要求:1、在同一房间饰面板颜色花纹要求基本一致,在同一立面饰面板花纹要求上下对齐。2、安装牢固,接缝符合规范,表面平整、光洁、无污染,无刨痕、毛刺、折裂、缺棱、掉角、脱胶、锤痕等缺陷。

35、十三、镜子、玻璃在搬运、安装时,一定要注意安全(防雾镜需电工配合,普通镜背后必须全贴胶带)。安装前、后均应检查一遍,是否有破损,安装完毕后应擦干净。三角圆形玻璃搁板每块必须安装一中固定夹,五金配什安装必须准确、到位、牢固,螺丝一定要用螺批拧紧,不得用螺丝当钉头钉。十四、在施工中除与其它工种紧密配合外,必须对易碰、易碎、易坏的物品做好防护工作,对地板、抛光砖等成品应用成品保护膜进行保护。家具门背后需贴波音片时,应先取好料留给油漆工粘贴。玻璃工程需待油漆工前期工程结束后再安装。十五、场地必须每天清理,垃圾及时打包搬运,家具验收前必须对整个木作工程进行自检,自检合格后应搞好全面的卫生清理工作(包括柜

36、内、床下等),把所有的家具安放到位,通知公司及房东验收。三木工验收要求及方法序号项目质量要求及允许偏差验收方法项目分类量具测量方法一、吊顶工程1钢、木骨架外观应牢固,无弯曲错位手感、目测全检A2防火、防腐处理经防火、防腐处理目测木质部位安装电气的全检,金属全检A3表面质量符合第十二条要求全检B4接缝直线度3mm5M拉线、钢直尺随机测量2处取最大值C5接缝直线度1mm钢直尺C6吊顶不平5mm建筑用电子水平尺或2M靠尺塞尺C7分隔板立在垂直度3mm建筑用电子水平尺或垂直检测尺C8分隔板阴阳角方正3mm建筑用电子水平尺或直角检测尺C二、橱柜制作9安装牢固手感全检A10粘贴面料平整不脱胶,边角处不起翘

37、目测B11橱柜门安装无翘角和变形,门扇启闭灵活手感B12立面垂直度2mm建筑用电子水平尺或垂直检测尺随机测量2处,取最大值C13橱门和抽屉符合第六条、十二条要求目测、手感全检C14台面质量光滑平整C15门扇与移门门锁启闭灵活C16橱柜圆角面板边与收口条收口密封C三、门套安装与门套线接口17表面外观砂磨光滑、无毛刺和锤印,枪钉不外露目测、手感全检C18门套线接口弥缝,符合要求C四、墙饰板19安装牢固手感全检B20外观符合第十二条要求目测全检B21上口直线度2mm5M拉线、钢直尺每面测量2处,取最大值C22立面垂直度1.5mm建筑用电子水平尺或垂直检测尺每面测量2处,取最大值B23表面平整度1mm

38、建筑用电子不平尺或3M靠尺C24接缝宽度1mm钢直尺C25按缝高低差0.5mmC五、地垅安装及木地板敷设26地垅安装敷设牢固、水平,用松木榫建筑用电子水平尺或2M靠尺全检B27地板安装平整度2mm建筑用电子水平尺或2M靠尺、楔开塞尺每室测量三处,取最大值C缝隙宽度0.5mm塞尺C接缝高低0.5mm钢直尺、楔形塞尺C翘曲度0.5C安装与墙面之间留8-10mm的伸缩缝钢直尺测量四边C行走无明显响声行走一圈C外观表面洁净、无沾污、摩痕、毛刺等现象手感、目测全检C六、楼梯及其它木制品28楼梯踏步安装无松动手感全检A踏步高度差5mm钢直尺抽检三层,取最大值C踏步宽度差2mm钢直尺扶手、栏杆安装牢固目测、

39、手感全检A扶手、栏杆直线度4mm线锤、钢卷尺抽检三处,取最大值C扶手、栏杆高度+30扶手、栏杆间距-3029窗台板窗帘盒两端高低差3mm建筑用电子水平尺或水平尺、钢卷尺全检C两端距离洞长度差2mmC30踢脚板、顶角线沿口平直度mm/m3mm建筑用电子水平尺或2M靠尺、塞尺每室抽检2处,取最大值CC31门窗套内侧平直3mmC32外观符合十二条要求手感、目测全检C七、木门窗33门窗槽口对角线长度差3mm对角检测尺或钢卷尺每室随机测量2处、取最大什C34门窗框的正、侧面垂直度2mm建筑用电子水平尺或1M垂直检测尺C35框与扇、扇与扇接缝高低差2mm钢直尺、塞尺C36门窗扇对口缝10-25mm塞尺C3

40、7无下框时、门扇与地面留缝内门5-8mm塞尺C卫生间厨房8-10mm八、花饰安装38安装应牢固手感全检A39表面质量符合十二条要求目测C40条形花饰的水平和垂直度3mm建筑用电子水平尺或2M靠尺、钢直尺、2M垂直检测尺随机量2处,取最大值C41单独花饰中心线位置偏转10mm随机量2处,取最大值C油漆工施工操作规范一、施工场地1、地面不能有垃圾,大理石、玻化石应用保护膜保护好;2、饰面板上灰尘清理干净,饰面板木线条上的白胶、手印、铅笔印应及时清理干净;3、线条上如有气钉露出外面,应预先进行处理。线条高出饰面板,应用刀片刮掉;4、柜门拆卸时应先编号,拆下后堆放整齐,防止变形。5、场地严禁烟火,油漆

41、等易燃品应分类堆放在稳妥安全的位置,材料堆放整齐(按油漆材料堆放规范实行)6、施工场地晚上不得住人、在内做饭。二、施工程序1、如有素地板,应预先打磨,先刷一次底漆,再批23道腻子,干后打磨,刷13遍地板漆。(为确保地板表面光滑无颗粒,在刷最后一遍地板漆以前进行水砂打磨工序一道,打蜡需经房东验收合格后再进行)。2、饰面板、木线条、油漆、搞好卫生后,批色灰,干后打磨清理;刷上第二遍透明底漆、补钉眼打磨清理,面板进行修色(颜色与家具表面基本一致);刷第三遍透明底漆;水曲柳、铁刀木等毛孔粗的饰面板做开口清漆时,应先刷底漆后补钉眼,最后施工应喷涂。3、混漆喷涂施工,饰面板必须用油性石膏腻子打磨平整严禁使

42、用老粉腻子批刮、保护成品、喷一至二次底漆、打磨平整后清理场地卫生喷面漆。(注:踢脚线面板必须喷涂施工)4、饰面板套色施工,需客户提供样品或做样板,客户认可签字再施工。套色施工方法有:A、水色(颜料粉十分水)B、油色(色精+色浆+稀释剂+油漆固化剂);C、水色、油色相结合施工。D、油种擦色(成本高);E、半透明色喷漆(技术难度大,书柜等凹凸造型,一般不宜施工)。(注:采用D、E方法套色时费用相应增加。)5、硝基漆必须喷涂施工。混色硝基本基层在使用油性腻子时,必须干透方可进行下一道工序。以防咬底、起皱,也可以用原子灰作基层处理,湿度太大时不宜施工。6、铲除墙、顶面劣质涂料层、老粉层;滚涂白胶+80

43、1胶水;镙丝铁钉上防犭漆,板材需防黄处理;石膏板接缝须用墙纸刀做倒角处理;补嵌缝粉必须饱满;贴绷带;刮第二遍嵌缝粉,阴阳角、墙面先找平,顶墙面批34次墙体灰总厚不超过15mm;照光打磨平整后刷一遍底漆,乳胶漆需压光1次,涂层确保均匀、光滑、颜色一致;有色乳胶漆应按施工说明施工,深颜色不许加水滚涂,浅颜色稠度太高时允许适量加水施工。7、饰面板底漆打磨平整;修色补棱后,刷2遍面漆;干透水磨抛光;家具擦干净,用保护膜保护好。8、灯具、踢脚线安装完毕检查地板有无损坏;地板保护;踢脚线油漆;三底二面;乳胶漆修补;如墙顶面要贴纸时,须刷聚脂底漆封底,墙纸由专业人员铺贴。饰面板上蜡抛光;打扫卫生自验;家具放

44、回原位;竣工验收。三、各工序注意事项1、底漆A、按说明书严格按比例配调。不同品牌的漆、释剂、固化剂不能混用;B、静放10分钟(待气泡消除);C、顺木纹刷、不流挂;D、宜薄不宜厚(底漆太厚会发白);E、面板刷底漆(一组底漆大约刷3440张面板)底漆不干,不能压在一起(防止发白),面板干后,颜色、木纹一致的放在一起;F、剩余底漆释剂盖好、放好;2、补钉眼A、补上去的腻子要与线条、饰面板的色彩基本一致;B、线条与饰面板接缝处应用刀片头割开,再补腻子(黑缝隙不会有)C、气钉眼、纹钉眼应补饱满,待底漆二遍之后,再进行二次钉眼饱满处理,以免凹进不平;D、如果水曲柳、柚木板、白橡板等毛孔较粗的面板应全部统一

45、遍至二遍腻子。3、颜色A、调色油漆必须先调色板,并征求业主认可方可施工B、描上去的色彩应基本一致(同一个门套、大柜的线条、饰面板,色差基本一致)4、刷面漆A、按说明严格按比例调配;B、按比例调配好,从底到面搅均匀,达到一定的粘度和厚度;C、用300目过滤网过滤后静放30分钟再进行涂刷;D、顺木纹刷均匀,不能流挂,宜薄不宜厚。注意:静放时间太长,可能有少许分层,使用前应充分搅拌均匀,增长固化剂用量光泽度会升高,减少固化剂光泽度降低,增在稀释剂用量,流平性好,涂层薄,光泽降低,减少稀释剂用量,流平性差,光泽不一致,涂层厚光泽升高。5、抛光打蜡A、抛光时应用2000号进口水砂,细磨,打蜡时先要求抛光

46、机打磨,不到位的地方用手工修好。B、打磨或刷油漆,一定要顺着木纹打磨或刷油漆,否则影响涂装效果,出现砂纹或刷痕。下寸天,天气潮湿时,昼少刷油漆。家具抛光打蜡按客户要求,也可不要抛光,但漆面应保持光滑、均匀、无刷痕。6、墙面、顶面、涂料(浮胶漆)为防基层结合不实,起皮、裂缝、粉化、均应先对原涂料层进行处理,方法为:先用清水刷湿原涂料层,看涂料能否容易铲除,如容易则必须全部铲除,然后用801胶配白胶涂刷所有墙面进行封底处理,以保证腻子层与基面的紧密结合。墙面如有空鼓地方,应先把空鼓处铲除再水水泥砂浆抹灰。基层清理完毕,墙体基本干燥,方可进行批腻子。以防新砂灰收入缩墙面开裂,新开槽均需贴嵌缝网,新砌墙面须贴的确良布处理。批嵌裂缝:裂缝严重者应填补弹性腻子,贴嵌缝带或嵌缝网。大于5mm的曲线偏差或凹陷,需用石膏粉加白乳胶填平,特别严重的凸凹或孔洞必须用水泥沙浆填平。木质板材应用醇酸清漆稀释后薄薄涂刷一层,钉头需要用防锈漆点涂,批刮腻子厚度以不超过0.6mm为原则。顶面、墙面,严禁用白水泥(除石膏板吊顶,新切墙面外)。腻子粉与水比便约2:1重量比混合搅拌均匀即可,每次备料以60分钟内用完为佳。步骤:加水加腻子粉搅拌静置搅拌批刮批刮腻子前应用垂直器或铝合金直尺做通角,做好阴阳

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 中考

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
