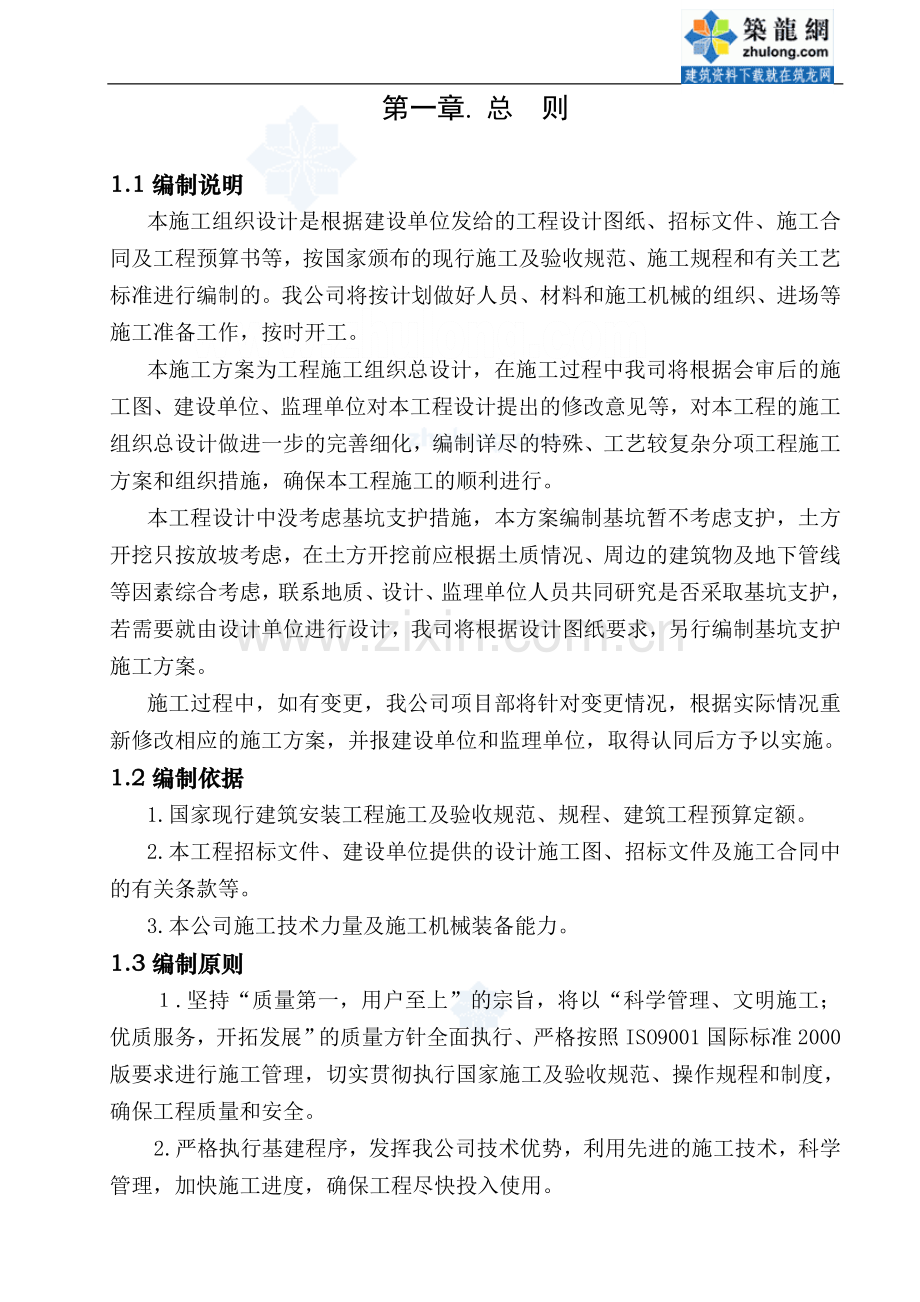

第一章. 总 则
1.1编制说明
本施工组织设计是根据建设单位发给的工程设计图纸、招标文件、施工合同及工程预算书等,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。我公司将按计划做好人员、材料和施工机械的组织、进场等施工准备工作,按时开工。
本施工方案为工程施工组织总设计,在施工过程中我司将根据会审后的施工图、建设单位、监理单位对本工程设计提出的修改意见等,对本工程的施工组织总设计做进一步的完善细化,编制详尽的特殊、工艺较复杂分项工程施工方案和组织措施,确保本工程施工的顺利进行。
本工程设计中没考虑基坑支护措施,本方案编制基坑暂不考虑支护,土方开挖只按放坡考虑,在土方开挖前应根据土质情况、周边的建筑物及地下管线等因素综合考虑,联系地质、设计、监理单位人员共同研究是否采取基坑支护,若需要就由设计单位进行设计,我司将根据设计图纸要求,另行编制基坑支护施工方案。
施工过程中,如有变更,我公司项目部将针对变更情况,根据实际情况重新修改相应的施工方案,并报建设单位和监理单位,取得认同后方予以实施。
1.2编制依据
1.国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额。
2.本工程招标文件、建设单位提供的设计施工图、招标文件及施工合同中的有关条款等。
3.本公司施工技术力量及施工机械装备能力。
1.3编制原则
1.坚持“质量第一,用户至上”的宗旨,将以“科学管理、文明施工;优质服务,开拓发展”的质量方针全面执行、严格按照ISO9001国际标准2000版要求进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。
2. 严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保工程尽快投入使用。
3.充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。
4.遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音,做到文明施工。
5.严格遵守国家及市政府有关消防要求,做好消防工作。
1.4本工程采用的技术规范
本工程施工我公司将贯彻现行建筑施工规范要求。对分项、分部及单位工程的质量评定严格按《建筑工程施工质量验收统一标准》进行,确保工程达到国家现行验收规范标准合格等级。应用于本工程的主要技术规范有:
1、《建筑工程施工质量验收统一标准》(GB50300-2001)
2、《工程测量规范》(GBJ50026-93)
3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)
4、《建筑桩基技术规范》(JGJ94-94)
5、《地下防水工程质量验收规范》(GB50208-2002)
6、《多孔砖砌体结构技术规范》(JGJ137-2001)
7、《砌体工程施工质量验收规范》(GB50203-2002)
8、《混凝土结构工程施工质量验收规范》(GB50204-2002)
9、《钢筋焊接及验收规范》(JGJ18-96)
10、《建筑地面工程施工质量验收规范》(GB50209-2002)
11、《屋面工程质量验收规范》(GB50207-2002)
12、《建筑装饰装修工程质量验收规范》(GB50210-2001)
13、《建筑给排水及采暧工程施工质量验收规范》(GB50242-2002)
14、《建筑电气工程施工质量验收规范》(GB50303-2002)
15、《民用建筑工程室内环境污染控制规范》(GB50325-2001)
16、《建设工程项目管理规范》(GB/T50326-2001)
17、《建设工程文件归档管理规范》(GB/T50328-2001)
18、《建筑施工安全检查标准》(JGJ59-99)
第二章. 工程概况
2.1综合说明
工程名称:仙游县九隆城商住楼。
设计单位:福建建科建筑设计院。
建设单位:仙游县城南新区房地产开发有限公司。
建设地点:仙游县城南新区。
建筑平面:建筑物在平面上呈不规则梯形状。
建筑面积:25000平方米。
结构类型:框剪结构。
建筑层数:地下室一层、上部为十八层(局部为八层)、屋顶设一层电梯设备层,电梯设备屋顶层上面设一个不上人装饰亭子。
施工范围:桩基、土建、一般水电安装和装修等工程。
施工工期:600日历天。
计划开工时间:2004年9月1日,计划竣工时间:2006年4月23日。
工程质量指标:工程质量按国家颁布的《建筑工程施工质量验收统一标准》(GB50300-2001)进行检验评定,确保工程质量符合现行《工程施工质量验收规范》标准的规定,达到合格等级标准。
安全指标:杜绝重大伤亡和火灾事故,工伤轻伤频率控制在2‰以内。按国家颁布的《建筑施工安全检查标准》(JGJ59-99)执行。
文明施工指标:达到“标准化工地”要求,让业主满意。
2.2设计概况
2.2.1建筑设计概况
1、建筑高度
本工程层高:地下一层建筑高度为3.9m,上部一层建筑高度为3.9m,二至八层建筑高度均为3.15m,八层至十八层建筑高度为3.0m,电梯设备层建筑高度4.2m,装饰亭子建筑高度为4.2-8.2m,建筑物主屋面建筑高度55.95m。建筑物总高度(装饰亭子顶面)为68.35m。
2、装饰工程
外墙面:本工程外墙面主要采用外墙涂料、大理石贴面等装饰。外墙一层沿街立面店面门间柱采用灰绿色大理石贴面,一层至六层其余部位采用红褐色
外墙涂料,乳白色外墙涂料做线条;七层以上采用米黄色外墙涂料,乳白色外墙涂料做线条。
内墙面:本工程地下室水泵房及一层发电机房内墙面均为铝板网包吸音玻璃棉隔音饰面;地下室车库、杂物间及一层配电房内墙面均为防霉型白色水泥漆;一层其余房间均为水泥砂浆一般抺灰,面层为白色水泥漆;二至十八层库房、设备房及电梯机房均为普通抺灰、电梯厅为旧米黄色大理石贴面、楼梯间及合用前室(前室)等共公部分为中级抺灰;二至十八层其余各房间内墙面均为水泥砂浆打底,不做面层。
天棚:本工程地下室水泵房及一层发电机房天棚均为铝板网包吸音玻璃棉隔音饰面;地下室车库、杂物间不做装修;一层配电房天棚为普通抺灰面罩防霉型白色水泥漆;一层住宅大堂、走廊及二至十八层的库房、设备房及走廊均为铝合金龙骨,硅酸盖板吊顶;电梯机房均为普通抺灰、电梯厅为铝合金龙骨,防火板吊顶、楼梯间及合用前室(前室)等共公部分为中级抺灰;二至十八层其余各房间内墙面均为水泥砂浆打底,不做面层。
3、楼地面工程
本工程地下室水泵房及一层发电机房、配电房为水泥砂浆地面;地下室车库、杂物间为细石砼随捣随抺,1:2水泥砂浆找平;一层其余房间楼、地面均为浅灰色花岗岩面层;二至十八层的库房、设备房及电梯机房详闽97J09、13/7;二至十八层走廊闽97J09、20/7;电梯厅为枫叶红花岗岩面层;楼梯、合用前室及前室等共公部分为防滑地砖面层;二至十八层其余房间(套内各房间)除卫生间为水泥砂浆找平上做JS聚合物复合防水涂料外,其余只做到砼结构层均不做装修。
4、门窗工程
本工程门主要为钢质防火门、铝合金门及胶合板门;窗主要为90系列铝合金窗(银白色铝合金框、明绿色镀膜玻璃)及部分钢质防火窗。
5、防水工程
本工程地下室防水等级为一级,防水层材料用981系列防水涂料,厚度2mm;卫生间防水采用JS聚合物水泥基复合防水涂料;屋面防水等级为二级,采用二道防水设防,先用1:2水泥砂浆找平,第一道防水层做2厚水泥基聚合物弹性防水涂料,第二道防水层铺3厚APP防水卷材。
2.2.2结构概况
1、基础工程
本工程基础均采用冲孔灌注桩基础,冲孔灌注桩桩径有700、800、900、1100、1200、1300及1400七种,设计桩长约32-44m;本工程桩为端承桩,桩端持力层为中风化花岗岩层,桩端要求进入持力层不应少于1.00m。本工程基础砼强度等级:桩身砼为C35,基础垫层砼为C15,桩承台砼、地下室底板、基础梁砼均为C30密实性抗渗砼,防水等级为一级,砼设计抗渗等级均为S8。
2、主体工程
本工程采用现浇钢筋砼框架-剪力墙结构体系,结构安全等级为二级,按六度抗震设防,结构抗震等级:框架抗震等级为四级、剪力墙抗震等级为三级。框架柱(剪力墙)均为现浇钢筋砼柱(剪力墙),砼强度等级地下室至上部七层均为C40、八至十四层均为C35、十五层以上的均为C30;本工程所有楼面、屋面结构均为现浇钢筋砼梁、板结构,砼强度等级:地下室至十五层梁板均为C30、十六层至顶层梁板均为C25,其中屋面层及其上面的水箱均采用密实性防水砼,其防水等级为2级,设计抗渗等级为S6级。构造柱、统过梁、压顶梁、圈过梁、及栏板等,除结构施工图中特别注明者外其砼强度等级均为C20。
3、砌体工程
外墙填充和分隔墙采用190×190×190多孔承重空心砖,M5.0砂浆砌筑;内墙填充和分隔墙采用190×190×90和90×190×90非承重空心砖,卫生间隔墙采用承重空心砖,M5.0砂浆砌筑。
2.2.3水电设计
1、水卫工程
本工程生活给水管:泵房内管路及立管采用钢塑复合管及管件,丝扣或法兰连接;其它支管采用给水UPVC塑料管及管件,胶剂连接;消火栓给水管,自动喷水灭火系统采用热镀锌钢管及管件,螺纹或法兰连接,法兰接口处二次镀锌。排水管道:室内排水管采用硬聚氯乙烯(U-PVC)排水管,胶剂连接,管径DN≥100mm时,穿楼板及管道井侧壁处设阻火圈,室外排水管采用双壁波纹塑料排水管。
2、电气工程
强电配电系统:所有照明线和插座线路均采用ZR-BV导线沿金属线槽或穿焊接钢管沿墙、楼板暗敷、地下室沿镀锌钢管敷设;电力电缆均沿电缆桥架或
穿钢管敷设;消防用电设备的配电线路均采用NH-YJV电缆在防火电缆桥架内敷设或NH-BV导线在金属线槽内或穿镀锌钢管敷设。
防雷接地系统:本工程防雷为第二类防雷建筑物,采取φ12镀锌圆钢在屋面设不大于10m×10m(或12m×8m)避雷网格保护,利用结构柱内大于φ16两根主筋连续焊接作防雷引下线,利用地下室底板钢筋、柱内钢筋及桩基础钢筋互相焊通作为建筑物的防雷接地体。
综合布线系统:有线电视系统采用竖直干线电缆与闭路监视电视电缆共线槽沿电气竖井敷设,各水平电缆沿线槽和穿SC20钢管在楼板或吊顶内暗敷设;宽带网系统在竖井内垂直干线沿金属线槽SR-300×100敷设,水平走线采用SR-100×50线槽,从吊顶内线槽到信息插座采用钢管在吊顶或楼板内暗敷设,信息插座间采用钢管在楼板或墙内暗敷设;电话系统设置有电话主机房,并设置有电气竖井,装设层电话分线箱,从电信部门引入电话电缆,进户穿钢管保护引入,电话电缆经线槽沿天棚或竖井从主机房引到各层电话分线箱,从层分线箱引出配线采用HPV-2×0.6电话线沿线槽或穿钢管在天棚、墙及地板内暗敷设。可视门话对讲系统采用PC管沿楼板、墙暗敷设。
火灾自动报警系统:本工程按二级保护对象设计,总线的传输线路采用RVS-1.5mm2绝缘导线,消防控制线路采用ZR-KVV-0.6/1KV-1.5mm2的控制电缆或ZR-BV-1.5mm2的绝缘导线,消防通信选用RVVP-2×1.0mm2绝缘线,线在竖井及吊顶内沿金属线槽或穿焊接钢管敷设,水平线路在无吊顶处穿焊接钢管可暗敷在砼板内,也可沿金属线槽或穿钢管明敷。系统接地采用BV-1×25mm2绝缘线穿硬塑料管从接地装置焊接沿墙暗敷设,引上至首层消防控制室专用接地板,并用BV-1×4mm2导线引至消防设备;通讯线路应与报警控制线路分管或在线槽中分槽敷设。
2、暧通工程
本工程暧通设计主要包括:防排烟系统与通风系统防火措施及消声与减振措施,详见暧通施工图纸说明。
2.3工程特点
1、工期紧:根据招标文件及合同要求,本工程投标施工工期:600日历天。工期较紧,我司将本着使建设单位按期或提前投入使用的精神,将以优秀的管理水平和一流的施工技术尽量缩短工期。
2、本工程基础均采用冲孔灌注桩,上部装修项目较多,工序较杂,工程
量较大,施工管理难度较大,我司将克服各种不利因素,统筹、合理安排施工工序,以免误工。
3、本工程建筑物形状呈不规则状,在施工测量放样较困难,我司将针对实际情况派专职经验丰富的测量人员负责,确保工程测量的精确度。
4、本工程工作面较大,我司在组织施工时将投入较多的劳动力,安排好各工序的搭接,以满足施工工期的需要。
根据上述特点,在组织施工过程中,我司将克服各种不利条件,以饱满的精神,拼搏求实的工作作风,创一流的管理水平,一流的工程质量,一流的工程速度,以优良的工程为目标,顺利完成仙游县九隆城商住楼工程的建设任务。
2.3现场自然条件
施工场地:场地现场场地较为平整,场区内的临时道路基本畅通,现场主干道与公路相接交通方便。水电:市政自来水管道已铺设至施工现场,管径满足施工用水要求,电力容量可满足施工区域内的施工用电要求。已具备施工条件。
第三章. 施工准备及降低成本措施
3.1技术准备
1.熟悉及会审图纸:根据建设单位提供的图纸和地质资料,配备必要的标准图集和规范、规程,组织有关人员熟悉图纸,提出问题,参加建设单位组织的图纸会审,并做好会审记录。
2.原始资料调查分析:通过对本地区的气象、现场周围情况、建材市场供应状况等项调查,为总平面布置和施工组织设计提供依据。
3.编制施工图预算和施工预算:根据施工图纸,计算工程量编制施工图预算,列出各施工阶段主要工种、劳动力、主要材料的需用量及主要施工机械台班需用量表,为编制工程进度计划、劳动力进场计划、施工机械进场计划及主要材料进场计划提供依据,再根据劳动定额编制施工预算,进行两算对比。
4.编制施工组织设计:在本施工组织设计的指导下,按设计要求,根据工程特点,结合现场环境及本单位情况,进一步细化编制分部分项工程及特殊工序的施工方案,采用行之有效的施工方法,科学、合理地编制施工阶段的施工组织设计,做到质量优、工期短、无重大事故。
5.分别作好技术和安全交底工作,实行层层交底,并将书面交底存档。
6.根据阶段施工进度提前向试验室申请砼和砂浆配比,并及时向班组交底。
7.资料准备:遵照公司、质监站及监理的有关规定,开工前准备好各种样表,施工中随时整理装订成册。
3.2物资、劳动力组织准备
1.根据工程规模,结构特点和复杂程度,遵循合理分工与密切协作的原则,组织高效率的施工组织班子。
2.做好职工入场教育工作,按照开工日期和劳动力需要量计划,分别组织工人分批进场,安排好职工生活,并进行安全、防火、文明施工和遵纪守法教育,使职工严格遵守上级颁发的各项规章制度。
3.对特殊工种进行上岗前的培训,无上岗证者严禁进入现场施工。
4.根据施工进度计划,分阶段提出材料、机具需用计划,安排好进场时间。
5.选择合格供应商,组织好货源,把好材料关。
3.3施工现场准备
1.根据建设单位提供的轴线控制点和设计图纸,布置测量轴线控制网,设置轴线控制标桩和有关引点,在施工中注意加以保护,以免扰动。
2.根据建设单位提供的高程控制点(即水准基点),依据实际施工要求测设高程控制网,并布设工地临时水准点标桩,按三等水准测量要求进行闭合观测,得到高程控制网各水准点的高程,作为工程施工中高程控制和沉降观测的依据。
3.现场设好各种消防设施、“五牌一图”、宣传牌、警告牌、安全通道。
4.根据本工程施工平面总体规划,并结合工程室外设计情况,布置施工临时道路,施工临时道路均采用200mm厚C20素砼和夯石垫层相结合的方法。
5.组织机械及人力清除场地范围内的各种障碍物,拆除影响施工中的各种管线和临时搭盖,对于无法拆除的市政排污管系,在场地上明显标记,以便在施工中加以防护。
6.从建设单位提供的水源、电源处按现场用水、用电单项设计布设给水及供电管线,以便在开工前形成供水、供电能力,保证施工中水、电的通畅。
7.根据施工平面总体规划,完善各种临时设施,如现场办公室、食堂、厕所、浴室、钢筋、木工、金属加工棚及料具仓库等。
8.为保证文明施工,根据莆田市政府有关部门关于现场文明施工的规定要求,在场内设置污水沉淀池,在现场出入口处设洗车台,并实现整个场地内排污成网,施工、生活污水集中收集,沉淀处理后统一排入市政污水管网中。
3.4降低成本的措施
1.实行工程项目承包责任制,制定经济奖罚承包责任制,承包的主要内容为包总工期、包工程质量、包安全、包材料人工消耗。
2.做好工程量的计算工作,认真进行成本控制。
3.在材料管理上抓好如下几点:
(1)严格执行公司现行材料管理制度,在价格上坚持货比三家。
(2)材料进场坚持验质、计量、记帐。
(3)加强现场材料管理,作好材料回收工作,及时回收资金。
(4)经济报表与经济曲线是反应实际收支与盈亏的重要标准,也是检验施工策划是否准确与合理的杠杆,必须建立相关的经济台帐。
(5)合理使用资金,根据合同及总进度计划预测,制定资金使用计划,合理使用资金。
第四章. 施工组织机构和劳动力安排计划
4.1管理机构及质量、安全保证体系
我公司实行二级管理,即公司一级管理,项目经理部二级管理。
公司级生产管理,由公司总经理负责全公司的各项管理工作,公司总工程师负责各项目工程的质量、安全等生产技术管理工作,公司机关设立各种职能部门,分别负责各项目工程的施工进度计划,各项目之间的协调工作及施工生产的质量、安全教育和检查督促工作。
工程项目级实行项目经理负责制,以项目经理为主组织项目经理部,负责该工程的指挥与管理,执行各项国家规范、规程、标准以及本工程项目组织设计,保质保量完成施工承包合同任务。项目经理部设项目经理、项目技术负责人、施工员、质检员、安全员、材料员、预算员等管理岗位,各工作人员一律持证上岗。
4.2项目部主要施工管理班子配备情况及人员的分工、岗位职责
参与本工程施工的其他管理人员也均是我公司的业务骨干,多人被评为市建设系统先进工作者、公司的先进工作者,项目部管理人员职责分工明确,协同配合,在项目经理的领导下,项目部全面负责现场的施工、技术、质量、安全、核算等工作,并根据作业计划和施工预算提出劳动力、材料机具需用计划,统一指挥生产,保证本工程的工期、质量、成本、安全和文明施工等各项控制目标和各项经济技术指标的实施。
4.2.1项目部主要施工管理机构图
公 司
质安科
项 目 经 理
项目技术负责人 司
土建施工员
水电施工员
土建质检员
水电质检员
安
全
员
材
料
员
预
算
员
各 专 业 作 业 施 工 班 组
项目部管理机构示意图
4.2.2项目部主要施工及管理人员的分工及岗位职责
1、项目经理的岗位责任主要内容
1)对于项目的技术、质量、安全、进度等方面起主要领导责任。
2)组织、分配本项目的主要施工人员、机械设备协调配合甲方及临近单位的联系。
3)对本工程项目进行全方位的立体式框架管理,分配好各工序及各主要人员的岗位责任制。
4)负责组织工程项目中各分部的主要技术环节及验收。
5)认真贯彻执行国家、上级机关关于技术规程、安全生产、劳动保护、环境保护方针、政策、法规。规定对本单位工程项目的职工在生产中的安全与健康负全面的责任。
6)在组织生产坚持“五同时”的同时,必须把安全工作和各项预防、组织措施贯彻到安全生产、施工的全过程,做到管生产必须管安全两者相结合。
7)对项目中的工作进行安全生产,安全纪律教育,不断提高工人的意识,
自觉遵守规章制度,提高自保能力。
8)负责对新工人,更换工种人员,进行安全生产“三级”教育。
9)定期组织召开每月一次的安全技术例会,分析技术安全、生产情况,研究生产涉及的安全、技术、材料供应的重大问题,制定并实施解决的措施。
10)严格按公司制订的检查,组织每月、旬的安全技术生产大检查,出现隐患及时定出整改措施。
2、项目技术负责人的岗位责任主要内容
1)对本工程项目的施工制度、工程质量、施工工艺等方面起主要领导责任。
2)组织各施工管理人员学习设计图纸,领会设计意图,严格按图纸施工。
3)负责建立施工前的图纸会审及施工中的技术核定制度,负责检查各项技术资料的收集、整理和归档工作。
4)遵循施工组织总策划的指导,按照其要求控制施工进度,保证各项目具体方案和措施的落实。
5)坚持技术交底制度,认真执行现行的施工技术规范要求。
6)坚持测量放线的复核制度,加强对轴线的复核、标高和垂直线的测控。
7)针对施工材料的管理,确保材料强度达到设计强度。
8)组织协调各工种间的配合与衔接,水电与土建的配合工作。
9)负责对已施工成品的保护,制定具体的成品保护管理措施。
10)在生产过程中,具体贯彻安全生产,劳动保护法规和本公司制定的安全技术操作规程,对所管的项目的安全生产负直接责任。
11)任务分工时,同时进行技术安全交底,督促班组实施安全技术措施。
12)协助专职安全员,专职质检员进行经常性的施工现场检查,及时发现和消除隐患,保证安全生产及工程质量。
3、施工员的岗位责任主要内容
1)施工前的图纸会审及施工中的技术核定,负责检查各项技术资料的收集、整理和归档工作。
2)遵循施工组织总策划的执行,按照施工组织设计要求,保证各项具体方案和措施的落实。
3)对工人进行技术交底,认真执行现行的施工技术规范要求。
4)测量放线,加强对轴线标高和垂直线的测控。
5)负责施工材料的检测,确保材料强度达到设计强度。
6)协调各工种间的配合与衔接,水电与土建的配合工作。
7)负责对已施工成品的保护,制定具体的成品保护管理措施。
8)具体贯彻安全生产、劳动保护法规和本公司制定的安全技术操作规程,对所管的项目的安全生产负直接责任。
9)进行技术安全交底,督促班组实施安全技术措施。
10)协助专职安全员、专职质检员经常性的施工检查,及时发现和消除隐患,保证安全生产及工程质量。
4、质检员的岗位责任主要内容
1)在工程项目中,对整体工程的施工质量及成品验收起一个总督促的作用。
2)对施工现场所进的材料进行抽检,对施工中的砂浆拌制及砼的拌制的质量进行检查、控制。
3)认真执行项目及公司制定的隐蔽工程验收制度。
4)执行对每道工序的复核工作,发现不合格的部位有权责令进行修正、返工处理。
5)严格执行对建筑物轴线、标高、垂直线的复核工作。
6)组织月、旬技术质量大检查,执行奖罚制度。
7)填写项目质量报表及编写施工质量总结。
5、安全员的岗位责任主要内容
1)在施工中,协助项目经理、施工员对工人进行经常性的安全生产宣传教育。
2)检查工地安全隐患,及时发现并制止违章操作、违章指挥现象。
3)做好陪同上级有关部门对工地的检查工作,督促安全隐患的整改。
4)做好安全内业资料,对工人安全技术交底,填写项目安全月报表及编写施工安全总结、执行安全奖罚制度。
5)安全员在管理安全生产的同时对工地文明施工负责,认真按照文明施工标准执行,保持场容、场貌整洁。
6、材料员的岗位责任主要内容
1)对施工现场的材料的组织起一个主要作用。
2)组织好现场的各种材料,根据施工方案的要求进行预控。
3)对采购的材料要经试验员抽样并检验合格后,方可使用,在进场验收时,应严格按照订货合同的规格、数量、日期、品种、功能等要求进行验收,对不符合要求应及时更改和退货。
4)材料的供应量应根据项目经理部确定的进度,结合施工现场的实际情况进行确定,特别是主体工程的施工材料需求量多、大,应有计划、有组织地供应给各作业班组。
5)进场的材料应根据施工总平面图进行有规划的堆放,以免影响现场的文明施工。
6)进场后的材料管理,特别是水泥应和仓管员配合好,先进的先用,后进的后用,且不得有出现结块的变质的水泥,若有应及时清除掉。
7)材料员的责任是有计划、有组织、保质量、管理好项目工程的施工材料。
7、预算员的岗位责任主要内容
1)施工前负责本工程的工程量预算,并会同业主进行投标时工程量清单的核对工作。
2)施工过程中做好各阶段的施工图预算,为工程施工备料、材料的周转等提供依据。
3)每月进行月完成工程量的统计,并报送业主做为拔付工程款的依据。
4)工程竣工后,及时做好工程的决算工作,并配合审计部门做好工程决算的审定工作。
4.3施工队组建设
以项目经理为首组织施工生产。在项目经理部的领导下,组成由专业技术工种组成的各施工队组,施工队组设队长,全面负责队组的生产工作,各生产班组长率领,工人直接完成施工任务,施工队长、班组均不脱产,为直接生产工人,特殊工种由持有效证书的专业技术工人组成。
4.4劳动力计划表
劳动力计划详见附表一“劳动力计划表”。
附表一:劳动力计划表
工种
工程各施工阶段投入劳动力(单位:人)
桩基
地下室
主体
砌体
木作
装饰
屋面
楼地面
总体收尾阶段
打桩
30
土方
25
5
木工
35
30
细木
15
钢筋
8
25
25
砼工
8
20
20
泥工
15
15
35
45
12
15
15
架子
15
15
10
10
油漆
20
10
防水
15
15
10
机械
操作
8
10
10
10
5
10
5
5
5
电焊
6
10
10
6
6
水工
20
20
15
电工
20
20
25
25
20
20
普工
20
30
30
30
5
40
8
15
30
合计
80
210
175
116
25
176
40
85
100
第五章. 进入该工程的施工机械设备
5.1施工机具的选择
1.场内运输机械及运输方式:
本工程选用2部塔吊配合3部施工人货电梯作为场内材料的主要垂直运输工具;施工现场的水平运输用一般铁斗车,楼层内的水平运输采用铁斗车。
2.桩基础设备:
打桩设备准备KL-800冲钻孔桩桩机二台、电焊机四台及其他辅助设备等。
3.土方设备:
本工程土方主要采用2部反铲式挖掘机机械开挖。现场预留回填用土方量,其余全部弃土均运出场外,堆放在甲方指定场地,土方的运输用自卸汽车。回填土采用HW-20A蛙式打夯机分层夯实。土方开挖时要准备数量充足的抽水机进行基坑基槽排水,防止基槽被浸泡。
4.搅拌设备:
本工程砼主要采用现场机械搅拌砼。
砼现场另设一个集中搅拌站,搅拌站内设2台砼搅拌机及设4台砂浆搅拌机。另配备足够的水泥及砂石的计量用用镑秤计量系统。
5.钢筋机械:
现场设1个钢筋加工棚,在钢筋棚内设钢筋张拉卷扬机2台、钢筋弯曲机2台和钢筋切断机4台。
本工程的钢筋焊接主要有电渣压力焊、电弧焊等,现场设2台钢筋电渣压力焊机、5台交流电焊机。
6.木工机械:
本工程的钢筋砼楼板主要采用大面积胶合板模板,现场木工圆锯配6台,可满足施工要求。另设2台钻床。
7.供水设备:
现场设置备用10T储水池一个,并高程加压抽水泵二台,以防停水时备用。
8.供电设备:
现场设备用150KW发电机两台,在停电时备用。
9.其它机械:
其它机械根据施工机具需要量情况及现场施工进度要求分批组织进场,开做好保养和试运等项工作,一些常用的机械及设备配件要有一定数量的储备以便及时替换,保证各种机械正常运转。
5.2主要机具使用计划表
进入本工程的主要机械设备使用计划详附表二“进入本工程的主要机械设备计划表”。
附表二:进入本工程的主要机械设备计划表
序号
机械设备名称
型号规格
数量
国别
产地
制造
年份
额定功率(kw)
进场时间
1
冲钻孔桩桩机
KL-800
2台
浙江
2002
35
开工时
2
塔吊
QT6015
2部
湖南
2008
75
承台、基础梁施工时
3
施工人货电梯
DZ200/200
3部
湖南
2002
15
主体施工时
4
5
反铲挖掘机
WY-100
2部
日本
2001
开工时
6
自卸汽车
HY3090
4部
福建
2002
开工时
7
8
钢筋电渣压力焊机
UN-75
2台
上海
2002
35
主体施工时
9
钢筋弯曲机
GW-40
2台
浙江
2002
3
开工时
10
钢筋切断机
GJ40-1
4台
浙江
2003
3
开工时
11
交流弧焊机
BX-330
5台
上海
2002
12KVA
开工时
12
砼搅拌机
JS350
2台
福建
2002
5.5
开工时
13
砂浆搅拌机
HJ-200
4台
福建
2002
2.5
砌体施工时
14
插入式振动器
ZX-50
10台
佛山
2003
1.1
承台、基础梁施工时
15
平板式振动器
ZW-5
4台
佛山
2003
1.5
承台施工时
16
氧割设备
2套
福建
2002
开工时
17
木工小圆锯
300
6台
福建
2002
1.5
承台施工时
18
钻床
16
2台
福建
2002
1.5
承台施工时
19
冲击电钻
JIZC20
4台
上海
2003
0.6
承台施工时
20
手提式砂轮机
ZIMJ80
6台
福建
2003
0.3
开工时
21
潜水泵
QY25
8台
福建
2002
2.22
开工时
22
打夯机
HW-20A
4台
成都
2002
1.5
回填土时
23
人工手推车
200L
60辆
当地
2003
开工时
24
柴油发电机
150KW
2台
闽东
2001
150
开工时
第六章. 工程材料的采购
6.1材料采购及准备
1.根据施工进度计划安排好各种材料进场时间,并确定仓库及堆放的面积和地点。
2.定货源、找厂家、看质量、组织好货源、安排好运输车辆。
3.做试验:各种材料除必须有出厂合格证外,水泥、钢材要按规定取样做力学性能复试,防水材料必须复试;石料和砂在加工现场做含泥量、针片颗粒含量测定,不符合指标坚决不允许进场使用。
4.进场把关:按施工总平面图组织材料现场堆放,除点数、检尺、过秤外还要查看质保书,质保书不合格者严禁进场。
5.钢材必须按双控把关。
6.建筑施工机具准备:根据施工方案和进度计划的要求,编制施工机具需用量计划,为组织运输和确定机具停放场地提供依据。
6.2主要材料进场计划表
本工程主要材料进场计划详见附表三“主要材料进场计划表”。
附表三:主要建筑材料进场计划表
材料名称
材料规格
单位
数量
材料进场起止时间
备注
供应开始时间
供应结束时间
钢筋
圆钢
T
2380
2007.12.25
2008.10.10
各材料按进度月计划数量陆续进场,在材料使用前2天前应进场待用。
钢筋
螺纹钢
T
1237
2007.12.25
2008.10.10
杉木
圆、方、板材
m3
29.5
2008.3.25
2008.8.10
松木
圆、方、板材
m3
748
2008.3.25
2008.8.10
空心砖
190×190×190
千块
210.6
2008.6.5
2009.4.20
空心砖
190×190×90
千块
49.5
2008.6.5
2009.4.20
多孔砖
190×190×90
千块
511.3
2008.6.5
2009.4.20
多孔砖
190×90×90
千块
120.4
2008.6.5
2009.4.20
花岗岩石板
磨光
m2
2095
2009.1.10
2009.5.30
大理石板
磨光
m2
1597
2009.1.10
2009.5.30
胶合板门
按图纸尺寸
m2
207.3
2009.1.10
2009.5.30
钢质防火门
按图纸尺寸
m2
970.7
2009.1.10
2009.5.30
铝合金门
按图纸尺寸
m2
258.7
2009.1.10
2009.5.30
铝合金窗
按图纸尺寸
m2
3040.3
2009.1.10
2009.5.30
第七章. 现场平面布置
7.1生产设施
生产设施主要包括:办公室、材料仓库、钢筋加工棚、搅拌站、制作场地、堆放场地及各种机械设备等。生产设施的布置以垂直运输设备为中心,根据现场情况合理安排。
7.2临时生活设施
生活设施主要是职工宿舍、食堂、浴室、厕所等,为保持现场容貌整洁,各种生活设施拟采用砖混结构,内墙面抹灰刷白。厕所、浴室做成地砖地面或拼地砖地面。
各项设施具体布置情况详见第十九章“施工总平面布置图”。
7.3平面布置要求
大门:用砖砌成门柱,门用铁门,漆成绿色。
道路及地面:现场道路及地面均采用硬地坪。现场裸露的临时道路在地面压实后铺200mm厚片石,面铺碎石后浇100厚C20砼,其它裸露堆场院地面、加工场区地面平整夯实后浇注C15砼8cm厚。
除临时办公室、材料仓库、宿舍、食堂等,均用砖砌,顶盖石棉瓦,内设三合板吊顶,木门,铝合金窗,办公室设地砖地面。
临时厕所用砖砌筑,顶盖石棉瓦,木门,花格窗或百页窗,地砖地面,设自动冲水装置。临时厕所采用封闭式化粪池。
围墙用砖砌筑,外立面抹灰刷白后书写绿色标语及美化图案。
砂、石堆场在三个方向砌挡墙以增加堆放量。
施工现场设专用施工道路,沿建筑周边及道路两侧设排水沟及沉砂井,场地污水经沉砂井沉淀后由甲方指定点排出场外。沉砂井定期清理。
出入口处设临时洗车场,车辆须冲洗干净后方可出入。
7.4施工临时供水供电计算
7.4.1施工用水计算
1.施工工程用水量
施工用水主要是生产用水,经计算,采用DN75主管可满足供水要求,此外为确保工程用水,在现场设临时储水池一个,加压泵一台,以防临时断水及水压
不足。
7.4.2施工用电计算
(1)主要施工机具用电量见施工机具计划表
(2)根据计算施工现场供电容量需大于250KVA才能满足施工用电要求。
(3)施工临时用电布置
本工程临时用电高峰期负荷总容量为250KVA。临时用电线路为TN-S系统三相五线制,供电主线由工地现场供电电源引接,采用二级配电。现场设总配电箱和发电机。施工机械用电线路首端接漏电保护器,保证安全用电。为防止停电对施工造成影响,现场设150kw柴油发电机2台,并连接好备用电路,遇停电时马上切换备用电路,使用发电机供电,以保证工程进度。
(4)施工用电安全措施
施工用电应用设计布置图,有审核批准手续,确定供电设备及电线规格,各种电箱、开关箱、漏电保护器等。
电工必须经过地市级专门培训考核合格发证上岗,并按照《施工现场临时用电安全技术规范》进行安装操作,严禁违章操作。
现场临时
