收藏 分销(赏)

吸收塔安装施工方案.doc

上传人:可**** 文档编号:3241914 上传时间:2024-06-26 格式:DOC 页数:19 大小:283.50KB
下载 相关 举报
吸收塔安装施工方案.doc_第1页
第1页 / 共19页
吸收塔安装施工方案.doc_第2页
第2页 / 共19页
吸收塔安装施工方案.doc_第3页
第3页 / 共19页
吸收塔安装施工方案.doc_第4页
第4页 / 共19页
吸收塔安装施工方案.doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

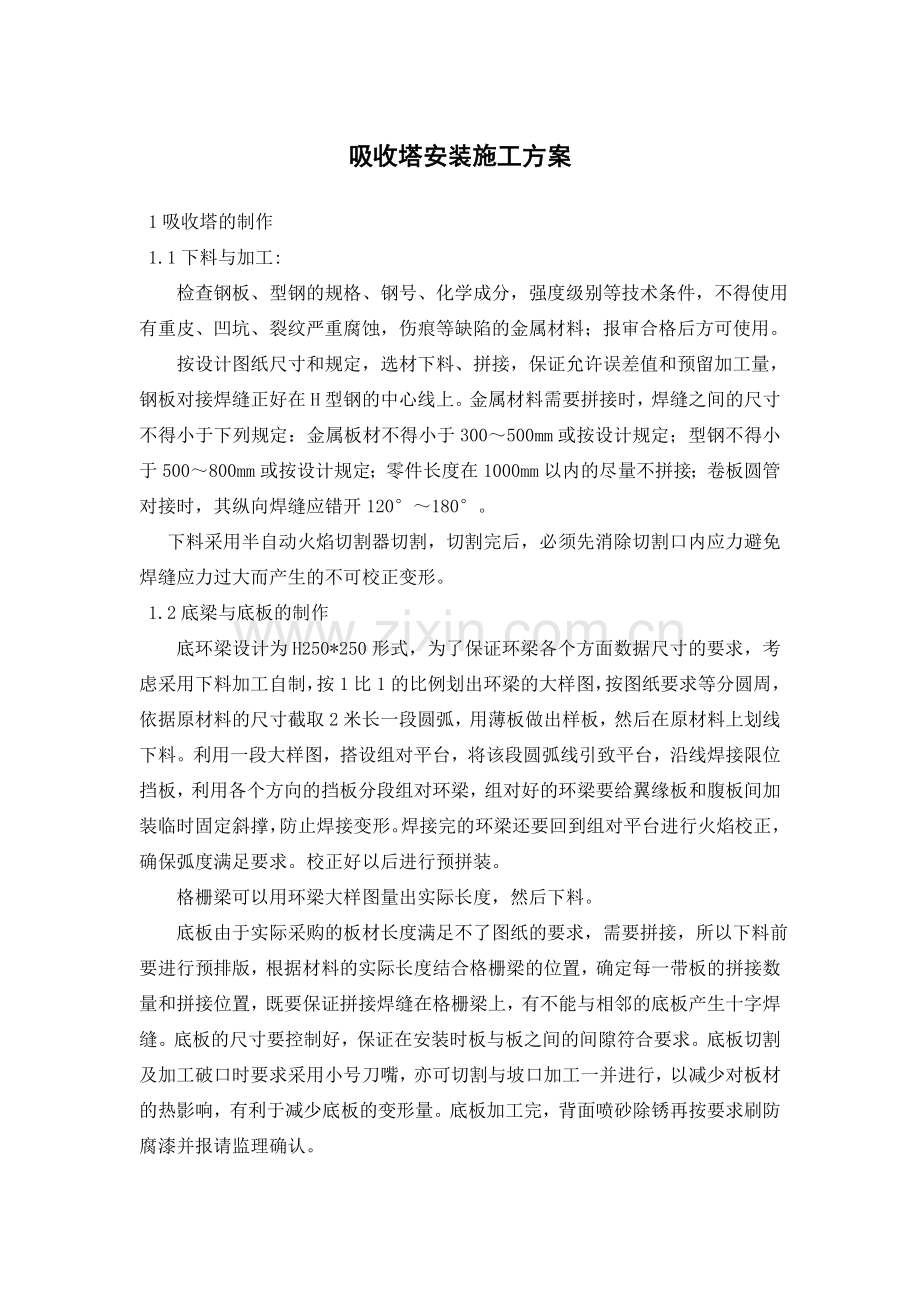

1、吸收塔安装施工方案 1吸收塔的制作 1.1下料与加工: 检查钢板、型钢的规格、钢号、化学成分,强度级别等技术条件,不得使用有重皮、凹坑、裂纹严重腐蚀,伤痕等缺陷的金属材料;报审合格后方可使用。 按设计图纸尺寸和规定,选材下料、拼接,保证允许误差值和预留加工量,钢板对接焊缝正好在H型钢的中心线上。金属材料需要拼接时,焊缝之间的尺寸不得小于下列规定:金属板材不得小于300500mm或按设计规定;型钢不得小于500800mm或按设计规定;零件长度在1000mm以内的尽量不拼接;卷板圆管对接时,其纵向焊缝应错开120180。 下料采用半自动火焰切割器切割,切割完后,必须先消除切割口内应力避免焊缝应力过

2、大而产生的不可校正变形。 1.2底梁与底板的制作 底环梁设计为H250*250形式,为了保证环梁各个方面数据尺寸的要求,考虑采用下料加工自制,按1比1的比例划出环梁的大样图,按图纸要求等分圆周,依据原材料的尺寸截取2米长一段圆弧,用薄板做出样板,然后在原材料上划线下料。利用一段大样图,搭设组对平台,将该段圆弧线引致平台,沿线焊接限位挡板,利用各个方向的挡板分段组对环梁,组对好的环梁要给翼缘板和腹板间加装临时固定斜撑,防止焊接变形。焊接完的环梁还要回到组对平台进行火焰校正,确保弧度满足要求。校正好以后进行预拼装。 格栅梁可以用环梁大样图量出实际长度,然后下料。 底板由于实际采购的板材长度满足不了

3、图纸的要求,需要拼接,所以下料前要进行预排版,根据材料的实际长度结合格栅梁的位置,确定每一带板的拼接数量和拼接位置,既要保证拼接焊缝在格栅梁上,有不能与相邻的底板产生十字焊缝。底板的尺寸要控制好,保证在安装时板与板之间的间隙符合要求。底板切割及加工破口时要求采用小号刀嘴,亦可切割与坡口加工一并进行,以减少对板材的热影响,有利于减少底板的变形量。底板加工完,背面喷砂除锈再按要求刷防腐漆并报请监理确认。 1.3 壁板的制作壁板下料时要求每张板都要检查对角线是否符合要求,对角线不符合要求的壁板在安装时会影响组对的质量。划线检查合格,方可切割,要求在切割时保证切割面的质量,不能有凹陷缺陷,一旦产生该缺

4、陷应及时修补。还应控制好每张壁板上端和两个侧端的坡口角度和形式,过大和过小的坡口都会影响焊接的质量和效率。切割完的壁板送至卷板机加工。本吸收塔最厚壁板设计为20毫米,宽度1970毫米,据此卷板机选用NT2500/25,该机型最大卷板宽度为2500毫米,最大卷板厚度为25毫米,能保证卷板的质量。先利用模型把壁板的两端卷好,然后卸掉模具再卷制整张壁板,实际有时统一把一批板的两端先卷好,卸掉模具后再统一卷制剩下的部分。不论是卷哪一部分,都要求按“多次少量,循序渐进”的原则进行加工,杜绝大幅度一次成型的做法,这样既损害设备,更不能保证加工质量。卷好的壁板竖直放置在枕木或硬化的地面上,进行除锈刷漆工作。

5、壁板在加工时要随时编号,便于运输和安装时分拣。1.4加强筋的制作 吸收塔加强筋制作的重点是环型加强筋,该加强筋分两种形式:C型和T型。制作时可依据底环梁的制作方法,划出等大的圆弧,搭设平台,按实际图样制作,焊完后同样要求火焰校正。竖型加强筋制作时主要是控制直线度,由于该构件焊接基本上是单一的位置和方向,容易产生单边受热弯曲。防止焊接变形最为重要。 1.5 内部大梁的制作 内部大梁设计为方箱梁,方箱梁的制作过程技术难点主要是如何控制焊接变形。 组对时把大梁躺着组对,先对接侧板,然后组对上下面板,待这三块板组对好后,按图纸尺寸加装内部筋板,并把内侧的焊缝及时焊完,最后组对最后一侧的侧板,该侧板在组

6、对时要按实际的大梁内部筋板位置开好塞焊孔,确保最后一块板与内部筋板的连接。为了满足后期防腐打磨的要求,方箱梁的箱体壁板在组对时采用角对角的形式,这种形式既能保证焊接的强度,又能自然形成圆滑过渡,减少后期的打磨工作量。由于百万机组的吸收塔直径较大,内部大梁相应较长,在焊接后不可避免的会发生焊接变形。可采取多项措施进行后期的调校,例如在一侧焊接完成后发生了弯曲变形,翻身焊另一侧时可在弯曲最高点加高枕木,使该处受自身的重力稍多,实施反变形;还可以在完全焊完冷却后用火焰来校正,火焰校正时要把握好火候,不能红透,多采用点辐射法。校好的大梁如不及时安装,在堆放时要注意垫平垫实,上面不能压太重的构件,防止发

7、生二次变形。 1.6平台栏杆的制作平台制作时要求槽钢卷制的弧度准确,误差不能超标,圆弧或大或小均会影响牛腿的方向位置,导致下一格无缝安装。平台在地面采取分段组装,在平台上把平台分段组装焊接好,并铺好格栅板,然后分段吊装就位,该工艺方法可以显著的提高工程进度,同时还大大减少了高空作业工作量。 栏杆的制作要求焊缝平滑、饱满、不拉手。接头处圆滑过渡,立柱和横杆做到横平竖直,整体美观大方。2吸收塔的安装施工顺序: 基础验收底梁安装基础二次灌浆底板安装组装焊接顶部椎体与烟气出口组装吸收塔筒体,同步安装加强梁、接口、内部大梁、平台栏杆等附件 峻工验收 2.1基础验收 基础上应有明显的中心线及标高线,应有沉

8、降观测水准点。基础表面不得有裂纹、蜂窝、空洞、露筋等缺陷。基础的标高、地脚螺栓的尺寸、纵横向轴线、基础的水平度等都应符合设计要求,对不合格的基础一定要返修至合格后才能安装设备。基础交接验收需填写基础验收记录表,并有业主、监理单位、施工单位签字。 2.2吸收塔底梁安装: 2.2.1在底板环形梁的底部每隔20方位预埋垫铁并垫好垫铁,用来调整环梁到标准标高。 2.2.2将底板环形梁与格栅支撑梁吊放至安装位置,调整环形梁位置,使其与基础中心距离误差在范围内,并调整环形的标高与水平度,使其标高、水平度误差均在范围内。 2.2.3调整完毕后,将环形梁与底部预埋件及垫板点焊,各环形梁间点焊并焊接。焊接完毕后

9、,复核尺寸是否变化,若变化,将其调整在范围内。 2.2.4在底板环形梁上表面划出筒内壁直径,并用洋冲冲铳眼以标出,0、90、180、270方位。 2.2.5在环形梁上标出南北向格栅梁的安装位置,并用钢丝线拉出。以作南北向格栅安装的参考,进行格栅梁的就位。 2.2.6将格栅梁调整至标高,然后点焊预埋件、垫板、格栅梁。 2.2.7所有结构点焊后,整体复核格栅安装尺寸,合格后进行格栅梁的焊接工作。格栅梁焊接结束,将基础埋筋按图弯曲,并与底板梁焊接,焊接工艺要求保证底板梁不产生变形。 2.2.8底板梁安装结束用洋冲冲铳眼作出底板梁中心点0、90、180、270各点位置标记。 2.2.9对底板梁进行二次

10、灌浆及三次灌浆料表面处理,三次灌浆抹面结束后,应立刻清理底板梁的上表面,以避免底板梁上表面溅落的混凝土砂浆凝固。 2.3 底板安装 2.3.1检查基础三次浇灌层上表面平整度,其偏差值应在范围内。 2.3.2清理格栅梁上表面,不允许有砂浆及其他杂物沾于其上。所有的焊接处的油漆都要清理干净。 2.3.3用墨线在底板梁上弹出底板的安装位置。 2.3.4将底板按位置线吊放在底板梁上,留好焊接间隙,为了保证底板与混凝土表面密实结合,无起弓突出现象,必须用配重块将底板压实,底板与混凝土表面不得有空鼓现象。在格栅支撑梁方框内,底板平整度要符合要求。 2.3.5将底板与底板梁点焊定位,并把焊缝间的杂质全部清理

11、干净,所有的底板全部定位完成后检查底板的间隙是否均匀一致,合格后可进行焊接;为防止底板产生焊接变形,底板的纵向焊缝尽量赶到底板梁上,焊接顺序须按焊接要求进行,焊接过程中须进行清根处理。 2.3.6在底板未全部焊接完毕之前,雨天及夜晚须用防雨油布罩住底板,并防止水进入到底板与基础间,产生雾气锈腐焊缝。 2.3.7底板焊接结束后,对接焊缝与塞孔焊接的焊缝须磨平。 2.4 吸收塔主体安装: 主体安装利用液压提升设备法采用倒装法。该方法具有:工艺成熟、施工效率高、安全风险小、施工质量高等优点,在类似工程中被普遍采用。本工程拟使用的液压提升机由若干个液压升降缸组成,可根据不同项目箱罐重量或是同一个项目箱

12、罐在不同阶段的重量灵活机动的增加投入使用的液压缸数量。整套设备采用电脑中央集成控制,耐高压钢丝胶管供油,油路系统简洁可靠,运行平稳安全,既可统一升降,又能个别手动微调。该设备要求专人操作,定期保养,发生故障,立即维修,不得带病运行,以确保设备的运行状态优良。 吸收塔设备由加工制作厂加工成片状半成品部件运到现场后,经检查验收合格后,方可进行施工,壁板组装前,应将对接部位(坡口)的泥沙、铁锈、水及油污清理干净。拆除组装用的工卡具时,不得损伤母材,如有损伤,应进行修补,钢板表面的焊疤应打磨平滑。 先在底板上划出每一节椎体的下口圆周线以及筒体的圆周线备用。将第一节椎体壁板依据对应的圆周线组对好(纵缝的

13、组对详见后述壁板组对),在圆周线内侧均布液压顶,由于锥形壁板有角度,加之每个顶升点受力不是太大,可以不用涨圈,直接把连接板焊在壁板上液压顶的承重托作用在连接板下方。第一节椎体纵缝焊接完成后再进行第二节椎体的组对,依据底板划出的第二节椎体的下口圆周线,采用同样的方法把第二节椎体组对好,但要留一条纵缝不组对(称之为调节缝),用来调节其他纵缝焊接后的收缩误差。在确认各项准备工作完成无误后开始顶升,当第一节椎体顶升到稍微高于第二节椎体时停止顶升,在第二节椎体的上口放置数个20毫米*40毫米厚度3毫米薄板(控制横缝的间隙保持一致),同时在第一节椎体的下口和第二节椎体的上口每间隔200毫米错位焊接限位挡板

14、(以保证对口时内侧齐平)。缓慢下降第一节椎体,直至全部落在第二节椎体上,然后铆工分两组从第二节椎体调节纵缝的对面开始向两侧组对横缝,在调节缝处结束,无论横缝还是竖缝,组对时不能错边,间隙要控制好。横缝组对结束后把调节纵缝组对好并于焊横缝前焊完外侧底层焊道,然后再焊横缝。在所有焊接完成后,松开顶升设备,降至初始位置,向外移至第二节锥体的圆周线内侧,再托牢这一节的连接板。铆工同时组对第三节,具备条件后顶升已安装好的第一、二节椎体,与第三节椎体组对。按照上述步骤完成锥顶的安装。外部的加强筋同步跟进。 2.4.1吸收塔筒体安装 吸收塔筒体为圆柱型,直径有一部分变化。在底环梁上划出筒体内壁圆周线,依据以

15、往施工经验,不直接在底环梁上组对焊接壁板,而是使用300mm400mm高、400mm长的垫件(工字钢加固而成)居中每2m均匀放置在筒体圆周线上,并与环形梁焊接固定,再把圆周线引升至垫件上平面,并在线的内侧焊上临时限位块,安装壁板时将壁板放置在垫件上,这样可以让壁板与底板间保留间隙,为方便施工器具及施工人员进出。 塔筒体竖直且重量越来越大,安装该部分时要才用涨圈来顶。涨圈由200#槽钢依据吸收塔内壁直径卷制而成,为了加大强度,在槽钢的内侧每隔一米加筋板,再用12厚宽250mm的板条板槽钢内侧封住,变成箱型梁结构,涨圈分等长两两段,每段的端头加封板。涨圈与壁板的连接板俗称骑马,骑马为凹字形,选用2

16、4mm厚的板制作,凹进去的宽度和深度要与涨圈匹配。涨圈涨紧在壁板上,骑马竖直卡住涨圈,上下端与壁板接触焊接,要求骑马焊接位置打双面坡口,可焊接长度每段不少于250mm,骑马每个1米安装一个。涨圈的张紧依靠直径方向放置的两只千斤顶。先把两段涨圈放到临时托板上,两端都留间隙,在两端的间隙处放置16吨千斤顶,同时挤压涨圈,并不时的朝外敲打涨圈,以保证与塔壁贴合紧密。顶升时液压顶的脱钩托住涨圈下方往上顶。 安装吸收塔筒体最上面的一层壁板,把壁板按图纸顺序排列在垫件圆周线上,然后组对竖缝。每条竖缝不仅要留足图纸要求的间隙,还要考虑加上焊接收缩量。考虑到组对点焊时的收缩,每条竖缝后组对一端的间隙要稍大于先

17、组对端1-2mm。 组对最后一条竖缝时测量整体的周长,通过该竖缝进行调节,使其组对结果在误差允许的范围之内。同时测量壁板水平度、垂直度,如果不符合设计要求用调手拉葫芦板或调节杆调整垂直度及水平度。 全部竖缝点焊好后,利用模形弧板校正壁板竖缝处的圆弧度符合图纸要求弧度,并在竖缝处加封板,每条缝按上中下封三个点,以控制竖缝的变形。竖缝焊接时,先焊外侧底道,然后对内侧焊缝进行打磨清根,清根完毕后,进行内侧焊接,直至焊接完毕,最后完成外侧的焊接。 所有焊接完毕后,对第一层围板进行安装尺寸测量记录,测量筒体的上下外圆周长、上口内直径、上口标高及水平度、筒体垂直度。 焊接结束待焊缝冷却后,卸掉封板打磨焊缝

18、和焊点,安装胀圈。先在壁板上根据液压顶顶托的最低高度定好胀圈的安装高度,焊上临时固定支点,把胀圈放置在支点上,用两个千斤顶(千斤顶放在直径位置)把胀圈胀紧,焊接骑马。 把液压顶均匀分布在塔体圆周线内侧,烟气进口位置可稍微密集一些,其他位置均匀布置。液压顶底座与底板用卡板卡紧,每只顶上端与底板加装八字形斜拉撑,还要用檩条把所有顶的上端水平连接起来,确保液压顶的稳固性。调节液压顶的高度,使其顶升托全部接到胀圈下方。 第二层壁板在第一层壁板的外侧组对,用汽车吊把壁板吊到垫件上,竖缝的组对方法和第一层相同,但是留一条竖缝不组对,来调节周长。竖缝组对好,用葫芦在调节缝处把整节壁板拉紧,严密的贴靠在第一层

19、的外侧,用以保证第二层壁板的椭圆度。然后焊接第二节壁板组对好的竖缝外侧底层焊道,焊接时每道立焊缝的上下部预留约200mm不焊,待该处横缝焊接完成后再焊,该工艺可显著减少T形焊缝的变形。 第二层壁板的外侧底层焊道焊接完毕,松开拉紧的葫芦,准备顶升第一节壁板。顶升时由专人指挥,统一操作,每层壁板的顶升分成几个顶升段,每一段的顶升,先集体动作,到位后测量每个点的实际高度,如果偏差较大,可做个别的微调,达到同一高度后在进行下一段的顶升。确保整个起升过程的平稳和安全。 第一层壁板顶升到达高度后,测量该层下端的周长,依据该周长利用调节竖缝调节确定第二层壁板周长,再把调节竖缝组对并焊好。最后缓慢下降第一节壁

20、板组,与第二层保持3毫米间隙(确保焊缝熔透)组对环缝,环缝焊接结束后,把胀圈松掉。按照第一、二节壁板组装方法,安装完壁板。 2.4.2 吸收塔壳体加强筋安装:加强筋的安装应随壳体安装同步进行。加强筋安装覆盖壳体焊缝的地方,必须在焊缝检验后方可进行。 2.4.3 吸收塔烟道进口安装: 先按图纸位置将壁板加固构件安装到位,并焊接牢固。在壁板开烟道进口孔。 进口烟道的安装采用单片进行,先将进口烟道的底板吊至安装位置,找正并临时加固好,再吊装两块侧板,与底板点焊,找正打好斜撑,最后吊装顶板,复核尺寸无误后,即进行进口烟道的焊接;烟道进口安装结束后,要在其下方增加液压顶的数量,确保整体的平稳性。 2.4

21、.4 吸收塔外部附件安装 安装吸收塔人孔、检修门、管接头、测量孔:在安装前按照图纸要求,由测量人员准确测量,划出位置线;根据开口尺寸制作一个模板,划出切割线,经监理等各方认可后,进行切割开孔并打磨平整。吸收塔接管座开孔及接管座安装,也必须采用激光经纬仪等仪器,反复校正开孔位置的标高、方位和接管座标高、方位及倾斜角等,使其符合标准规定(管接头,测量孔安装位置尺寸误差3mm,标高误差3mm,其安装倾角角度要符合图纸要求误差0.5;喷淋管道接管座中心位置、标高,必须与管道支架梁上的管道安装孔一致,误差3/-0mm;搅拌器接管座中心位置、标高误差5mm角度误差0.5;氧化空气管接管座中心位置、标高误差

22、5mm角度误差0.5)。要求检修门开关灵活,滑动动作无卡、涩现象。 2.4.5 吸收塔外部平台扶梯安装 应控制好平台标高、水平度。根据施工顺序,对所需扶梯和支吊架进行地面预组合;组合梯子时应选用相应规格的脚踏步;组件完工后应作出相应标识并按吊装顺序叠放,以保吊装的准确而又方便。栅格安装时先按图纸选用相应规格、型号的栅格,将其均匀铺设在相应支吊架或平台支撑梁上,使栅格立筋处于同一直线,然后点焊牢固。 2.4.6 吸收塔内部焊缝打磨吸收塔内部需作防腐处理,对接焊缝必须磨平,尖角的焊缝打磨成R5mm圆弧过渡,表面应平整,不得有油污,杂质,锈斑;凹坑应补焊打磨平整,凸出处应打磨平,有棱角处应打磨成R5

23、mm的圆弧过渡。在敷设内衬的基体上不准再动用电、火焊接切割等其他加热工作。- 欢迎下载资料,下面是附带送个人简历资料用不了的话可以自己编辑删除,谢谢!下面黄颜色背景资料下载后可以编辑删除X X X 个 人 简 历个人资料姓 名:xxxx婚姻状况:未婚照片出 生:1987-06-24政治面貌:团员性 别:男民 族:汉学 位:本科移动电话:专 业:英语电子邮件:地 址: 教育背景2006.9-2010.6吉林工程技术师范学院-外国语言文学系主修课程本科阶段主修大学英语精读,大学英语泛读,英语口语,英语听力,英语写作,英语口译,翻译学,词汇学,语法学,英美概况,英国文学,美国文学,语言学,日语,中外

24、名胜。特长及兴趣爱好除了有专业的英语方面知识外,我在校生活部工作一年, 在系宣传部和秘书处各工作一年。为全面发展,大三上学期,我加入系文学社,参于了我系心韵杂志的创刊和编辑工作。在这些活动中锻炼了我的领导和团队协作能力,学会了更好的与人相处,这些在我以后的工作中一定会有很大的帮助。计算机能力能熟悉使用Office工具以及Photoshop、Flash等软件。获国家计算机二级等级资格证书。外语水平通过英语专业四级考试,能熟练进行听说读写译。奖励情况:2007-2008 优秀学生会干部 200807 师生合唱比赛一等奖普通话水平测试等级证书英语专业四级证书自我评价X X X 个 人 简 历个人资料

25、姓 名: 婚姻状况:未婚出 生: 政治面貌:团员性 别: 民 族:汉学 位: 移动电话:专 业: 电子邮件:地 址:教育背景2006.9-2010.6吉林工程技术师范学院-外国语言文学系主修课程大学英语精读,大学英语泛读,英语口语,英语听力,英语写作,英语口译,翻译学,词汇学,语法学,英美概况,英国文学,美国文学,语言学,日语,中外名胜。能力及特长这要写你明你有什么样的能力及经验,最重要就是告诉用人单位,你会做什么?计算机能力能熟悉使用Office工具以及Photoshop、Flash等软件。获国家计算机二级等级资格证书。外语水平通过英语专业四级考试,能熟练进行听说读写译。奖励情况2007-2

26、008 优秀学生会干部 200807 师生合唱比赛一等奖普通话水平测试等级证书英语专业四级证书实习经验(或实践经验或兼职经验)这里写上你的实习经验或实践经验或兼职经验等信息吧,标题自己起一个贴切的。自我评价本人性格开朗、稳重、有活力,待人热情、真诚。工作认真负责,积极主动,能吃苦耐劳。有较强的组织能力、实际动手能力和团体协作精神,能迅速的适应各种环境,并融入其中。我不是最优秀的,但我是最用功的;我不是太显眼,但我很踏实;希望我的努力可以让您满意。这里不要照抄哦,不会写自我评价的朋友,你可以访问http 这里有很多自我评价范文可以参考。(按住键盘的CTRL键,再用鼠标点链接就可以直接打开网站,不

27、用复制到浏览器的。)本人性格热情开朗、待人真诚,善于沟通,应变能力较强。懂得珍惜拥有的一切。B内张型鼓式制动器C湿式多片制动器D浮钳盘式制动器289.零配件市场上的主要价格形式(ABC)A厂家指导价B市场零售价C配件厂价格290.油漆出险桔皮皱,即表面不光滑,可能的原因( D )A涂装间通风国强B稀释剂干燥速度过快C稀释剂干燥速度过快慢D一次喷涂过厚291.汽车的动力性能包括(ACD)A最高车速B平均车速C加速时间D能爬上的最大坡度292.车险定损核价运作规范规定事故车辆修复费用包括(ABCD)A事故损失部分维修工时B事故损失部分需更换的配件费C残值D税费293.车辆全损或推定全损案件, 在确

28、定损失前,应该了解(ABD)汽车信息A了解车辆购置时间、价格B取得车辆的购置发票或其他证明C了解车辆的购置渠道D了解车辆的所有人294.机动车电器故障引起火灾的主要原因有(BC)A电瓶故障B线路故障C电器元件故障D日光聚集295. 车险定损核价运作规范规定对残值处理的原则(AB)BA所有残值归被保险人所有,保险人在维修费中扣除B事故车辆更换的配件由保险人收回后不计入残值之内C所有配件必须折旧卖给被保险人D所有配件必须折旧卖给维修厂或废品收购站296.从火灾原因调查的角度,汽车火灾的原因分(ABCD)A机械故障类(如发动机过热)B电器类(线路老化短路)C人为类(纵火)D交通事故类(碰撞、倾覆、货

29、物引起)297.对汽车整车进行测量非常重要的平面(D)?A基本面B中心面C零平面D下平面298.机械配件的基本维修原则(ABCD)A超过配合尺寸,通过加工也无法得到装配技术要求B变形通过矫正无法保证使用性能和安全技术要求C断裂无法焊接或焊接后无法保证使用性能和安全技术要求D转向等涉及到安全的所有发生变形的配件299.被保险人可依据哪些有效证明作为领取赔款的凭证(A)ACA居民身份证B有效驾驶本C户口薄300.驾驶员未取得驾驶资格包括哪些情况(ABCD)ABCA无驾驶证B驾驶车辆与准驾车型不符C公安交关部门规定的其他属于非有效驾驶的情况D驾驶证丢失301.车险网上理赔系统录入的要求有哪些(ABC

30、DE)A查勘时间照片最佳大小为60-80kB扫描仪设置方档最佳大小100-150kC索赔申请书应当由当事驾驶员在第一时间亲笔填写D车损照片的拍摄必须符合车险定损核价运作规范的相关规定E驾驶证,行驶证应尽量在查勘环节第一时间采取原件拍摄 判断题 1. 185/65R14,其中R代表Radial:表达轮胎纹络为放射状的又称“子午线”() 2. 检查安全气囊系统故障时,必须先拆下蓄电池负极,再使用仪器读出故障代码。() 3. 路面附着性能越好,汽车抗热衰退性能越好。() 4. 废气再循环的作用是减少HC、CO和NOX的排放量() 5. 机动车辆保险条款(2005版)中,保险车辆发生事故,应当由第三者

31、负责赔偿但确实无法找到第三者的,赔偿处理时实行30%绝对免赔率() 6. 受害人无固定收入的,按照其最近二年的平均收入计算;() 7. 营运机动车在规定检验期限内经安全技术检验合格的,不再重复进行安全技术检验() 8. 本公司与被保险人就赔款金额协商确定并赔偿结案后,受害人又就同一事故向被保险人提出赔偿请求的,本公司可二次追加赔付() 9. 维修车辆竣工结帐后,驾驶员驾驶车辆从修理厂开出时与一辆车辆相撞,因碰撞地点还在修理厂内,我司不负赔偿责任.() 10. 机动车辆保险条款(2005版)基本险有四个独立险种()11用于支付公安交管部门逃逸案件处理费用的特殊案件可视金额参照本机构核赔权限进行审

32、核()12.四冲程发动机的做工冲程中,曲轴带动活塞从上支点向下至点运动,此时进气门关闭()13.当汽车在一般条件下行使时,应选用双速主减速器中的高速档,而在行使条件较差时,则采用低速档()14.评价汽车制动性的指标制动效能、制动效能的恒定值、制动时的方向稳定性()15.热塑性材料件损伤以修复为主,热固性塑性件损伤需更换()16.投保人对投保标的具有保险利益,不具有保险利益的,保险合同无效()17. 道路交通安全法实施条例有关高速公路应当标明车道行使速度,最高120公里小时,最低70公里小时()18.暴风指风速28.5米/以上的大风()19.刚性万向节是靠零件的铰链式联结来传递动力的,而挠性万向

33、节则是靠弹性零件来传递动力的()20.查勘案件查勘完毕后,只能点击发送按钮发送案件,不能通过 点击申请核价或申请核损按钮直接到达目的平台()21.双片离合器中间压盘的前后,都需设有限位装置()22.各种车身的修复,都不要使用测量工具测量车身尺度()23附加险条款与基本险条款相抵触之处,以附加险为准,未尽之处,以基本险为准()24.保险车辆因路面不平导致两个以上车辆轮胎磨损严重后破裂,轮胎的损失我司不负责赔偿()25.李某于2006年4月1日向我司投保一辆奥迪A6汽车,于同年10月30日于一摩托车发生双方事故,经交警裁定李某为主要责任,对于该事故作为核赔人在审核时首先核对三者方的承保情况。()2

34、6.汽车转弯时,转弯半径越大车速越小,附着系数越小,中心位置越高,其操作稳定性越好。()27.应当有交强险赔偿的损失和费用,如交强险未赔付,商业三者险也可赔付()28. 一张照片已能反映出多个部件、部位受损真实情况的不需要单个或重复拍摄,重大配件或价格较贵的配件同样如此,不必单独牌照()29.书面委托代理的授权委托书应当载明代理人的姓名或者名称、代理事项、权限和期间,并由委托人签字或盖章。()30.气缸盖衬垫俗称汽缸床()31.轿车一般采用边梁式车架()32.汽车实际价指投保车辆在保险合同签订地的市场价格()33.四冲程发动机的作功冲程中曲轴带动活塞从上止点向下止点运动,此时,进排气门关闭()

35、34. 公民下落不明满三年的,利害关系人可以向人民法院申请宣告他为失踪()35.在道路上发生交通事故,车辆驾驶人应立即停车,保户现场,因抢救应标明位置()36.保险车辆发生多次事故,累计赔付金额时,保单合同自动终止()37.本公司与被保险人就赔偿金额协商确定并赔偿结案后,受害人又就同一事故向被保险人提出赔偿请求,本公司可以追加赔付()38.车辆停放过程中突然遭受洪水侵袭,紧会造成电器部分及线路损坏,可给予一定的清洁费用()39.本车上的财产损失属于标的商业三者险的理赔范围()40.承保年度单均赔款(统计期间该承保年度所有保单项下已决赔款未决赔款)/统计期间该承保年度承保数量下面为附送毕业论文致

36、谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父

37、母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的

38、机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫

39、人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
