资源描述

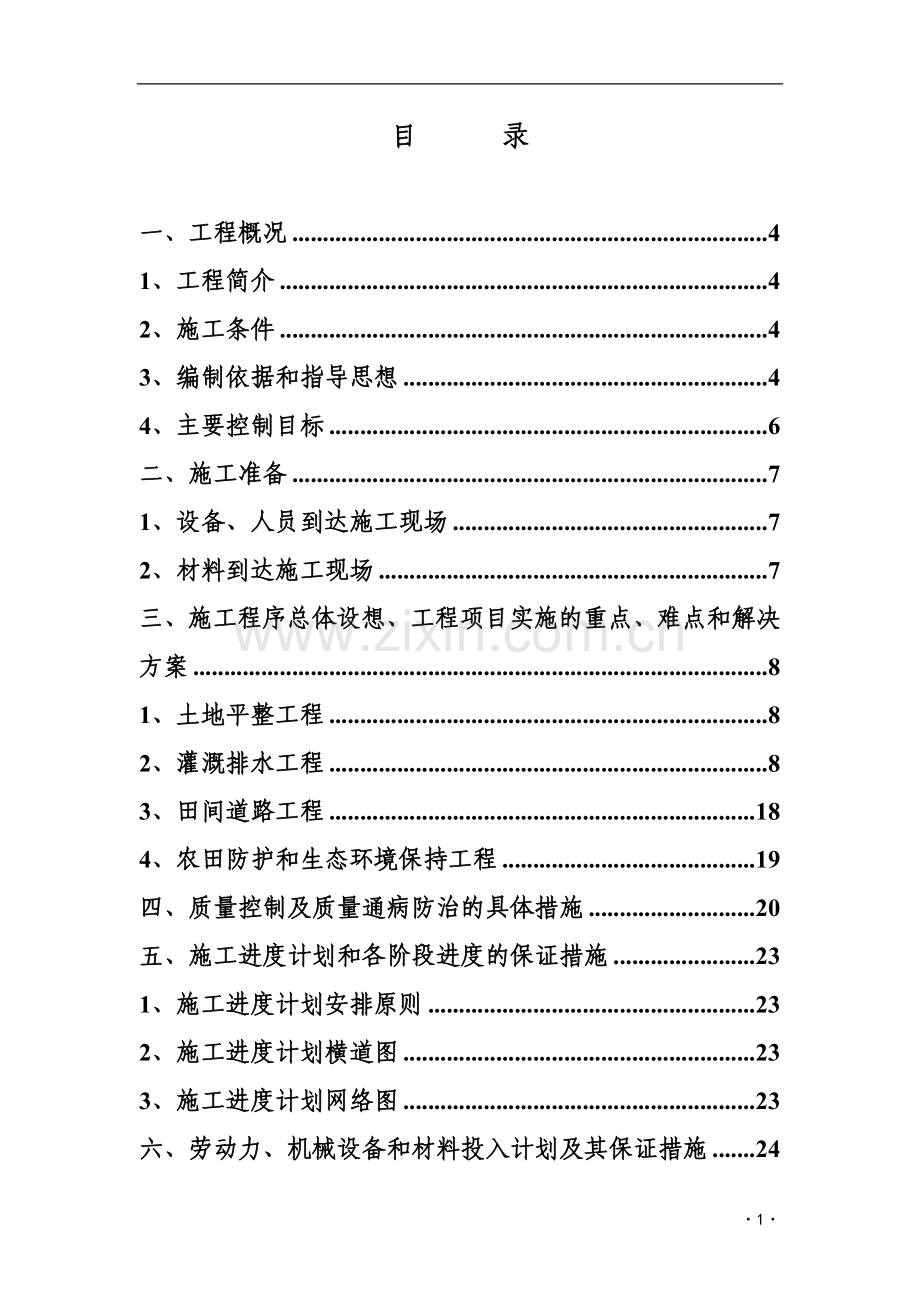

目 录
一、工程概况 4
1、工程简介 4
2、施工条件 4
3、编制依据和指导思想 4
4、主要控制目标 6
二、施工准备 7
1、设备、人员到达施工现场 7
2、材料到达施工现场 7
三、施工程序总体设想、工程项目实施的重点、难点和解决方案 8
1、土地平整工程 8
2、灌溉排水工程 8
3、田间道路工程 18
4、农田防护和生态环境保持工程 19
四、质量控制及质量通病防治的具体措施 20
五、施工进度计划和各阶段进度的保证措施 23
1、施工进度计划安排原则 23
2、施工进度计划横道图 23
3、施工进度计划网络图 23
六、劳动力、机械设备和材料投入计划及其保证措施 24
1、劳动力准备 24
2、劳动力安排计划(详见附表) 24
3、确保民工工资支付的措施 24
3、主要施工机械设备 25
4、主要施工机械进场计划 25
5、材料投入准备及计划 25
6、构配件及半成品的加工订货准备 26
7、主要材料用量计划(详见详表) 26
七、施工现场平面布置和临时设施、临时道路布置 27
1、施工平面布置 27
2、施工临时设施、临时道路布置 27
八、特殊情况下的施工措施 29
1、耕作期施工措施 29
2、雨季施工技术措施 29
3、冬季施工技术措施 30
九、安全文明施工及环境保护措施的完整性与可行性 32
1、安全生产目标 32
2、安全生产的技术措施 32
3、安全生产的组织措施 35
4、环境保护措施 36
十、施工与交通的协调和组织方案的可行性及合理性 39
十一、项目班子人员素质、配备及管理经验 40
1、项目班子人员配备及职责 40
2、管理经验: 41
附表一:拟投入的主要机械设备表
附表二:劳动力安排计划表
附表三:施工总平面布置图
附表四:临时用地表
一、工程概况
1、工程简介
本工程位于湖北省秭归县水田坝乡野桑坪村,工程主要包括土地整理、灌溉与排水工程、田间道路工程、农田防护和生态环境保持等工程项目。土地整理工程项目为土地平整、1.0m生产路、修复道路、沟渠挡土墙、清淤护砌坑塘、田间道工程、蓄水池工程、排水沟工程等。
2、施工条件
2.1交通条件
项目区交通条件较便利,有公路紧靠项目区。项目区内部分机耕道、生产路相连。修复后可充分利用,基本能可以满足施工要求。
2.2施工场地
该工程的施工现场地可选用空旷场地作为砂石料场、加工车间、拌和场及临时施工营地等。
2.3建材供应
工程施工主材:木材、钢筋、水泥、砂、碎石、卵石、砾石、红砖均在就近厂家购进。
3、编制依据和指导思想
3.1编制依据
3.1.1《土地开发整理项目资金管理暂行办法》
3.1.2 《土地开发整理项目规划设计规范》(TD/1012-2000)
3.1.3《土地开发整理项目预算编制暂行规定》
3.1.4《土地开发整理项目预算定额》(试行稿)
3.1.5《土地开发整理项目施工机械台班费定额》(试行稿)
3.1.6招标文件及其工程量清单、招标人补充说明和答疑纪要、合同条件
3.1.7本工程施工设计图纸
3.2编制原则
3.2.1、严格遵守法律法规,技术规范,施工规程和质量验收标准。
3.2.2、坚持高起点、高标准、高质量、高效率、严要求、严管理的原则进行本施工组织设计的编制。为中标后指导施工,确保优质、安全、高效地完成施工任务打下基础。
3.2.3、工期方面按此招标文件的要求工期略有提前的原则编制进度计划,并以此为前提配备生产要素。
3.2.4、坚持安全第一的原则,对施工安全作总体规划,重点部位作出具体安排。
3.2.5、遵循技术先进可行、经济合理、安全可靠的原则,尽可能采用四新技术。
3.2.6、坚持文明施工,保护环境,不扰民的原则,按相关规定,安排好施工过程。
3.3指导思想
针对本工程的指导思想是:质量第一、服务周到、业主满意、以质量为中心,按照GB/19001-2000-ISO9001:2000《质量管理和质量保证》系列标准,建立工程质量保证体系,选配高素质的项目经理,积极推广应用新技术、新工艺、新设备、新材料,精心组织,科学管理,优质高速地完成本工程的施工任务。
4、主要控制目标
4.1施工工期:总工期为240日历天,2013年4月30日至2013年2月30日。
4.2施工质量:达到《土地整治通用工程施工质量检验标准》(DB42/T562-2009) 、《土地整治专项工程施工质量检验标准》(DB42/T563-2009) 、《土地整治工程施工质量验收规范》(DB42/T564-2009)及国家有关操作规程和验收规范的要求。
4.3施工安全:按照《JGJ59-2011建筑施工安全检查标准》达到合格标准、确保安全生产,无安全事故。
4.4文明施工:创造标准化文明施工现场。
4.5环境保护:切实做好环境保护工作。
4.6工程保修:永久性建筑物的地基基础和主体结构保修期为该部分工程的合理使用年限,其他工程按合同条款执行。
二、施工准备
1、设备、人员到达施工现场
为加快施工进度,在与业主签订合同之日起的三天内,管理人员和第一批抓临时建筑的施工人员、设备、器材到场,后续人员、设备、器材安排分批陆续到场,开工后五天内人员、设备全部到位以保证施工的需要。
2、材料到达施工现场
施工所用砂、砾石等地产材料在选定料场并签订供需合同后,由供货方运到施工现场;水泥、钢材等在施工现场附近厂家购买并运送到施工现场;其余外购材料在宜都市区采购。
三、施工程序总体设想、工程项目实施的重点、难点和解决方案
1、土地平整工程
土地平整主要包括田块平整、坑塘填埋等工程。项目主要净增耕地来源是坑塘水面,同时,对现有耕地进行平整,将局部地势较高、不利于排灌的地方,以及内部高差较大的田块进行平整,重新布局,形成方格化、规模化的高标准农田,同时解决坑塘填平所需土方。
土地平整按照就近挖填平衡的原则,分片进行平整,施工方法是:对于局部高地挖方较大的平整单元,用74kw推土机进行田块平整,零星不适宜机械整理的土地由人工运土整理。开挖及回填时应保证表土回填前田块有足够的保水层。在施工时应注意田面高程的控制。新造田表土翻松则用弦耕机进行耙松整理。
2、农田水利工程
2.1灌排工程
斗渠、农渠、台渠施工
为减少耕地占用,降低输水损失,缓解水资源供需矛盾,减少渠道塌方和清淤费用,灌溉采用防渗渠道输水。防渗渠道施工需要结合道路进行施工,为了提高施工进度,先采用人工开槽夯实,填方渠道所缺土方来自于附近沟道开挖余土方,以人力挑抬方式运送,再进行现浇C10砼渠道底板,然后控制好高程进行预制砼U型槽直接拼装,用水泥砂浆及细石砼进行塞缝。最后采用人工回填土且夯实。
2.1.1清基
本工程采用以人工为主的施工方法,进行清基施工,凡土方施工作业面内的树木、杂草、树桩、垃圾、废渣以及业主确认为是障碍物的,均应清理干净至原土层,直至符合土石方回填标准。清理物由农用车运至指定处,不得堆弃在红线范围内。
2.1.2土方开挖
土方开挖采用人工进行施工,开挖后的废渣用农用车运至指定弃渣场。开挖不得欠挖和超挖,如有超挖,则应回填合格的土料或混合料,并全部夯实,开挖时遇到地质缺陷或附属物时,应及时向业主汇报,提出具体的处理方案。
土开挖后必须及时对基础断面尺寸和土体质量进行检查。整修和处理,开挖的土方经业主同意,合格的土料可用于回填,严禁在邻近边坡开口线附近堆土。
2.1.3土方回填
土方回填料选用:按照设计文件的要求,选用合格土料,回填土含水量必须控制在17%~20%,干密度≥1.55cm3,干密度合格率≥80%,压密度≥0.9。
土料场采用业主指定土场,不能在渠道两旁乱挖乱采,土料用农用车运至渠道土方回填处,分层摊铺,每次填筑厚度控制在30~40 cm内。采用打夯机配合振动碾夯压实。
土方回填时,按规范要求将原坡面先开挖约20~30cm平台,然后回填夯实,以便新、老渠身相吻合。
填筑高度应按设计要求预留沉降量,一般控制在填方高度的3%左右,回填时应作好防雨和保护措施。
2.1.4 U型槽预制安装施工
①U型槽预制施工
U型槽预制浇筑,严格按设计配合比配料,砼拌和采用0.4m3自由式拌和机集中拌和,拌和时应注意砼必须拌匀,拌熟,并严格控制砼坍落度和水灰比,砼拌熟用LZY-C型砼构件成型机预制U型槽。
②U型槽安装
砼预制件养护至70%强度后即可运输到施工现场进行安装,采用农用车或手扶拖拉机运输,U型槽安装施工时采用边安装边勾缝的方法,所用砂浆采用0.4m3自由式拌和机集中拌和。U型槽安装时要平顺笔直,勾缝做到砂浆饱满、密实。
斗沟、农沟施工
土方开挖采用人工进行施工,严格按照设计断面尺寸进行放线开挖,开挖不得欠挖和超挖,根据地势按照设计高程,确有需回填部分的则应回填合格的土料或混合料,并全部夯实,开挖时遇到地质缺陷或附属物时,应及时向业主汇报,提出具体的处理方案。边坡开挖应分多次削坡,不得超挖,控制好边坡坡度。
土开挖后必须及时对成型断面进行检查,不合设计断面尺寸的进行整修,严禁在边坡两侧附近堆土。
削坡采用人工进行施工,削坡应严格按设计要求进行,开挖时预留保护层,避免扰动原状土。
2.2管涵及倒虹吸工程
管涵采用预制砼管现场安装并砌筑,建筑物施工开挖的土方,除部分回填后,多余土方也用于填筑建筑物附近的道路。
2.2.1土方开挖
土方开挖时先清除表层杂土,开挖及削坡主要采用人工,开挖土料尽可能就近利用。基坑开挖应呈台阶形断面,施工边坡不宜太陡,弃土边缘和建筑物边缘不小于2m,且不影响交通。基坑完成后,设排水沟加强排水,对基础原土进行分层分段平整夯实。
2.2.2砼基座
基坑开挖后,应先进行装模,待模板安装完成并经监理工程师验收合格后,方可进行砼浇筑。砼采用现场集中拌和,翻斗车运输、人工摊铺、振捣、抹平。
2.2.3敷设
待基础砼强度达到75%以上时,开始安装管节,管节安装从下游开始,使接头面向上游,每节涵管应紧贴于基座上,所有管节应按正确的轴线和坡度敷设,如管壁厚度稍有不同,应使内壁齐平。
在敷设过程中,应保持管内清洁无脏物、无多余的砂浆及其他杂物。
在软基上安装涵管时,应按图纸和监理工程师指示对地基进行处理当软基处理达到图纸要求后,方可在上面安装涵管。
2.2.4接缝
涵管接缝宽度不大于5mm,用砂浆进行沥青麻絮填塞接缝内外侧形成柔性封闭层,再用两层15cm宽的浸透沥青的油毡包缠接缝。浇筑管壁处外侧砼,以固定涵管。
2.2.5洞口建筑
完成上述工序后,安装进出口挡墙模板,待模板安装完成并经监理工程师验收合格后,方可进行砼浇筑。砼采用现场集中拌和,30cm一层摊铺、振捣、抹平。浇筑砼时要特别注意模板的支撑是否牢固及线形是否美观。
2.2.6回填土
用于回填的全部材料,应符合技术规范的要求,填料既要能被充分压实,具备良好的透水性,且不含有草根、腐植物或冻土块等杂物。
回填应分层填筑,根据压实机型,一般控制在每层填厚不大于10-15厘米,分层填筑应尽量保证摊铺厚度均匀、平顺。在雨季回填时,填筑面应做成3%-4%的坡度,以利于排水。
2.2.7涵管的装卸及安装
涵管的装卸及运输过程中,应采取防碰撞措施,避免管节损坏或产生裂纹。涵管装卸用吊具进行,不允许用滚板或斜板卸管。存放场地的位置和装卸的操作方法必须经监理工程师认可。涵管运输可经田间路由农用汽车运入。
2.2.8软基础处理措施
在施工区域内有部分沟港和堰塘,部分涵管等建筑物可能建在软地基上,同时田间局部地下水位较高,为确保工程质量,防止水力破坏拟采用土工合成材料用于建筑物软地基的处理。
2.3水闸、斗农门及跌水工程
2.3.1土方开挖
水闸基础土方开挖按设计尺寸,采用人工挖,双胶轮架子车运土。
2.3.2模板及支撑固定施工
模板支撑采用钢管脚手支撑固定,竖向支撑底部可采用钻孔插入固定,上部两侧钢管对称对拉,中部充分利用打斜撑固定,通过横向钢管,竖向钢管,对拉钢管及斜撑,使每个仓位周边脚手支撑形成一个超静定结构,确保砼浇筑时支撑不变形,模板不跑模。
2.3.3钢筋制安
钢筋加工在现场的钢筋棚内进行,使用前应将钢筋表面的油渍、锈污、锈皮等污物清除干净,钢筋的切断和弯曲均由现场机具完成,严禁使用加热或打弯的方法进行制作加工。
钢筋安装的位置、间距、保护层及各部位钢筋的大小尺寸均按施工图的要求布置和预留。
2.3.4砼浇筑
采用强制式拌和机集中拌和,拌和时设置专职人员掌握砼的水灰比及入仓砼的坍落度,搅拌成熟的砼通过砼小翻斗车运输直接进入砼浇筑仓内。
平仓时注意砼的分离,一般采用人工平仓,在钢筋密集或细小部位,人工平仓困难时采用振捣器将砼振入,平仓工作秩序渐进,厚度均一。砼振的用插入式振捣棒,其振捣时间要充分、不能少于30秒,并随时检查是否有跑模现象,以便及时加固砼力求均衡上升。
2.3.5砼养护
砼浇筑完毕24小时后开始保养,即应适时覆盖洒水养护至28天规定强度,砼养护采用稻草等物结成带状覆盖洒水养护。
2.4蓄水池工程
2.4.1测量放线
测量放线步骤是先根据提供的三角网点和水准网点增设自己的控制网点,验算施测精度。然后拟定施工测量的施测方法和计算方法。操作规程、仪器设备及施测人员配置报监理审批后开始施测。
测量数据必须妥善保存,一旦发生移动和破坏立即报告质量监督项目站,共同协商补救措施。
2.4.2土方开挖:
在基础开挖前,开挖过程中及开挖后,严格按图纸要求或质量监督人员批示进行测量、放样及检验校核。
按图或质量监督人员指示提早开挖必要的截水沟、排水沟,同时根据施工需要,设置必需的临时排水、截水设施,保证土体稳定。
开挖过程中,遇到其他复杂及不良情况及时报告,按质量监督人员指示进行处理。
施工中采取有效措施,对有坍塌、脱坡等迹象的不安全部分及早进行卸荷、支撑、锚固等方案处理。
在基面处理好后及时报验,若不能立即施工时,做好基面保护,复工之前再检验,必要时重新处理。
2.4.3土方填筑:
土方填筑与碾压:由于工作量较小,土料采用人工挖装,由小翻斗车和人式挑运至规定地点,人工赶平后用打夯机进行夯实。
施工中:①控制每层碾压高度不超过30cm,分层平等摊铺,打夯机行驶方向与施工轴线平行;②填筑料分踩层进行,每层施工完毕经检查合格后才能继续铺筑新料,在铺上踩前,对下踩表面进行刨毛,必要时进行洒水处理,以使各层间结合紧密,融为一体;③铺料面尽量平起,以免造成过多的接缝,在结合的坡面上应配合填筑上升速度,用人工将表面松土铲除达到压实合格的料层为止;④随时检查夯实情况,判断含水量是否适当,以防压层出现漏压虚浮层、欠压、平松料、弹簧料等不良现象;⑤质量检测取样:每层取样,自检填筑量取样1个,抽检下3个以上;⑥填筑中,由质检人员及时取样并将结果及时上报监理工程师,技术参数、填筑干容重合格率不小于80%,且不合格部位不得集中,不合格干容重不得低于设计干容重的96%。
2.4.4砼浇筑
①材料检验及试验
对砼及钢筋砼工程所需材料如钢筋、水泥砂石等进场前必须经过严格检验,不合格材料不允许入库。砼配合比设计在施工前试验完毕,并提交监理单位审批,施工过程中对配合比根据现场情况进行及时调整,并所请监理单位批准。
②钢筋制安
施工中先按设计图纸及施工要求在钢筋制作场对钢筋进行下料成型,然后运至现场,所有钢筋堆存必须分类,且在砼浇筑前必须保证表面洁净。
③模板
模板工序分为放样、制作安装、检验校正、拆模及修整,所有模板必须光洁平整,具有足够的强度,刚度和稳定性,模板及其安装要密封,不漏浆,缝隙位置用石蜡或胶布封堵严实,立模前及浇筑中要不断检查,及时修理。
④砼浇筑
在所有前期工作完成后,书面通知监理单位,经其检查合格并签发书面许可证之后,开始砼浇筑,砼浇筑采取人工平仓,机械振捣,分层浇筑,垫层砼用平面振捣器,一层浇筑,墙身部分多层浇筑,一层不超过50cm,砼顶面人工收面调平。砼质量检验以抗压强度为主,每个施工场地每100m3取试件一组,试件在机口取样成型。砼施工必须做好详细记录。
⑤保湿保养及保护
预备麻袋、草袋、油布等作保湿、防雨及养护设施。将麻袋和草袋铺实,洒水,然后用油布盖严,既能保湿以能保养。
⑥砼修整
砼模板拆除后,对砼表面进行修整,修整主要为表面不平整部位疤结附着物,用于固定模板的锚固件及孔洞以及拆模的破损部分,浇筑时的缺陷部分。
⑦砼及砂浆配合比试验
砼浇筑前,将砼和砂浆配合比试验28d龄期内各组试验成果(7d、14d、28d)的抗压强度,坍落度等特性指标提交监理单位审批,确定其最佳配合比用于施工。
⑧砌筑
砖墙砌筑前应先根据墙身位置弹出轴线及边线,开始砌
筑时要进行摆砖,排出灰缝宽度,摆砖时要考虑砖墙的组砌方法,使各皮砖竖缝互相错开,且在同一砖墙各部位的组砌方法应统一,砖墙的最上一皮砖应用丁砖砌筑,在拐角和丁字槎处,咬槎长度不小于4cm。
砌筑质量要求横平竖直,横竖灰缝砂浆饱满,上下层错缝搭砌,搭接长度不小于150mm。砌块采用混合砂浆砌筑,操作时满铺满挤。砌体转角处和交接处应同时砌筑。砌筑前先排好砌块,水平灰缝和竖缝厚度应控制在10~12mm,常温施工砌块应适当浇水湿润。
砌块在运输和堆放过程中,应轻拿轻放,防止其棱角损
坏,对边角严重损坏的块材不宜使用,以保证墙体的刚度和稳定性。
3、道路工程
3.1土方开挖
施工前对道路范围内的垃圾、杂填土进行彻底清除,清除的垃圾、杂填土用汽车运至弃土场内堆放。项目区道路挖方采用机械与人工相结合的施工方法,运土采用手扶拖拉机。
3.2碾压
按《施工规范》及设计要求,场地整理完毕后,进行整平碾压,使其密实度达到规定的要求。
3.3泥结石碎石铺设
田间道采用0.20m厚泥结碎石路面,路基采用0.10m厚砂砾石;生产路路面宽2m,路面采用0.10m厚砂砾石,路床采用机械碾压夯实。
4、其它工程
防护林香樟种植,间距为2m,采用人工挖填树坑,及时灌水。对于需要砍伐的树木及时清除,且挖除树根。
四、质量控制及质量通病防治的具体措施
(1)编制切实可行的施工组织设计,并请专家组评审。同时报监理工程师审批。在监理工程师审批以后即可据以施工。施工组织设计一经审批以后,不得随便更改。
(2)严格按施工程序办事,全面落实贯彻施工技术交底工作。
①施工交底
工程开工前,由项目部经理或总工程师向全体职工进行施工全面交底,交底的内容有:
a.工程概况简述;
b.施工总进度计划安排(包括业主的要求);
c.工程的关键所在及施工方法;
d.质量目标要求及重大施工的技术措施等。
②单项交底
单项工程开工前,由单项技术主管向工长、班组长及有关职能人员进行交底。除口头解说以外,还必须有书面交底材料,并要交接双方签字。交底内容有:
a.施工图纸;
b.任务和进度安排;
c.施工关键所在部位,以及关键部位的技术措施和质量标准;
d.技术安全操作规程和必要的安全措施;
e.工程数量及工期要求。
③班组交底
施工前由班长向工人交底,应讲明:
a.具体任务和进度计划要求;
b.施工方法和质量标准,评定质量的方法;
c.技术安全操作规程和施工先后顺序;
d.工序交接办法及注意事项等。
(3)单项工程开工前,由总工程师组织单项技术人员和质检员学习有关规范、技术标准、检测方法和手段、表格的式样、填写的方法等,使单项技术员和质检员有条有序的开展工作。
(4)项目部每月底抽一天时间组织有关人员对技术科、质量资料科、试验室、测量组等部门、班组进行工作检查,并着重于原始资料的检查,以防竣工时无资料或资料不全等现象出现。
(5)组织技术人员学习公司《施工技术管理条例》和《质量管理办法》,应用到工程施工中去。
(6)测量平面控制网点和工程控制点定期进行检测,发现问题及时报告监理工程师代表并及时修正。
(7)项目部总工组织技术人员及有关人员熟悉施工图纸,了解结构关系和设计意图,组织参加设计交底会,若发现图纸中有疑点或不妥之处,应及时与监理工程师代表和设计代表联系,图纸审查后,有审查人员加盖“已审”戳印,未经审核的图纸不得交付施工。
五、施工进度计划和各阶段进度的保证措施
1、施工进度计划安排原则
按照招标文件规定的总工期要求,做好施工总体规划,科学合理地安排施工程序及其施工进度,确保工程如期完成。
进度计划安排时,充分考虑各施工部位及各工序的相互干扰,精心组织、合理安排,制定技术可行科学合理的进度计划,确保工程顺利进行。
在确保工程质量和工程安全的前提下,采用适中的施工强度指标安排工作施工进程,对不可预见因素留有余地,并在施工中力求均衡生产。
2、施工进度计划横道图
见附件《施工进度计划横道图》
3、施工进度计划网络图
见附件《施工进度计划网络图》
六、劳动力、机械设备和材料投入计划及其保证措施
1、劳动力准备
1.1施工劳动力
根据本工程的实际情况,我单位将派出优秀的劳务作业层进驻现场,进场前进行入场教育,办好有关证件,特殊工种持证上岗,入场后迅速进入工作状态,我公司保证劳动力的质量和数量不受季节的影响。
1.2生活后勤保障
在大批施工人员进场前,做好后勤工作的安排,对职工的衣、食、住、行、医进行全面统筹,认真落实,以充分调动职工的生产积极性。
2、劳动力安排计划(详见附表)
3、确保民工工资支付的措施
为确保不因各种意外情况拖欠民工工资,我单位将采取以下措施:
(1)统一思想,提高认识,从维护稳定、保护农民工利益的高度出发,切实制定有力措施,确保农民工工资按月发放。
(2)建立民工工资基金,本单位将集中一笔资金,建立工资基金,并向当地劳动部门按总价的0.5%缴纳农民工工资保证保证金,当遇到业主因特殊情况工程款延期支付时或我单位因特殊原因工程进度未完成时,可用基金支付。
(3)建立工资支付责任制度。工程款正常回收时,各责任人未及时支付民工工资,则应对相关责任进行严肃处罚。并处于是2倍工资的罚款。
(4)我单位财务部门应建立现金流量预警制度,当月应对下月现金流量进行预测,当有缺口时应及时报告公司决策人,以便及时采取对策。
3、主要施工机械设备
根据本工程的工程质量和工期要求,本着合理安排施工,充分发挥设备效益,保质保量地完成施工任务的指导方针,在综合考虑工程特点、施工条件、工期、质量等因素的基础上,安排主要施工设备,详见附表《拟投入的主要施工机械设备表》。
4、主要施工机械进场计划
施工设备拟分二批进场。
第一批:施工合同签字第三天,挖掘机、汽车、推土机、抽水设备立即进场,开展场地清理及抽排水工作。
第二批:随施工的进展,混凝土搅拌机、砂浆拌和机、钢筋加工机具等相关设备进场。
5、材料投入准备及计划
(1)根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,做好备料、供料工作和确定仓库、堆场面积及组织运输工作。
(2)根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。
(3)组织材料按计划进场,并做好保管工作。
6、构配件及半成品的加工订货准备
根据施工进度计划及施工预算所提供的各种构配件及半成品数量,编制相应的需用量计划,积极联系厂家、货源。
7、主要材料用量计划(详见详表)
七、施工现场平面布置和临时设施、临时道路布置
1、施工平面布置
按照“因地制宜、利于施工、方便管理,技术经济合理、生产安全可靠”的原则,结合现场考察情况,合理布置施工现场。
布置时充分利用场地地势,减少开挖和填筑等平场工程量,根据工程的施工特点和要求,将临时设施集中布置。
尽可能利用当地已有的场地、道路、房屋水电等设施。(详见施工平面布置图)
2、施工临时设施、临时道路布置
2.1项目经理部
项目经理部设在临近公路处,租用民房,项目部设办公室、食堂、宣传室等。
2.2施工道路
利用原有道路,局部地段修建临时施工便道,施工便道两侧设立排水明沟,集中排放。施工便道经常修整以保证施工车辆正常进出。
2.3混凝土拌和系统布置
由于预制U型槽及涵管数量较大且需预制场地较大,在施工区域就近位置征地租用,专门设立砼拌和站。砼现浇部分另外单独设立拌和系统,主要包括:搅拌站、水泥库、骨料堆场等。
2.4大型施工机械布置
在基地设置两处停放机械场地,便于运输车、推土机等大型机械停放和管理。
2.5综合加工厂布置
综合加工厂设钢筋厂、木工厂等。钢筋厂内布置钢筋调直机、切断机、弯曲机、工作平台等,木工厂内设置模板车间,半成品及成品堆积区,内布置2台木工多用刨床,并在厂区内设置工具房和防火措施等
2.6仓储仓库
综合仓库由机械配件、油料等组成。仓库布置根据就近用房,保证安全的原则进行布置。水泥仓库考虑设置在拌和系统附近
2.7动力、水源
施工用水:项目区内沟渠、坑塘自然水质较好,可作为工程施工用水。
生活用水:直接取用当地自来水。
施工及生活用电:均以搭接当地电为主,自发电为辅。
2.8通讯设施
为方便施工管理,项目部成员均配备移动电话,便于项目部成员与业主、监理以及与各施工班组之间进行联系。
八、特殊情况下的施工措施
1、耕作期施工措施
为了保证农作物在春季及时种植,我公司将土地平整的施工内容安排在2013年4月份开始,将农田水利等对农作物生产影响较小的施工项目安排在2013年10月间。
2、雨季施工技术措施
2.1雨季土方工程施工
雨季施工的工作面不宜过大,应逐段、逐片分期完成,重要的或特殊的土方填筑工程,应尽量在雨期前完成。
随时掌握气象变化情况,在雨期施工前,应对施工现场的排水系统进行检查,疏通和加固,保证水流畅通,在施工现场周围应防止地面水流入场内。
取土、运土、铺填、压实等各道土序应连续进行,雨前应及时压完已填土层或将表层压光,并做成一定坡势以利排除雨水。
在基坑四周或流水的上游设置排水、截水沟(堤)等,防止地面雨水流入基坑内,坑内要有一定的排水措施准备,防止基坑浸泡。
挖填方施工在填方坡脚以外挖掘排水沟,保持场地不积水,分层建筑,形成2% ~ 4%的自然坡散水。
2.2雨季砼工程施工
砂石料雨季含水量要经常测定,砼拌制时随骨料等的含水率提供合适的现场配合比,以保证砼的强度。砼运输车要加强覆盖,砼严禁受雨淋,现场预备轻便于挪动的工作雨棚。
雨季施工运输不便,要注意施工材料的供应问题,可适当在雨季来临之前储备。
2.3雨季涵管工程施工
雨天涵管接口施工,应在接口时搭高防雨棚;在沟槽内设排水边沟和集水井,并防止地面径流进入沟槽;已做好的雨水口应堵好,防止进水。
2.4雨季其它工程施工
施工现场及加工车间合理设置排水系统,保证水流畅通,不集水,施工便道良好,并做好路拱以利排水,待晴天后迅速恢复施工。
给施工人员配备必要的雨鞋、雨衣,施工便道采取必要的防滑措施,确保安全生产。
所有机电设备采取适当防雨防潮措施及用电设备安装接地保护装置。
为运输车辆和摊铺现场备好防雨设施,在下雨、路面基层潮湿时,将停止拌和、摊铺混合料。
3、冬季施工技术措施
3.1冬季土方施工技术措施
冬季土方填筑时,每层松铺厚度比正常施工减少20%~30%,且最大松铺厚度不超过30cm。压实度不得低于正常施工时的要求。当天填的土必须当天完成夯实、碾压。
每日开工时先选挖向阳处,气温回升后再挖背阴处,如开挖时遇地下水源,应及时挖沟排水。
3.2冬季砼施工技术措施
在冬季温度<5℃时,不进行砼浇筑施工。
冬季施工砼的养护采用麻袋覆盖蓄热保温的方法,定时向覆盖物上洒水;当砼达到要求的抗压强度及拆模强度后方可进行模板拆除。
3.3冬季其它施工技术措施
维修保养冬季施工需用的车辆、机具设备,充分备足冬季施工期间的工程材料。
冬季施工机械用油应放在仓库内,做好保暧工作,防止油料冻结给施工带来不便。
九、安全文明施工及环境保护措施的完整性与可行性
1、安全生产目标
土地开发整理工程施工中,保障施工人员的人身安全、工程的安全,是我们对用户服务的又一宗旨,在施工中,我们严格遵守国家的安全生产法规,自觉保护劳动者生命安全,力争展现出一个工程良好的企业形象,展示我们生产管理的综合现代化水平。我们的安全目标是:安全第一,预防为主,杜绝任何安全责任事故。
2、安全生产的技术措施
2.1施工安全保证措施
特种作业的技术工人,必须持证上岗,上岗前要进行身体检查和技术考核,合格后方可操作。高空作业必须按安全规范设置安全网,拴好安全绳,戴好安全帽,并按规定配戴防护用品。
2.2用电安全防护措施
地线路尽可能地架设在道路一侧,不妨碍工地繁忙的作业和交通,同时考虑高大机械进出和运行方便。
线路距建筑物的水平距离大于1.5m,电杆根部距各种眨线与水沟边不小于1m,电杆间距25-60m,对其加固稳定能经受大风的摇撼。
架空线禁止跨越工地上堆易燃材料的地方,导线弧垂到建筑物的垂直距离保持在2.5m以上。
在工程中实行“三相五线”制(TN-S系统),做好“三级配电两级保护”,线路采用绝缘导线,其截面必须保证最大施工用电荷载,严禁超负荷使用,确保用电安全。
临时电源穿过道路时,使用绝缘软胶导线,用套管保护并加以掩埋。导线要固定在绝缘瓷瓶上,不得搭架或绑扎在横担、电杆或其它支撑物上。
施工用电设备的配电箱,设置在分支线始端,或安装在电杆上。其距离地面高度为1.8m。配电箱、开关箱必须使用标准铁质箱,做到每个箱有门、有锁。
闸具损坏要及时更换。配电箱内有多路配电,标记要清晰,闸具熔断器参数与设备容量要匹配,安装要符合要求,不准用其它金属丝代替熔丝使用。配电箱等运行状态应加以标注,必要时加以围护或专人看守,防止电工或操作者的错误操作或乱动。各种电器与开关箱联接必须使用专用开关插销,不准搭挂导线使用。
现场照明是工程施工特别是夜间施工的必备重要条件,现场配备多个移动式碘钨灯具,保证足够的照明度。在一条支线上挂高的照明灯具不超过25个,支路电流不超过15A。使用白炽灯、荧光灯、高压汞灯、碘钨灯等电光源,必须采用防水灯头。灯具远离易燃品,一般在1m以上。
2.3交通安全措施:
场内道路维护,保持畅通。路宽及弯道半径保证符合安全行车要求。
道路交叉、急弯和陡坡等特殊地段设置明显交通标志,交通安全标志保持鲜明醒目,除特殊者需现场设计制作外,全部采用国家统一式样,并设置在合适地方。
沟槽施工等危险地段,加设专人负责指挥来往车辆,并设置红、白相间的隔离栅或路栏。夜间则加高警示红灯或荣耀荧光反射装置。加强对通告车辆的安全管理,确保施工、交通安全。
2.4消防措施:
生活区、生产加工区、机电设施、仓库、易燃物品贮存场所和使用明火的地方,均设置足够的消防设施。消防设施按时检查、维修和更换,以保持其性能可靠。设置消防设施的地方注意保持通道畅通,并易于置取或使用。消防栓保护完好,不得掩埋或非消防使用。
定期开展多层次、全方位、多形式的安全检查,及时消除安全隐患;定期组织消防知识学习,把消防安全与经济效益挂钩,全员明确安全责任,做到人人有安全管理的危机感和责任感。
2.5机械操作安全措施:
所有机械操作人员保证持证上岗,坚持上、下班前后的检查工作,发现问题先处理完善再进行使用。
定期检查机械性能、设备、设施配件等,发现问题及时处理。
3、安全生产的组织措施
3.1建立安全管理保证体系
施工现场成立项目经理为主的安全生产领导小组,项目经理为该工程项目安全生产第一责任人,项目部和各施工队设专职安全员,专职安全员在项目经理的领导下,履行专职专责安全检查岗位责任制、生产安全责任制、机械安全操作责任制,安全用电制度、安全防火制度,使所有管理人员、生产工人明白应尽的安全职责,应负的安全责任等保证安全的一切工作。各施工队另设安全员配合项目部专职安全员的工作。
3.2建立安全生产责任制
在项目经理直接领导下,完善项目部安全文明生产保证体系,把安全生产岗位责任落实到各个部门及责任人,做到全员关心安全生产,加强安全教育,强化安全意识;
定期召开质量与安全生产专题会议,明确管理目标,熟悉国家有关安全生产法律法规和企业有关安全生产具体规定,强化安全生产意识,明确岗位安全管理责任,施工中实行班前安全书面签证交底制。
项目部与安检专职责任人及生产班组签订安全生产责任合同。将安全生产责任层层落实到全体管理干部及作业工人。
利用各种宣传工具,采用多种教育形式,使职工树立“安全第一”的思想,不断强化安全意识,建立安全保证体系,使安全管理制度化,教育经常化。
各级领导在下达生产任务时,必须同时下达安全技术措施任务,必须总结安全生产情况,提出安全生产要求,把安全生产贯彻到施工的全过程中去。
认真执行定期安全教育,安全检查制度,设立安全监督岗,调动和发挥群众安全人员的作用,对发现事故隐患和危及到工程人身安全的事项,要及时处理,作出记录,及时改正,落实到人。
施工中临时结构必须向员工进行安全技术交底。对临时结构须进行安全设计和技术鉴定,合格后方可使用。
4、环境保护措施
在项目的整修施工期及缺陷责任期内,项目经理部将严格遵守国家的环保法规:《中华人民共和国环境保护法》、《建设项目环境保护条例》、《中华人民共和国水污染防治法》、《中华人民共和国固体废弃物污染环境防治法》等。使整修施工活动满足合同文件提出的环保要求;并将采取以下措施,全方位控制对水质、土壤、大气等的污染,把对当地的自然环境、邻近单位的生产和居民生活的影响减少到最低程度。
4.1制度环境保护实施计划
(1)制定环境保护实施计划,使环保指标分解落实到各个单位和个人的经济责任制中。
(2)珍惜当地的自然资源,严格听从业主、监理对施工的环保意见。
4.2环境保护措施
(1)防止水土流失,在施工期间保持工地良好的排水状态,修建足够的临时排水渠道,以免引起淤积、冲刷。
(2)施工废料、弃方妥善处理,严格按规定或监理工程师的指示进行收集、疏导及弃置,力求少占耕地、不影响排灌和农田水利设施。
(3)保护水质
①不得使用有害物质(如扬尘、废水、废油等)污染土地、河流、草坪等绿化带,对料场及施工现场的弃土及时清理,并运到低洼处或其他指定地点。
②施工废水、生活污水不排入农田、耕地、饮用水源、灌溉渠道,不污染附近河流。
③含有沉积物的操作用水,应采取过滤、沉淀池处理或其它措施,使沉淀物不超过施工前河流、湖泊的随水排入沉淀量。
(4)控制场尘
①施工作业产生的灰尘,应进行洒水使灰尘公害减到最小程序;载重车辆途径城乡交通中线时,保持轮胎干净、不粘带泥土、不沿途遗洒。
②易于引起粉尘的细料或散料予以遮盖或适当洒水,运输时用帆布遮盖。
(5)减少噪声、废气污染
①加强对设备尾气的检测,对于超标准排放废气的车辆要及时维修或禁止使用。
②施工设施如堆料场、加工厂尽量远离居民点以减少干扰。
③机械设备生产操作时,采取有效的降噪、防护措施。
十、施工与交通的协调和组织方案的可行性及合理性
根据施工现场实际交通情况,在施工交通布置时,充分考虑以下几个方面的因素:
1、场外交通
本工程场外交通便利,水泥、油料、施工机械等设备均可通过直接运至工地现场,石料、砂料和半成品预制品等可通过田间道及生产路运抵到施工现场。
2、场内道路施工布置及维护
本标段拟定项目施工区域内,利用田间道路,修复一条贯通整个施工区域的临时施工主干道,另修建两条与主干道相接的连接路段。为了保证道路的畅通及大型机械设备进场,部分临时施工道路顶面铺筑10㎝厚的砂砾石垫层,保证路面稳定性,路面宽度在4m左右,且经常派专人维护。
十一、项目班子人员素质、配备及管理经验
如若本单位中标,本单位将组建该工程的施工项目经理部,项目经理直接受单位领
展开阅读全文
