1、技术交底记录 表 C2-1 资料编号 01-01 工程名称 立水桥110KV 变电站及附属设施迁改工程(附属楼)交底日期 2015 年 7 月 8 日 施工单位 外线施工队 分项工程名称 围墙 交底提要 小区围墙 交底内容:施工工艺流程:放线挖槽基础垫层放线砌筑抹灰焊栏杆石材打眼固定铜丝绑扎钢筋网片挂石材固定灌浆勾缝 围墙砌筑 1.根据图纸放好围墙轴线尺寸,再放槽宽,槽底宽度不得小于基础垫层每侧 200mm,根据槽深按 1:3放坡,根据以放好的线及高程用 60 型钩机开挖,开挖时用水准仪测量高度(随挖随测量),机械开挖深度必须高于垫层底部 200mm,高出部分用人工开挖,(注:槽底部必须挖到原

2、状土,超深部位用级配砂石夯实回填)。2.槽挖好后,清除浮土用蛙式打夯机夯实,不得少于 3 遍承载力不小于 80KPa,依据图纸基础尺寸放线支模浇灌 C15 素混凝土。3.待砼凝固后,放好砌体轴线、边线,线放好后用 MU15烧结页岩砖砌筑,地下用 M7.5 水泥砂浆砌筑,地上部分用 M5 砂浆砌筑,墙体砌筑时下边不少于两层放大脚,每边不少于墙体宽度 60mm,砌筑时根据墙体栏杆与墙体锚固焊接高度埋置砼预制块,(砼预制块:用 6 厚铁板焊 8 钢筋加 C15 混凝土)。4.墙体砌完后在墙体顶部及栏杆底部依照图纸要求绑扎梁筋,主筋 4 根 10 箍筋 8 间距 200,绑扎完后下埋件浇灌 C20 混

3、凝土。5.砌筑时墙体不许留直茬,向后退茬,一层向后退 60mm.拐角处每 8 层压两道加强筋。砌筑的墙体出地面时预留防潮层,以保证墙体基部不受潮损害。6.墙体砼凝固后,拆模抹灰,焊接铁艺栏杆(铁艺栏杆依照图纸要求加工,喷黑灰色亚光氟)。:墙面石材:1 粘石材前三天刷氧化硅密封防护剂,以防石材出现析盐、水渍现象。对石材进行防护,其方法是:先将其界面清理干净,然后涂刷两遍氧化硅密封防护剂,涂刷要求所涂面干燥,涂刷均匀,涂刷后要求阴干,第一遍阴干后方可涂刷第二遍。2.钻孔、剔槽卧铜丝 将已编好号的饰面板放在操作支架上,用台钻在每块板上下两个面各打两个孔,孔位距板宽的两端 1/4处,孔径 5mm,深度

4、 3050mm,孔位距石材背面 8mm为宜,若饰面板较大时可以增加孔数。钻孔后用云石机在石材背面孔壁剔一道深 5mm左右的槽,形成象鼻眼。当饰面板规格较大,施工中下端不好绑铜丝时,可在未镶贴饰面板的一侧,用云石机在板高的 1/4 处上、下各开一槽,槽长约3040mm,槽深 12mm,与饰面板背面打通。在板厚方向竖槽居中或稍偏外,但不得损坏饰面不得造成石材表面返碱,将铜丝卧入槽内,与钢筋网固定。3 穿铜丝:把备好的 3铜丝剪成长 200mm左右,铜丝一端从板后的槽孔穿入孔内,铜丝打回头后用胶粘剂固定牢固,另一端从板后的槽孔穿出,弯曲卧入槽内。同铜丝穿好后石材的上、下侧边不得有铜丝突出,以便和相邻

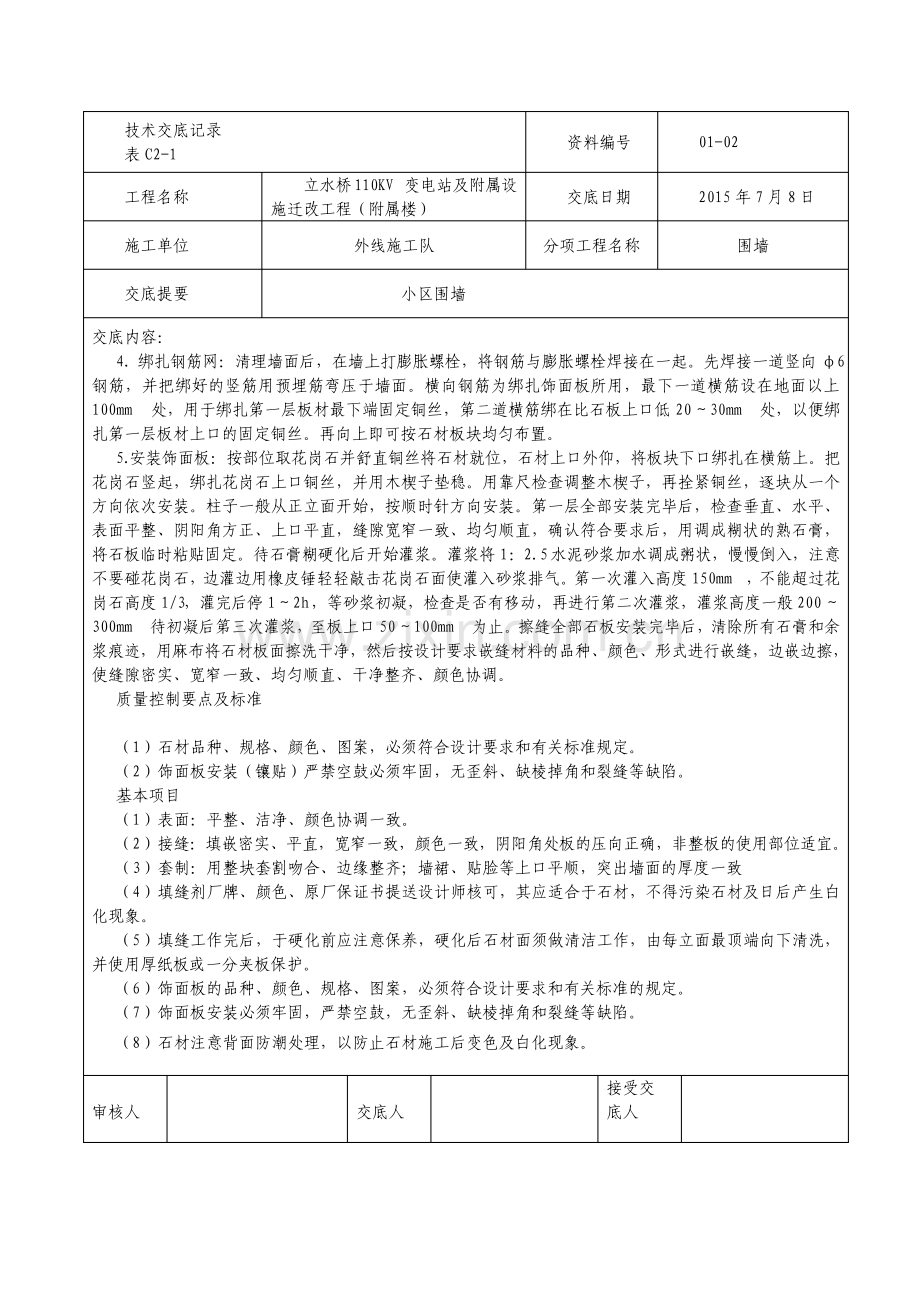

5、石板接缝严密。审核人 交底人 接受交 底人 技术交底记录 表 C2-1 资料编号 01-02 工程名称 立水桥110KV 变电站及附属设施迁改工程(附属楼)交底日期 2015 年 7 月 8 日 施工单位 外线施工队 分项工程名称 围墙 交底提要 小区围墙 交底内容:4.绑扎钢筋网:清理墙面后,在墙上打膨胀螺栓,将钢筋与膨胀螺栓焊接在一起。先焊接一道竖向 6 钢筋,并把绑好的竖筋用预埋筋弯压于墙面。横向钢筋为绑扎饰面板所用,最下一道横筋设在地面以上100mm处,用于绑扎第一层板材最下端固定铜丝,第二道横筋绑在比石板上口低 2030mm处,以便绑扎第一层板材上口的固定铜丝。再向上即可按石材板块均

6、匀布置。5.安装饰面板:按部位取花岗石并舒直铜丝将石材就位,石材上口外仰,将板块下口绑扎在横筋上。把花岗石竖起,绑扎花岗石上口铜丝,并用木楔子垫稳。用靠尺检查调整木楔子,再拴紧铜丝,逐块从一个方向依次安装。柱子一般从正立面开始,按顺时针方向安装。第一层全部安装完毕后,检查垂直、水平、表面平整、阴阳角方正、上口平直,缝隙宽窄一致、均匀顺直,确认符合要求后,用调成糊状的熟石膏,将石板临时粘贴固定。待石膏糊硬化后开始灌浆。灌浆将 1:2.5水泥砂浆加水调成粥状,慢慢倒入,注意不要碰花岗石,边灌边用橡皮锤轻轻敲击花岗石面使灌入砂浆排气。第一次灌入高度 150mm,不能超过花岗石高度 1/3,灌完后停

7、12h,等砂浆初凝,检查是否有移动,再进行第二次灌浆,灌浆高度一般 200300mm待初凝后第三次灌浆,至板上口 50100mm为止。擦缝全部石板安装完毕后,清除所有石膏和余浆痕迹,用麻布将石材板面擦洗干净,然后按设计要求嵌缝材料的品种、颜色、形式进行嵌缝,边嵌边擦,使缝隙密实、宽窄一致、均匀顺直、干净整齐、颜色协调。质量控制要点及标准 (1)石材品种、规格、颜色、图案,必须符合设计要求和有关标准规定。(2)饰面板安装(镶贴)严禁空鼓必须牢固,无歪斜、缺棱掉角和裂缝等缺陷。基本项目 (1)表面:平整、洁净、颜色协调一致。(2)接缝:填嵌密实、平直,宽窄一致,颜色一致,阴阳角处板的压向正确,非整

8、板的使用部位适宜。(3)套制:用整块套割吻合、边缘整齐;墙裙、贴脸等上口平顺,突出墙面的厚度一致 (4)填缝剂厂牌、颜色、原厂保证书提送设计师核可,其应适合于石材,不得污染石材及日后产生白化现象。(5)填缝工作完后,于硬化前应注意保养,硬化后石材面须做清洁工作,由每立面最顶端向下清洗,并使用厚纸板或一分夹板保护。(6)饰面板的品种、颜色、规格、图案,必须符合设计要求和有关标准的规定。(7)饰面板安装必须牢固,严禁空鼓,无歪斜、缺棱掉角和裂缝等缺陷。(8)石材注意背面防潮处理,以防止石材施工后变色及白化现象。审核人 交底人 接受交 底人 技术交底记录 表 C2-1 资料编号 01-03 工程名称 立水桥110KV 变电站及附属设施迁改工程(附属楼)交底日期 2015 年 7 月 8 日 施工单位 外线施工队 分项工程名称 围墙 交底提要 小区围墙 交底内容:4、安全环保措施 (1)上班前先进行班前工作交底及安全事项。(2)进入施工现场的施工人员必须戴安全帽。(3)墙体砌筑脚手架要搭设牢固 (4)脚手架架体上少上材料,随用随上,砖不得超过两层。(5)施工现场严禁吸烟。审核人 交底人 接受交 底人
