五、施工组织设计
第一章、 总体施工组织布置及规划
一、建立组织管理机构、配备专业技术、施工管理人员进行项目部的日常管理工作.
项目经理

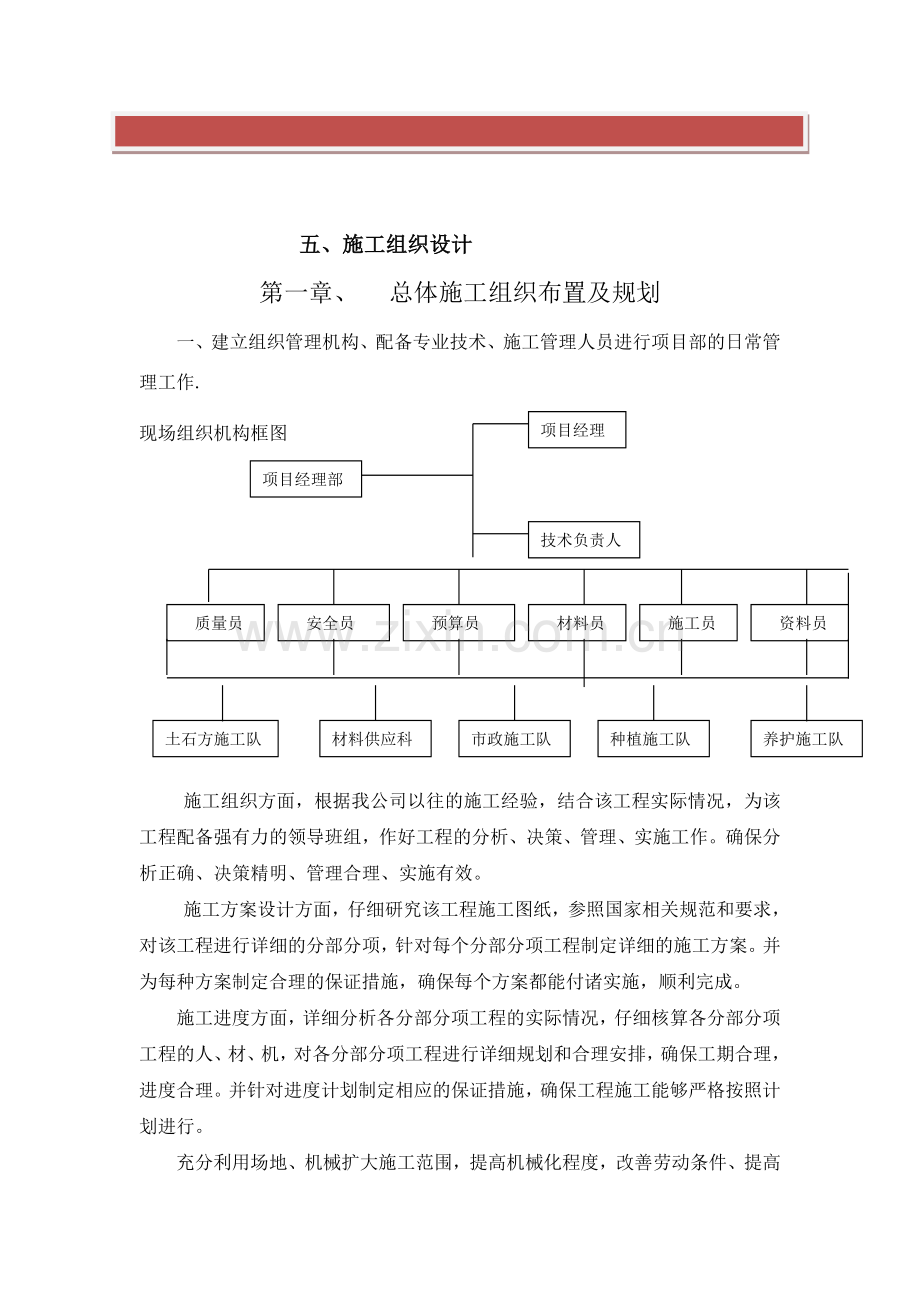

现场组织机构框图
项目经理部
技术负责人
质量员
安全员
预算员
材料员
施工员
资料员
土石方施工队
材料供应科
市政施工队
种植施工队
养护施工队
施工组织方面,根据我公司以往的施工经验,结合该工程实际情况,为该工程配备强有力的领导班组,作好工程的分析、决策、管理、实施工作。确保分析正确、决策精明、管理合理、实施有效。
施工方案设计方面,仔细研究该工程施工图纸,参照国家相关规范和要求,对该工程进行详细的分部分项,针对每个分部分项工程制定详细的施工方案。并为每种方案制定合理的保证措施,确保每个方案都能付诸实施,顺利完成。
施工进度方面,详细分析各分部分项工程的实际情况,仔细核算各分部分项工程的人、材、机,对各分部分项工程进行详细规划和合理安排,确保工期合理,进度合理。并针对进度计划制定相应的保证措施,确保工程施工能够严格按照计划进行。
充分利用场地、机械扩大施工范围,提高机械化程度,改善劳动条件、提高劳动生产率;
科学合理地布置现场,组织做好安全施工、文明施工。
第二章、主要工程项目的施工方案、方法与技术措施
一、铺设表土
1、材料准备
1).表土应为松散的、具有透水作用并含有有机物质的土壤,能助长植物生长,不应含有盐、碱土,且无有害物质以及大于25mm的石块、棍棒、垃圾等。
2).种植前应对绿化场地的土壤理化性质进行化验分析,根据分析结果采取相应土壤改良措施,并提供土质检验报告及土壤改良措施报告。
2.地表面的准备
(1)覆盖表土范围的地表面,应进行深翻,将土块打碎,使成为均匀的种植土。不
能打碎的土块,大于25mm的砾石、树根、树桩和其他垃圾应清除并运到监理人同意的地点废弃。
(2)将粗沙、有机肥、钙镁磷肥、石灰按配比表中的比例,在场地外先行充分搅拌后,均匀地撒在应改良土壤的场地表面。
(3)利用旋耕机械进行充分旋耕,深度要求在30cm以上。
(4)旋耕均匀后对场地进行人工细平,形成绿化所需的种植坪床,再进行苗木种植施工。
3.铺设
(1)准备工作经监理人认可后,应即铺设表土,铺设厚度应符合要求。当表土过分潮湿或不利于铺设时,不应进行铺设。除非另有规定,表土铺设完成后,其表面标高应比路缘石、集水井、人行道、车行道或其他类似结构低25mm。
(2)表土铺设达到要求厚度后,其完成的工程应符合图纸所要求的线形、坡度、边坡。
(3)铺设后,承包人应用机具将表土滚压,并形成至少深50mm的纵向沟槽。全部铺设面积应具有均匀间隔的沟槽,其方向宜垂直于天然水流,以利于排水。
二、撒播草种、铺植草皮和喷播植生
1.撒播草种
(1)准备好地表面
(2)播种方法及用量
a.播种时应先浇水浸地,保持土壤湿润,稍干后将表层土耙细耙平,进行撒播,
均匀覆土3~5mm后轻压,然后喷水。
C.播种后应及时喷水,水点宜细密均匀,浸透土层80~100mm,除降雨天气,喷水不得间断。亦可用草帘覆盖保持湿度,至发芽时撤除。
d.植生带铺设后覆土、轻压、喷水,方法同播种。
e.坡地和大面积草坪铺设可采用喷播法。
f.除图纸另有规定或监理人指示外,草籽播种量一般情况下每1000m2平地面不少于6kg,坡地面不少于9kg。
g.将采用的草籽和混合肥料拌和,均匀地撒播到己准备好的表土区内。也可在播种前不多于48h施肥,使肥料深入到表土层内,化肥的施肥量每1000m2不少于70kg。
(3)干播
干播法应采用经监理人同意的机动播种机、条播机或其他机械设备。对于机械设备不能进入的地区可以用人工播种。播种后的地面应用监理人认可的机具在24h1内轻轻压实,随即浇水。
(4)喷播
喷播一般用于坡度较大的地段,喷播应采用经监理人同意的技术方案和机具。喷播前必须按喷播技术要求进行坡面处理,打桩挂网,并保证喷播种子的均匀程度和萌发质量。
2.铺植草皮
在铺植地表的准备工作完成以后,即可铺植草皮,可密铺或间铺成条状方格。铺植的形式,按图纸要求。铺草皮时,除平铺外,在边坡较高较陡之处也可铺植,即自坡脚处向上钉铺,用小尖木桩或竹签将草皮钉固于边坡上。密铺应互相衔接不留缝,间铺间隙应均匀,并填以种植土。铺植后应进行滚压、喷灌浇水。
3.喷播植生
(1)喷播方法 ,
a.承包人应事先将采用的机具和播种方法通知监理人,必要时承包人应在工程开始前作工艺野外试验。
b.通过搅拌器将混合液搅拌至全悬浮状后,按最佳着地点(射液抛物线最高点后1~3m范围内)要求均匀喷播在欲建边坡裸地,形成均匀覆盖层保护下的草种层。
(2)铺设无纺布及浇水养护
施工完成后,铺设无纺布覆盖,并浇水养护。
4.草坪混播
(1)选择两个以上草种应具有互为利用、生长良好、增加美观的功能。
(2)混播应根据生态组合、气候条件和设计确定草坪植物的种类和草坪比例。
(3)同一行混播应按确定比例混播在一行内,隔行混播应将主要草种播在一行内另一草种播在另一行内。混合撒播应筑播种床育苗。
三、厚、中、薄层基材客土植生
1.客土基材的喷射
完成边坡挂铁丝网施工并经质量检测合格后,严格按设计要求,采用专用机械喷射种植基材。
a.基材喷射施工可分块实施,根据设计要求厚层基材客土植生基材厚度8~10cm,中层基材客土植生基材厚度6~8cm,薄层客土植生基材厚度3-5cm。
b.施工控制:在喷射施工时,在坡面上每lOOm2用钢筋设一铺土厚度指示桩标示喷射厚度,确保种植基材的厚度和均匀性。
2.种子喷播施工
基材喷射施工完成后,采用喷播植生技术在施工坡面喷播植草(灌);或者将种子与种植基材搅拌均匀后,用喷射机械均匀喷播种子层。
a.喷播材料配比
采用适宜混生互补的草(灌)种与肥料、粘合剂、保水剂、内覆纤维材料、色素及水等按一定比例放入混料罐内。
b.喷播方法
(a)应事先将采用的机具和播种方法通知监理人,必要时应在工程开始前作工艺野外试验。
(b)通过搅拌器将混合液搅拌至全悬浮状后,按最佳着地点(射液抛物线最高点后1~3m范围内)要求均匀喷播在欲建边坡裸地,形成均匀覆盖层保护下的草(灌)种层。
3.铺设无纺布及浇水养护
施工完成后,铺设无纺布覆盖坡面,并浇水养护。
四、BAG植生
1、材料准备
1.草(灌)种子、肥料、水等应符合规定。
2.BAG植生袋
BAG植生袋采用60cm×40cm植生编织袋,是在绿色或土色的PE丝编织的NET上,附着可溶性纸、草灌种子以及肥料后作成的植生编织袋。
3.种植土
种植土采用一般旱地地表土。
2、坡面整理
应清理边坡上的杂物,并对坡面作简易修整。边坡特别凸起的地方必须削掉,特别凹陷的地方必须用石块填补,使坡面大致平顺,另外坡顶和可视断面也应一并修整,以保持整个边坡线条明畅。
3、种植土准备
(1)种植土干燥后运至加工处理场内,采用粉碎机粉碎至粉细土状。
(2)将粉碎至粉细土状的种植土内掺入有机长效肥、全效复合肥(成分为N:P:K=15:15:15)后,用搅拌机搅拌均匀备用。
4.种植土装袋
在BAG植生袋内装土时,为防止附着在BAG植生袋内的草、灌种子脱落,应垫上
薄木板后进行装土,装满土后抽出薄木板。
5.BAG植生袋铺砌
BAG植生袋内装土后,应及时铺砌施工,施工时应注意种子附着面向上,底部与坡面密贴。为保证工程质量,BAG植生袋应交错布置。
6.浇水养护
施工完成后,浇水养护。
五、植物养护与管理
1.植物管理及养护计划应包括以下内容:
一清除除草、施加除草剂 .
一按园艺方法进行修剪、栽培
一需要时经常浇水灌溉
一每年施肥应不少2次
一经常施加农药及防治病虫害
一采取措施防范人为的破坏和牲畜的践踏、啃咬
一枯死、损坏或丢失的树木花草应适时补植
一保持种植区的清洁,经常清扫及清除垃圾、保护表土
2.施肥
(1)根据植物的生长需要,定期施肥,但对树木施肥每年不得少于2次,草坪、地被等应采用薄肥勤施的方法,经常性施肥。
(2)施肥量应根据树种、树龄、生长期和肥源以及土壤理化性状等条件而定。树木青壮年期欲扩大树冠及观花、观果植物,应适当增加施肥量。
3.整形修整
(1)乔木类:主要修除徒长枝、病虫枝、交叉枝、并生枝、下垂枝、扭伤枝以及枯枝和烂头。
(2)灌木类:灌木修剪应使枝叶茂繁,分布匀称;花灌木修剪,要有利于促进短枝和花芽形成,修剪应遵循“先上后下,先内后外,去弱留强,去老留新”的原则进行。对于中央隔离带的树木修剪,应保证树木防眩所需的高度和形状。
(3)绿篱类:绿篱修剪,应促其分枝,保持全株枝叶丰满;也可作为整形修剪,特殊造型绿篱应逐步修剪成形。
(4)地被、攀援类:地被、攀援植物修剪应促进枝分,加速覆盖和攀缠的功能;对多年生长的攀缘植物要定期翻蔓,清除枯枝,疏删老弱的藤蔓。
(5)修剪时,切口都必须靠节,剪口芽的反侧呈45度倾斜;剪口要平整,应涂抹园林用的防腐剂。对过于粗壮的大枝应采取分段截枝法,防扯裂,操作时必须保证安全。
(6)休眠期修剪以整形为主,可稍重剪,生长期修剪以调整树势为主,宜轻剪。有伤流的树种应在夏、秋两季修剪。
4.病虫害防治
(1)贯彻“预防为主,综合治理”的防治方针。充分利用植物的多样化来保护和增殖天敌,抑制病虫害。
(2)采用的树苗,必须严格遵守国家和本市有关植物检疫法规和有关规章制度。
(3)严禁使用剧毒化学药剂和有机氯、有机汞化学农药。化学农药有关安全操作规定执行。
第三章、工期保证体系及保证措施
(一)工期保证措施
首先保证合同工期按期交工,在合同工期有保障的前提下力争提前竣工。
(1)现场施工用水、用电必须能满足施工需要。
(2)施工现场配足劳力、材料、工具、机械设备,以满足施工作业。
(3)合理安排各工序、各工种配合穿插,不留施工间歇。
(4)确保生产计划的严肃性,狠抓日作业计划落实。
(5)严把质量关,一次交验合格率100%,将返工返修缩小到最低程度,压缩工期。
(6)提高现场解决问题的效率,对于施工进度障碍问题及时解决。
(7)充分利用施工大好季节,合理安排昼夜施工。
(8)采取有效树木保护措施,减少返工修补工期。
(9)每天及时进行现场碰头会,掌握现场情况,提出要解决的问题,布置第二天重点工作。
(10)每周一次项目部班子会,综合进度、质量、安全情况,确保正常施工。
(11)保证苗木(尤其是乔木)的组织,苗源的提前落实,以及苗木的质量。现场不出现停工待料现象。对要求较高以及数量较多的苗木,派员直接到供苗地点落实,保障栽植施工无间断,从而保障供苗时间和质量。尤其乔木的落实,组织3-5支队伍,尽量在附近收购,减少运输蒸发,减短运输路程,从而保障树木的成活率。
(12)保障种植土源的供应,选择质量良好的种植土,做好取土现场的道路以及现场协调,并做好管理车辆运输相关部门的协调,使种植土能顺利进场以及做好倾倒现场的指挥。
(13)保障机械设备的数量和进场的落实以及正常运转,并在开工前组织好后备机械,保障在施工现场的机械设备出现问题后能及时调运进场施工。
(14)保障能在雨天施工的措施。取土现场应保障车辆进出道路的畅通,栽植现场应保障施工人员能够栽植。
(15)实现进度计划的资金保证措施。
第四章、工程质量管理体系及保证措施
成立质量保证机构,制订质量保证计划
多年来,我单位一直强调“百年大计,质量第一”的方针,加强对工程质量的监督和保证,如果质量不能保证,则工程效果就无从谈起。因此,我单位在思想上予以重视,教育各管理人员:没有质量,就没有工程。工程质量的优劣不仅关系到单位的未来,更关系到国家经济的发展。树立质量大于一切的意识,把质量作为头等大事来狠抓落实。在具体操作中,抽调经验丰富的管理人员和技术人员成立质量管理部,以创建优质工程为目标,切实把每道工序落实到每一个施工组织,定期对施工工程进行检查,搜集情况,采用内部评优的办法调动全体施工人员的积极性。
1、开工前,组织全体施工人员学习《技术规范》,明确要求。质量管理部针对工程实际情况,结合各工序的技术要点,制订一份质量保证计划,下达到每个施工小组。强调重视事前控制,针对工程中常有的质量通病,多加考虑,制订相应的措施并落实到位,消除质量隐患,减少返工。各工序要加强检测,严格把关,每完成一道工序,内部先进行严格的检查,保证各道工序符合质量标准和规范,不放过任何问题,确保工程高质量完成。
2、建立健全质量管理制度
(一) 质量教育会议制度;
(二)定期检查制度;
(三)三不放过的事故处理制度;
(四)材料、苗木到场验收制度;
(五)施工前再交底制度;
(六)成立专职质检员,负责整个工程的质量检查;
进度必须服从质量,同时要理解苗木工程质量的好坏与苗木成活率的因果关系,不能因抢工期而忽视质量。
质量保证体系
项目经理部
项目质量监控
程序控制和制度执行
材料质量保证
工程质量保证
分部分项质量保证
技术复核
质量监控
计量级别
材料管理
方针目标
技术规程
质量标准
工程质量
第五章、安全生产管理体系及保证措施
(一)实行安全责任制,建立安全保证体系,组成项目经理任组长的安全领导小组,工长及专职安全员,班组设兼职安全员,逐级负责日常安全施工工作。注重对生产中的人、物、 环境因素、状态的管理,有效地控制人的不安全行为和物的不安全状态,消除或避免事故。
(二)贯彻“安全第一,预防为主“的方针,定期进行安全联合检查,坚持周一安全例会制度,不断加强全员安全施工思想意识。在布置安排生产内容时,针对施工生产中可能出现的危险因素,采取措施予以消除。在施工过程中必须坚持全员、全过程、全方位、全天候的动态安全管理。
(三)建立各级人员安全责任制度,明确各级人员的安全责任。抓制度落实,抓责任落实,定期检查安全责任落实情况,及时报告。
(四)进行安全教育与训练,增强人的安全生产意识,提高安全生产知识,有效地防止人不安全行为,减少人的失误。生产技术与安全技术应统一,生产中考虑产品特点、规模、质量、生产环境、自然条件等,充分了解施工工序方式,提高对物的不安全状态的控制能力。
(五)农药等有毒物品必须专库存放。
(六)施工机械专人专机,严禁无证操作。机械设备使用前的检查、保证其使用性能的良好,定期对机械进行保养以备以后用。挖掘机等大型机械施工过程中应专人负责作业范围内的安全。施工过程中运输车辆倾倒土方、挖掘机、大树吊装机械汽车吊等大型机械施工时应随时注意地下管线、架空线路,防治损坏设施。
(七)土石方施工过程中专人负责调度车辆,指挥运输路线和倾倒位置。
安全方针:安全第一,预防为主
安全目标:杜绝死亡、重大交通事故、火灾事故
安全责任制
安全教育
班组安全教育
事故处理
奖惩制度
1、新工人三级教育
2、新工艺教育
3、特殊工种培训
4、技术交底教育
5、领导干部安全教育
1、上班前安全讲话
2、周一安全活动
3、交接班制度
4、三检制度
5、制度上岗
项目部安全小组检查
工区自检
逐级上报
开工前检查
项目月评奖罚、施工队自评总结
项目月评奖罚、施工队自评总结
施工中检查
安全监督检查
总结经验教训,提高安全意识,杜绝各类事故发生
第六章、环境保护、水土保持保证体系及保证措施
一、施工期间的环境保护措施
1、在施工期间,采取各种方法,尽一切可能减少对施工当地的环境污染,如:防止施工过程中燃油、污水、废料及垃圾等有害物质对当地土壤、水源、空气的污染;减少噪音污染等,将对施工当地的影响减少到最低范围。
2、施工过程中,不损坏已建工程,同时采取必要的措施,杜绝抛、冒、滴、漏的现象,避免污染。
3、病虫害防止使用环保无公害型的农药,做到高效、低毒、低残留,避免对土壤的污染。
4、每天施工做到工完场清,及时清除施工现场,清除废弃材料,并及时按要求运送到指定地点。
5、健全生活设施,避免人为污染。
二、降低环境污染技术措施
1、施工现场固体污染物及时清运,清运时应防扬尘、滴漏。
2、现场生活垃圾袋装好后倒入附近的垃圾收集点、
3、车辆进出工地时应将轮胎冲洗干净,防止污染路面。
第七章、文明施工、文物保护保证体系及保证措施
1、施工现场成立以项目经理为组长,各管理人员为成员的文明施工管理组织,健全个人岗位责任制,把文明施工列入经济责任制中,落实检查制度,要搞专业、标准全面检查。各班组实行自检、互检、交接检制度,做到自产自清、工完场清,标准管理。
2、施工现场实行持证上岗制度,进入现场作业的所有机械司机、电工、水工等特殊工种施工人员,都必须持证上岗。
3、施工现场的垃圾渣土、多余工具、材料、机械、设备和构件及时清理到指定地点堆放。物品堆放地点科学合理,一目了然。对施工现场的设备、场地、物品勤加维护打扫,保证环境卫生。
4、做到施工现场干净整齐,无垃圾、无污物,做到日产日清,工完料净脚下清。
5、做到形体上清洁,要注意精神文明,礼貌待人,在现场不得大声喧哗,不聚众打架斗殴、汹酒、赌博,不随地大小便,抛洒物品等。
6、施工工具当日完工后,清点归仓,损坏的及时修理。
7、工地现场道路畅通,临时设施方便使用。
8、施工现场各项管理制度操作规程、工作标准、施工现场实施细则等公告应张贴上墙,展示清楚,现场标志线、标志牌、标志色位置鲜明,材料堆放整齐有序。
9、施工现场进出机械不得随意损坏已有的设施。
10、在施工现场成立文明施工小分队,广泛开展“七不”宣传,定期对文明施工实施情况检查和整改。要防止泥浆、污水、废水及其他混浊废弃物流入河道。施工中各类垃圾堆置在规定的地点,不得倒入河道和居民住宅区。施工区域、生活区域应整齐有序,不影响市容市貌。实现施工区域与生活区域标准化,人人争做文明市民。
11、禁止在施工现场焚烧会产生有毒、有害烟尘和恶臭气体的物质。
12、施工现场施工材料必须堆放整齐,生活设施清洁文明;施工现场必须严格规定控制噪音、扬尘和泥浆处理。来苗来料进场集中堆放于不影响交通的指定地点,不得随意堆卸。化学药品农药等要妥善保管、限量合理使用、专人负责库内存放、防止污染环境。废弃材料及修剪整形留下垃圾及时清运出现场,合理堆放处理。现场施工人员必须做到爱护周围环境,不随意乱丢各类生活垃圾和废物。
第八章、冬季、夏季、和雨季的施工安排
一、 雨季施工
雨天施工对苗木的影响大,一旦积水就会腐烂苗木根系,造成成活率降低。伴随大雨的是狂风,风害会使树木偏冠,嫩梢吹焦,大枝折断,甚至全树吹倒。在施工过程中一定要注意不能让种植穴中积水,在施工现场遭遇特大暴雨就必须对施工地开挖排水沟,防止积水;种植穴中一旦积水就必须排除,穴四周填充细砂,保证渗水。针对风害的影响,事先对苗木进行适当修剪,支撑等保护,事后扶直、培土、踏实;施工现场的大型临时设施,在雨季前应整修完整,保证不漏、不塌、不倒,周围不积水;雨季前应检查照明和动力线有无漏线、漏电,电杆有无腐蚀,埋设是否牢靠等,保证雨季中正常供电。
二、冬季施工
冬季是树木的休眠期,但在移植过程要防止严寒对树木的冻害和霜害。对乔木进行树干涂白,为结合防治病虫害,涂白用料以石疏合剂为主,并浇足防冻水。对树木进行适当修剪,此时修剪可避免伤流,提高成活率;加强栽培管理,增强树木的抗寒力:在生长期适时适量施肥与灌水,促进树木健壮生长,叶面积增加,光合作用加强,使树体物质积累多,提高树木的抗寒力。
注意天气情况,雨雾天对树木进行检查,对没有夯实的树木夯实,并对草坪进行修复,播种苗进行覆膜、防冻。
三、夏季节施工
(1)设专人收听天气预报,做好记录,并与市气象台保持联系。如有台风及暴雨天气预报,则应及早落实防洪防台风措施,做好预防工作,加固扶树桩,对特高树木还需用绳子牢固,肥料等材料覆盖遮雨布,将施工设备从低处移至水淹不到的高出,疏通水道,增加排水设施。
(2)成立台风期间救灾抢险小组,密切注意现场动态,遇有紧急情况,立即投入现场进行抢救,使损失降到最低。
(3)各项目施工计划安排时,应预先考虑到当地的气候特点,扣除不利天气的影响,留有足够的余地,做到合理安排、计划周到、忙闲结合、不误工时,以确保施工有条不紊的顺利进行。
第九章、缺陷责任期内工作安排
1)浇水
根据不同的园林植物的季节性、树体大小、土壤干湿程度确定浇水量及浇水次数,做到适时适量,每次浇水都要浇足浇透。土壤出现积水时及时排除。
2)施肥
根据花木的年龄、品种、生育期及草坪的生长状况进行施肥。
枝叶生长期以氮为主,磷钾肥为辅,开花结果期以磷钾肥为主,氮肥为辅。
3)松土、除草
用人工方法进行松土;对易板结的粘重土壤,进行经常性的锄草松土。对杂草采取“除早、除小、除了”的原则,经常要对绿地清除杂草,以保证绿化带的观赏价值。
4)病虫害防治
病虫害要以预防为主,积极消灭,通常使用50%多菌灵可湿性粉剂1000倍液、甲基托布津800-1000倍液、敌百虫800倍液、氧化乐果、三氯杀螨醇1000—1500倍液可综合防治多种病虫害。
5)修剪
灌木修剪,整修株型,控制高度,除去过密枝、枯死枝、病虫枝。
第十章、劳务队伍及农民工工资管理的实施方案
由项目部按时发放,专款专用,绝不拖欠民工工资。
第十一章、项目风险预测与防范,事故应急预案
一、事故应急预案
1、应急组织应急领导小组职责:项目工地发生安全事故时,负责指挥工地抢救工作,向各抢救小组下达抢救指令任务,协调各组之间的抢救工作,随时掌握各组最新动态并做出最新决策,第一时间向110、120、119、当地安监部门、公安部门求援和报告实情。平时应急领导小组成员轮流值班,值班者必须住在工地现场,发生事故时,在项目部应急组长抵达工地前,值班者即为临时救援组长。
现场抢救组职责:采取紧急措施,尽一切可能抢救伤员及被困人员,防止事故进一步扩大。
医疗救治组职责:对抢救的伤员,视情况采取急救处理措施,快速送医院抢救。
后勤服务组职责:负责交通车辆的调配,紧急救援物资的征集及人员的餐饮供应。
保安组职责:负责工地的安全保卫,支援其他抢救组的工作,保护好现场。
2、救援器材
应急领导小组应配备下列救援器材:
1)、医疗器材:担架、氧气袋、塑料袋、小药箱;
2)、抢救工具:一般工地常备工具即基本满足使用;
3)、照明器材:手电筒、应急灯;
4)、通讯器材:手机、电话;
5)、灭火器材:灭火器、消防栓;
6)、交通工具:工地常备一辆值班车,该车轮值班时,不应跑长途。
3、应急知识培训
应急小组成员在项目安全教育时,必须附带接受紧急救援培训。
培训内容:伤员急救常识、灭火器材使用常识,各类重大事故抢救常识等。务必使应急小组成员在发生重大事故时能较熟练地履行抢救职责。
4、通信联络
项目部必须将120、110、119项目部应急领导小组成员的手机号码、企业领导手机号码、当地安全监督部门电话号码,明示于工地显要位置。工地抢险指挥及保安人员应熟知这些号码。
5、事故报告
工地发生安全事故后,项目部除立即组织抢救伤员,采取有效措施防止事故扩大和保护事故现场,做好善后工作外,还应按下列规定报告有关部门。
轻伤事故:应由项目部在24小时内报告企业领导和安全生产管理科;
重伤事故:企业接到项目部报告后4小时内报告上级、当地行业、行政、主管部门和安全生产监督管理局;
急性中毒、中暑事故:应报告当地卫生部门;
易爆物品爆炸和火灾事故:应同时报告当地公安机关。
附表一、施工总平面布置图
食堂
餐厅
项目
经理室
会议室
宿舍
宿舍
宿舍
宿舍
宿舍
安全质量部
工程部
计财处
卫生间
门卫
生产用房
养护管理用房
100米 施工现场
附表二 施工总体进度计划表
序
号
分 项 名 称
工作日计划安排(每格为一个月)
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
1
开工准备
2
平整场地、铺设表土
3
定点放样
4
三维土工网植物护坡
5
植生袋护坡
6
挂网喷播
7
苗木养护
9
收尾清场
六、项目管理机构
(一) 拟为承包本标段工程设立的组织机构图
以框图方式表示
见附件
说明:见附表
项目经理
本标段工程设立的组织机构图
项目经理部
技术负责人
质量员
安全员
预算员
材料员
施工员
资料员
土石方施工队
材料供应科
市政施工队
种植施工队
养护施工队
施工组织方面,根据我公司以往的施工经验,结合该工程实际情况,为该工程配备强有力的领导班组,作好工程的分析、决策、管理、实施工作。确保分析正确、决策精明、管理合理、实施有效。
施工方案设计方面,仔细研究该工程施工图纸,参照国家相关规范和要求,对该工程进行详细的分部分项,针对每个分部分项工程制定详细的施工方案。并为每种方案制定合理的保证措施,确保每个方案都能付诸实施,顺利完成。
施工进度方面,详细分析各分部分项工程的实际情况,仔细核算各分部分项工程的人、材、机,对各分部分项工程进行详细规划和合理安排,确保工期合理,进度合理。并针对进度计划制定相应的保证措施,确保工程施工能够严格按照计划进行。
4.充分利用场地、机械扩大施工范围,提高机械化程度,改善劳动条件、提高劳动生产率;
5.科学合理地布置现场,组织做好安全施工、文明施工。
(四)拟投入本项目的主要机械设备表
序
号
设备
名称
型号
规格
国别
产地
制造
年份
额定
功率
(KW)
生产
能力
数量(台)
已使用年限(年)
预计进场时间
小
计
其中
自
有
新
购
租
赁
1
喷播机
GFH4000A
国产
2006
3-5m3/h
良好
2
2
0
0
6
中标后
二天
2
空压机
国产
2008
12m3/min
良好
2
2
0
0
2
中标后
二天
3
碎土机
国产
2008
良好
2
2
0
0
2
中标后
二天
4
发电机
国产
2009
30KW
良好
2
2
0
0
5
中标后
二天
5
洒水车
国产
2005
3-8m3
良好
2
2
0
0
3
中标后
二天
6
喷药设备
国产
2007
良好
2
2
0
0
4
中标后
二天
7
挖掘机
国产
2007
良好
2
2
0
0
3
中标后
二天
8
剪草机
国产
2008
良好
3
3
中标后
二天
9
货运
汽车
自卸5T
国产
2008
良好
5
5
0
0
4
中标后
二天
(五)拟配备本标段的主要材料试验、测量、质检仪器设备表
序号
仪器设备
名称
型号
规格
数量
国别
产地
制造
年份
已使用台时数
用途
备注
1
水准仪
1
国产
2006
测量
2
测量仪
1
国产
2006
测量
3
4
5
6
7
8
9
10
