收藏 分销(赏)

内墙装饰非公共部分技术交底.doc

上传人:可**** 文档编号:3231650 上传时间:2024-06-26 格式:DOC 页数:9 大小:39.50KB
下载 相关 举报
内墙装饰非公共部分技术交底.doc_第1页
第1页 / 共9页
内墙装饰非公共部分技术交底.doc_第2页
第2页 / 共9页
内墙装饰非公共部分技术交底.doc_第3页
第3页 / 共9页
内墙装饰非公共部分技术交底.doc_第4页
第4页 / 共9页
内墙装饰非公共部分技术交底.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

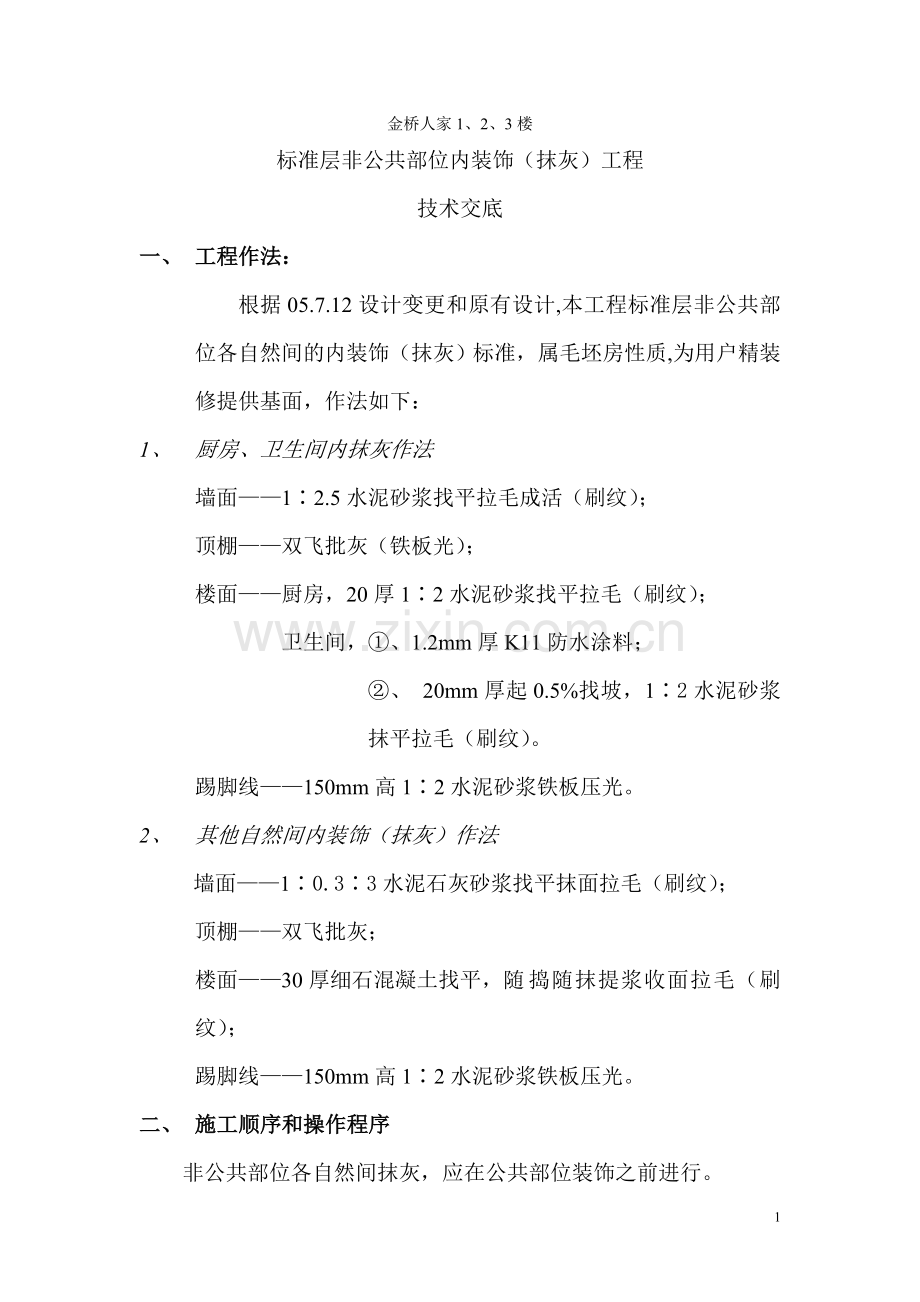

1、金桥人家1、2、3楼标准层非公共部位内装饰(抹灰)工程技术交底一、 工程作法:根据05.7.12设计变更和原有设计,本工程标准层非公共部位各自然间的内装饰(抹灰)标准,属毛坯房性质,为用户精装修提供基面,作法如下:1、 厨房、卫生间内抹灰作法墙面12.5水泥砂浆找平拉毛成活(刷纹);顶棚双飞批灰(铁板光);楼面厨房,20厚12水泥砂浆找平拉毛(刷纹); 卫生间,、1.2mm厚K11防水涂料; 、 20mm厚起0.5%找坡,12水泥砂浆抹平拉毛(刷纹)。踢脚线150mm高12水泥砂浆铁板压光。2、 其他自然间内装饰(抹灰)作法 墙面10.33水泥石灰砂浆找平抹面拉毛(刷纹);顶棚双飞批灰;楼面3

2、0厚细石混凝土找平,随捣随抹提浆收面拉毛(刷纹);踢脚线150mm高12水泥砂浆铁板压光。二、 施工顺序和操作程序非公共部位各自然间抹灰,应在公共部位装饰之前进行。同一楼层非公共部位各自然间抹灰,按顶棚墙面地面踢脚线顺序进行。顶棚批灰,按先四周后中心顺序操作。墙面抹(批)灰,按先高后低、先周边或门框洞口处开始,向中部拓展。楼面作业,应按先四周后中间,从门洞口处退场的顺序进行。操作流程:、顶棚操作流程:清理基层在四周墙上弹出水平线(墙与板底面理论交界线)提前喷水湿润刷界面剂或掺有胶粘剂的水泥浆一道批灰(腻子)找平磨平第二遍批灰成活、墙面操作流程:清理基层规划找平找方(地面标高线、踢脚线上口标志线

3、)贴饼、护角、镶嵌踢脚线隐条嵌塞预留洞、接线盒槽全面浇水湿润刷界面剂或掺有胶粘剂的水泥浆一道10.33水泥砂浆找平拉毛养护、地面操作流程:清理基层找标高、贴饼刷界面剂或掺有胶水的水泥浆一道铺灰(砂浆或细石混凝土)整平压拍或振捣结实提浆拉毛养护。、卫生间地面操作流程:清理基层整平找坡清洗风干涂刷K11防水涂料二道风干20mm厚起0.5%找坡,12水泥砂浆抹平拉毛养护。三、 作业条件1、 主体结构已经经过有关部门检查验收合格;2、 屋面防水已基本完成,能避免雨水浸淋抹灰面,或者对局部漏水部位已采取防水措施;3、 门窗框及墙体内配电管路已经埋设妥当,电器开关箱、槽盒已经安置并已固定完毕;4、 进入地

4、面防水或垫层时,上下给排水管路及地楼面层埋设物(PVC管道)已经埋设完毕,并已固定妥当。5、 外墙面上的对销螺栓孔已经封堵,经泼水试验,可以满足墙面不漏(透)水要求。四、 施工器具砂浆、混凝土搅拌机,涂料、腻子搅拌器,手持电动磨光机,平板震动器,手持式电动震动器,30公斤滚辗钢筒。木蟹或塑料抹子、铁板抹子、阴阳角抹子、刷子、扫帚、洒水壶、铝合金捋尺,托线板、靠尺、水平尺、方角尺、线我、墨斗、线包、灰桶等。五、 施工方法砂浆、混凝土按照认定的配合比采用机械拌和方法。腻子采用改制的手持式电钻拌和。细石混凝土压实根据具体情况,采用平板、手持式震动器、30公斤滚辗钢筒来回振捣或碾压。其它工序采用人工作

5、业方法。六、 操作要点及注意事项1、 砂浆和混凝土都必须按照认定的(掺入外加剂)配合比正确计量,选用机械搅拌,投料和搅拌时间符合要求,尤其是楼面细石混凝土,坍落度应控制在100mm以下,随拌随用。2、 砂浆和混凝土容器及运送车辆必须使用项目部统一制作(调配)的密封式器具,不许随意倾倒在楼地面上,以免发生在使用前改变砂浆或混凝土配合比和污染地面等情况。3、 墙体(地面)上开凿的管线槽,应选用水泥砂浆分层嵌塞(抹平),嵌塞前基体表面应用清水冲洗,保持基体表面湿润,每次嵌塞厚度不超过2035mm,超过时应分几次嵌塞抹平,二次嵌塞间隔时间不少于6h。此工序应由设备安装人员,在抹灰前或基层清理时同步进行

6、,不宜在规划、贴饼、冲筋后进行。4、 粉状混凝土界面剂或双组合材料混凝土界面剂的拌和,应采用机械搅拌方法,调和材料的配合比及操作(涂刷方法),应严格按使用说明书规定执行。5、 楼地面上暗敷管路,在作楼地面前应作渗漏试验,符合要求后方可作楼地面(找平层)。6、 厨房、卫生间内楼地面找平层上表面应作成坡向地漏不小于0.5%的坡度;卫生间防水层完工后,应作蓄水试验,蓄水时间不小于12h,符合要求后方可在防水层上作找平层。7、 与排气(烟)道交界部位应粘贴纤维布,每侧的搭接宽度不小于100mm,防止抹灰面在交界处裂开。烟道抹灰上部和下部应分二次进行。8、 砖砌外墙,在抹灰前应对竖缝的砂浆饱满度作认真检

7、查,发现不饱满的,应予堵塞。9、 不管在混凝土基层和砖砌体基层上进行抹灰,在作业时应提前浇水充分湿润,且表面无水渍时进行。本工程抹灰后约12小时以后进行洒水保湿养护。七、 质量要求及施工中主要尺度的限制质量要求:根据本工程质量目标,内墙装饰工程质量必须达到自控优良标准:抹灰面彻底消除空鼓、裂缝现象。外观上,线条横平竖直,连续顺畅、清淅有特色,棱角方正流畅,表面清洁干净,色彩均匀一致,抹纹清淅有序。细部装饰,统一标准,效果明显,有特色。项目部统一检查验收,允许偏差实测合格率在95%以上。 抹灰层厚度限制: 抹灰层厚度,最小不小于7mm,一般不超过1215mm;楼地面面层预留高度,厨房、卫生间一般

8、不小于30mm,落低不小于10mm,其它自然间不小于40mm。 灰饼顶面为3030mm左右的棱台,最大间距不大于1.5m; 水泥砂浆护角,每侧宽度约50mm;水泥细砂腻子护角,每边宽度约为20mm,护角内角约为88。八、 细部作法细部有以下几种:各种不同部位的电气开关箱、盒,踢脚线,穿过楼地面的管道,地漏,厨房、卫生间落水口,厨房、卫生间及其它自然间与通道间的地面分界,门框木砖(混凝土预制块位置)标志,窗台、窗口,非公共部位与公共部位分界线等。作法另详。九、安全生产要点1、 对新进场的工人在披灰工作操作以前,应进行安全教育和体格方面的考查,劝阻身体状况不能适应本工程操作要求的人员退场。2、 选

9、用统一制作的工具式操作架时,搁置应稳固,支架的间距应根据所用操作板的厚度或强度调整,一般不得超过2.0m。3、 搭设天棚抹灰专用满堂架时,纵横立杆的推荐间距为1.50m,步距为1.80m,纵、横水平杆的间距为400mm.满铺竹笆脚手片,用18#铅丝扎实。其他,如扫地杆、斜撑等,参照本工程有关专项方案和有关规定执行。4、 物料提升、乘坐施工电梯,应按次序进行,严禁随意玩弄机械。5、 班组应设立兼职安全员,协助专职安全员作好安全生产设施检查和安全作业监督工作。中天建设金桥人家项目部 二五年七月二十七日(二00五年七月二十八日修正)细部作法说明:1、 一般自然间(墙面与顶棚交界处无梁),顶棚与墙壁面

10、抹(披)灰交界线设在距顶棚100mm处;当顶棚与墙面相交处有梁时,交界线与梁底相平。2、 厨房、卫生间,预埋好的电气开关箱、盒,应突出抹灰面6-8mm;一般自然间,预埋电气开关箱、盒,应与抹灰面相平齐。3、 穿过厨房、卫生间的管道应设套管,套管的底面应与楼面下口平齐,顶面应高出楼面20mm。4、 厨房、卫生间的楼地面基层,刷K11涂料前,烟道与楼面相交处、墙面与楼面相交处和出楼面套管根部,应用水泥砂浆抹出半径为50mm的凹圆弧。作涂层时,在上述部位和地漏周围,须增设防水附加层,高度不小于100mm。5、 作楼面时,烟道与楼面相交的阴角处,用水泥砂浆抹出半径为50mm的凹圆弧;穿过楼面管道的套管

11、与楼面交接处,须用水泥砂浆设置护角,高出楼面不小于20mm,厚度不小于20mm。6、 墙面上的空调管孔套管的两端面,应与内、外墙面相平齐,同一层的管口高度应一致。7、 变形缝细部作法:墙面、顶棚变形缝,在作规划贴饼、护角的同时,应作好变形缝面板固定件的设置;楼面变形缝,应事先作好面板支承角钢的预埋,并控制好标高。8、 窗台板上口应防止出现平坡或倒坡现象。9、 在混凝土砌块(代替木砖)内侧面中线部位,靠边线留置5050mm平面,显示砌块实体位置。10、 阳台、厨房、卫生间楼面落低高度不小于10mm,或按设计规定执行。交界线与落低的楼面边线重合。二五年八月十二日0万U豆体验卡卡号:50D89066

12、8267e3349e33密码:686d03401eefba96faba奖品名称:500万U豆体验卡卡号:50De7a00c543af387fc0密码:b26488ce65abc1787202奖品名称:500万U豆体验卡卡号:50Dbac63885c802fd52e密码:3d1c344384327b85efff奖品名称:500万U豆体验卡卡号:50Dd97f0765bdf6998a3密码:48db1c14e42a2b321fac奖品名称:500万U豆体50D61215eb41ae3cc919密码:25bffae5346e7b7d2548奖品名称:100万U豆体验卡卡号:10D1cab621456ab278ab密码:709f65f32865af2559c2奖品名称:100万U豆体验卡卡号:10D8f1d6a4b953f3474e密码:6e2e4017cce30dc7e055奖品名称:100万U豆体验卡卡号:10Dd1fc6d6dd529b6892密码:a5dbdd8338f91d2c0701奖品名称:100万U豆体验卡卡号:10D08377b71d4374262b密码:1d7a7c21ebd99b798a549

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
