1、第一管理资源网 免费管理资料下载基地通信专业施工组织方案一、工程概况 工程简介山西古交电厂铁路专用线总库厂址屯兰站改造通信工程,即屯马铁路专用线屯兰站改造通信工程。屯兰站既有通信状况为:长途通信古交站至屯兰站为低频电缆HEYFL22740.9和低频电缆HEYFL221440.9各一条,屯兰站至马兰站为低频电缆HEYFL221440.9一条;站场通信电缆为HQ21型市话电缆;站场通信设备为集中电话机、电缆引入设备、充气设备以及铁路专用电话、自动电话。改造后的屯兰站,由6股到发线扩建为9股到发线,在原信号楼铁路对面新建信号楼。既有通信电缆被压在股道下,新设相关的通信设备及电缆,长途电缆站区段割接改

2、迁,并增设了无线列调及古交站至屯兰站的低频电缆。 工程内容 屯兰站改造通信工程主要工程数量包括:古交站至屯兰站敷设长途直埋式低频电缆HEYFL22740.9一条4.84公里,同时割接敷设HEYFL22740.9低频电缆1.13公里和HEYFL221440.9低频电缆2.52公里,敷设各种地区电缆3.94公里;安装程控电话集中机ZTC型2套,安装引入柜3台,安装充气设备1套,安装共电电话机14台,安装自动电话机7台,安装平面无线列调机车电台2套,安装平面无线列调区长电台2套,调车员对讲机(手持台)15台,以及通信线路及设备的调试、割接开通等。 主要技术特点从古交站至屯兰站新设长途直埋式低频电缆H

3、EYFL22740.9一条,电缆线路径路在许多地段因地形原因与既有电缆同沟,穿越铁路、公路、渠涵和小桥时采用钢管防护;屯兰站新设的144和74电缆在屯兰站两端站外与既有长途电缆线路割接,在屯兰站设充气机对干缆充气维护。本段技术难度不高,但本段为运营线所以施工中的行车、人身及地下既有管线的安全问题尤为重要。新设站场通信线路可采用HQ21型或全塑市话电缆HYA型,敷设方式为直埋。站场通信设备,采用程控电话集中机(模拟机)及共电电话,构成以车站值班员为中心的站场集中电话系统,并通过调度电话与行车调度构成行车指挥系统。二、施工作业顺序先期技术骨干人员拟于2004年8月11日进场,作好前期施工准备工作,

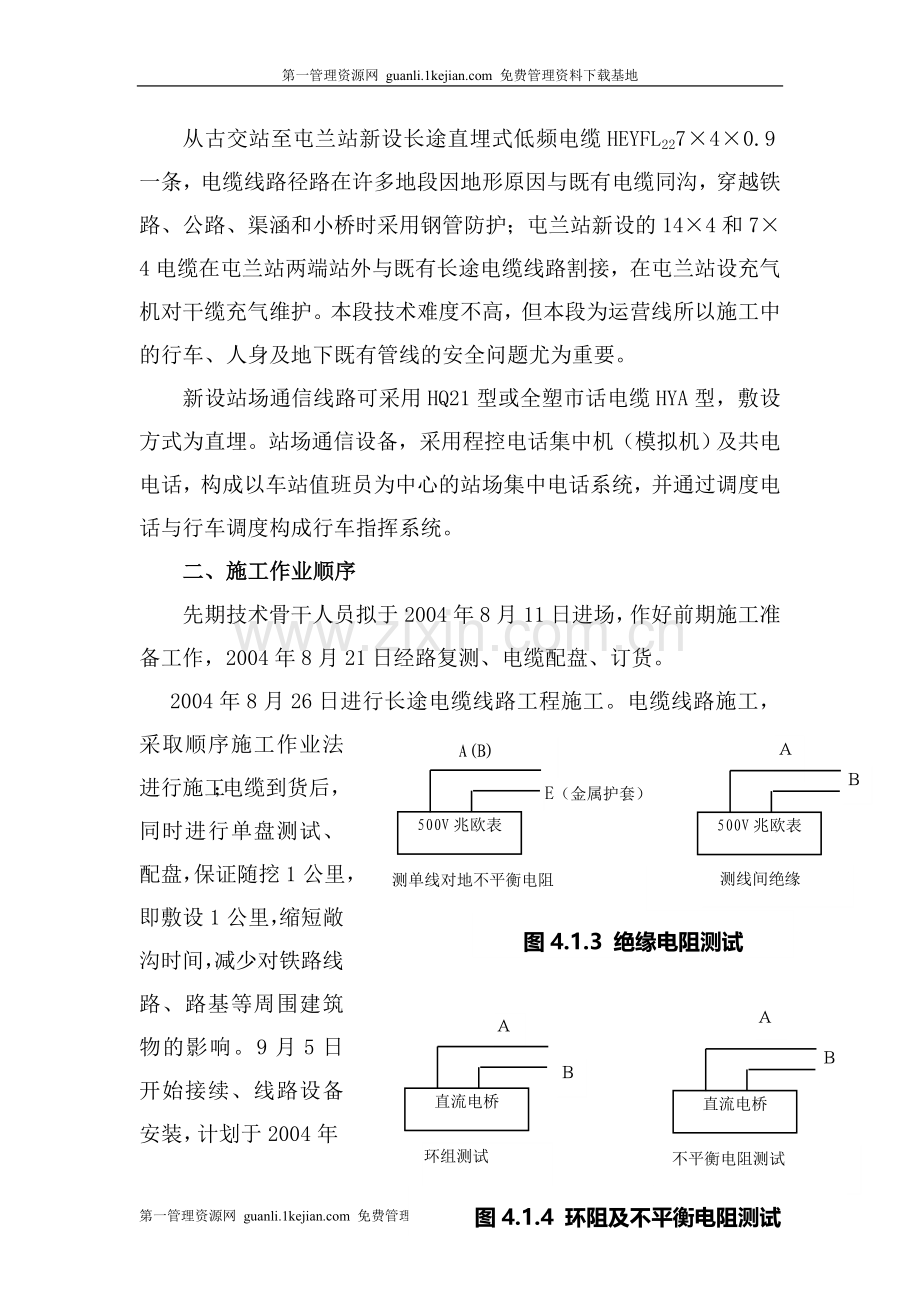

4、2004年8月21日经路复测、电缆配盘、订货。500V兆欧表测线间绝缘A(B)500V兆欧表测单线对地不平衡电阻E(金属护套)图4.1.3 绝缘电阻测试直流电桥不平衡电阻测试直流电桥环组测试图4.1.4 环阻及不平衡电阻测试2004年8月26日进行长途电缆线路工程施工。电缆线路施工,采取顺序施工作业法进行施工;电缆到货后,同时进行单盘测试、配盘,保证随挖1公里,即敷设1公里,缩短敞沟时间,减少对铁路线路、路基等周围建筑物的影响。9月5日开始接续、线路设备安装,计划于2004年9月15日前,完成长途线路工程。地区及站场线路受站场各单位房屋的影响,具备施工条件的地区缆,尽量与长途电缆同沟敷设下去。

5、考虑个别房屋可能滞后,地区及站场线路计划于2004年9月16日开工,2004年10月5日前完工。三、施工工艺和方法 主要施工项目测试方法 1、电缆单盘测试绝缘电阻测试使用500V兆欧表,测试内容为单线对地(AE,BE)和线间绝缘(AB),测试标准要求绝缘电阻500M;测试方法如图5.1.3。环阻及不平衡电阻测试使用直流电桥,环阻测试值:0.9mm芯线57km;0.7mm芯线96km;不平衡电阻值2;测试方法如图1.4。注:测环阻时,测量档要扳向0.01档或0.1档;测不平衡时,测量档板向1档。利用电容耦合测试仪测试每个四线组电容耦合系数K1和对地不平衡电容e1、e2,测试时特别注意测试表线与四

6、线组芯线颜色一一对应连接,低频四线组的电容耦合参数K1和对地不平衡电容e1、e2值要符合工程施工规范要求。2、电源设备测试本工程不设开关电源,程控电话集中机直接使用交流电,并自带备用蓄电池。测试时,首先检查外部输入交流电压是否符合程控电话集中机要求,并测量程控电话集中机的免维护铅蓄电池的输出电压值是否正常即可。 电缆线路工程1、径路复测测量前做好图纸会审工作,按照设计图纸及招标文件的技术规定确定径路,原则上在铁路坡脚外铁路用地范围内确定径路,选择径路做到尽量平直,尽量避开各种障碍。在初测阶段,判定径路走向及地质条件,检验是否与图纸完全相符,对有疑问的地方做好记录,向设计部门澄清,然后再进行复测

7、。复测要严格依据施工图纸标记径路,对过轨、过桥、过道等特殊困难地段,由我单位和建设单位、设计单位、监理单位共同协商确定,并将复测情况做好台帐记录。同时,根据现场实际情况来确定电缆径路,要注意避开污水流经地带、煤层、鼠咬、虫蛀、石灰、盐碱地带、垃圾、炉灰等堆积场所以及坟区等。2、电缆配盘审核单盘测试记录,选择合格的单盘电缆配盘。本段新设的低频电缆因其长度较短只有4.8公里,故不做加感。接头做系统交叉方式或按K1、e1、e2相邻抵消计算交叉方式。配盘顺序为从两端向中间排列,并且靠近古交、屯兰车站的电缆选K值小的。根据径路复测台帐的沟长和设计规定的各项余留长度,核算实际配盘长度是否合适,并在径路图上

8、核实接头位置是否安全、适合,选择好接头点、防雷地线、标石等的位置。3、电缆沟开挖电缆沟开挖严格按照复测路径划定的白线开挖,电缆沟的转弯半径不小于本缆直径的15倍,沟底要平整,保证沟底宽度在1020cm之间。特别注意有与地下管线交越的地方要小心开挖,并且严禁用镐、钎,避免对地下管线损伤,同时做好记录,以便在敷设电缆时作好防护。电缆径路必须靠近铁路路肩时,做好合理的开挖土堆放措施,如无合理的堆放点而必须占用水沟或道床时,要先与工务部门协商,然后施工,施工时要先在道床上或沟底铺一层隔离布(比如彩条布),特别注意严禁堆土过高和污染道床。严格按设计文件要求作好穿越过铁路、公路等障碍点的余留,以及电缆的防

9、护处理。4、电缆敷设严格按电缆配盘表(图)敷设,敷设径路按复测径路确定的地点敷设。本标段长途电缆经过特殊困难地段均按要求防护,电缆线路工程的施工,必须坚持开挖一段,监理工程师检查确认一段,敷设回填一段。严禁电缆沟长时间敞露,特别是在雨季,更要建立雨前、雨中、雨后三检查制度,确保铁路路基安全。同时,严格工程质量检验制度,当电缆沟深达到要求时,请监理工程师检查,经监理工程师检查确认后,方可进行电缆敷设工序,并及时签署“隐蔽工程检查证”。敷设前进行清沟工作,沟底要做到平整、顺直,若遇沟坎转角时,设置弧形过渡。人工抬放电缆时,人与人之间的距离不得大于15米,避免电缆拖地、浪涌、打扭、打扣等现象。本工程

10、电缆与既有电缆同沟时,在沟底要平行排列,不能扭绞在一起,同时为避免电缆外护套的损伤,在穿越障碍物时有专人进行防护。电缆埋设深度,严格按设计及施工规范要求进行,铝护套电缆弯曲半径不小于电缆外径的15倍。电缆敷设后,首先要测试电缆的对地绝缘情况,确认合格后,当天要及时回填,一般先回填2030厘米细土,遇有石质沟底,在电缆上下方各铺10厘米厚的细土或沙土。待测量、电缆外护层对地绝缘良好,确认敷设没有造成、电缆损伤后,逐段回填。回填时要分层夯实,回填土要高出沟面20厘米左右,并保持美观。5、电缆接续电缆接续前,确认电缆端别正确并进行电缆测试,确认电缆的所有芯线无断线、混线及接地障碍,绝缘良好;在分歧头

11、接续前,对尾巴电缆等首先进行特性测试工作。接头坑底要平整、宽畅,接头坑尺寸根据电缆的弯曲半径要求确定,并且保证接头后的电缆(包括接头)两端保持平直为准。电缆开剥尺寸如图4.1.5所示。开剥后套入铅管、铅套肩及热缩管等,铅套肩封焊在电缆铝护套上后,再进行芯线接续。芯线接续采用扭接加焊方式,接续时严格按照接续卡片中的交叉表进行芯线接续,同时注意分歧等要求。各四线组接续后的倒向,一般第一工作对(红、白)倒向A端,第二工作对(蓝、绿)倒向B端,检查整理芯线后,用中等火烘烤芯线驱潮,同时包扎用的电缆纸也进行烘干、去潮。详细填写接续卡片一式两份,一份包扎在接头内,一份妥善保管。将接头套管封焊并进行防腐处理

12、,按设计要求进行接头防护。 设备安装工程与站前单位保持联系,在房建施工时积极配合,保证预留的管线、沟槽等符合设计、施工要求。在车站房屋具备设备安装施工条件时,即进行设备安装施工。设备安装流程如图4.1.6。设备开箱检查设备安装固定设备配线设备调试开通验收图4.1.6设备安装流程外护套钢带绑线锯缝处护套700200110200图4.1.5电缆开剥尺寸 单位:mm1、设备开箱检查当设备到货后,必须会同建设单位、监理和供货方共同对到货的设备及配件按照订货合同和装箱单进行开箱检验,检查设备的完好、齐全及电气特性状况,并做好详细的纪录。检查工作完成后,将检查工作内容、日期、结果填写开箱检查记录,由各方负

13、责人签字,做为资料交技术科存档备查。如设备有质量问题或备品备件短缺要与生产厂家联系,确定解决办法和时间,必须保证施工的顺利进行。2、设备安装固定 设备安装要求根据设计图纸用钢卷尺和直角尺量出每一设备的安装位置,同一列的设备要正面对齐,紧密靠拢。各设备之间的距离必须严格按设计要求进行布置安装。 设备防震设备的防震措施是对设备进行固定,即通过膨胀螺丝将设备与地面进行固定,设备架一般为四个角固定。各设备安装时必须按照设计图纸标注的各部尺寸、安装位置及安装面向等进行安装。3、设备配线 音频话线布放音频话线与交流电源线、地线要分开布放,电话线宜采用双绞线;配线电缆、电线要完整,无老化损伤,无发霉、受潮现

14、象,配线(缆)中间不得有接头;室内配线用缆、线的绝缘电阻,其芯线间要大于30M(不带端子);对卡接式配线箱(端子),上线时要确保卡子与配线接触良好,边上线边对号、检查,保证其接触良好,避免因配线与卡子接触不良造成故障;音频话线布放不能过紧,转弯处要圆滑;音频话线绑扎要顺直,线扣间距要均匀、松紧适度,电缆剖头处平直,并用塑料带缠绕整齐。 电源线、地线布放一般电源线采用蓝、黑两种颜色的聚乙烯铜芯电线,其截面积符合设计要求。蓝线接负极,黑线接正极(即地线)。直流电源正极必须接工作地,不得接保护地。地线一般采用黄颜色的聚乙烯铜芯电线,其截面积符合设计要求。电源线、地线布放时要按实际尺寸量好长度,两端焊

15、好铜鼻子,并在两端作好标签,按标签内容一条条点对点布放。布放好后要进行绑扎,绑扎要顺直,线扣间距要均匀、松紧适度。4、设备调试程控电话集中机安装配线完成后,要再一次进行配线的全面检查,确认无误后才可加电调试。将电源开关打开,检查各有关电压是否正常,如不正常立即停止供电,待找出故障并排除后才可再供电。进行通话试验,它有主通、助通两种通话方式,将操作台主通键按下,则为主通方式,用麦克风进行通话。将操作台助通按键按下,则为助通方式,用话筒进行通话。通话试验时,分别用主通和助通方式对用户进行呼叫通话试验,全部呼叫正确,通话性能良好即可。主通和助通可同时分别和不同的两个用户进行通话而互不干扰。5、设备验

16、收所有设备安装调试且中继段测试全部合格后,可申请进行竣工验收,同时要将设备的备件仔细清点归类并列出明细表交于接收单位。验收测试合格并得到确认后即可割接开通,设备安装工程结束。 无线通信工程1、施工准备采购订货时,按照设计确定的供应单位、型号,选择获得ISO9002质量认证或有国家有关部门颁发的生产许可证的生产厂商。施工中严格按无线列调施工工法施工,保证射频电缆的传输质量。2、施工工序和方法无线通信施工工序流程如图4.1.7。本次无线通信工程设区长台2套,机车台2套,手持台15台。区长台按设计位置安装,机车台的具体安装位置按照设计,同时采纳使用单位的要求合理施工,保证设备良好使用。 施工方案1、

17、长途线路施工方案施工准备设备开箱检查机车电台安装安装天线、地线及馈线引入室内设备安装设备配线测试、开通试验图4.1.7无线通信施工工序流程图现场定测本段通信工程中,古交站至屯兰站长途通信线路低频电缆HEYFL22740.9在屯兰站站外的部分,不受屯兰站改造土建施工的影响,具备施工条件可以安排在施工的前期,通信线路施工技术、骨干人员对线路复测、电缆配盘、订货。采取顺序施工作业法进行施工,即随挖一公里,敷设一公里,缩短敞沟时间,并做好对地下既有管线及行车的防护,减少对铁路行车、路基、地下既有管线及周围建筑物的影响,保证通信线路工程的安全、优质、顺利进行。2、站场线路及通信设备安装施工方案站场线路及

18、通信设备安装施工受车站改造土建施工等情况的影响,但土建施工不影响既有通信设备使用,我单位拟实施如下施工方案:及时掌握机房、土建施工动态,做好预留孔、洞及电缆沟槽的正确预留。在车站路基、房屋基本形成后,首先进行站场各种电缆线路的施工,将各种电缆敷设到位,在房屋成型具备安装设备条件时,再将电缆引入室内,进行设备安装。3、无线通信施工方案铁塔基础的浇筑采用人工方式,浇筑混凝土比例,严格按照设计要求进行,并留取试验样块,将试验结果报请监理工程师签字认可。无线通信设备安装和其他设备安装工程同时进行。4、确保通信割接调试开通的施工方案挖沟约1公里缆沟回填 线路机械防护敷设电缆保气接续监理检查不合格合格图4

19、.1.8 线路施工流程监理检查不合格合格施工队将各站场电缆、设备安装完成后,即进行开机调试,确保各设备电气特性符合设计及规范的要求。在割接开通前,将新设的各房屋与新信号楼电话集中机的电话试验畅通,并将需割接的上下行长途电缆选好割接点,新电缆敷设到位,落实好电缆线对用途,提前割接开通一小时作好割接准备。割接时间一到,接到割接命令后,通过对讲机联系,上下行两组同时开始割接 ,首先接通调度电话,其次接通站间行车电话、信号闭塞线,保证行车指挥电话的畅通及为信号连锁试验赢得时间,然后再进行其他线对的接续。 施工技术措施1、长途电缆线路及站场电缆线路施工的技术措施认真仔细进行径路复测,做好复测台帐记录,并

20、将复测台帐发给每个施工队,同时对施工队进行详细的技术交底。根据设计要求和施工规范要求,编制详细的技术标准要求,发到每个施工队队长、技术负责人及相关施工人员手中,在施工中必须严格按照技术标准进行施工。施工流程如图4.1.8。电缆接续严格按照工艺标准进行,接续时及时邀请监理工程师监督、检查,接续后经监理工程师认可后,方可进入下一个工序施工。电缆线路建筑设备的安装必须符合设计标准。电缆线路特性测试的项目、特性指标等必须满足设计要求,做好记录,并经监理工程师签字认可后,交技术主管部门保存。积极主动与房建单位联络,为站场通信线路的施工创造有利条件。地区及站场电缆的规格、型号及位置必须符合设计要求,敷设径

21、路要合理,并经监理工程师的检查认可。2、通信线路防护措施电缆线路经过小桥、穿越铁路、公路、涵洞和沟渠时采用钢管防护。电缆线路的防雷、防强电根据设计要求,电缆线路在通信站做引入绝缘、接地处理,在线路上每隔4km做一处接地,要求每处接地电阻不大于4欧姆。电缆标石按规范要求设置,特殊地段适当加密。3、设备安装的技术措施及时掌握机房、土建施工动态,做好预留孔、洞及电缆沟槽的正确预留。安装流程如图4.1.9。设备安装前,主动与供应商联系,落实专业施工工具及设备现场要求,积极主动与房建施工部门联系,确保机房环境符合设备安装条件。设备安装过程中,打开有防静电要求的设备插接件和元器件的包装或安装时,工作人员要

22、戴上接地护腕,严禁用手直接触及电路板线路。不合格 设备采购走线架制作设备运输到位站场房建调查设备安装设备配线设备连接全程统调加电调试开箱检验监理检查不合格 图4.1.9 设备安装流程图监理检查不合格 设备安装严格执行铁道部现行的施工技术标准、规范、流程及要求。4、设备调试的技术措施为确保设备一次调试成功,设备调试前,认真检测本标段电缆通道,确保衰减指标符合要求,通道畅通,同时积极主动与电务维修使用单位联系,明确各通信接口技术标准。调试前认真对各配线架、跳线端子做导通试验,确保配(跳)线准确无误,端子连接良好。设备调试前,按下列内容检查:机架安装位置和安装强度符合设计要求;子架安装位置及单元电路

23、板插入位置正确,无松动现象;电源设备调试合格,蓄电池已充电,能对设备正常供电;机架地线已连接,接地电阻符合要求;设备子架电源的电压值符合设备说明书的要求;有可靠的测试用电源;设备的出厂测试记录完整。四、劳动力组织计划根据本标段工程施工任务的要求,通信拟安排一个施工队完成本工程的各项施工任务,施工队内部采用平行、交叉和流水作业相结合的方式进行施工。劳动力组织计划见表4.1.1。劳动力组织计划表 表4.1.1施 工 队驻 地人 员 配 备总人数技术员安全员质检员技 工普 工通信施工队屯 兰20211412五、主要材料、设备供应计划主要材料、设备计划供应到货时间安排见表4.1.2六、通信主要施工机械

24、设备、仪器仪表配备根据屯兰站改造通信工程的需要,我单位计划在本次通信工程中配备的仪器、仪表见表4.1.3。材料、设备计划到货时间安排表 表4.1.3序号材料、设备名称计划到货时间1长途电缆HEYFL22740.92004.8.252长途电缆HEYFL221440.92004.8.253各型号地区电缆2004.9.154无线设备2004.10.55程控电话集中机及机柜2004.10.56车站引入柜2004.10.57共电电话机2004.10.108自动电话机2004.10.10拟投入本工程的主要施工机械设备及仪器仪表 表4.1.3序号名 称规格型号现状数量(台)1汽油发电机YAMAHAEF160

25、0良好12冲击钻21JDU013T良好13氧气切割机GYF-1400/2KW良好14对讲机建伍308良好45兆欧表ZC-8良好26地下管线探测仪AID-961良好17智能低频电缆测试仪T3151良好18选频电平表50-20KHZ良好29电平振荡器良好210地线电阻测试仪ZC-2PB-1良好111低频平衡测试仪DP7511良好112电缆故障测试仪良好113平衡电桥良好114万用表MF102良好215客货车五十铃良好1下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他

26、的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工

27、作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求

28、的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 第一管理资源网 免费管理资料下载基地
