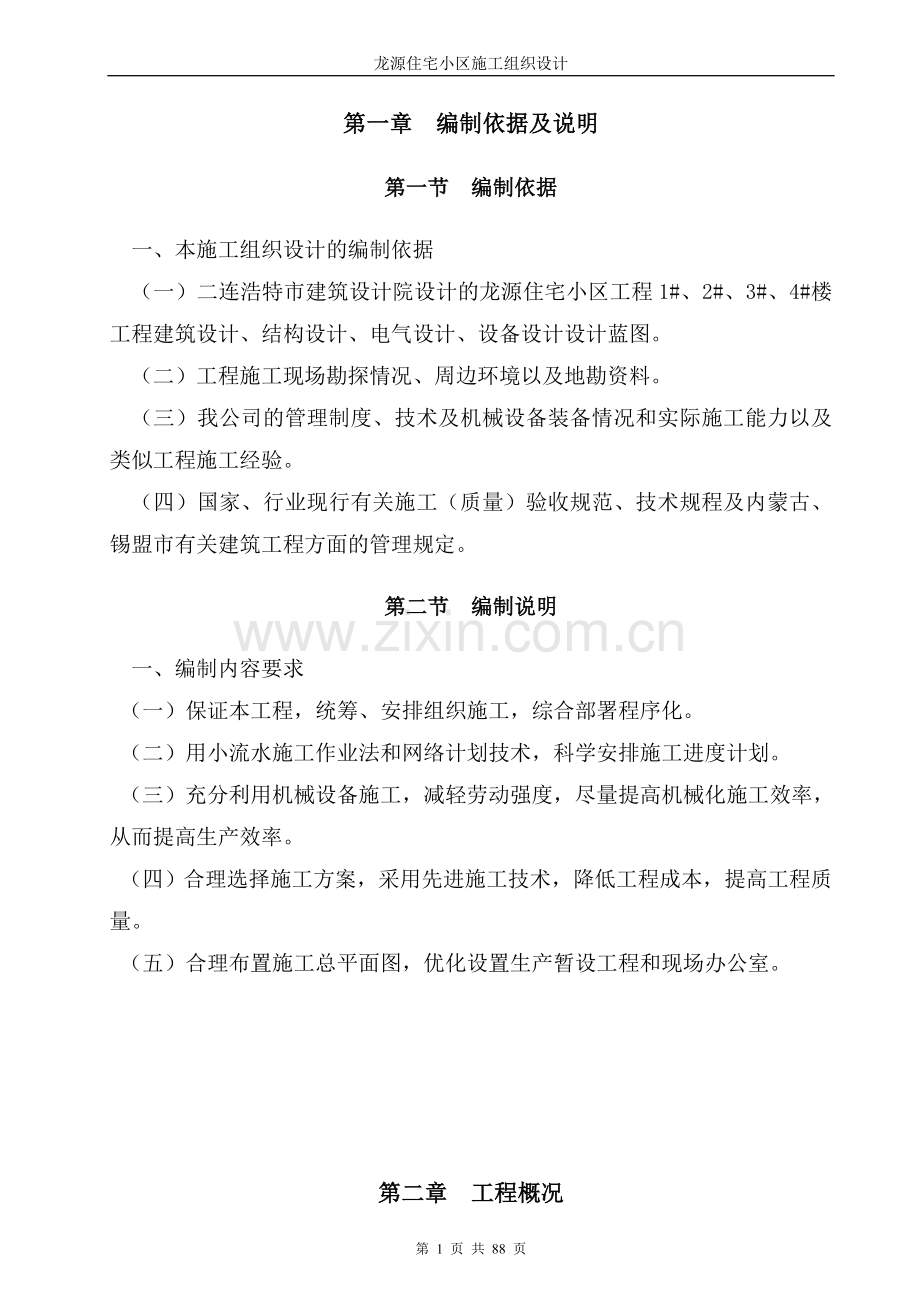

1、龙源住宅小区施工组织设计第一章 编制依据及说明第一节 编制依据一、本施工组织设计的编制依据(一)二连浩特市建筑设计院设计的龙源住宅小区工程1#、2#、3#、4#楼工程建筑设计、结构设计、电气设计、设备设计设计蓝图。(二)工程施工现场勘探情况、周边环境以及地勘资料。(三)我公司的管理制度、技术及机械设备装备情况和实际施工能力以及类似工程施工经验。(四)国家、行业现行有关施工(质量)验收规范、技术规程及内蒙古、锡盟市有关建筑工程方面的管理规定。第二节 编制说明一、编制内容要求(一)保证本工程,统筹、安排组织施工,综合部署程序化。(二)用小流水施工作业法和网络计划技术,科学安排施工进度计划。(三)充

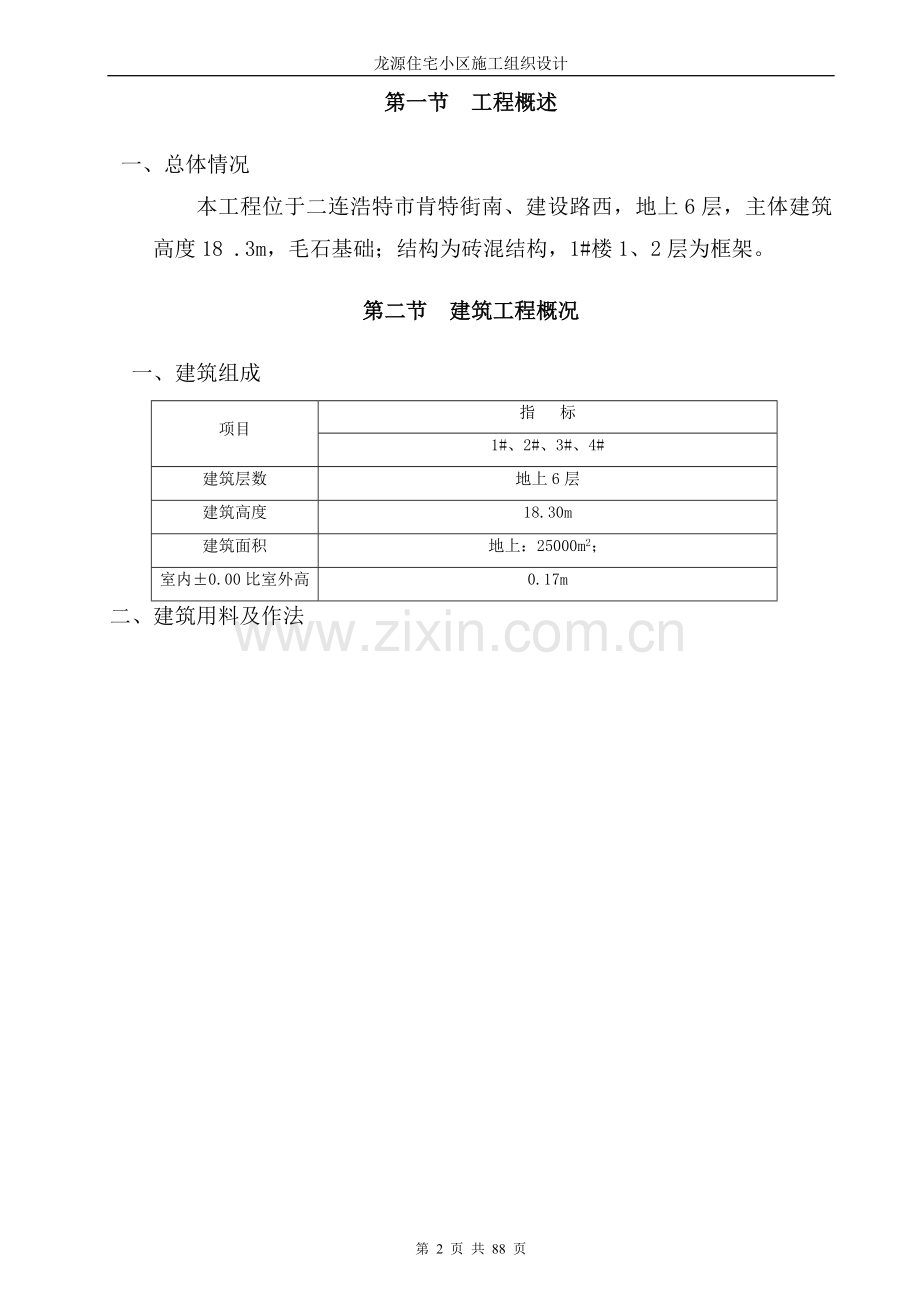

2、分利用机械设备施工,减轻劳动强度,尽量提高机械化施工效率,从而提高生产效率。(四)合理选择施工方案,采用先进施工技术,降低工程成本,提高工程质量。(五)合理布置施工总平面图,优化设置生产暂设工程和现场办公室。第二章 工程概况第一节 工程概述一、总体情况本工程位于二连浩特市肯特街南、建设路西,地上6层,主体建筑高度18 .3m,毛石基础;结构为砖混结构,1#楼1、2层为框架。第二节 建筑工程概况一、建筑组成项目指 标1#、2#、3#、4#建筑层数地上6层建筑高度18.30m建筑面积地上:25000m2;室内0.00比室外高0.17m二、建筑用料及作法类别编号名称及做法使用部位屋面屋面50厚挤塑聚

3、苯板保温屋面;SBS卷材防水两道(聚脂胎4厚90-15)屋面楼地面地面水泥砂浆地面(楼2D)油漆墙裙3A高为1800mm。车库、楼梯间楼1水泥砂浆地面(楼2A改)一至顶层所有起居室、餐厅、卧室楼2铺地砖(楼8A改)一至顶层所有厨房楼3防滑地砖(楼8F2)一至顶层所有卫生间楼4水泥砂浆一至顶层所有楼梯间 卫生间等有水房间均做环保型聚氨脂防水层,反高150,然后粘粗砂再做装饰面层,从入口找坡,坡向地漏,立管穿过上述房间时在楼板处需埋设套管,并高出楼地面50mm,套管和立管之间填塞沥青麻丝,以上房间需做闭水试验。内墙内1刮腻子刷涂料(内墙4A-N)地下室走道、库房;一至顶层所有起居室、餐厅、卧室;楼

4、梯间(休息平台为楼2A改)内2乳胶漆内墙(内墙6A)一至顶层所有厨房内3水泥砂浆(内墙5A)一至顶层所有卫生间外墙外125厚水泥防水砂浆防潮层地面以上外墙顶棚顶刮腻子刷涂料(棚2B)所有顶棚地下室防120厚1:2.5防水砂浆 ,内掺水泥重量5%的防水粉。地下室外墙第三节 结构工程概况本工程功能为地下库房,地上居住。一、结构设计指标概况 名称结构指标住宅楼地下层数1层地上层数6层建筑类别乙设防烈度7结构型式砖混抗震设防类别丙类地基基础设计等级丙级基础类型毛石基础设计使用年限50年环境类别地上(一类)地下二类(b)二、 屋面和楼面均布荷载标准值序号荷载类别KN/m2标准值1不上人屋面0.52阳台2

5、.53卧室、起居室、厨房、楼梯2.0注:建筑物在使用及施工堆料时的重量均不得超过上述极限值,隔墙墙厚小于120mm.三、主要结构材料种类符号热轧钢筋HPB235(Q235)HRB335(20MnSi)二级HRB400(20MnSiV、20MnSiNb、20MnTi)三级备注一、二级抗震结构,纵向受力钢筋强屈比(均为实测值)不小于1.25;屈服强度实测值与强度标准值比不大于1.3四、混凝土住宅楼基础垫层C15素混凝土毛石基础和独立基础毛石、C30混凝土楼板、楼梯圈梁、构造柱C25混凝土其它C25混凝土五、钢筋构造要求1、主筋砼保护层厚度序号部位厚度1楼板15mm(受力钢筋),10mm(分布钢筋)

6、20.000以上梁柱25mm(受力钢筋), 15mm(箍筋、构造柱)30.000以下梁柱35mm(受力钢筋), 25mm(箍筋、构造柱)4基础底板钢筋40mm注:保护层厚度不小于受力钢筋公称直径。2、受拉钢筋的最小锚固长度La、LaE,钢筋接头等要求均严格按照图纸中或规范(标准)03G101-1P34规定。六、焊接 焊条:E4303用于HPB235级钢筋焊接和HRB335搭接焊接 E5003用于HRB335级钢筋坡口焊接。七、砌体(承重墙): 外墙:材料:MU10实心粘土砖,-0.080m以下为M10水泥砂浆、-0.080至14.420m为M10混合砂浆; 14.420m以上为M7.5混合砂浆

7、。承重墙墙厚360mm。 内墙:材料:MU10实心粘土砖-0.080m以下为M10水泥砂浆、-0.080至14.420m为M10混合砂浆; 14.420m以上为M7.5混合砂浆。承重墙墙厚240mm,非承重墙墙厚120mm 。 标准构件:预制过梁等参结构构件通用图集88J1-10和88J13-1。第三章 施工组织机构第一节 工程施工指导方针本工程规模较大,总建筑面积大、工期短,我公司充分考虑开发商的投资效益,结合我公司的管理经验和各种施工优势,将按207天完成该工程的施工;质量要求高,力争优质工程等特点,是我公司树立对形象的窗口。因此,合格、快速、安全、低耗建好该工程,为建设单位快速提供满意的

8、建筑产品及服务。我公司并对本工程的施工作出如下指导方针:1、我公司将对业主负责,履行以科学管理、争创一流工程为企业永恒的主题,以优质服务和工程让顾客满意为我们庄严的承诺的质量方针。2、我公司愿用自身特有的各种优势,如建造过类似工程所积累的施工经验,先进技术等,为业主降低工程造价。3、以科学、求实、严格的施工管理,敢为人先的创业精神和满意的服务配合,而赢得业主的信任。第二节 施工组织机构一、施工组织机构的建立根据本工程的性质及特点,我公司将把本工程列为公司重点工程。我公司将选派具有一级国家项目经理资质、多次承担过类似工程施工,懂技术、会管理、善经营、具有精品意识的同志任项目经理,选派具有丰富施工

9、经验、技术过硬的骨干人员组成项目经理部。公司各职能部门按内部业务系统管理要求,重点加强对项目部业务系统的监督、指导,以确保合同的顺利实现。二、项目经理部组织机构的组成机 械 班钢 筋 班砼 班砖 工 班木 工 班抹 灰 班架 工 班涂 料 班普 工 班电 工 斑管 工 班项目副经理项 目 经 理项目技术负责人办 公 室工 程 技 术 部安 全 质 量 部 预 算 部材 料 机 械 部 保 卫 部结构施工队设备安装队建筑施工队电气施工队 财 务 劳 资 部项目经理部施工组织机构及管理系统图三、施工组织机构的运行机制(一)建立健全各项管理制度项目经理部是企业形象的缩影,特别是重点工程建设有着很大的

10、影响作用。建立、建全各项管理制度将直接影响项目管理各项活动的顺利进行,尽量做到规范管理行为、按章操作、奖优罚劣;建立合理的工作程序,建立有利于调动员工工作积极性的分配机制,最大限度内发挥人的潜力。项目部拟订建立、建全以下项目主要管理制度:l、项目经理部组织管理制度;2、项目经理与公司签定的经济与责任承包合同;3、项目经理部的分工与协作制度;4、项目各职能人员各级质量职责;5、项目各职能人员各级安全责任制;6、技术管理责任制度; 7、材料管理责任制度;8、设备管理责任制度;9、安全与技术交底制度;10、项目员工考勤考核制度;1l、项目成本考核制度;第三节 工程管理目标一、质量目标本工程施工的质量

11、目标为:合格。公司领导和有关职能部门及项目经理部全体人员,对本工程的施工质量,都很高度重视。在总结多年建筑施工经验的基础上,坚持“百年大计,质量第一”的原则,运用科学的管理方法,制定严格的质量控制措施,做到精心组织,精心施工,保证工程质量。二、工期目标根据该工程合同文件要求,本工程总工期为207天。根据我公司的技术、管理力量、施工机械及人员的配备情况以及施工类似工程的经验,将按要求完成本工程的施工任务。我公司为确保规定工期的实现,采取基础、地下室、主体、装饰与安装穿插施工,与业主、设计院密切配合,及时组织已完项目的验收,保证下道工序及时插入进行施工,确保工程的总工期。三、安全、文明施工管理目标

12、(一)安全施工无重大伤亡事故,轻伤率小于2,消防无火警事故,治安达标,消除“六害”行为,严格按建设部“一标准三规范”精心组织施工。(二)文明施工按建设部施工现场安全文明施工标准化工地中的要求,按达到企业文明施工样板工地标准实施,争创安全文明施工标准化工地。第四节 施工安排及部署本工程各施工段采取以基础、主体结构为先导,其它各分部分项工程适时插入的原则,按子单位分段,立体交叉流水的作业程序进行施工,适时穿插室内抹灰及地坪施工,管道安装、其总体施工程序如下:1、地下室施工程序基坑放开挖线机械开挖(基坑操作面为600mm,放坡系数为1:0.33)地基钎探人工检底基础验槽(基础垫层)毛石基础钢筋、构造

13、柱钢筋基础模板基础砼养护构造柱、圈梁回填土(2:8灰土,分层夯实)。2、主体施工程序砖混结构:构造柱钢筋砌砖圈梁钢筋构造柱、圈梁、现浇板模板现浇板钢筋构造柱、圈梁、现浇板混凝土;重复上述。具体要求:(1)测量放线:测量放线由测量工长负责操作,抄测记录交技术负责人审核,交资料员完善资料报监理工程师验收。(2)基坑开挖:监理工程师验(1)合格后,由项目副经理下达开挖任务,基坑开挖后,由工程技术负责人组织相关单位验收,验收合格后,进行下道工序。基坑不合格,组织相关单位商定基坑处理办法,用有效合理的方案直到基坑能满足承载力要求,且要重新组织验收。填写验槽(坑)记录,和隐蔽记录及质量检验批记录报相关部门

14、验收签字,资料不签字,不进行下道工序。(3)混凝土垫层:基坑验收合格后,由工长给混凝土班组下达混凝土垫层浇筑任务,浇筑混凝土垫层。同样组织人员验收,报报监理工程师,填写相关资料。(4)垫层测量、放线:垫层合格后,由测量工长进行测量、放线任务,技术员组织验收,填写资料。(5)独立基础、构造柱钢筋:垫层验收合格后,由工长给钢筋班组下达施工任务。钢筋完工后,相关技术人员抽查验收,报监理工程师,填写相关资料。钢筋工程不合格,资料不齐全,不进行下道工序。(6)独立基础钢筋施工的同时,由工长给木工班组下达模板施工任务,行成与钢筋工程的小流水作业,直到完工。同样组织相关人员验收合格。(7)独立基础混凝土:钢

15、筋、模板监理验收合格后,技术人员给监理单位打混凝土开盘报告,确认混凝土配合比及掺合料,再由工长给混凝土班组下达混凝土浇筑任务,同时作好相关记录,在监理工程师的现场监督下留置好混凝土试验试块。混凝土浇筑完毕后,组织相关人员和单位验收,填写相关资料。混凝土养护。(8)砌体工程:混凝土验收合格后,由工长下达施工任务给砖工班组,砖工程完工后,组织人员检查,报监理工程师验收。填写相关资料。砖墙养护。(9)梁、板、柱模板安装:砌体工程验收合格后,工长给木工班组下达任务,支设构造柱、圈梁、现浇板。验收合格后,进行下道工序。(10)圈梁、现浇板钢筋:同5)(11)圈梁、现浇板混凝土:混凝土浇筑前,模板浇水湿润

16、,其它同7)(12)重复上述11项内容。4、装修施工程序放线穿套管墙面修整安电气管线盒地面施工天棚抹灰、腻子(涂料)设备、开关安装墙面施工第四章 施工准备计划第一节 施工准备工作根据本工程的工程内容和实际情况公司以及项目部共同制定施工的准备计划。施工准备工作分工计划表序号项 目内 容承办及审定单位1施工组织设计编制确定施工方案和质量技术安全等措施并报批。业主、监理、公司部门、项目部2建立施工组织机构成立项目经理部,确定各班组及组成人员。公司、项目经理3现场定位放线点、线复核,建立平面布置和建筑物的定位和控制细部。项目经理部4现场平面布置按总平面图布置水、电及临时设施。项目经理部5主要机具进场机

17、械设备进场就位。公司、项目部6主要材料进场部分先用材料进场。项目经理部7劳动力进场与教育组织劳动力进场,需进行三级安全技术教育。项目经理部8施工方案编制及其(技术)交底编写详细的施工方案,向有关人员和班组详细交底并签字。项目经理部9编写施工预算计算工程量,人工、材料限额量、机械台班。项目经理部10材料计划原材料和各种半成品需量计划项目经理部11图纸会审全部施工蓝图业主、监理、公司、项目部12砂浆、砼配合比各种强度的砂浆、砼配合比设计实验室或当地质监检测中心13进度计划交底明确总进度安排及各部门的任务和期限项目经理部14质量、安全交底明确质量等级特殊要求,加强安全劳动保护项目经理部第二节 技术准

18、备一、调查工作(一)本工程工期要经过雨季、冬季施工,而且气候较为恶劣可能对施工生产带来十分不利的影响。(二)建筑材料,尤其地材供紧张,价格昂贵。(三)物资运至现场的交通条件一般。(四)工人居住区距离施工现场路程较远,交通不便。(四)工期短,工程量浩大。二、技术准备工作(一)组织专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。土建、安装各专业相互联系对照,发现问题,提前与建设单位、设计单位协商,参加由建设单位、设计(地堪)单位和监理单位组织的设计交底和图纸综合会审。 准备所有专业所需现行的国家、地方(行业)规范、标准、技术规程以及图集等,如下:1、土建工程所需规范、标准

19、(1)工程测量规范 (2)建筑工程施工质量验收统一标准 (3)地基与基础工程施工质量验收规范 (4)砌体工程施工质量验收规范 (5)混凝土结构工程施工质量验收规范 (6)建筑地面工程施工质量验收规范 (7)建筑装饰装修工程质量验收规范 (8)混凝土质量控制标准 (9)屋面工程技术规范 (10)建筑施工安全检查标准 及图纸上相关的装饰、装修和安装等图集。(二)编制施工图预算,根据施工图纸,计算分部、分项工程量,按规定套用施工定额,计算所需要材料的详细数量、人工数量、大型机械台班数,做进度计划和材料供计划,更好地控制成本。(三)做技术交底工作。本工程每一道工序(分项工程)开工前,均进行技术交底,。

20、技术交底专业均采用三级制,即项目部技术负责人工长、技术员各班组长。技术交底均有书面文字及图表,层层交底签字。工程技术负责人向工长、技术员进行交底要求细致、齐全、完善,并要结合具体操作部位、关健部位的质量要求,操作要点及注意事项等进行详细的讲述交底,工长、技术员接受后,详细地向作业班组进行书面交底,班组长在接受交底后,组织工人进行认真讨论,全面理解施工意图,确保工程的质量要求、进度要求和技术难度。(四)项目技术负责人负责并同检测中心(试验室)迅速对拟采用的原材料进行检验分析,确定工程使用的各项原材料,并同时进行混凝土、砂浆的配合比试配工作,及时开出施工配合比。第三节 物质条件生产准备本工程施工所

21、需的材料、构配件、施工机械多、数量大,保证按计划供。 一、材料准备(一)根据施工进度计划和施工预算的工料分析,拟定加工及定货计划。(二)建筑材料及安全防护用品准备:对水泥、钢材、木材三大建筑材料,特殊材料等,均根据实际情况做编制各项材料计划表,分批进场。(三)对各种材料的入库,保管和出库制订完善的管理办法,同时加强防盗、防火的管理。二、构配件加工准备(一)根据施工进度计划和施工预算的所提供的各种构配件,提前做加工翻样工作,并编制相的需用量计划。(二)提前做好构件半成品、预埋件等的加工工作。(三)组织制定模板的需求计划和定型模板的加工工作。三、施工机械准备(一)根据本工程实际情况选择主要机械设备

22、如下:1、在主体施工阶段,安装五台QT45固定式(最大回转半径45米,最大提升高度满足本工程需要)塔吊垂直运输机械和两台龙门吊。解决主要工程基础与主体结构工程施工阶段的垂直运输。2、本工程采用自搅砼,现场建一座砼、三座砂浆搅拌站,设两台砼搅拌机和三台砂浆搅拌机。(二)各种主要施工机械汇总计划表如下:序号设备名称型号规格数量产地额 定功 率备注1塔吊QT450A4台国产60kw2龙门架SS100B2座国产3砼运输送车三轮车6辆国产4反铲挖土机1m32台国产5装载机50型台6强制式砼搅拌机JS5002台国产18.5KW6砂浆搅拌机HJ3206台国产4KW7翻 斗 车F1060台国产1t8卷 扬 机

23、0.51t2台国产7KW9插入式振动器HZ-5012台国产1.1KW10平板振动器ZW-133台国产1.1KW11钢筋调直机GT4/83台国产5.5KW12钢筋弯钩机GW403台国产2.2KW13钢筋切断机GJ40-23台国产5.5KW14木工加工机械MJ1063套国产5.5KW15蛙式打夯机H201D4台国产1.5KW16直式打夯机HZD3004台国产4KW17型材切割机2台国产0.75KW18养 护 池1个19抗 压 试 模12套国产20经纬仪2台德国21水 准 仪3台国产22钢 尺50m3把国产23塔 尺5m3把国产24台 秤15kg/5g1台国产25计 算 机P41台北京26以上主要施

24、工机械按工程进度情况陆续进、退场。第五章 施工进度计划及劳动力计划第一节 施工进度计划结合我公司从事同类型工程的施工经验、现有施工能力,施工部署的分段流水施工方法,土方、基础、及主体施工阶段各段内部流水作业,计划2012年7月底完成。装修、装饰计划2012年9月底完成,保证合同工期207天完成本工程。详见后附的第二节 劳动力计划各工种作业时,人员配置考虑了施工中基础工程、主体结构工程进行两班工作制或三班工作制。详见劳动力计划安排表 时间工种5月6月7月8月9月10月11月管理人员15151515101010测量放线2222211木工12012012020202020钢筋工7070500000砼

25、工3030301010100架工45454540404040砖工30030030030303030抹灰工2020603303304040油工1111101303030防水工202030802000电焊工6664444电工3030303030304机运工1515151510106管工10104040606060起重工121212222222普工1501501501651654040合计846846906913883327287第 16 页 共 88 页第六章 施工总平面布置本工程建筑物为多子单位组成的建筑群。本施工组织设计结合了建筑物的结构型式、现场踏勘情况,本着实现文明施工、节约的原则,充分考

26、虑到本工程工期紧张,施工场地较窄宽敞的实际情况,为保证生产的正常进行,充分利用场地,满足材料贮存与现场加工场地的需要,对该工程施工道路、给排水、临时设施按基础阶段、主体阶段、装饰阶段一次进行布置,工人生活区设置在场外,详细见后附的施工平面布置图施工现场总体规划场地内按生产区和办公区进行布置。现场设专人管理施工平面、文明施工,严格按施工平面布置图,暂设、临舍工程搭设和材料堆放。第一节施工现场布置一、现场围护根据现场的实际情况,及业主要求,结合基础及主体工程量的分布及工期要求、施工程序对施工现场进行科学合理的规划。靠区域内用钢管做立柱,外挂1.8米高密目网用做防护用,区域外道路旁采用用钢管做立柱,

27、外挂1.8米的彩钢做防护,施工入口采用拟建后门和已建道路。设以=一个警卫室,配备8名护场巡逻警卫力量,并做好值班记录。建立健全现场治安、保卫安全组织机构,并设立现场义务消防队。施工现场正式大门和围墙不在此次招标范围内,与业主商定设置明显标牌,标语(一图、三板,二牌),书写清楚、规范、美观。二、现场生产设施的布置(一)总体布置1、施工用水现场凿井,现场用电由变压器从业主接入现场的电源引出。2、考虑到现场条件,现场施工用料按计划进场,一次进场量可以略大,进场后材料堆码整齐并及时疏散就位保持施工现场整洁。3、现场砂、石分几处堆放在搅拌站的空地;砖堆放在各幢拟建建筑物的侧面;成品钢筋堆放在拟建建筑物侧

28、面和塔吊半径内,方便取用,减少二次转运;木材堆放在木工加工场内;材料堆场注意按需配备防风、防雨、防火。4、具体布置详见施工平面布置图。各种临时设施如下表:序号名称尺寸面积m2备注1钢筋加工房100人3m2/人600钢管支撑、石棉瓦2钢筋半成品堆场3000.5倍2300钢管架、石棉瓦3砼搅拌棚4台12 m2/台48钢管架、石棉瓦4计量室(养护池)35 m215砖墙抹灰、石棉瓦5木工棚200人2 m2/人800钢管架、石棉瓦6电锯房410 m280砖墙、石棉瓦7周转材料堆放地18302处1080地面平整8材料库房354.5158活动房9工具房64.527活动板房10项目部办公室34.57间95彩钢

29、板房11现场门卫室332间18砖墙抹灰、石棉瓦12监理办公室34.52间27彩钢板房(二)施工用水管网布置由井水源接入,沿临时施工道路边沿布置。按需设置闸阀和水龙头。取DN50mm镀锌管作为主管和通往楼层的主管,支管选用DN25mm的镀锌管(详见施工用水平面布置图)。(三)施工用电布置主要用电机械集中在钢筋、木工加工场和建筑物侧的塔吊及砼搅拌站以及办公区,因此电源(变压器)就近设置配电房(配电箱)后,按动力与照明分开布置的原则,采用TN-S三相五线供电敷设至各用电设备。临时用电线路从配电房引至各用电区,采用电缆埋地方式敷设主干线。在钢筋加工场、木工加工场、塔吊、龙门架、搅拌机等处、场分别设置分

30、配电箱,每栋建筑物内楼梯井处每隔一层设一个配电箱,用电布置详见施工用电平面布置图(四)现场通讯设施为确保工程顺利进行以及工程施工对外的联系方便,在施工现场项目经理办公室设一部程控电话(带传真机),其余部门采用手机。在现场工长、各班组用对讲机,作为联系通讯工具,并且联系号码对建设单位代表及监理工程师公布以便联系。第二节施工临时用电设计方案施工现场线路的布置走向详见施工用电平面布置图(用电布置部分)。一、施工临时用电回路布置1、本工程施工临时用电系统采用380/220伏三相五线制(TN-S系统)以保证用电安全。2、施工电源由甲方指定电源提供,直接引入施工临时配电房(变压器)。3、在临时配电房处设一

31、组接地电阻小于10欧姆的重复接地装置,专用接零保护线,配电柜外壳与接地线连接在一起。4、配电房低压配电柜分为四个回路(P1-P4)控制施工现场各用电设备。P1回路供搅拌站使用,导线采用BLV370+235mm2绝缘线,敷设方式为除部分穿管暗敷外,其余部分沿墙明敷。P2回路供塔吊、楼层配电等用电,导线采用BLV370+235mm2绝缘线,敷设方式为穿管暗敷。P3回路供钢筋房用电,导线采用BLV395+250mm2绝缘线,敷设方式为沿墙明敷。P4回路供木工房及办公区等使用,导线采用BLV325+216mm2绝缘线,敷设方式为除部分穿管暗敷外,其余部分沿墙明敷。5、现场所有用电设备通过开关箱控制,并

32、设漏电保护器。总电源低压配电柜和各配电箱、分配电箱、开关箱的订购,可根据所控制的设备容量选用施工现场系列标准低压配电柜和配电箱及开关箱。6、到楼层的施工用电导线一定穿管敷设且要卡固。二、负荷计算及导线选择1、施工总负荷计算:0号导线根据主要用电设备表计算出总功率P为360KW现场用电设备需要系数K取0.4,功率因数COS按0.85计。 0.88,则总电流为 293(A)查导线截流量表选95mm2铜芯绝缘线可满足发热要求。2、分回路负荷计算: P1=92.8KW Kx=0.6 COS=0.75 导线按载流量选为BLV370+235mm2铝芯导线可满足发热要求。 (2)P2=105.5KW Kx=

33、0.6 COS=0.75 导线按载流量选为BLV370+235mm2铝芯导线可满足发热要求。 (3)P3=118.56KW Kx=0.6 COS=0.75 导线按载流量选为BLV395+250mm2铝芯导线可满足发热要求。(4)P4=50.94KW Kx=0.6 COS0.85 导线按载流量选为BLV325+216mm2铝芯导线可满足发热要求。三、安全用电技术措施1、施工现场所有配电箱、开关箱及用电设备金属外壳均保护接零,PE线在任何情况下不得作为工作零线使用。用电设备的保护接零与配电房低压配电柜内引出的专用保护零线(PE线)连接,并不得串联连接。由配电箱或开关箱引至用电设备之间的专用保护零线

34、,截面不得小于2.5mm2的绝缘多股铜芯软线(采用黄、绿双色线)连接。保护零线不得装设开关或熔断器。2、施工现场所有用电除作保护接零外,一定在设备负荷线的首端处设置漏电保护装置。配电箱、开关箱内的漏电保护器其额定漏电动作电流不大于30mA,额定漏电动作时间小于0.1S;使用于潮湿和有腐蚀介质场所的漏保护器采用防溅型产品,其额定漏电动作电流不大于15mA,额定漏电动作时间小于0.1S。用电设备一定实行“一机一闸”,严禁用一个开关直接控制两台及两台以上用电设备(含插座)。3、手持电动工具的负荷线一定采用耐气候型的橡皮护套多股铜芯电缆,并不得有接头。在使用前检查其绝缘电阻,其阻值I类电动工具不得小于

35、2兆欧姆,II类电动工具不得小于7兆欧姆。手持电动工具的外壳、手柄、负荷导线、插头、开关等一定完好无损,使用前一定作空载检查,并作好记录,运转正常后方可使用。4、在潮湿和有水的场所,负荷线采用YHS型防水橡皮护套电缆,且不得受外力拖拉和挤压。潮湿场所照明电源电压不得大于36V,灯具采用密闭型防水防尘灯或配有防水灯头的开启式灯具。5、焊接机械设备放置在防雨、通风良好的地方。焊接现场不准堆放易燃易爆物品。交流电焊机一次侧电源线长度不大于5m,进线处一定设置防护罩,二次侧电源线宜采用YHS型橡皮扩套多股铜芯软电缆,长度不大于30m。6、配电箱和开关箱的进线口、出线口设在箱体的底部,电源的引入,配出线

36、穿管保护并设防水弯头。配电箱、开关箱安装位置操作方便,箱内和附近场地不得堆放杂物。7、楼层临时供电一定穿管敷设且要卡固,从干线分到大型用电设备的导线须穿PVC阻燃管,不得有导线外露,如对焊机、弯管机、刨木机等。8、安装、维修或拆除临时用电工程,一定由持证电工完成,同时有监护电工在场。禁止带电作业。电气设备明显部分设“严禁靠近,以防触电”或“有电危险”的警示标志。严禁乱接乱拉电源,严禁烧电炉。9、电器着火立即将有关电源切断,并使用干粉灭火器或干砂灭火。第三节 施工临时用水设计方案根据现有施工现场情况及有关临时现场用水要求,参照相关的施工规范,作出本临时用水设计方案,本方案包括临时消火栓给水系统、

37、施工生产给水系统。管线的现场布置详见。一、设计依据1、建筑设计防火规范;2、中国建筑工业出版社:建筑给水排水设计手册3、业主提供的施工现场总平面布置图及现场踏堪资料。二、临时用水设计内容1、施工现场临时消防、生产设施给水设计。三、临时用水设计方案1、临时用水水源设计:本工程临时用水的水源为自己凿井水源,4口深65米的井,用口径为4寸抽水泵4个,和增压泵若干个。设置容积共为50立方的贮水池。2、消火栓系统用水量:本工程设计同一时间内火灾发生次数为一次,按建筑物所需最大的水量计算,消火栓系统总用水量为10LS。3、消火栓系统设计:消火栓系统设计采用低压消防给水系统,平时管网内水压较低,仅满足施工生

38、产用水即可,当火场灭火时,水枪所需压力,由消防车产生。给水干管各处按用水点需要预留用口及引入建筑物内,并按不大于120米的间距布置室外地下式消火栓,消火栓规格为SXl001.6。由于是临时消火栓系统,故按一股充实水柱到达任何部位考虑,建筑物内分东西侧建筑群各设计一根DNl00竖管供施工及消防用。竖管上隔层设室内消火栓,并预留甩口,以供施工用水。竖管的具体位置满足位置明显、易于取用、位于建筑中部的原则,现场确定。4、现场临时消防管网敷设本设计施工现场的临时消防管沿道路环状敷设,各建筑内消火栓管道成枝状布置。5、生产给水系统根据需要由现场消防环管预留甩口,供给生产等用水。施工现场各预留用水点的支管

39、不单设阀门井,只在入户后的立管上设阀门控制。6、管材设计本方案室外给水环管采用焊接钢管,消防及生产用水管道采用直径50mm硬塑料管,其他用水采用直径25mm硬塑料管。四、临时用水设计计算结合本工程施工总平面布置,现就施工给水系统作出设计。施工现场用水设计:1、现场施工用水量的计算 式中:K1未预计的施工用水系数,本工程取中间数1.1;Q1季度工程量(以实物计量单位表示);N1施工用水定额;Tl季度有效工作日,本工程按200天计;t每天工作数,本工程按3班计;K2用水不均衡系数,本工程取1.35本建筑折合季度砼工程量是300立方米,砼养护用水为300400Lm3,本工程取Nl=400Lm3 故:

40、2、施工机械用水量计算式中:K2未预计的施工用水系数,本工程取中间数1.1;Q2同一种机械台数(台);N2施工机械台班用水定额;K3施工机械用水不均衡系数,本工程取2。本工程需要用水施工机械主要是搅拌机2台,共用水定额300L台班。4、消防用水量:查表得q4=l0(LS)5、总用水量Q的计算:ql+q2+q3=0.023+0.040+0.227=0.29q4=10(LS)故本工程现场供水按10LS考虑,即Q=10LS6、供水管的选择:式中:D主供水管直径(m)V管中水的流速(ms),本工程取1.2(m/s)故s本工程现场提供供水主管管径为D=100毫米即可满足施工要求,主要(生产)分支管采用d

41、=50毫米,次要生活分支管架用25mm按需铺设。五、临时用水系统的维护与管理1、施工时注意保证消防管路畅通,消火栓箱内设施完备且箱前道路畅通,无阻塞或堆放杂物。2、现场消防及生产用水干管管顶的埋深在地表1m土层以下。第 87 页 共 88 页第七章 施工测量方案第一节 资源配备一、人员、设备配备1名专业测绘工程师,1名持证上岗测量工负责现场测量工作.本工程拟采用2台经纬仪、3台水准仪、5m铝合金塔尺3把、50m长钢尺三把。第二节 测量依据及定位放线一、测量依据:根据建筑设计总平面布置图确定平面控制方案和施测精度,以规划部门指定的建筑红线桩,国家高程标准桩及现场放点进行现场轴线控制网和标高控制点的引测。并根据设计各层的结构变化情况及施工单位拥有的仪器设备确定竖向投测方法和精度要求。施测时执行工程测量规范GB50026-93。 二、平面控制及高程控制(一)平面布置1、施测工作中,遵循分级布网,逐级控制,保证足够精度和密度的控制测量原则及遵循从整体到局部,先控制测量,后碎部测量的基本操作程序,施工测量一定满足工程设计要求与建设单位特殊要求,根据工程性质、设计要求确定测设精度。在根据测设精度选用仪器、工具,决定施测措施。 2、本工程平面定位按民用建筑平面控制测量的精

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
