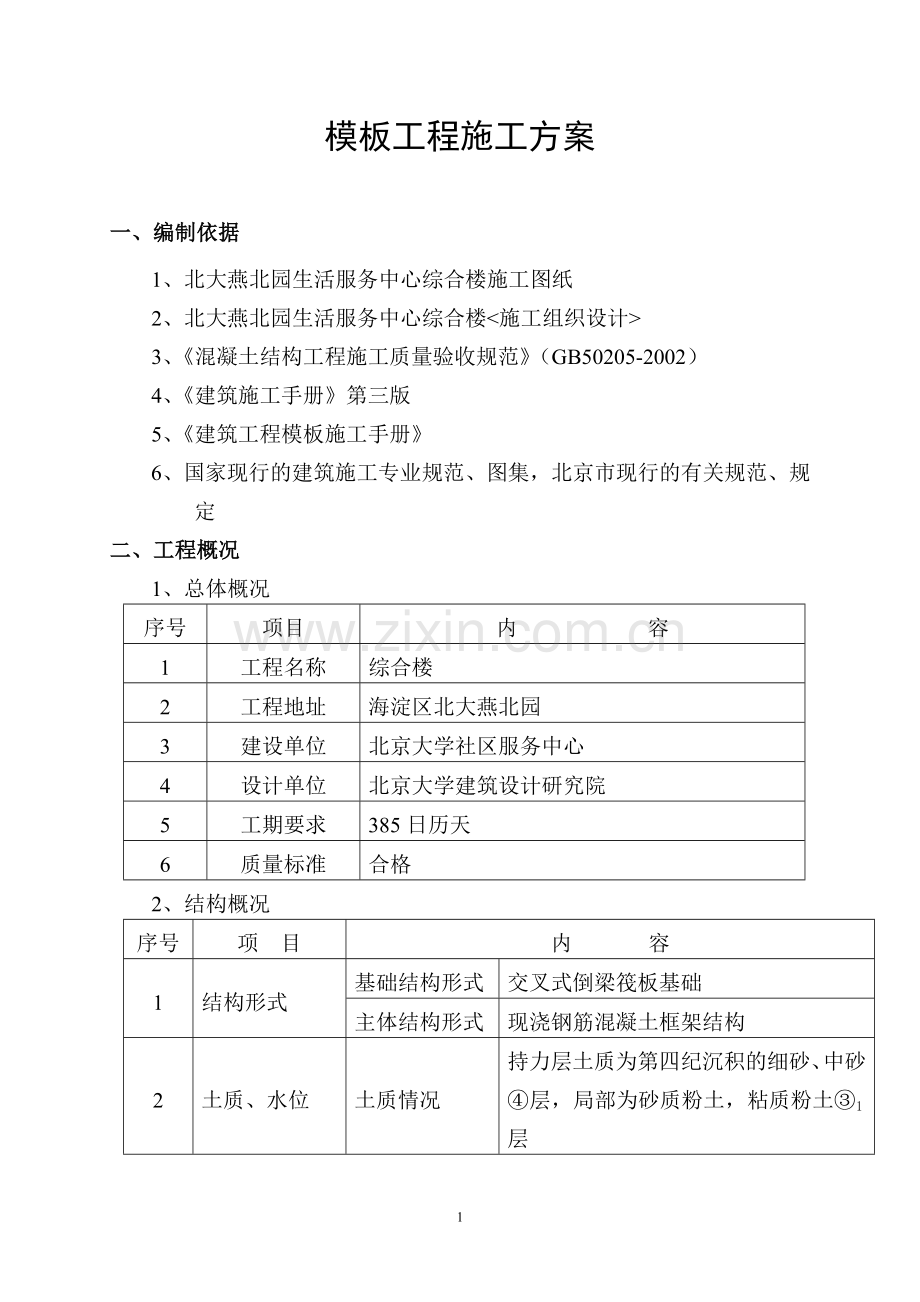

1、模板工程施工方案一、编制依据1、北大燕北园生活服务中心综合楼施工图纸2、北大燕北园生活服务中心综合楼3、混凝土结构工程施工质量验收规范(GB50205-2002)4、建筑施工手册第三版5、建筑工程模板施工手册6、国家现行的建筑施工专业规范、图集,北京市现行的有关规范、规定二、工程概况1、总体概况序号项目内 容1工程名称综合楼2工程地址海淀区北大燕北园3建设单位北京大学社区服务中心4设计单位北京大学建筑设计研究院5工期要求385日历天6质量标准合格2、结构概况序号项 目内 容1结构形式基础结构形式交叉式倒梁筏板基础主体结构形式现浇钢筋混凝土框架结构2土质、水位土质情况持力层土质为第四纪沉积的细砂
2、、中砂层,局部为砂质粉土,粘质粉土1层地下水位第一层地下水为潜水,静止水位标高为39.02-40.57m,第二层为潜水,静止水位标高为33.94-33.98m。3建筑物地基地基土质层持力层土质为第四纪沉积的粉细砂层,局部为砂质粉土,粘质粉土1层地基承载力220KPa4地下防水系统混凝土自防水地下室地基梁、底板、窗井外墙为C40防水混凝土,设计抗渗等级为0.8MPa柔性防水结构外侧做两道SBS防水卷材5混凝土等级C15垫层C40各层框架梁、板、柱6抗震等级抗震设防烈度8度框架抗震等级二级7钢筋类别一级钢、二级钢8钢筋接头形式机械连接直径22搭接接头直径229结构断面尺寸墙厚300、200(外墙)
3、;200(内墙)柱子截面尺寸500500梁断面尺寸6001200(基础梁)、300500、300550楼板厚度200、180(地下室)、10010维护结构陶粒混凝土砌块3、施工概况 该工程于2007年3月20日经甲方同意,工地正式开工。三、主要施工机具:1、主要工具:钉锤、水平尺、钢尺、钢卷尺、磁力线锤、手电钻、手电锯、手电刨、钢丝刷、毛刷、小白线、手锯、小油漆桶、墨斗、撬杠等。2、施工机械机械名称圆盘锯手电钻手电锯台钻台数2682四、材料要求 1、木材选用质地坚硬、无腐朽的松木和杉木,含水率不大于15%。 2、所选用部分小钢模板要求大面平整,四边方正,侧边平直。3、所选用的竹胶合板及其他材料
4、,应有足够的强度和刚度,能可靠地承受本身自重及钢筋、浇捣混凝土的重量和侧压力,以及施工中所产生的其他荷载。五、各部位的模板施工(一)基础底板及导墙模板1、根据设计图纸要求,基础底板沿南北方向设置一道施工变形缝,将底板分成二个施工区,具体分区见附图所示。2、基础底板四周外侧模板考虑到防水及其保护层施工的要求,采用砌筑240厚红机砖模做永久性模板,砖模抹灰总厚度为45mm(其中底层1:3水泥砂浆找平层厚度为20厚,面层1:2.5水泥砂浆保护层厚度为25厚);独立柱基四周外侧模板采用12mm厚高强竹胶合板;地基返梁、导墙模板采用12mm厚高强竹胶合板、5cm厚脚手板、50100mm的方木加工。3、地
5、基返梁及导墙模板加工如附图所示,制作要求:尺寸准确,连接可靠,周边刨光,龙骨位置正确,背龙骨厚度刨一致。4、阴阳角角模加工制作如附图所示,制作要求:尺寸准确,连接可靠,周边刨光,背龙骨厚度刨一致,并且角部必须按图示要求加工成企口相接的形式。5、地基返梁及导墙模板支撑加固主要采用483.5mm的钢管(短钢管可以采用碗扣架横杆)加固,配以钢管扣件和预埋地锚钢筋固定,其中地基返梁配以的穿墙止水拉杆,拉杆水平方向间距为600mm,沿高度方向设置两道,导墙及梁下口附加25的钢筋用绑扎丝与底板上铁绑扎牢固,支撑、钢筋的十字架钢筋必须与附加25的钢筋焊牢。模板就位准确,尺寸准确,立面垂直,上口拉线找直,加固
6、牢靠,模板及钢筋下端不能“吃”进砼里面。6、沉降缝处模板加固采用钢筋、12厚高强竹胶合板、50100mm方木和铁丝加固,其中竹胶合板加工成“梳子板”的形式,如附图所示,后浇带处底板下铁下部与上铁上部必须用海绵条卷成直径为35mm的海绵条将底板钢筋四周的缝隙塞严,防止漏浆,绝对禁止用水泥砂浆堵缝。7、地基返梁、施工沉降缝及导墙模板配置量均为整层配置。(二)地下室外墙剪力墙模板1、地下室外墙剪力墙模板采用基本尺寸为600mm1500mm和600mm1200mm的小钢模,配以适当规格和数量的普通小钢模。剪力墙模板竖向排列,相邻两模板间错缝,用钩头螺栓与横、竖向483.5mm钢管连结,模板底部用通长方
7、木、U形托和钢管顶在预埋钢筋或脚手架上,上部和中部对顶若干道483.5mm钢筋斜杆和水平杆。穿墙螺杆在拉结过程中钢模打眼只能打在100mm宽小钢模上,而且100mm宽小钢模进场时事先已经打好螺杆眼,穿墙螺杆采用16的高强全丝螺杆,地下室外墙穿墙螺杆采用三节式的16高强全丝螺杆(中部加焊有钢板止水片)。根据工程量大致相等的原则,将地下室墙体分成二个区段进行流水施工,具体分区见附图(即南段、北段)所示,地下室墙体小钢模的量按两个区配置流水施工。2、排模时,从墙体两角向中间竖向排列,中间2,850752梁承重结构88751003悬臂板、悬臂梁2275100 注:上层施工时,下层板支顶体系不能拆。九、
8、成品保护 1、吊装模板时轻起轻放,不准碰撞,防止模板变形;防止冲击荷载损伤成型的砼。 2、拆模时不得用大锤硬砸或撬棍硬撬,以免损伤砼表面和楞角。 3、拆下的钢模板,如发现模板不平时或肋边损坏变形,应及时修理。 4、钢模板在使用过程中应加强管理,拆下的模板及时清理干净,并涂刷脱模剂,分规格堆放,及时补刷防锈剂,以备下次周围使用。 5、未经项目管理人员许可,严禁随意在模板上打眼、烧割、改装。6、木龙骨、竹胶板要合理使用,增加复用次数。十、模板进退场时间 模板及其支撑体系在最先开始的第一个区开始施工前五天进场,在最后一个施工段的砼浇筑完后二十八天开始拆模清场。十一、附图900顶板模板平面示意图说明:1、 主龙骨100100方木2、 次龙骨50100方木15支 模 剖 面 图框架柱模板断面图注:截面尺寸不大于600时采用。框架柱模板示意图顶板模板与墙交接的处理示意图楼梯支模示意图14
