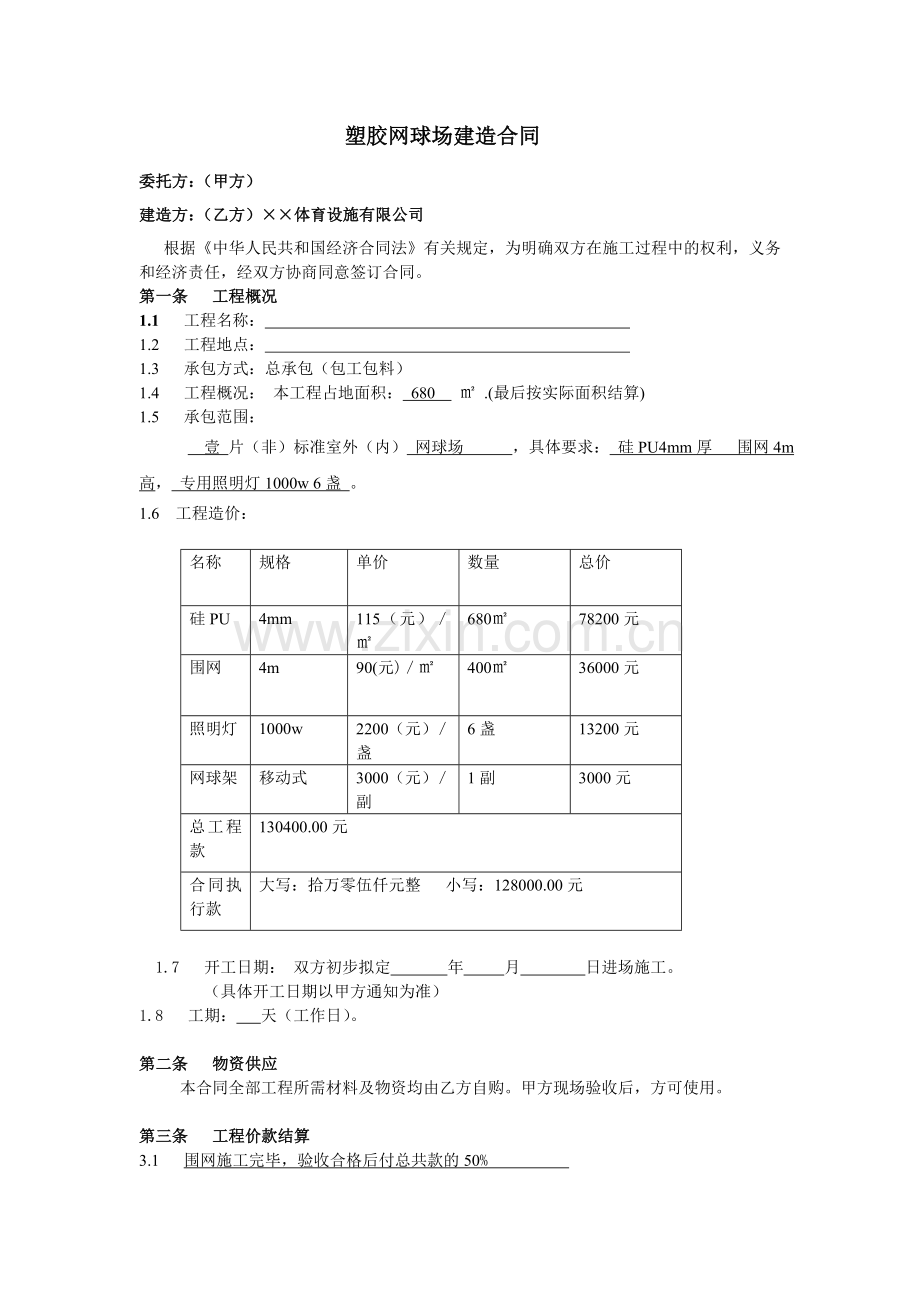

1、塑胶网球场建造合同委托方:(甲方)建造方:(乙方)体育设施有限公司 根据中华人民共和国经济合同法有关规定,为明确双方在施工过程中的权利,义务和经济责任,经双方协商同意签订合同。第一条 工程概况1.1 工程名称: 1.2 工程地点: 1.3 承包方式:总承包(包工包料)1.4 工程概况: 本工程占地面积: 680 .(最后按实际面积结算)1.5 承包范围: 壹 片(非)标准室外(内) 网球场 ,具体要求: 硅PU4mm厚 围网4m 高, 专用照明灯1000w 6盏 。1.6 工程造价:名称规格单价数量总价硅PU4mm115(元)68078200元围网4m90(元)40036000元照明灯1000

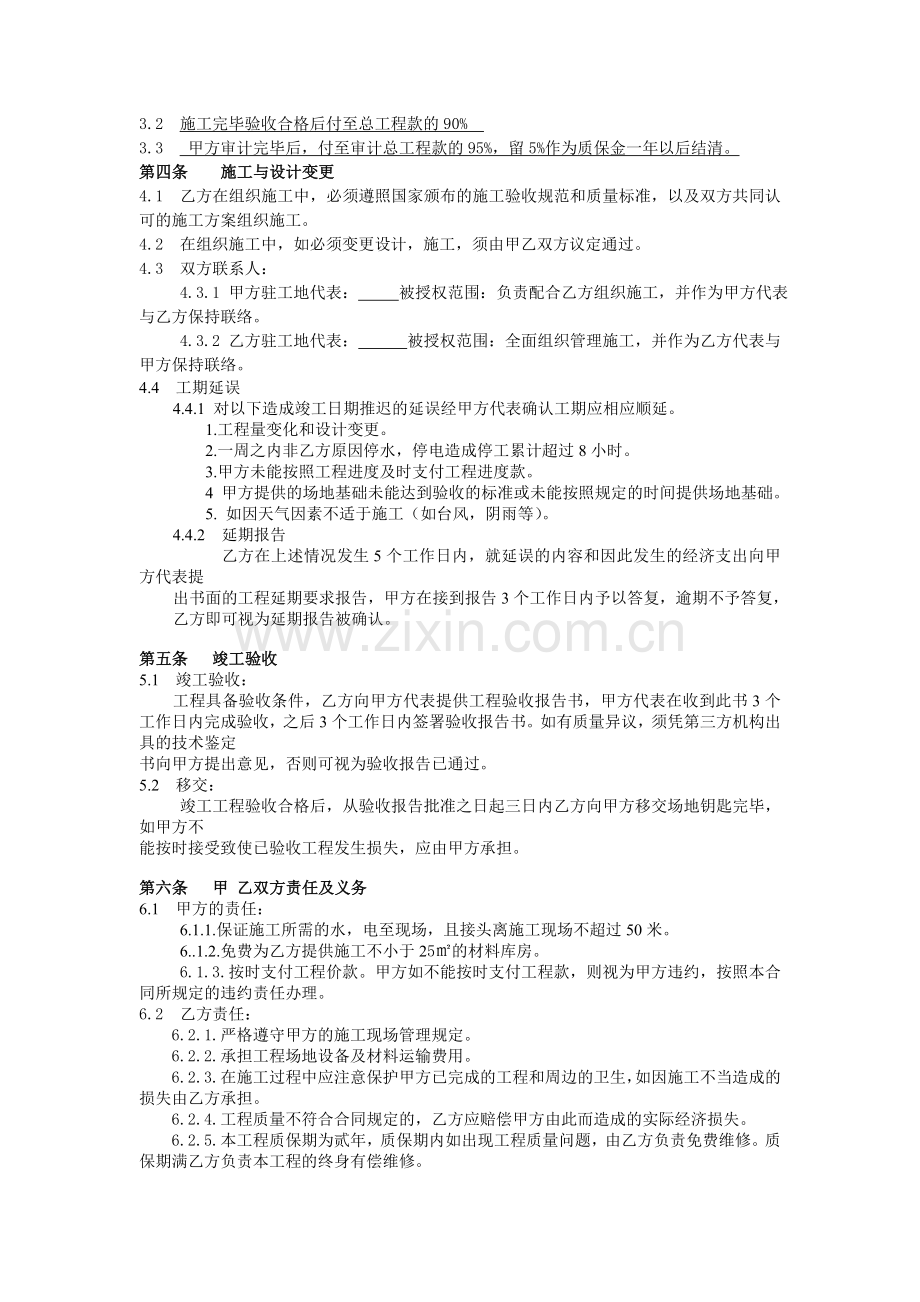

2、w2200(元)盏6盏13200元网球架移动式3000(元)副1副3000元总工程款130400.00元合同执行款大写:拾万零伍仟元整 小写:128000.00元1.7 开工日期: 双方初步拟定 年 月 日进场施工。 (具体开工日期以甲方通知为准)1.8 工期: 天(工作日)。第二条 物资供应 本合同全部工程所需材料及物资均由乙方自购。甲方现场验收后,方可使用。第三条 工程价款结算3.1 围网施工完毕,验收合格后付总共款的50% 3.2 施工完毕验收合格后付至总工程款的90% 3.3 甲方审计完毕后,付至审计总工程款的95%,留5%作为质保金一年以后结清。第四条 施工与设计变更4.1 乙方在组
3、织施工中,必须遵照国家颁布的施工验收规范和质量标准,以及双方共同认可的施工方案组织施工。4.2 在组织施工中,如必须变更设计,施工,须由甲乙双方议定通过。4.3 双方联系人: 4.3.1 甲方驻工地代表: 被授权范围:负责配合乙方组织施工,并作为甲方代表与乙方保持联络。4.3.2 乙方驻工地代表: 被授权范围:全面组织管理施工,并作为乙方代表与甲方保持联络。4.4 工期延误4.4.1 对以下造成竣工日期推迟的延误经甲方代表确认工期应相应顺延。 1.工程量变化和设计变更。 2.一周之内非乙方原因停水,停电造成停工累计超过8小时。 3.甲方未能按照工程进度及时支付工程进度款。4 甲方提供的场地基础
4、未能达到验收的标准或未能按照规定的时间提供场地基础。5. 如因天气因素不适于施工(如台风,阴雨等)。4.4.2 延期报告 乙方在上述情况发生5个工作日内,就延误的内容和因此发生的经济支出向甲方代表提出书面的工程延期要求报告,甲方在接到报告3个工作日内予以答复,逾期不予答复,乙方即可视为延期报告被确认。第五条 竣工验收5.1 竣工验收:工程具备验收条件,乙方向甲方代表提供工程验收报告书,甲方代表在收到此书3个工作日内完成验收,之后3个工作日内签署验收报告书。如有质量异议,须凭第三方机构出具的技术鉴定书向甲方提出意见,否则可视为验收报告已通过。5.2 移交: 竣工工程验收合格后,从验收报告批准之日
5、起三日内乙方向甲方移交场地钥匙完毕,如甲方不能按时接受致使已验收工程发生损失,应由甲方承担。第六条 甲 乙双方责任及义务6.1 甲方的责任: 6.1.1.保证施工所需的水,电至现场,且接头离施工现场不超过50米。 6.1.2.免费为乙方提供施工不小于25的材料库房。 6.1.3.按时支付工程价款。甲方如不能按时支付工程款,则视为甲方违约,按照本合同所规定的违约责任办理。6.2 乙方责任:6.2.1.严格遵守甲方的施工现场管理规定。6.2.2.承担工程场地设备及材料运输费用。6.2.3.在施工过程中应注意保护甲方已完成的工程和周边的卫生,如因施工不当造成的损失由乙方承担。6.2.4.工程质量不符
6、合合同规定的,乙方应赔偿甲方由此而造成的实际经济损失。6.2.5.本工程质保期为贰年,质保期内如出现工程质量问题,由乙方负责免费维修。质保期满乙方负责本工程的终身有偿维修。第七条 违约责任7.1 非双方认可的工程延期原因而导致本工程不能按合同规定期限竣工,乙方每延期一天应支付甲方本合同总额千分之一的违约金。7.2 乙方工程质量不符合合同规定,乙方负责赔偿甲方由此而造成的实际经济损失,若因此而致使逾期交付,每延期一天应支付甲方本合同总额千分之一的违约金。7.3 甲方如不能按期支付工程款,如超过规定期限的三日,自第四日起,每延期一天,甲方需支付乙方本合同总额千分之一的违约金,直至甲方将该款项汇到乙
7、方指定账号日止,或双方另行商定之合同解除日止,如因甲方原因而致使工程不能如期进行,则甲方除支付违约金外,还需赔偿乙方因此而发生地实际经济损失,如工人工资,食宿及误工等。7.4 甲乙双方在执行本合同过程中,任何一方的违约行为所引起的一切赔偿责任,其索赔总额均不得超过本合同总价款。7.5 本合同在执行过程总如遇到不可抗力因素(如地震,台风,战争等)造成成本合同不能执行,双方均不承担责任。第八条 补充条款8.1 本合同工程所有工程技术洽商,现场鉴证及来往函件,协商内容等均以加盖双方公章确认为准(传真件具有同等效力):否则,视为无效。8.2 质量保证: 8.2.1 本工程质保期贰年,在质保期内乙方无偿
8、提供保修服务,甲方如有人为及不可抗力因素造成的场地损害,不属乙方质量问题。 8.2.2 场地塑胶面层部分铺设完成后至质保期结束期间内,如不是因为基础开裂,下陷,起砂而造成的塑胶层面出现开裂现象属乙方质量问题。8.3 因甲方提供的基础条件与本工程施工所要求的基础条件相差程度不同导致用料,工期,场地平整度以及验收标准等发生变化,需双方另行协商。第九条 争议及纠纷 本合同实际执行过程中,如果任何一方对本合同的权利,义务发生争议或纠纷时应本着平等互利,相互体谅的原则进行协商,协商不成时,应向本合同地之法院提请仲裁。第十条 合同有效期本合同有效期自双方签字盖章之日起生效。本合同一式四份,甲、乙双方各执二
9、份,具有同等法律效力。第十一条 其他附件:塑胶网球场施工方案。建设单位:(盖章) 施工单位:(盖章) 开户行: 开户行:账号: 账号:单位地址: 单位地址:市路号 法人代表: 法人代表: 委托人: 委托人: 联系电话: 联系电话: 年 月 日 年 月 日附件:塑胶网球场施工方案硅PU网球场施工方案我公司根据甲方要求,对硅PU球场网球场做以下方案一、产品简介: 硅PU球场材料(LH320)是在PU球场材料的基础上开发研制出来的新一代球场材料。该材料是以聚氨酯(PU)材料与含有有机硅成分的材料科学地复合在一起,所生产出来的材料用在球场面层上,从根本上有效地解决了PU球场材料在专业性能、环保施工、使
10、用寿命、日常维护等方面的不足,具有革命性的创新性能,是替代双组份PU的新一代环保产品。二、性能特点: 1、专业性能:独特的双层结构,具有良好的减震和回弹性,既可使运动员迅捷起动,又可缓解运动中的冲击力,安全舒适,为运动员提供了安全的运动场地,是专业球场的首选材料。2、环保性能:该材料用水做固化剂,不含有苯类、游离异氰酸 酯类、醛 类等有毒成份,在施工过程中不加入任何有机溶剂稀释,不残留任何有毒或重金属成份物质,是真正的环保产品,完全符合国家环保要求。3、实用性能:该材料色泽美观、耐磨、防滑、耐老化,不受气候条件的影响,是全天候的球场材料,并能在沥青混凝土基础或水泥混凝土基础面上施工,施工简易,
11、维护方便。三、适用范围: 适用于室内外篮球场、网球场、排球场、羽毛球场、乒乓球场等,还可以用在健身房、康体活动场地及做成彩色弹性地坪。四、技术指标: 检测项目长城牌国标硬度(邵A),度45-6045-60拉伸强度,MPa2.00.7扯断伸长率,%50090压缩复原率,%9795回弹值,%2020阻燃性,级11摩擦系数0.4-0.7磨耗(750g/500r)失重,g0.03止滑系数ASTM D20470.8耐洗刷性(5000次)无明显变化五:硅PU施工工艺:1、基础要求:强度达建筑混凝土C25强度以上,有一定排水坡度(一般横向8,纵向2), 2、切割温度缝:新水泥基础浇铸后必须切割合理温度伸缩缝
12、,原则以不大于610m为一方块切割,浇铸施工板块间必须切割温度缝,温度缝宽为58 mm,缝深不少于20 mm,(150 mm厚以上混凝土基础缝深不少于30 mm) 3、酸洗:用85%商业磷酸/盐酸稀释至10%浓度(1:10兑水),用尼龙或PP聚丙烯刷子彻底刷洗水泥表面。至少15分钟后待泡沫完全消失,用清水反复冲洗并立即排干场地(可用推水器或吸水器)。每片网球场(670m2)约用稀释酸液135-26升。4、温度缝处理:待基础干燥后,用专用填缝胶涂刷于温度缝两侧,再把可压缩泡棉轻挤满温度缝(减少基础热账冷缩对填缝材料挤压变形而影响表面效果),露出基面部分用手提磨机打磨至与基面平整,再用填缝胶涂刷于
13、温度缝表面,宽为80100 mm,厚度为1.5 mm,需分二道涂刷,(缓冲基础冷缩时硅PU材料涂层的作用力)铺设较薄场地(3 mm厚),须把温度缝两边基面(各4050 mm)磨低1.52.0 mm后进行填缝处理(保证铺设后的平整度) 5、底涂:基础干燥后用专用底漆(TB-201)滚涂于基面,一般分两道滚涂,基础密实度低的需多道滚涂,原则为涂刷后基面形成光亮连续膜为止。 6、积水处修补:积水处积水深度不超过5 mm的地方用弹性层(TB-002)加石英粉(或滑石粉)按1:1(重量比),加稀释剂(二甲苯)搅拌均匀,并调节至合适施工稠度,用直尺或刮板涂刮于积水处;若积水深度超过5 mm的地方,应用专用
14、底漆(TB-201)加4080目砂,按1:68(重量比)拌和均匀,平整摊铺于积水处并压实。 7、硅PU材料铺设 (1)、弹性层:弹性层(TB-002)为单组份材料,只需用稀释剂调节合适施工稠度,用齿刮板涂刮于基面,每道涂刮厚度不能超过2mm,每道涂刮时间间隔为前一道干固为准(一般约10小时,具体视现场天气情况而定)直至涂刮到新要求厚度。 (2)、加强层:加强层(TB-003)为单组份材料,施工使用方法与弹性层一致。(3)、面层:面层(TB-205)为双组份材料,必须按规定比例把A、B两组份充分搅拌均匀,可加入少量水调节合适施工稠度,用胶刮板分23道刮涂于加强层表面。表面需粗糙的可以加入30%面
15、层专用砂,应先将A组份与专用砂搅拌均匀再加入B组充分混合均匀后刮涂。(各类球场面层参考做法:乒乓球、篮球场:第一道加入30%专用砂,第二道加入15%专用砂,第三道不加专用砂;网球场:加入30%专用砂分23道刮涂。羽毛球、排球场:不加专用砂分23道刮涂。)面层施工用料必须足量,否则会直接影响使用效果及使用期限。应避免烈日及表面温度过高情况下施工,保证表面效果。 (4)、划线:按照网球场标准划线。 体育设施有限公司 年 月 日下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文
16、凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,
17、生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、
18、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】
