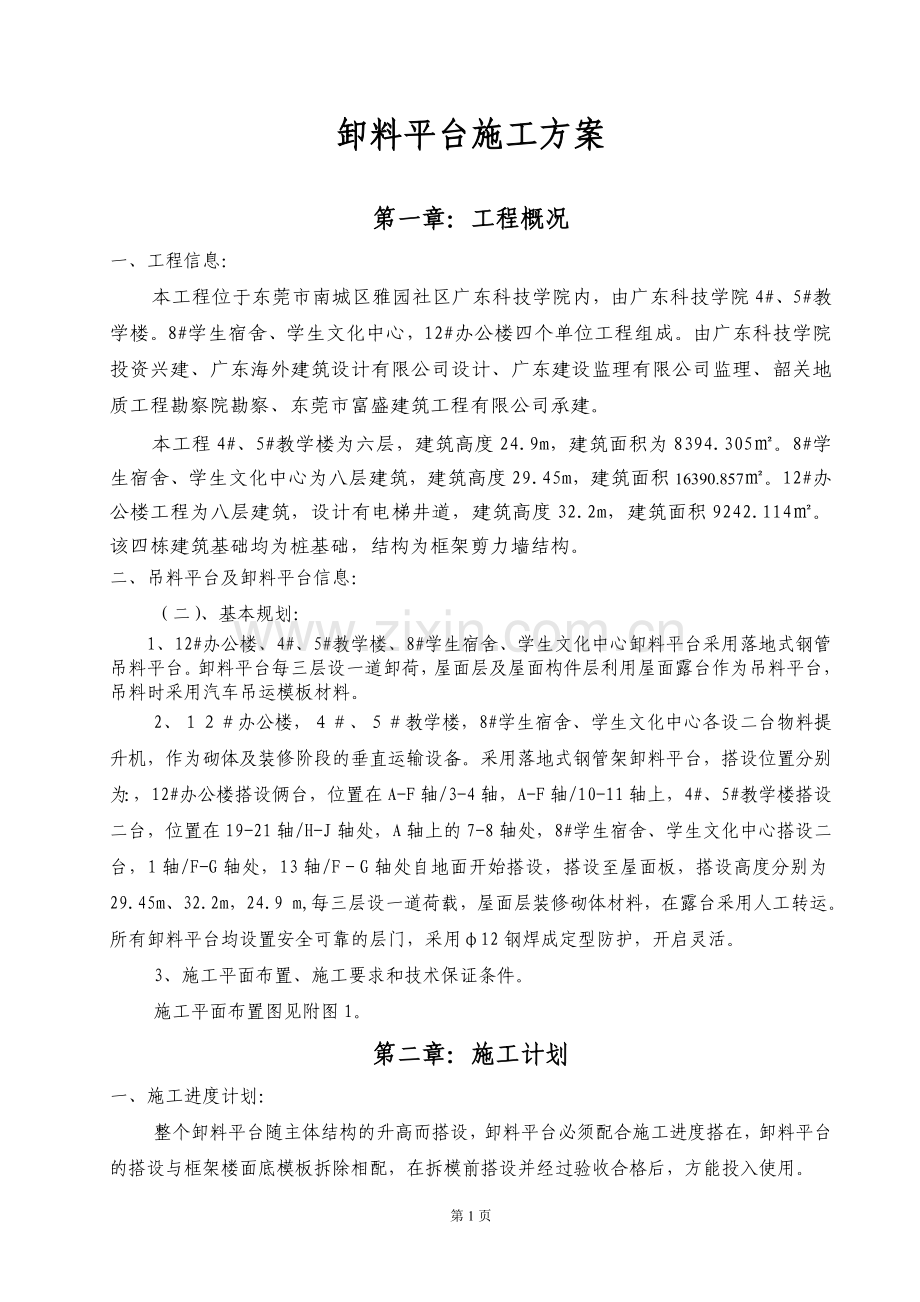

1、卸料平台施工方案第一章:工程概况一、工程信息:本工程位于东莞市南城区雅园社区广东科技学院内,由广东科技学院4#、5#教学楼。8#学生宿舍、学生文化中心,12#办公楼四个单位工程组成。由广东科技学院投资兴建、广东海外建筑设计有限公司设计、广东建设监理有限公司监理、韶关地质工程勘察院勘察、东莞市富盛建筑工程有限公司承建。本工程4#、5#教学楼为六层,建筑高度24.9m,建筑面积为8394.305。8#学生宿舍、学生文化中心为八层建筑,建筑高度29.45m,建筑面积16390.857。12#办公楼工程为八层建筑,设计有电梯井道,建筑高度32.2m,建筑面积9242.114。该四栋建筑基础均为桩基础,

2、结构为框架剪力墙结构。二、吊料平台及卸料平台信息:(二)、基本规划:1、12#办公楼、4#、5#教学楼、8#学生宿舍、学生文化中心卸料平台采用落地式钢管吊料平台。卸料平台每三层设一道卸荷,屋面层及屋面构件层利用屋面露台作为吊料平台,吊料时采用汽车吊运模板材料。2、办公楼,、教学楼,8#学生宿舍、学生文化中心各设二台物料提升机,作为砌体及装修阶段的垂直运输设备。采用落地式钢管架卸料平台,搭设位置分别为:,12#办公楼搭设俩台,位置在A-F轴/3-4轴,A-F轴/10-11轴上,4#、5#教学楼搭设二台,位置在19-21轴/H-J轴处,A轴上的7-8轴处,8#学生宿舍、学生文化中心搭设二台,1轴/

3、F-G轴处,13轴/FG轴处自地面开始搭设,搭设至屋面板,搭设高度分别为29.45m、32.2m,24.9 m,每三层设一道荷载,屋面层装修砌体材料,在露台采用人工转运。所有卸料平台均设置安全可靠的层门,采用12钢焊成定型防护,开启灵活。3、施工平面布置、施工要求和技术保证条件。施工平面布置图见附图1。第二章:施工计划一、施工进度计划:整个卸料平台随主体结构的升高而搭设,卸料平台必须配合施工进度搭在,卸料平台的搭设与框架楼面底模板拆除相配,在拆模前搭设并经过验收合格后,方能投入使用。物料提升机卸料平台随便主体结构施工而搭设,在框架主体施工至二层时,开始安装物料提升机。每层楼面搭设通至物料提升机

4、料斗。本工程卸料平台,可起到足够的保护作用,能保证施工人员安全地进行吊料、卸料。二、材料计划:序号材料名称规格单位数量备注1钢管48*3.5米30002小横杆48*3.5*4.0根6003直角扣件个30004对接扣件个5005旋转扣件个5006脚手板3007钢丝绳14m3608安全网1800*60001000三、材料要求:1、钢管:钢管包括立杆、大横杆、小横杆、剪刀撑、附墙件等。钢筋采用外径为48、壁厚钢管3.5(因目前市场上的钢管壁厚达不到JGJ130-2001中规定的3.5,多数为非标建材,且壁厚仅为3.5mm,其材料采用国家现行标准直缝电焊钢管(GB/T13793)H或低压流体输送焊接钢

5、管(GB/T3092)中A3钢的要求。弯曲变形和锈蚀钢管不得使用。脚手架钢管每根最大质量不应大于25kg。钢管上严禁打孔或有任何破损。2、扣件:扣件包括直角扣件、旋转扣件、对接扣件及其附件、T型螺栓在、螺母、垫圈等。扣件及其附件应符合GB978-67可锻铁分类及技术条件的规定,机械性能不低于KT33-8普通螺纹的规定,垫圈应符合GB95-76垫圈的规定。扣件与钢管的贴合面必须严格整形,保证钢管扣紧时接触良好,扣件活动部位应能灵活转动,旋转扣件的旋转面间隙小于1,扣件表面应进行防锈处理。脚手架采用的扣件,在螺栓拧紧扭力达65Nm时,不得发生破坏。3、脚手板:采用18厚夹板,板下采用80*80方木

6、作龙骨,间距小于300,且与水平横杆可靠连接。4、安全网:按照有关规定,本工程中的安全网采用密目式安全立网,网眼尺寸35*35,安全网尺寸1800*600(必须经东莞市安全质量监督总站检验合格后方能使用)。5、钢丝绳:钢丝绳选用6*19+1光面钢丝绳,卸荷使用14钢丝绳钢丝绳的强度极限1550Mpa。断股、锈蚀严重的钢丝绳不得使用。第三章 施工工艺技术技术参数、工艺流程、施工方法、检查验收。一、技术参数:项目搭设最大高度连墙件设置立杆间距Lb(m)立杆纵距La(m)步距n(m)卸荷吊料平台15.9m每层与框架梁相连1.51.51.8每三层一道卸料平台19. 5m每层与框架梁相连0.81.51.

7、8每三层一道二、工艺流程1、搭设顺序:场地平整或砼基础定位设垫板摆放扫地杆逐根树立立杆与扫地杆扣紧装扫地小模杆并与立杆和扫地杆扣紧装第一步大横杆并与立杆扣紧安第一步小横杆安第二步大横杆安第三、四步大横杆和小横杆安立杆剪刀撑连墙杆铺脚手板安防护栏杆扎安全网。2、施工工艺:定位定距:根据构造要求在设计的位置用尺量出内、外立杆距墙距离,并做好标记。用钢卷尺拉直,分出立杆位置,并用白灰点出立杆标记(立杆布置详见附图)。垫板准确放在定位线上,垫板必须铺设平稳。在搭设首层平台的过程中,沿四角框架格内设一道斜支撑,拐角处双向增设,待该部位平台与主体结构的连墙件可靠拉结后方可拆除。双排架宜先立里排立杆,后立外

8、排立杆。每排立杆宜先立两头,再立中间的一根,互相看齐后再立中间部分各立杆。双排架内、外排两立杆的连线要与墙面垂直。立杆接长时,应先立外排,后立内排。其余组件的搭设要求详见构造要求。3、吊(卸)料平台的拆除:吊料平台待屋面模板拆除吊运后,立即拆除。物料提升机卸料平台待装修任务完成后,立即拆除。拆除前应做好如下工作:1)、对平台进行安全检查,确认不存在严重隐患。如存在影响拆除吊(卸)料平台的隐患,应先对吊(卸)料平台进行修整和加固,以保证平台架体在拆除过程中不发生危险。2)、在拆除平台架体时,应先清除平台架体上的垃圾杂物,清除时严禁高空向下抛掷,大块的装入容器内由垂直运输设备向下运送,能用扫帚集中

9、的要集中装入容器内运下。3)、平台架体在拆除前,应先明确拆除范围、数量、时间和拆除顺序、方法、物件垂直运输的数量,水平运输、人员组织,指挥联络的方法和用语,拆除的安全措施和警戒区域。4)、平台架体的拆除施工工艺拆除平台架体按确定的程序进行拆除:安全网挡脚板及脚手板防护栏杆剪刀撑斜撑杆小横杆大横杆立杆。不准分立面拆除或在上下两步同时拆除,做到一步一清,一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣件。拆除大横件、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣件。所有连墙件必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于两步,如高差大于两步,应增

10、设连墙件加固。拆除后架体的稳定性不被破坏,如附墙杆被拆除前,应加设临时支撑防止变形,防止失稳。当平台架体拆至下部最后一根长钢管的高度时,应先在适当位置搭临时抛撑加固,后拆除连墙件。三、施工方法1、吊(卸)料平台的搭设除了按顺序搭设外,还得注意下列事项:1)、搭设吊(卸)料平台时,工人必须戴好安全帽,佩好安全带,工具及零配件要放在工具袋内,穿防滑鞋工作,袖口、裤品要扎紧;2)、按照规定的构造方案和尺寸进行搭设;3)、及时与结构拉结或临时支顶,以确保搭设过程的安全;4、拧紧扣件(拧紧程度要适当);5)、有变形的杆件和不合格的扣件(有长度、扣接不紧等)不能使用;6)、随时校正杆件的垂直和偏差避免偏差

11、过大;7)、没有完成的吊(卸)料平台,在每日收工时,一定要确保架子稳定,以免发生意外;2、吊(卸)料平台架体拆除,在拆除前应作好以下工作:1)、对脚手架进行安全检查,确认不存在严重隐患。如存在影响拆除架体安全的隐患,应先对架体进行修整和加固,以保证架体在拆除过程中不发生危险;2)、在拆除架体时应先清除脚手板(或竹笆板)上的垃圾杂物,清除时严禁高空向下抛掷,大块的装入容器内由垂直运输设备向下运送,能用扫帚集中的要集中装入容器内运下;3)、平台架体在拆除前,应先明确拆除范围、数量、时间和拆除顺序、方法,物件垂直运输设备的数量,水平运输、人员组织,指挥联络的方法和用语,拆除的安全措施和警戒区域;4)

12、、平台架体的拆除一般严禁在垂直方向上同时作业,因此,要事先做好其他垂直方向工作的安排;5)、拆除平台架体时,下部的出入品必须停止使用,对此除监护人员要特别注意外,还应在出入口处设置明显的停用标志和围栏,此装置必须在内、外双面都加以设置;6)、拆除平台架体时,在坠落范围内应有明显“禁止入内”字样的标志,并有专人监护,以保护拆平台架体时无其他人员入内;7)、对于拆除平台架体用的垂直运输设备要用滑轮和绳索运送或塔吊配合,严禁乱扔乱抛,并对操作人员和使用人员进行交底,规定联络用语和方法,明确职责,以保证平台架体拆除时其垂直运输设备能安全运转;8)、拆下的平台架体钢管、扣件及其他材料运至地面后,应及时清

13、理,将合格、需要整修后重复使用的和应报废的加以区分辩率,按规格堆放。对合格件应及时进行保养,保养后送仓库保管以备日后使用;9)、本工程平台架体拆除遇大风、大雨、大雾天气时应停止作业;10)、拆除时操作人员要系好安全带,穿软底防滑鞋,扎裹脚;11)、平台架体拆除过程中,不中途换人。如必须换人,则应该在安全技术交底中交代清楚。3、构选要求1)、纵向水平杆的构造应符合下列规定:(1)、纵向水平杆宜设置在立杆内侧,其长度均为6米;2)、横向水平杆的构造应符合下列规定:(1)、主节点处一根横向水平杆,用直角扣件扣接严禁拆除。主节点处两个直角扣件的中心距不应大于150。在平台架体中,靠墙一端的外伸长度a不

14、应大小0.41,且不应大于500;(2)、作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;3)、当使用木脚手板时,双排脚手架的横向水平杆两端均采用直角扣件固定在纵向水平杆上。单排脚手架的横向水平杆的一端应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度不应小于180;3、脚手板的设置应符合下列规定:平台脚手板应铺满、铺稳;4、立杆:1)、每根立杆下端设置在0.5*0.5木垫板。立杆基础为地面时,地面必须用回填土分层夯实,并确保外架基础不集水,立杆基础为楼板时,在楼板下相应位置用钢管支承;3)、立杆接头必须采用对接扣件连接,立杆上的对接扣件

15、应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆分两个相隔接头在高度方向错开分离不宜小于500。各接头中心至主节的距离不宜大于步距的1/3;4)、立杆顶端宜高出操作层上皮1.4m。5、连墙件:除按技术参数要求之外,连墙件的布置还应符合下列规定:1)、宜靠近主节点设置,偏离主节点的距离不应大于300mm;2)、应从底层第一步纵向水平杆处开始设置,当该设置有困难时,应采用其它可靠措施固定;3)、优先采用菱形布置;4)、连墙件的垂直间距为建筑物的层高;5)、严禁使用仅有拉筋的柔性连墙件,必须采用刚性连墙件与建筑物可靠连接;6、剪刀撑与横向斜撑:1)、每道剪刀撑跨越立杆的根数宜按表6.

16、6.2的规定确定。每道剪刀撑宽度不应小于4跨,且不应小6m,斜杆与地面的倾角宜在4560之间。表 剪刀撑跨越立杆的最多根数剪刀撑斜杆与地面的倾角455060剪刀撑跨越立杆的最多根数n7652)、高度在24m以上的卸料平台架体应在外侧立面整个长度和高度上连接设置剪刀撑;3)、剪刀撑斜杆的接长宜采用搭接,搭接长度不应小于1m,应采用不少于3个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100;4)、剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150;5)、横向斜撑应在同一区间,由底至顶层呈之字型连续布置,斜撑的固定应符合斜腹杆宜采用旋

17、转扣件固定在与之相交的横向水平杆的伸出墙上,旋转扣件中心线至主节点的距离不宜大于150;7、安全网挂设安全技术要求:1)、购买的安全网必须是合格产品,具备厂家生产许可证、产品合格证、检验合格报告单、建筑安全监督管理部门颁布发的产品准用证;2)、平台架体外立杆内侧采用密目式安全网横向全封闭,搭接处用绳索与立杆,大横杆绑扎牢固;8、钢丝绳:采用6*19+1的光面钢丝绳+预埋吊环进行卸荷,在卸荷层往上一层预埋25钢筋吊环,采用双股钢丝绳分别与平台架内、外主立杆拉接,拉接时钢丝绳要兜住主立杆,紧线钳收紧钢丝绳后用三个扣件锁定。每一条钢丝绳只能对应一个吊环。卸荷时,钢丝绳要拉直,不得扭曲。一般施工中不须

18、要做钢丝绳二次收紧,当现场确实要做钢丝绳二次收紧时,用另一条钢丝绳重新收紧并用扣件锁定后,撤走原有钢即可。9、吊环:吊环是卸荷钢丝绳与结构的连接件,吊环采用25钢筋制作,吊环锚固长度为35d。吊环预埋在卸荷层往上一层的混凝土内,采用钢丝绳与外排主节点拉接,见附图。11、卸料平台的构造:从经济、安全实用的角度考虑,卸料平台设计为落地式钢管架平台上要设有限定荷载标牌,本工程卸料平台限重为1吨。防护栏采用48*3.5钢管,第三层平台每侧设两根6*19、20.0钢丝绳,强度极限211KN,每根绳设夹具不少于3个,相互反向夹设。钢丝绳与卸料平台钢管架接触处垫橡胶胶皮,以缓冲钢丝绳的拉力。钢丝绳的通过梁上

19、预埋钢筋箍环连接。平台底面设2厚的脚手板,满铺、铺牢、两端用8号镀锌铁丝捆紧,并在两侧设1.2m高的栏板。应注意与脚手架立杆相互错开。卸料平台搭设完毕经验收合格后方可投入使用。卸料平台安装完毕后经验收合格后方可使用,卸料平台的限重牌应挂在该平台附近的明显位置。要求搭设一层验收一层。第四章 检查验收一、构配件检查与验收1、新钢管的检查应符合下列规定:1)、应有产品质量合格证;2)、应有质量检验报告,钢管材质检验方法应符合现行国家标准金属拉伸试验方法(GB/T228)的有关规定,质量应符合本规范第3.1.1条的规定;3)、钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道

20、;4)、钢管外径、 壁厚、端面等的偏差应分别符合本规范表8.1.5的规定;5)、钢管必须涂有防锈漆。2、旧钢管的检查应符合下列规定:1)、表面锈蚀沉深度应符合规范8.1.5序号3的规定。锈蚀检查应每年一次。检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值时不得使用;2)、钢管弯曲变形应符合规范8.1.5序号4的规定;3、扣件的验收应符合下列规定:1)、新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。当对扣件质量有怀疑时,应按现行国家标准钢管脚手架扣件(GB15831)的规定抽样检测;2)、旧扣件使用前应进行质量检查,有裂缝、变形的严

21、禁使用,出现滑丝的螺栓必须更换;3)、新、旧扣件均应进行防锈处理。4、木脚手板的检查应符合下列规定:木脚手板的宽度不宜小于200,厚度不应小于20,其质量应符合本规范第3.3.3条的规定,腐朽的脚手板不得使用;二、卸料平台检查与验收:1、卸料平台及其地基基础应在下列阶段进行检查与验收:1)、基础完工后及卸料平台搭设前;2)、作业层上施加荷载前;3)、每搭设完1013m高度后;4)、达到设计高度后;5)、遇有六级大风与大雨后;2、进行检查、验收时应根据下列技术文件:1)、规范第8.2.38.2.5条的规定;2)、施工组织设计及变更文件;3)、技术交底文件。3、卸料平台使用中,应定期检查下列项目:

22、1)、杆件的设置和连接,连墙件、支撑等的构造是否符合要求;2)、地基是否积水、底座是否松动,立杆是否悬空;3)、扣件螺杆是否松动;4)、高度在24m以上的卸料平台,其立杆的沉降与垂直度的偏差是否符合规范表8.2.4项次1、2的规定;5)、安全防护措施是否符合要求;6)、是否超载。4、卸料平台搭设的技术要求,允许偏差与检验方法,应符合8.2.4的规定。5、安装后的扣件螺栓拧紧扭力矩应采用扭力板手检查,抽样方法应按随机分布原则进行。抽样检查数目与质量判定标准,应按表8.2.5的规定确定。不合格的必须重新拧紧,直至合格为止。第五章 施工安全保证措施组织保障、技术措施、应急预案等一、组织保障:1、卸料

23、平台搭设过程中,由安全员负责安全管理,由技术负责人技术指导,施工员进行指挥。施工时应按专项方案施工,不得擅自更改;2、卸料平台搭设人员必须是经过是经过按现行国家标准特种作业人员安全技术考核管理规则(GB5036)考核合格的专业架子工,上岗人员应定期体检,合格者方可持证上岗。凡患有高血压、心脏病者不得上架操作,进场时检查每一个架子工有无登高架设特种作业上岗证;3、卸料平台架体搭拆前应有书面安全技术交底,书面交底须履行签字手续;4、架体使用前必须经过验收(可分层、分段)合格后挂牌使用,并有验收签字手续。拆除时严格按安全技术操作规程要求进行;5、承重支架搭设、验收、拆除必须按有关规定,搭设质量必须由

24、质量检查部门验收。质检部门应配力距扳手一付;6、加强对钢管、扣件的管理、检测、维修保养,并落实到人;7、施工现场带电线路如无可靠的安全措施,一律不准通过卸料平台,非电工不准擅自拉接电线和电器装置;8、搭拆卸料平台时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。二、技术措施:1、卸料平台搭设过程注意事项及规定:1)、卸料平台与主体结构连墙杆采用钢管,一端用扣件与主体结构预埋管扣件连接,另一端用扣件同立杆连接;2)、严禁在卸料平台上堆放钢管,木材及施工多余的物件等。作业层上的施工荷载应符合设计要求,不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在卸料平台上;3)、脚手片必须满

25、铺(包括操作层),绑扎牢固,脚手片铺设交接处要平整、牢固,无空头跳板;4)、建立钢管、扣件的专用堆放场地,钢管、扣件按品种、规格分类堆放,堆放场地不得积水;5)、当有六级及六级以上大风和雾、雨、雪天气,应停止卸料平台架体的搭设与拆除作业。6)、在卸料平台使用期间,严禁拆除下列杆件:(1)、主节点处的纵、横向水平杆;(2)、连墙件;(3)、交叉支撑、水平架;(4)、架固杆件,如剪刀撑、水平加固杆件、扫地杆、封口杆等;(5)、栏杆;7)、不得在卸料平台基础及其邻近处进行挖掘作业,否则应有采取安全措施,并报主管部门批准;8)、使用完毕的脚手架架料和构件、零件要及时回收,分类整理,分类存放。堆放地点要

26、场地平坦,排水良好,下设支垫。钢管、角钢、钢桁架和其他钢构件最好放在室内,如果放在露天,应用毡席架盖。扣件、螺栓及其他小零件,应用木箱、钢筋笼或麻袋、草包等容器分类贮存,放在室内;9)、弯曲的钢管杆件要调直,损坏的构件要修复,损坏的扣件、零件要更换;10)、脚手架使用的扣件、螺栓、螺母、垫板、连接杆、插销等小配件极易丢失。在安装脚手架时,多余的小配件应及时收回存放,在拆卸时脚手架时,散落在地面上小配件要及时捡起来;11)、健全制度,加强管理,减少损耗和提高效益是脚手架管理的中心环节。比较普遍采用的管理方法有两种;12)、由架子工班(组)管理,采用谁使用、谁维护、谁管理的原则,并建立积极的奖罚制

27、度,做到确保施工需要,用毕及时归库、及时清理和及时维修保养,减少丢失和损耗;13)、由材料部门集中管理,实行租赁制。施工队根据施工的需要向公司材料部门租赁脚手架材料,实行按天计费和损坏赔偿制度;2、卸料平台拆除注意事项及规定1)、卸料平台的拆除一般严禁在垂直方面上同时作业,因此要事先做好其他垂直方向工作的安排;2)、拆除卸料平台时,下部的出入口必须停止使用,对此除监护人员要特别注意外,还应在出入品处设置明显的停用标志和围栏,此装置必须内外双面都加以设置;3)、在拆除的卸料平台周围,与坠落范围明显“禁此入内”字样的标志,并有专人监护,以保证拆除卸料平台时无其他人员入内;4)、对于拆除卸料平台用的

28、垂直运输设备要用滑轮和绳索运送或塔吊配合,严禁乱扔乱抛,并对操作人员和使用人员进行交底,规定联络用语和方法,明确职责,以保证卸料平台拆除时其垂直运输设备能安全运转;5)、拆下的卸料平台钢管、扣件及其他材料运到地面后,应及时清理,将合的、需要整修后重复使用的和应报废的加以区分,分类堆放。对合格件应及时进行保养,保养后送仓库保管以备今后使用;6)、本工程卸料平台拆除时遇大风、大雨、大雾天应停止作业;7)、拆除时操作人员要系好安全带,穿软底防滑鞋、扎裹脚;8)、卸料平台拆除过程中,不中途换人,如必须换人,则应该在技术交底中交代清楚。3、卸料平台防电、避雷及安全防护装置1)、避雷搭设卸料平台时,应安装

29、避雷针、避雷器、避雷线;卸料平台防雷接地,将建筑物上的避雷针引出与卸料平台架体承载装置的四角焊接,接地电阻不大于10。3、安全防护装置:1)、卸料平台在施工楼面四周脚手架跑道必须满铺竹脚手板,脚手板用12#铁丝同大横杆绑扎牢固,脚手架内排立杆与墙面之间铺设通长安全隔离七夹板或安全网;2)、卸料平台外侧满铺密目式防火安全网,并在外立杆里侧设置1.2m高的防护栏杆;3)、底立杆应按立杆接长要求选择不同长度的钢管交错设置,至少应有两种适合的不同长度的钢管作立杆;4)、连墙件和剪刀撑应及时设置,不得滞后;5)、杆件端部伸出扣件之外的长度不得小于100;6)、剪刀撑和斜拉杆与基本构架结构杆之间至少有3道

30、连接,其中,斜拉的对接或搭接接头部位至少有1道连接;7)、对接平板脚手板时,对接处的两侧必须设置间横杆;13)、作业层的栏杆和挡脚板一般应设在立杆的内侧,栏杆接长亦符合对接或搭接的相应规定。4、安全防护措施:1)、电梯井洞口防护措施:电梯井口设置不低于1.2m高的自闭式防护门,用12的螺纹钢筋,按照水平间距15,竖向间距20焊制而成,并在防护门上刷红油漆、挂牌。防护门制作及安装详见附图。电梯井筒内每隔一层在入口处设置一个用25螺纹钢筋、钢管及木板搭设的平台,中间一层用钢筋支托安全网一道,网上及平台上均不得存有杂物。电梯井内不准做垂直运输通道或垃圾通道。2)、结构临边防护措施:在结构出入阳台的门

31、窗洞口处设置封闭式防护栏杆,使用材料采用48*3.5钢管,其高度不低于1.2m,立杆间距不大于1.5m,竖向每隔0.6m设一道通长大横杆,每隔一根立杆设一道三脚架。沿钢管长充方向刷红白间隔的油漆、挂醒目标志牌。护身栏杆满挂密目安全网,白天设警示牌,夜间设红色标志灯。3)、楼梯间防护措施:楼梯的侧边利用脚手架做安全防护,架子立管从楼梯井内搭设,侧边沿楼梯坡度方向做一道1.2m高的护身栏,侧边底部设18高的挡脚板;三、应急预案1、概况:为了贯彻实施“安全第一,预防为主”的安全方针,提高整个项目部对事故的整体应急能力,确保发生意外事故时能有序地应急指挥,有效地保护员工的生命、企业财产的安全,保护生态

32、环境和资源,将事故的影响降低到最小程度。针对工程的实际情况,项目经理部设应急救援领导小组,由项目经理部相关人员组成。项目经理对应急救援工作全面负责。(项目按需要建立以单位主要负责人为首的生产安全事故应急救援领导小组,救援领导小组成员必须保持手机24小时畅通。当接到事故报告后,领导小组成员应能以最快的速度集合,并迅速到达事故现场)。项目经理部各班组建立各班组应急救援小组,并抽调人员参加项目应急救援小组的应急救援演习。应急救援领导小组组成如下:组长:邓卫剑副组长:黄兴国组员:黄梅仙、罗金辉、彭梦芝2、相关联系方式:项目经理电话:13556022220总监电话:13509849955东莞公安局:11

33、0转公安分局东莞市公安局:0769-224880003、应急救援组织架构图:班组义务救援人员总包协调部机电班工程部综合治理部义务安全员义务急救员安全员义务消防员应急救援队应急副组长:安全主任应急副组长:副经理应急小组组长:项目经理应急副组长:技术经理 4、应急响应:1)、重大事故发生后,项目部应立即启动应急救援预案,事故现场主要负责人或现场人员应当积极采取有效的抢救措施,进行全方位的抢救和应急处理。项目部的主要负责人在抢险救援和事故调进处理期间不得撤离职守,同时向公司领导报告,公司领导根据实际情况在法定时间内,向负有安全生产监督管理职责的政府部门报告;2)、采取有效措施,积极组织抢救,防止事故

34、蔓延扩大;3)、保护事故现场,如需要移动物体的,应在现场作好记号;4)、通讯电话:发发生火灾立即采取现场灭火器材进行扑灭,如火势不能控制,立即拨打(火警)119报警,如发生人员伤亡、中毒、传染性疾病等事故,现场应积极采取必要的医疗救护措施,并立即拨打120急救请求电话救助。任何人不得隐瞒、缓报、谎报或者授意他人隐瞒、缓报、谎报安全事故;5)、项目部确定重大事故未能有效控制时,应当立即向公司提出启动上一级的重大事故应急救援预案的提议。启动公司的重大事故应急救预案及申请启动上级预案,必须由公司经理批准,公司应急预案领导小组立即组织实施;6)、项目应急救预案启动后,项目经理部各部门各专业班组应当根据

35、预案规定的职责要求,服从项目经理部安全生产应急救援领导小组统一指挥,立即到达规定岗位,采取有关的控制措施;7)、应急救援领导小组及应急抢救人员分工如下:(1)、指挥组:组长、副组长负责组织指挥各方面力量处理重大事故,统一指挥对重大事故现场的应急救援,控制事故蔓延和扩大;(2)、现场抢救组:组长、副组长、组员及各班组长负责对重大事故应急抢险、抢救处理,协助地方有关部门对事故原因进行调查,并会同公司总工一起提出事故技术措施并分析事故原因,保护好事故现场,防止事故进一步扩大,负责事故现场整改措施的落实,对抢救工作人员安排、救援指导或督。必要时,应对现场人员进行疏散或者隔离,并可以依法对事故区域实行封

36、闭;(3)、技术措施保障组:组长、副组长、组员在接受项目经理部抢险救援指令后,应及时提供抢险救援技术措施、方案,确保措施及时、合理、有效;(4)、物资供应保障组:组长、副组长、组员有权紧急调集人员、储备的物资、教统工具以及相关设施、设备,全力配合救援小组的物资供应。做到信息准备,物资供应充足;(5)、资金保障组:组长、副组长为事故建立和准备应急救援专项资金,同时积极配合物资供应组的资金保障;(6)、信息组:组长、副组长、组员及开放系统且长建立重大事故信息上报、通告制度,保持本项目应急救援体系的有效性,积极响应外部机构的应急救援;(7)、事故处理组:组长、副组长、组员根据重大事故应急处理的需要,

37、依法妥善处理事故的后续人员安定或安抚工作,对事件的处理要公正、合理、合法;5、针对性措施和应急措施:1)、坍塌事故的预防与应急:坍塌事故往往伤害人员多,后果严重,多为重大或特大人身伤亡事故,本工程必须做好连墙件、悬挑工字钢、钢丝绳、立杆、大、小横杆、剪刀撑等设备设施的连接处理,确保各个节点的连接必须牢固可靠。本工程绝不允许发生坍塌事故; 当然如果不增发生坍塌事故后,应立即报告各分公司和公司主管领导和生产安全科(部)。因塌方造成人身事故后,应同时采取两个方面的措施。一方面立即扒挖,抢救伤员并密切注意伤员情况,防止二次受伤;另一方面对伤员上部的土体采取临时支撑措施,防止因二次坍塌伤及抢救者或加重事

38、故后果。排险和抢险应由有经验的人指挥进行。对危害大的复杂情况,应由生产安全部门及有关技术部门共同商定处理措施。2)、高处坠落事故预防与应急:(1)、预防:A、以预防坠落事故为目标,对于恐怕发生坠落事故等特定危险施工的同时,在施工前,制定防范措施,并应在日常安全检查中加以确认;B、凡身体不适合从事高处作业的人员,不得从事高处作业。从事高处作业的人员按规定进行体检和定期体检;C、严禁穿硬塑料底等易滑鞋、高跟鞋进入施工现场;D、作业人员严禁互相打闹,以免失足发生坠落事故;E、不得攀爬脚手架;F、进行悬空作业时,应有牢靠的立足点并正确系挂安全带;G、建筑物临边、基坑周边等,必须设置1.2m高且能随任何

39、方向的100N外力的临时护栏,护栏围密目式(200目)的安全网; H、边长大于250的预留洞口,采用贯穿于混凝土著人板内的钢筋构成防护网,面用木板盖板加砂浆封固,边长大于150mm的洞口,四周设置防护栏杆并围密目式(200目)安全网,洞口下挂安全平网;I、各种架子搭好后,项目经理必须组织架子工和使用的班组共同检查验收,验收合格后,方准上架操作。使用时,特别是台风暴雨后,要检查架子是否稳固。发现问题及时加固,确保使用安全;J、施工使用的临时梯子要牢固,踏步300-400,与地面角度成60-70度,梯脚要有防滑措施,顶端捆扎牢固或设专人扶梯。(2)、应急预案:当发生高处坠落事故后,抢救的重点施在对

40、休克、骨折和出血上进行处理。A、发生高处坠落事故,应马上组织抢救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸、胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。B、出现颅脑外伤,必须维持呼吸道畅通。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。偶有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁面等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗;C、发现脊椎受伤者,创伤处用

41、消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎。搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程中严禁只抬伤者的两肩与两腿或单肩背运;D、发现伤者手足骨折,不要盲目搬运伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉、神经或血管。固定方法:以固定骨折处上下关节为原则,可就地取材,用木板、竹头等,在无材料的情况下,上肢可固定在身侧,下肢与腱侧下肢缚在一起;E、遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。正确的现场止血处理措施;a、一般伤口小的止血法:先用生理盐水冲洗伤口,涂上红汞水,

42、然后盖止消毒纱布,用绷带,较紧地包扎; b、加压包扎止血法:用纱布、棉花等作成软垫,放在伤口上再加包扎,来增强压力而达到止血;c、止血带止血法:选择弹性好的橡皮管、橡皮带或二角巾、毛巾、带状布条等,上肢出血结扎在上臂上1/2处(靠近心脏位置),下肢出血结扎在大腿上1/3处(靠近心脏位置)。结扎时,在止血带与皮肤之间垫上消毒纱布棉纱。每隔25-40分钟放松一次,每次放松0.5-1分钟;F、动用最快的交通工具或其它措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同时,密切注意伤者的呼吸、脉搏、血压及伤口的情况。3)、触电事故的预防与应急预防工作,主要必须明确在脚手架上禁止拉电缆电源线,这

43、是主要的预防措施。(1)、有人触电时,抢救者首先要立刻断开近处电源(拉闸、拔插头),如触电距开关太远,用电工绝缘钳或干燥木柄铁锹、斧子等切断电线断开电源,或用绝缘物如木板、木棍等不导电材料拉开触电者或者挑开电线,使之间脱离电源,切忌直接用手或金属材料及潮湿物个直接去拦电线和触电的人,以防止解救的人再次触电;(2)、触电人脱离电源后,如果触电人神志清醒,但有些心慌、四肢麻木、全身无力或者触电人在触电过程中曾一度昏迷,但已清醒过来,应使触电人安静休息,不要走运,严密观察,必要时送医院诊治;(3)、触电人已失去知觉,但心脏还在跳动,还有呼吸,应使触电人在空气清新的地方舒适 、安静的平躺,解开妨碍呼吸

44、的衣扣、腰带,若天气寒冷要注意保持体温,并迅速请医生(或打120)到现场诊治。如果触电人已失去知觉、呼吸停止,但心脏还在跳动,尽快把他仰面放平进行人工呼吸;(4)、如果触电人呼吸和心脏跳动完全停止,应立即进行人工呼吸和心脏胸外按压急救。4)、物体打击的预防与应急预防物体打击事故的防护措施(1)、加强对员工的安全知识教育,提高安全意识和技能 ;(2)凡现场人员必须正确佩戴标准要求的安全帽;(3)、经常进行安全检查,对于凡有可能造成落物或对人员形成打击威胁的部位,必须进行日巡查,保证其安全可靠;(4)、施工现场严禁抛掷作业(其中包括脚手架拆除、施工临时设施拆除及垃圾废料清理);(5)、作业前项目负

45、责人必须根据现场情况进行安全技术交底,使作业人员明确安全生产状态及要点,避免事故发生;(6)、作业前安全管理人员及操作手必须对设备进行检查和空载运行,在确定无故障情况时方能进行作业;物体打击事故应急救援措施(1)、发生物体打击事故,要迅速启动项目救援小组,及时停止阻断事故源的工作和作业,防止事故的扩大,并根据伤害的性质和程度,利用现场的一切条件,实施相应的救护措施;(2)及时上报上级预案指挥部,伤势严重的应及时拨打120求救;(3)、出血性外伤应及时采取应急止血措施,避免作呕员因失血过多造成生命危险;(4)、骨折性伤员在挪动伤员时冷静小心,采取正确的方法救护避免伤势扩大;(5)、脊髓骨折伤员要

46、保证伤员平稳卧姿式,严禁采用抱、拉、抬、背、搭腿等方法处理,以防脊髓受伤导致伤情加重,以致造成瘫痪;(6)、对事故现场要注意保护,以便调查组调查。 第六章 卸料平台扣件钢管支撑架计算书一、高支撑架的计算参照建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)、施工技术2002.3扣件式钢管模板高支撑架设计和使用安全。支架搭设高度为15m和19. 5m,搭设尺寸为:立杆的纵距b=1.50米,立杆的横距l=1.20米,立杆的步距h=1.50米采用的钢管类型为48*3.5。二、纵向支撑钢管的计算:纵向钢管按照均布荷载下连续梁计算,截面力学参数为:截面抵抗矩 W=5.082;截面惯性矩 I=12.192;1、荷载的计算:(1)、脚手板与栏杆自重(KN/m);q1=0.000+0.100*0.200=0.020KN/m(2)、堆放材料的自重线荷载(KN/)q21=2.000*0.200=0.400 KN/m(3)、施工荷载标准值(KN/m):q22=0.500*0.200=0.100 KN/m经

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
