收藏 分销(赏)

江汉油田施工组织设计编制说明.doc

上传人:可**** 文档编号:3219480 上传时间:2024-06-25 格式:DOC 页数:78 大小:271.50KB
下载 相关 举报
江汉油田施工组织设计编制说明.doc_第1页
第1页 / 共78页
江汉油田施工组织设计编制说明.doc_第2页
第2页 / 共78页
江汉油田施工组织设计编制说明.doc_第3页
第3页 / 共78页
江汉油田施工组织设计编制说明.doc_第4页
第4页 / 共78页
江汉油田施工组织设计编制说明.doc_第5页
第5页 / 共78页
点击查看更多>>

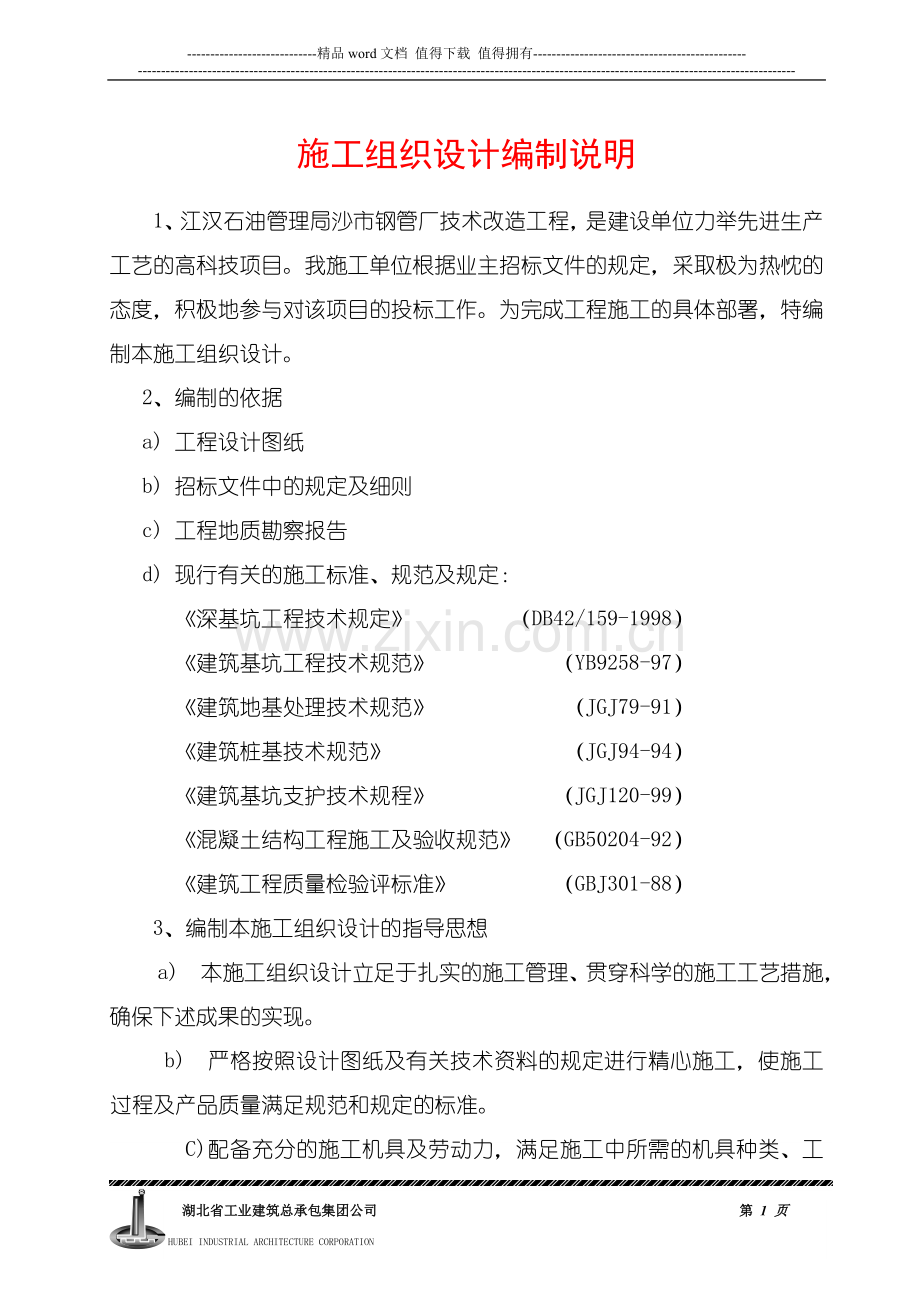

资源描述

1、-精品word文档 值得下载 值得拥有-施工组织设计编制说明1、江汉石油管理局沙市钢管厂技术改造工程,是建设单位力举先进生产工艺的高科技项目。我施工单位根据业主招标文件的规定,采取极为热忱的态度,积极地参与对该项目的投标工作。为完成工程施工的具体部署,特编制本施工组织设计。2、编制的依据a) 工程设计图纸b) 招标文件中的规定及细则c) 工程地质勘察报告d) 现行有关的施工标准、规范及规定:深基坑工程技术规定 (DB42/159-1998)建筑基坑工程技术规范 (YB9258-97)建筑地基处理技术规范 (JGJ79-91)建筑桩基技术规范 (JGJ94-94)建筑基坑支护技术规程 (JGJ1

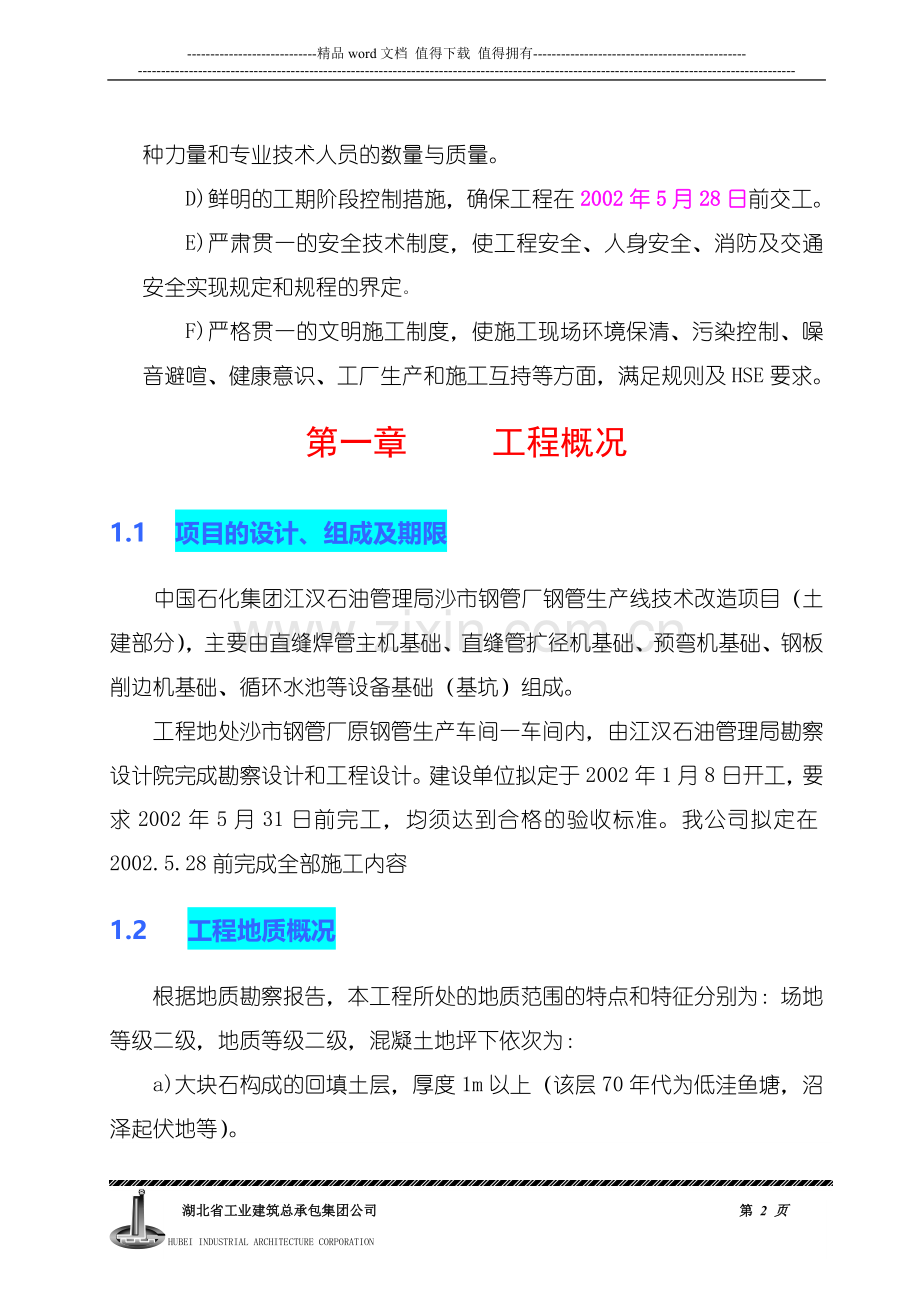

2、20-99)混凝土结构工程施工及验收规范 (GB50204-92)建筑工程质量检验评标准 (GBJ301-88)3、编制本施工组织设计的指导思想a) 本施工组织设计立足于扎实的施工管理、贯穿科学的施工工艺措施,确保下述成果的实现。b) 严格按照设计图纸及有关技术资料的规定进行精心施工,使施工过程及产品质量满足规范和规定的标准。C) 配备充分的施工机具及劳动力,满足施工中所需的机具种类、工种力量和专业技术人员的数量与质量。D) 鲜明的工期阶段控制措施,确保工程在2002年5月28日前交工。E) 严肃贯一的安全技术制度,使工程安全、人身安全、消防及交通安全实现规定和规程的界定。F) 严格贯一的文明

3、施工制度,使施工现场环境保清、污染控制、噪音避喧、健康意识、工厂生产和施工互持等方面,满足规则及HSE要求。第一章 工程概况1.1 项目的设计、组成及期限中国石化集团江汉石油管理局沙市钢管厂钢管生产线技术改造项目(土建部分),主要由直缝焊管主机基础、直缝管扩径机基础、预弯机基础、钢板削边机基础、循环水池等设备基础(基坑)组成。工程地处沙市钢管厂原钢管生产车间一车间内,由江汉石油管理局勘察设计院完成勘察设计和工程设计。建设单位拟定于2002年1月8日开工,要求2002年5月31日前完工,均须达到合格的验收标准。我公司拟定在2002.5.28前完成全部施工内容1.2 工程地质概况根据地质勘察报告,

4、本工程所处的地质范围的特点和特征分别为:场地等级二级,地质等级二级,混凝土地坪下依次为:a)大块石构成的回填土层,厚度1m以上(该层70年代为低洼鱼塘,沼泽起伏地等)。b)粉质粘土层,厚度1m-1.9m,土质呈可塑状态。c)粉土层厚度0.9m-2.1m,土质湿,呈中密状态。d)粉砂及粉土层,厚度1.5m-2.9m,粉砂呈松散状态,粉土呈中密状态。e)粉砂及细砂层,厚度2.5m-4.4m之间,呈松散到稍密状态。f)细砂层,厚度大于5m,呈稍密到中密状态。根据地质水文报告,地下水为潜水类型,微具承压性。秋季时,浅层地下水位在0.76m-0.85m之间,随季度变化,春、夏雨量充沛,地下水位埋藏较浅,

5、其中粉砂、细砂属富水层,具有渗流量大,补水快的特点。根据地质报告的建议,拟建区的地震烈度区划分6度,由于地基土有多层为可液化土层,液化等级严重,故建筑设计应按7度区考虑。1.3 基础平面及标高概况 根据设备工艺的要求,除循环水池之外,其余基础的平面范围曲折多变,边界伸出凹进不一,形状复杂。由于各基础分别由基坑、基墩、沟道、集水井等分部组成。因此各部标高不同,其台次高低错落,标高值浅、深各异,变化多端。根据平面幅度和深度范围,各基础的形态大致描述如下:A 直缝管扩径机基础总长宽为40m30m区域,标高在-0.6m至-5.9m范围。B 直缝焊管主机基础总长宽22m15.2m区域,标高为-0.5m至

6、-6m范围。C 钢板削边机基础总长宽47.9m18m区域,标高-0.35m至-3.7m范围。D 预弯机基础,长宽为11.66.1m,基深-3.8m。E 循环水池,长宽为8.4m4.5m,基深-3.9m。F 直缝管扩径机水池20.5m20.5m,基深-2.4m。1.4 基坑、基础结构概况为使基坑边坡保持稳定和对基坑四周相邻建筑物保证安全,设计对各基础-3m以下的基坑,一律采取支护结构的措施。各基坑、支护结构、基础概况分别为:1.4.1 直缝焊管主机:基础支护结构由8001000钻孔灌注扩护壁桩、350水泥土搅拌桩(止水帷幕)和I20a1500型钢内支撑组成,基坑底由800旋喷桩组成止水层。孔桩桩

7、长10.5m,主筋1622,附筋8100/150,混凝土强度等级C30,搅拌桩桩长12.2m,旋喷止水层厚度6.7m-7.7m。钻孔桩顶部设800500锁口梁,以连接桩顶并与型钢支撑共同组成水平支撑体系。基础结构由12根800钢筋混凝土孔桩支承,1200mm厚承台,400mm底板、壁板等组成,主要配筋规格为10、12、14、22等,混凝土强度等级为C20,抗渗等级S6。1.4.2 直缝管扩径机基础:支护结构的布置,围绕深基槽及集水坑范围,8001000钻孔灌注桩和350水泥土搅拌桩止水帷幕的设置及结构同焊管主机基础。基槽和集水坑的底板下设800旋喷桩止水层,层厚分别为6.5m和4.5m。锁口梁

8、和I20a型钢内支撑同上述基础要求。基础结构分别由集坑、基槽、沟道,平台等组成,底板厚度分别有800mm、500mm、340mm和150mm等,壁厚主要有400mm、300mm等,混凝土强度等级C20,防渗等级S6,主要配筋规格有20、16、14、12、10等。1.4.3 钢板削边机基础:该基础只在-4.35m的基坑处设置350水泥土搅拌桩(止水帷幕)。其基坑(4.2m3.2m),底板厚400mm,壁板厚350mm,设计采用沉井法施工,底板下仍设5.5m厚旋喷桩止水层。1.4.4 预弯机基础:基础外状形似水池,900mm厚钢筋混凝土底板,底板内设6条暗梁、坑壁厚300mm。基础混凝土强度等级C

9、20,防渗S6级。主要配筋有22、14、12、10等。基坑四周的支护结构及底板下止水结构均同上述800孔桩、350搅拌机和800旋喷桩的技术一致。1.4.5 循环水池:水池外围四周设350水泥土搅拌桩止水帷幕,池底设800旋喷桩止水层,层厚3.6m4.6m。池底板400mm厚,壁板300mm厚,设计采用沉井法施工,混凝土强度等级C20,主要配筋16、14等。1.4.6 扩径机水池:平面尺寸20.5m20.5m,池深2.1m,底板厚300mm,侧壁厚230mm,混凝土强度等级C20,抗渗S6,主要配筋12、10等。第二章 施工部署2.1 总承包管理我公司是一个集土建、深基坑支护施工、安装、桩基、

10、土石方、金属结构加工安装等多工种于一体的集团公司,对本工程实行总承包。有专业厂家施工的分项工程,在经考核审定后,报建设、监理及设计单位同意。合同的签订也需业主的参与。分包单位的一切行为均视为我单位的行为,一切行为的结果均由我公司负责。本工程项目作业层选派我集团公司先进子公司-第三建筑工程公司承担本工程的施工。为确保该工程的质量、进度、安全和文明目标的实现,公司将本项目列为公司“重点工程”对象,实施重点的管理监控。 2.2 组织机构设置公司拟派获我集团公司优秀项目经理、国家一级项目经理证书的周根元同志担任本工程的项目经理,由他组成“沙市钢管厂改造工程项目经理部”,同时对项目进行人、财、物的优化配

11、置。项目组织机构见下图。钢筋班木工班混凝土班普工班架子班电焊班机械班电工班瓦工班桩基班公司经理管理者代表项目经理主任工程师项目副经理科技部物资部经营部生产部办公室、行政事务部模板工长预算员劳资员出纳员保管员材料员技术员安质员测量员资料员地方质检部门工程建设监理单位钢筋工长混凝土工长桩基队长安质部2.3 工程管理目标2.3.1质量目标:编制项目质量计划、管理的实施细则,按建筑安装工程质量检验评定的标准的规定,确保本工程一次交验合格。2.3.2安全目标,明确安全管理责任的岗位制度,认真贯彻建筑安装施工安全技术规程和建筑施工安全检查标准JGJ59-99,杜绝重大伤亡和安全事故的发生,一般事故的频率控

12、制在2.5以内。 2.3.3工期目标根据招标文件要求,我公司计划有效工期自2002.01.08日起至2002.5.28,共计140日历天。2.3.4文明施工目标执行湖北省施工现场的管理规定,制定文明施工的规定细则,创文明施工优秀工地。2.3.5经营管理目标在保质量、保安全、保工期的同时,实现经营、技术、效益等各项经济技术的预期指标。2.3.6施工中尊重业主、设计、监理单位和质量监督部门的指导意见,工程竣工后,按月进行质量回访,凡属施工质量的问题做到及时保修。2.4 施工安排2.4.1 2台钻机、2台高压旋喷机、1台水泥土搅拌机同时交叉流水作业以满足桩基及深基坑的技术及工期条件。深基坑挖土采用抓

13、铲挖掘机挖土,浅基坑采用反铲挖掘机挖土,自卸汽车运土。地坪采用机械破除,反铲挖掘机和装载机清挖及装车。2.4.2设置集中混凝土搅拌站混凝土搅拌站组织2台750搅拌机,混凝土的水平运输采用砼输送泵。混凝土所用的砂石及水泥集中堆放,小型装载机负责后台上料。2.4.5所有材料均由项目物资组采购,并报监理、业主认可。2.4.6在项目经理的统一领导下,各专业班组分工如下:桩基班:负责全部的钻孔灌注桩、水泥土搅拌桩和旋喷桩的施工任务。木工班:负责全部模板的支折、预留洞、预埋件的留置,以及轴线定位、标高设置技术工作。钢筋班:负责钢筋的下料、焊接、成型、绑扎安装、校正等施工内容。混凝土班:负责混凝土的浇筑、找

14、平、养护等工作。瓦工班:负责局部的砌筑工程和抹灰防水的施工。架子班:负责施工脚手架及过道的搭设、防护及拆除,确保安全施工。机械班:负责现场所有施工机械、机具的安装、操作、保养和维修,并按时记录机械运行情况。电工班:负责现场用电的安装、供电和维护,保证现场用电的供应和安全要求。电焊班:负责预埋件(管)、钢支撑的下料、制作和安装焊接的施工。普工班:负责土方施、排水降水、地坪破除、清理基槽、现场环保及其它充补零星工作。2.4.7持证上岗负责本工程施工的项目经理,是已获得国家一级项目经理证书的人员,技术员负责人是已获得中级职称的工作人员。负责本工程管理的质监员、材料员、安全员、预算员、施工员等,均已获

15、得“五大员”证的合格人选。进场的架子工、电焊工、电工、管工等特殊工种的工作人员,必须持证上岗,未获得上岗证者,不得进场承担相应的工作。2.4.8分包单位选择:招标时,业主已承诺允许桩基工程进行分包,在选择桩基分包单位时应满足以下条件:a 具有一级深基坑设计、施工资质。 b 安全、质量、HSE保证体系完善。c 未发生过重大安全质量事故。 d 能100%履约,能相互协调配合。e 施工力量能满足施工要求。第三章 施工准备3.1 技术准备3.1.1组织有关技术人员认真熟悉施工图纸,领会设计意图,参加图纸会审,协助设计、监理、业主单位完善施工图的会审纪要。3.1.2编制项目质量计划,明确管理重点及关键,

16、对特殊工序制定工序监控措施,组织各类技术表格,各种规范、标准等管理资料到位。3.1.3编制施工组织设计,按ISO9002体系要求进行审核会签,项目工程师组织全体管理人员贯彻施工组织设计的规定,明确施工中的每一个环节,做到紧张而有序地组织施工。3.1.4根据施工组织设计及操作规程,编制分项工程的技术交底,使施工班组在施工中有标准可依,不盲目施工。3.2 经营预算准备3.2.1与业主及分承包商签订施工合同,做到有法可依。3.2.2编制施工预算、材料及机具使用计划。3.2.3审核分承包商资质,组织施工人员进场。3.3 现场准备3.3.1管理人员到位,了解现场情况,会同建设单位、监理单位协商现场平面布

17、置事宜,接受现场。3.3.2搭设临时设施,包括住房、仓库、办公室、食堂、澡堂、等。完成水电架设敷管、道路畅通的一切施工准备。3.3.3根据平面定位图,会同建设单位和监理单位,做好基坑定位放线和高程引测的工作。3.3.4破除基坑范围内的混凝土地坪、毛石垫层,挖好泥浆坑及泥浆沟。3.4 资源组织3.4.1劳动力组织。根据拟定的劳动力计划,从公司劳务部调入。3.4.2施工设备、机具组织。根据拟定的施工设备、机具计划,分批组织进场,对桩基施工设备及搅拌设备等在进场后,进行安装和操作调试。 第四章 桩基施工方案、技术工艺4.1 基坑基础施工程序对含有深坑支护结构的工程,其施工组织采取以下三个阶段进行。第

18、一阶段:支护结构施工。集中施工资源,依次地对各个基坑的钻孔桩、搅拌桩、旋喷桩及支撑体系实施作业,具体的工艺程序为:原地坪破碎、杂土外运、清理施工区 基坑定位、桩基放线 开挖桩列线土方 桩位定点标注 钻孔灌注桩施工 旋喷桩施工 水泥土搅拌桩施工 锁口梁施工 结构强度养护期 支撑安装 支护结构完工验收。第二阶段:深基坑施工。本阶段按照“先深坑后浅坑”的施工原则,首先集中力量完成基础范围内的深坑部分,其施工的程序为:基坑土方开挖、土方外运(排水、监控) 定位测量、标高测设 人工清理基坑土方(找平、验槽) 100mm厚C10混凝土垫层施工 坑中弹线 坑壁外侧模板安装 钢筋安装绑扎 坑壁内侧模板安装、内

19、外模加固、预埋件、预留洞设置 基坑混凝土施工交底 混凝土浇灌施工(包括施工缝止水带安装) 强度养护、拆模。第三阶段:浅基础施工,其施工程序为:基础范围定位放线人工土方开挖、深基坑外侧四周土方夯填 测量抄平 人工清修基槽 100mm厚C10混凝土垫施工(含标高差台阶处支模) 基础各分部定位 坑中弹线 外侧模板施工 钢筋安装绑扎 内模吊模安装、模板加固 预留孔、预埋件安装 质量检查 混凝土浇灌施工 强度养护、拆模 质量检查、完工验收。4.2施工准备4.2.1技术准备,按照设计图的规定,建立施工区域的测量控制网点,并对网点做好半永久处理的保护措施。熟悉图纸及相关的技术规范,编制技术交底和作业指导书。

20、完善原材料的检验试验,组织施工填报的一切管理资料。4.2.2 创造桩基施工条件破碎原地坪,清运地坪杂土,平整场地,修铺道路。接通水源、电源,设置水、电控制点。搭设仓库,修置4个泥浆池(每池规格6m4m2m)开挖泥浆排放沟(规格0.8m0.8m),修置污水排流沟及沉淀池。会同建设、监理方对桩位进行定位放线,完成桩位验收程序,并商定渣土外运堆放的场地4.2.3组织施工资源进场按照拟定的设备种类及数量陆续组织进场,并按施工计划的部署,进行分点安装就位。组织施工人员进场,进行施工交底,完成人机就位的试运行程序。组织材料进场,完善计量器具与检测内容的配备。组织工用具、配件、油料等进场,具备正式开工的一切

21、条件。4.3 钻孔灌注桩施工4.3.1工艺流程: 桩位测定 钻机安装 试转 钻孔施工操作 制浆护壁 两次清孔 吊放钢筋笼 浇灌混凝土。4.3.2 测量控制及钻机安装要求所用的测量仪器及钢卷尺,须是经鉴定检验合格后的器械。按设计图准确地测定各桩的桩位点,桩位的偏差不得超过50mm。钻机安装须保持平稳牢固,天轮中心、转盘中心及大钩必须在一铅垂直线上,严防在钻孔过程中产生倾斜和位移的现象,确保对孔桩垂直度的控制。成孔后的孔桩,其误差值不得超过桩长的0.5%。4.3.3钻孔施工a 采用的三翼合金钻头,须满足800mm的桩径规定,采取正循环的钻孔工艺进行操作。b 为保证钻孔的垂直度,钻头上须设有不小于3

22、倍直径长度的导向装置,利用钻杆加压时,在钻具中应加设扶正器。C 采用隔桩施工的连续,并应在灌注混凝土24小时后方可进行邻桩的施工。D 因本桩孔采取泥浆护壁成孔的技术,钻孔前需埋设护筒。护筒采用6mm厚钢板制作,其内径应大于钻头直径100mm,上部可开设12个溢浆孔,护筒埋入土中深度约为 11.5m,中心线与桩位中心的偏差不得大于50mm。在松软土层中钻进时,应根据泥浆补给情况控制钻进速度。在硬土层或岩层中的钻进速度,以钻机不发生跳动为准。如发生斜孔、倾孔时,应停钻,待采取相应措施后再行钻进。E 施工过程中,及时做好出渣外运的组织安排。4.3.4 泥浆技术及施工工艺a. 制备泥浆应满足性能的指标

23、:比重1.11.5,粘度1025S,含砂率95%,失水量30ml/min,泥皮厚度13mm/min,稳定性1.6浆液压 力(MPa)35-400.3-0.8流 量(l/min)75-10060-80提升速度(cm/min)10-128-10旋转速度(r/min)10-156-12质量技术指 标抗压强度R28:2-3 MPa4.4.4 钻机造孔a.钻机安装就位,根据设计施工图测量确定桩位位置,编上桩号、孔号、序号。将钻机安装在钻孔的位置上,为保证钻孔达到设计要求和垂直度,钻机就位后,必须做好立轴及机身水平校正,使钻机轴线垂直对准钻孔中心位置。开孔口径150mm,终孔口径130mm。b.钻机操作:

24、开钻前由项目部技术组下达开孔通知单,报监理和甲方批准检查核准后签字开钻。钻进过程中随时注意地层变化,对孔深、塌孔、缩径、掉钻、埋钻、卡钻、漏浆等情况,要详细记录,及时汇报,以便处理。成孔后的偏差,不得大于设计位置的20mm,钻孔的深度应满足设计的规定。钻孔完成后及时将孔口盖好,以防杂物掉入孔内。并填写验收记录。4.4.5高压旋喷灌浆a.旋喷灌浆设备安装:采用GS500-4型高喷台车,拟用三管法180双向喷头。高喷台车的就位,其起落架要垂直。插入喷管前,将每节喷管试压,确认无渗漏后,方能插入孔内;在插管过程中,为防止泥砂堵住喷嘴,可用胶布缠住喷嘴;认真检查各输送管道、过滤网的畅通情况,插管前还必

25、须验证钻孔深度,确认无沉淀后经现场值班技术人员检查核准并报监理、甲方批准,准备开喷。b.搅拌制浆:高压喷射水泥浆液以水泥为主,水泥采用32.5级的硅酸盐水泥或普通硅酸盐水泥;水灰比宜为1.01.5。并备用一定量的膨润土、木质素磺酸钙,用以需要减缓水泥浆液沉淀速度和良好的可灌性。浆液比重当二重管时为1.381.40g/cm3,三重管时大于1.6g/cm3配制。每20min测量一次浆液比重。终喷后统计水泥用量,做好制浆过程中的记录。c.旋喷灌浆提升:当注浆管灌入孔中,喷嘴达到设计标高时,即可喷射注浆。在喷射注浆达到规定值后,随即分别按旋喷、定喷或摆喷的工艺要求,提升注浆管由下而上喷射注浆。注浆管分

26、段提升的搭接长度不得小于100mm。为确保注浆量均匀,定量控制各地层段的抗渗指标及强度要求,采用灌浆自动记录仪,有效地反映浆液注入量及压力指标。d 回灌措施:高压旋喷提至设计高度处停喷,继续向孔内充填水泥浆液,直到孔口浆面不再下沉为止。e 高喷记录:喷射过程中认真做好原始记录,记录表要填写清楚、整洁,若有异常情况及时填写,定期检测各项施工参数,如提升速度、喷射压力、风压、流量、进浆及返浆比重等。f清洗机具并移位:高压旋喷灌浆施工完毕后,应及时冲洗机具。并移高喷钻机至下一孔位。g 回浆利用及废浆排放:冒浆应及时回收利用,对冒出的浆液,应通过沉淀池过滤回收,输送到制浆系统充分利用。剩余废浆液排放。

27、4.4.6 施工技术控制及质量检查a.桩位采用经纬仪测设控制点,再用卷尺定位,并钉入10mm10mm300mm的木桩标志,孔位误差不超过2cm,对位误差不超过3cm。b.采用水平尺测量机体水平,立轴垂直,并垫直平稳牢固。每钻进5m测量机体的水平和立轴的垂直一次。若有异常,应提至孔口,回填粘土夯实并重新开孔钻进。c.泥浆制备:必须采用级膨润土、塑性指数大于14的粘土粉,并加入0.5%的纯碱拌制优质泥浆护壁,每30min测一次泥浆比重,确保孔口泥浆比重在1.20g/cm3左右,以避免淤泥层缩孔和粉细砂层塌孔,确保喷管一次插入孔底。d.提升速度:暂按二重管法10-12cm/min、三重管法8-10c

28、m/ min范围,经生产性试验确定提升速度后,允许误差不超过5mm/min。e.水、汽、浆压力及流量:分别按前述的技术参数表中选取。f.桩质量检查:采取开挖检查法。4.5 水泥土搅拌桩施工4.5.1施工准备a. 施工前做好场地平整工作,清除桩位处地上、地下一切障碍物,填平低洼处,铲除杂填土。按照设计规定,测定桩列轴线位置,并建立控制标识。选定施工设备,宜优先选用喷浆型双轴型深层搅拌机械。设备进场,安装就位中,最大偏差不得大于20mm,且调平机械的垂直度,偏差值不得大于1%桩长。安装灰浆泵及输出管,标定灰浆泵输浆量、以及灰浆经管到达搅拌机喷浆口的时间,和起吊设备提升速度等施工参数。组织材料(水泥

29、)进场,并检定合格,做好施工技术交底的工作,完善一切施工准备程序。4.5.2 施工工艺流程图水泥过筛搅拌调 平水 泥 浆 配 制钻 机 就 位喷 浆 下 沉设 计 深 度提 升 喷 浆复 搅 下 沉复 搅 提 升移 位4.5.3搅拌桩施工过程搅拌机预搅下沉时,不宜冲水,当遇到较硬土层下沉太慢时,方可适量冲水,但应考虑冲水对桩身的影响。喷浆下沉,当机械下沉到送浆面时,通知送浆台送浆,在确定浆液喷出的情况下,搅拌机向下正转搅拌、喷浆钻进,至直设计桩长。此时,需对机械的垂直度进行再次检查,并调整。提升喷浆,到达设计深度后,搅拌机反转喷浆提升。无论喷浆下沉或喷浆提升,其速度不宜大于0.5m/min。复

30、搅:为了搅拌充分和提高桩身的水泥土强度,须对全桩进行复搅。水泥浆的水灰比不宜大于0.5,泵送压力宜大于0.3Mpa,泵送流量应恒定。施工使用的固化剂和外掺剂,必须通过加固土室内试验检验后方能使用。固化剂浆液应严格按预定的配合比拌制,浆液不得离析,泵送必须连续进行。对水泥土止水帷幕墙的施工,采取切割法搭接施工的方法,相邻桩的搭接长度不宜小于200mm。相邻桩喷浆工艺的施工时间间隔,不宜大于10h,宜在前桩水泥土尚未固化时进行后序搭接桩的施工。施工开始和结尾的头尾搭接处,采取高压旋喷的施工工艺进行补强,以利搭按沟缝的消除。施工过程中,指定专职人员对提升下沉的速、次数、深度、参数等内容,做好跟踪记录

31、。4.5.4质量检查:搅拌桩在成桩后7d内,采取开挖检查或用轻便触探器钻取桩蕊加固土的方法,观察搅拌均匀的程度。检查数量不少于总桩长的2%,同时,应根据设计的规定进行单桩抗压强度的检验。施工中要随时检查施工记录,并对每根桩进行质量评定。水泥土挡墙应有28d以上的龄期,达到设计强度要求时,方可进行基坑开挖。4.6 现场泥浆的处理 沿钻孔位置挖800X600泥浆沟,在坑中间挖6mX4mx2m泥浆池,泥浆池与泥浆沟相通.泥浆经泥浆沟流入泥浆池后,用泥浆泵抽至专用泥浆运输车上,运至业主及当地环保部门认可的地点,保证现场泥浆不外溢、不乱流.泥浆沟池平面布置见附图三.4.7 解决钻机超高的方法旋喷桩、钻孔

32、桩施工时,厂房屋架高度均能满足桩机的要求,但水泥土搅拌桩施工时,厂房屋架高度不能满足搅拌桩机的要求.解决的方法如下:4.7.1 预弯机搅拌桩长9.77m,扩径机及削边机搅拌桩长10.25m方法一:先将坑一定范围内的土层挖除0.5-1.0m,即可满足钻孔要求.此方法不影响搅拌桩机的连续施工,但要多挖除一部分土层.方法二:采用分节接长钻杆的方法.但此方法影响搅拌桩机的连续施工,功效低,不宜采用此施工方法.4.7.2 成型机搅拌桩长13.7m因超高太多,无法用4.7.1中的方法一解决.方法一:将水泥土搅拌桩改为粉喷桩,此方法施工的功效较高,但会增加一部分费用.方法二:上部仍采用水泥土搅拌桩,下部3m

33、采用粉喷桩补充(在施工坑底旋喷桩时,钻孔靠近钻孔灌注桩的内壁).方法三:将水泥土搅拌桩改为粉喷桩,但是摆喷而不是旋喷。此方法施工较简单,但也会增加一部分费用。4.8 桩基工程质量保证措施为了优质完成本项目桩基工程之施工任务,我公司抽调一批施工组织管理能力强,技术过硬和生产施工经验丰富、年富力强的骨干,组织该工程项目经理部及其领导下的技术部和其他部门,严格执行QSD/WYK的条款,实施全面质量管理,对影响工程质量的五个主要方面,即:人(Man)、机械(Machine)、材料(Material)、方法(Method)和环境(Environment)方面,要加管理力度,达到最终成果满足业主要求。4.

34、8.1工程质量保证体系a组织机构:设置总工程师办公室,建立质量管理班子。b工程质量控制标准,执行以下的标准、规范及实施的目标建筑桩基技术规范(JG94-94);混凝土结构工程施工及验收规范(GB50204-92);建筑工程质量检验评定标准(GBJ301-88);其他有关规程、规范。C 工程质量目标:优良。4.8.2工程质量管理办法A 执行岗位责任制:分工协作,各司其责。执行全面质量管理,以质量第一为宗旨,坚持预防为主、治理为辅的原则,搞好人、机、料、法、环各环节的管理。实行工序管理,上道工序不合格不得实施下道工序。重视原始资料的真实、准确、可靠性,保证全套资料的完整性和科学性。B 两个三级质量

35、管理制度:即分项、分部、单位工程三级质量管理制度和机台、项目部、岩土基础工程公司三级质量管理体系。C 深层搅拌桩施工中的质量控制a. 施工工艺过程质量控制,质检员配合监理对工艺过程采取观察、检查、量测、试验等手段进行控制。 水泥进场必须有质量合格证书,并分批进行复检。 桩位放线由测量员负责,技术部负责人复核。 每台机组配备记录员一名,负责记录每根桩的起始,终止时间,每 桩段的下沉时间、提升时间和喷浆量等。 施工记录由资料员每日汇总一次,技术组负责抽样检查。b. 施工成桩后的质量检验 桩身浅部开挖检 查 内 容效 果观测桩身颜色青 灰 色硬 度镐挖留痕迹桩 身 直 径 30mm 轻便触探,在成桩

36、7d内,随机抽样用轻便触探仪检验成桩质量及相对的强度、检验桩数不少于总桩数的2%。D钻孔灌注桩施工中的质量控制,质检员配合监理对工艺过程采取观察、检查、量测、试验等手段进行控制。a. 工序交接检查,上道工序完成后,经自检、专职质检合格并做好记录后,书面通知现场监理工程师或其代表到现场会同检验,合格方可进行下道工序。b. 桩基施工质量控制细则桩位测量定点措施:三次测量定位,定点埋标,埋设护筒,钻机就位后,三心成一线(大钩中心、转盘中心和护筒中心在一条直线)。钻探成孔措施:钻机座调平、固定,钻进中采用导正措施,准确记录钻进深度,根据地层及深度变化,调整钻进参数和泥浆指标。第一次清孔措施:终孔前放慢

37、300mm钻进速度,加大泵吸量,边钻进边清排渣。钢筋笼措施:加强质检,不合格的钢筋笼不得下入孔中,钢筋笼安放居中。控制焊条、焊接质量,搬运、吊装时严防变形和冲擦孔壁。下导管措施:依据孔深配备导管长度,各节导管连接处加胶垫、黄油密封。第二次清孔措施:上下活动导管,换进优质泥浆,降低泥浆比重。确保沉渣厚度不大于50mm。混凝土浇灌目标:混凝土与桩端基岩紧密接触,充分提高桩的端承力,桩身与桩侧岩土紧密接触,充分提高桩侧摩阻力。措施:保证连续浇灌,安放球胆隔水栓,可冲开孔底不厚的沉渣,使混凝土与端承面紧密结合,同时控制好导管埋入深度,宜为25m。所有的质检,须严格配合工程监理、质检站的工作。E 高压旋

38、喷桩施工中的质量控制a. 钻机或旋喷机就位时机座要平稳,立轴或转盘要与孔位对正,倾角与设计误差一般不得大于0.5。b. 喷射注浆前要检查高压设备和管路系统。设备的压力和排量必须满足设计要求。管路系统的密封圈必须良好。各通道和喷管内不得有杂物。c. 根据施工设计控制喷射技术参数注意冒浆情况的观察,并做好记录。d. 喷射注浆作业后,由于浆液析水作用,一般均有不同程度收缩,使固结体顶部出现凹穴,应及时用水灰比为0.6的水泥浆进行补灌,并要预防其它钻孔排出的泥土或杂物进入。e. 所用水泥浆,水灰比要按设计规定不得随意更改,禁止使用受潮或过期的水泥。f在喷射注浆过程中,应观察冒浆的情况,以及时了解土层情

39、况,喷射注浆的大致效果和喷射参数是否合理。冒浆量小于注浆量20%为正常现象,超过20%或完全不冒浆时,应查明原因并采取相应的措施。第五章 设备基础施工方案、工艺技术5.1土方开挖方案5.1.1开挖方式选择采用破路锤破除基坑范围内的混凝土层,反铲挖掘机挖除石渣层及被破碎的混凝土层,自卸汽车同时将土方运至业主指定地点。对基坑范围内的土方,因受钢支撑限制的情况,采取反铲勾挖上部土方后,再利用人机结合的方案,实施人工清挖土方、小铁车装运、少先吊吊运的作业方法。沉井内的土方挖掘,到时视其地质软硬及地下水的情况,再进行选择。循环水池的土方,机械挖深2.3m,挖土边坡系数暂定为0.33。由于底板比水池外壁外伸50cm,垫层比地底宽10cm,因此不需留工作面。浅基础的土方不需放坡,只需留30cm50cm工作面即可。全部的土方均采取自卸汽车运载的方法,运至郊外业主指定的卸土点。5.1.2土方开挖要求,当支护结构达到规定的抗

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
