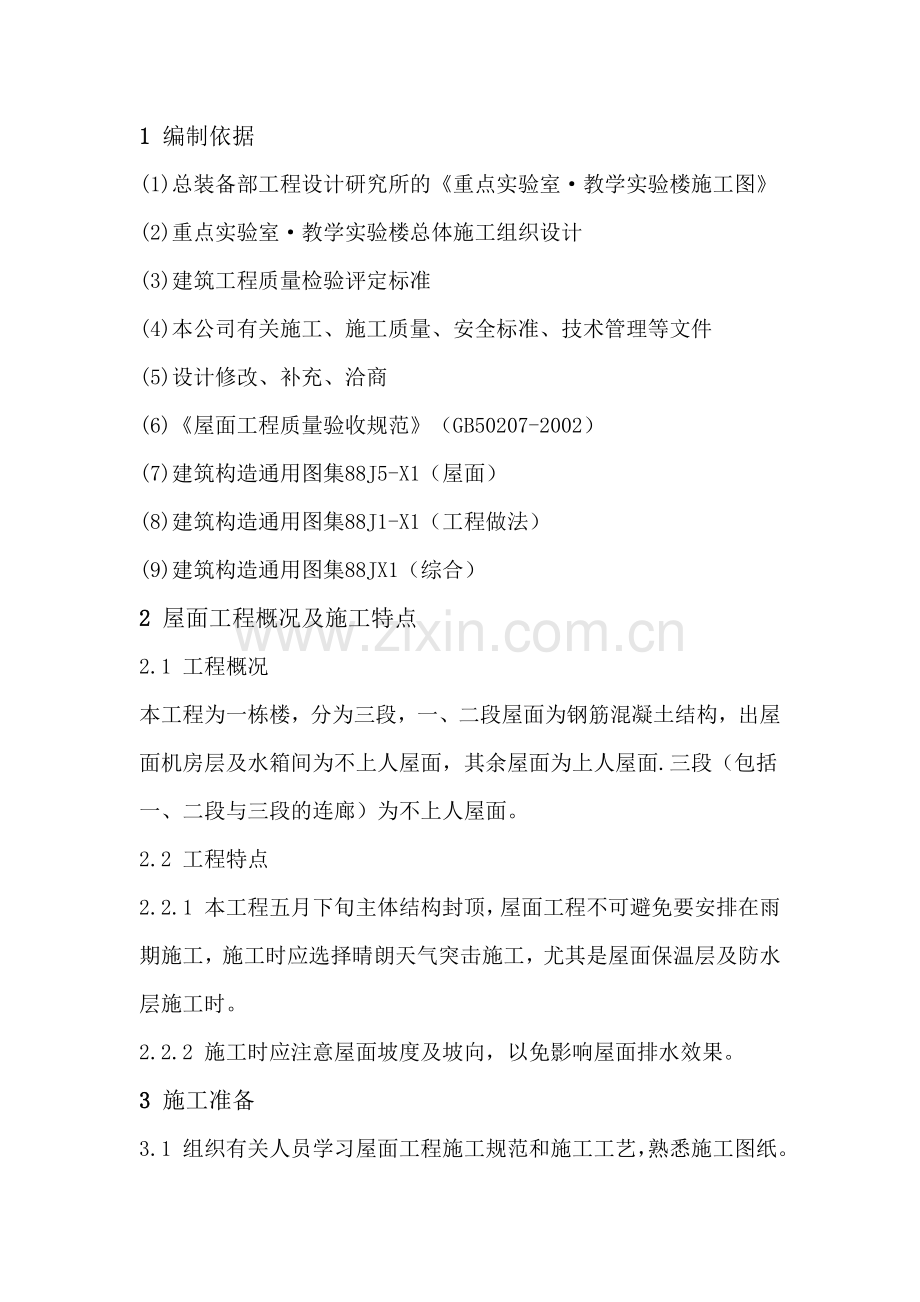

1、重点实验室教学实验楼屋面工程施工方案目 录1编制依据2屋面工程概况及施工特点 2.1 工程概况 2.2 工程特点 3施工准备 4施工进度计划 5劳动力计划 6施工方法 6.1 部署安排 6.2 屋面工程工艺流程 6.3 保温层施工 6.4 找坡层施工 6.5 防水层施工 6.6 防水保护层施工 6.7 细部做法 7各项保证措施 7.1 质量保证措施 7.2 安全保证措施 7.3 文明施工、成品保护措施 1 编制依据(1)总装备部工程设计研究所的重点实验室教学实验楼施工图(2)重点实验室教学实验楼总体施工组织设计(3)建筑工程质量检验评定标准(4)本公司有关施工、施工质量、安全标准、技术管理等文

2、件(5)设计修改、补充、洽商(6)屋面工程质量验收规范(GB50207-2002)(7)建筑构造通用图集88J5-X1(屋面)(8)建筑构造通用图集88J1-X1(工程做法)(9)建筑构造通用图集88JX1(综合)2 屋面工程概况及施工特点2.1 工程概况本工程为一栋楼,分为三段,一、二段屋面为钢筋混凝土结构,出屋面机房层及水箱间为不上人屋面,其余屋面为上人屋面.三段(包括一、二段与三段的连廊)为不上人屋面。2.2 工程特点2.2.1 本工程五月下旬主体结构封顶,屋面工程不可避免要安排在雨期施工,施工时应选择晴朗天气突击施工,尤其是屋面保温层及防水层施工时。2.2.2 施工时应注意屋面坡度及坡

3、向,以免影响屋面排水效果。3 施工准备3.1 组织有关人员学习屋面工程施工规范和施工工艺,熟悉施工图纸。3.2 针对工程特点,编写技术交底,提出材料计划。3.3 组织各种原材料进场并做好现场复试工作。4 施工进度计划 (1)10 号楼屋面自2003 年4 月21 日至2002 年5 月15 日(2)11 号楼屋面自2002 年4 月28 日至2002 年5 月22 日5 劳动力计划 (1)防水工:15 人(2)瓦 工: 12 人6 施工方法 6.1 部署安排一般情况下,由高处向低处施工(先施工高层次屋面,后施工低层次屋面)。6.2 屋面工程工艺流程上人屋面:40厚C20细石混凝土保温层70厚聚

4、苯板保温最薄30厚1:0.2:3.5水泥粉煤灰页岩陶粒20厚1:2.5水泥砂浆找平4厚聚酯胎改性沥青防水,3厚SBS改性沥青防水涂料3厚纸筋灰隔离层25厚彩色水泥砖,用1:3水泥砂浆铺卧,离缝3宽,用砂填满扫净。不上人屋面:40厚C20细石混凝土保温层70厚聚苯板保温最薄30厚1:0.2:3.5水泥粉煤灰页岩陶粒20厚1:2.5水泥砂浆找平层4厚SBS聚酯胎改性沥青防水,3厚SBS改性沥青防水涂料满涂银粉保护剂6.3 保温层施工6.3.1工艺流程基层清理管根固定细石混凝土保温层保温层铺设水泥粉煤灰页岩陶粒找坡抹找平层。6.3.2基层清理结构层表面杂物、灰尘应清理干净,表面应干燥、平整,不得有松

5、散、开裂、空鼓等缺陷。6.3.3管根固定穿屋面结构的管道(包括通风道)均已安装完毕,在保温层施工前,管根应用细石混凝土塞堵密实。6.3.4保温层铺设70mm 厚聚苯板保温层采用13 水泥砂浆点粘法固定,砂浆点距1m。浇筑40mm 厚C20 细石混凝土时,基层应清理干净、剔凿平整,铺贴时应紧贴细石混凝土保温层铺设,铺平垫稳,拼缝严密,不得有晃动现象。雨期施工时,若遇雨,保温层应采用塑料布遮盖。6.4 找坡层施工6.4.1工艺流程最薄30厚1:0.2:3.5水泥粉煤灰页岩陶粒找坡层施工(2坡)20 厚12.5水泥砂浆找平层施工。6.4.2清理找坡层、找平层分层施工前均应将下一层表面清理干净,凸出的

6、灰渣等粘结杂物要铲平,不得影响各层的有效厚度。6.4.3找坡层施工洒水湿润:抹找坡层水泥粉煤灰页岩陶粒前,应适当洒水湿润表面,以利于上下层间结合,但洒水不得过量,以免影响表面干燥,从而影响防水层施工。贴点标高、冲筋:找坡层按坡度要求,拉线找坡(2),一般按12m 贴标高(贴灰饼)。铺抹水泥粉煤灰页岩陶粒时,先按流水方向以间距12m 冲筋,找坡层中设分隔缝,缝宽2cm,缝内嵌聚苯条,分格缝从女儿墙处开始留设,纵横缝间距不超过6m。上下层分格缝对齐。铺装水泥粉煤灰页岩陶粒:按分格块装灰、铺平,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光,待浮水消失后,人踏上去有脚印但不下陷为度,再用铁抹子压

7、第二遍,即可交活。养护:找平层抹平、压实后24h 应注意浇水养护。6.4.4找平层施工20mm 厚12.5水泥砂浆面层施工时,应先按12m 间距贴点标高(贴灰饼),并设置分格缝,缝宽20mm,分格缝从女儿墙边开始留设,间距6m,分格条用木条制作,混凝土铺灰前用砂浆临时固定,铺灰后留在缝内,12.5水泥砂浆按分格块装灰、铺平,用刮杠按灰饼刮平,用木抹子搓平,铁抹子压光。12.5水泥砂浆抹平、压实后应注意浇水养护。缝内填密封材料。基层与突出屋面结构(女儿墙、山墙、通风帽等)的交接处和基层的转角处,水泥砂浆找平层应做成圆弧形,圆弧半径50mm,内部排水的水落口周围,找平层应做成略低的凹坑。6.5 防

8、水层施工本工程屋面防水层为SBS聚酯胎改性沥青防水(4mm 厚)与3mm厚SBS改性沥青防水涂料(3mm 厚)组合,由防水专业队施工,施工人员应持证上岗。6.5.1 SBS聚酯胎改性沥青防水施工工艺流程基层清扫涂基层处理剂复杂部位附加增强处理铺贴卷材附加层铺贴卷材卷材接缝粘结蓄水试验改性沥青防水涂料基层处理:必须将基层表面的突出物、砂浆疙瘩等异物清扫干净。涂基层处理剂:用长把滚刷蘸取均匀涂布在基层表面上,干燥4h 以上,才能进行下道工序施工。附加层处理:附加层的宽度大于500mm,每侧面不小于250mm。附加层选用SBS改性沥青防水卷材粘贴在基层表面。铺贴卷材:先用粉线弹出基准线,将卷材卷成筒

9、形,使卷材的一端固定在预定的部位,再沿基准线铺展。在铺设卷材过程中,不要将卷材拉的过紧,更不允许拉伸卷材,也不能出现皱折的现象。平面与立面相连的卷材,应先铺贴平面,然后向立面铺贴,并使卷材紧贴阴、阳角,铺贴时不得出现空鼓现象,接缝处部位必须距离阴、阳角200mm 以上(图2)。每铺完一张卷材后应立即用干净的长把滚刷,从卷材一端开始横向顺序用力滚压一遍,以彻底排除卷材与基层之间的空气。排除空气后,平面部位可用铁辊滚压一遍,使其粘结牢固。垂直部位可用手持压辊滚压粘牢。卷材接缝的粘结:卷材接缝的搭结宽度为100mm,在接缝部位每隔1m 左右处,将搭接部位的卷材翻开,先作临时粘结固定。然后将粘结卷材接

10、缝用的胶粘剂,用油漆刷均匀涂刷在翻开的卷材接缝的两个粘结面上,涂胶20min 左右,以指触基本不粘手后,用手一边压合,一边驱除空气,再用手持压辊认真滚压一遍,接缝处不允许存在气泡和皱折现象。6.5.2改性沥青防水涂料施工施工工具开刀、凿子、锤子、扫帚、钢丝刷、刷滚子、水桶、胶皮刮板。作业条件基层(找平层)必须平整、牢固、干净、不起砂,含水率低于9,凹凸不平及裂缝处须先找平。施工程序1)打开料桶,把涂料搅拌均匀。2)用刷子或滚子涂抹,根据涂层厚度要求(3mm),可涂数遍,直到满足设计要求厚度为止。上层涂料涂刷时,应待下层涂料干固后进行。阴阳角等细部先涂刷一遍涂料。3)涂刷时要均匀,不能有局部沉积

11、,需多滚涂几次,使涂料与基层之间不留气泡,粘结密实。4)防水涂料施工完毕,应及时检查,观察涂层是否有裂纹、翘边、鼓泡、分层等现象,若有应及时修复。6.5.3蓄水试验下水口用气堵封严,蓄水24h,蓄水深度最低不小于2cm,以不渗不漏为合格。蓄水合格后,应立即进行防水保护层施工。6.6 防水保护层施工6.6.1 本工程的防水保护层有25mm 厚彩色水泥砖及银粉保护剂两种种。25mm 厚彩色水泥砖施工前应先施工隔离层(3mm 厚纸筋灰)6.6.2 25mm 厚彩色水泥砖保护层施工工艺流程做灰饼找标高、拉线铺砌屋面砖灌缝。找标高、拉线按设计要求做屋面方砖的灰饼。按每两个平方一个灰饼,在防水层上做灰饼。

12、铺砖对进场的水泥方砖进行挑选,将有裂缝、掉角、翘曲和表面上有缺陷的板块剔出,强度和品种不同的板块不得混杂使用。拉水平线,根据屋面场地面积大小可分段进行铺砌,先在每段的两端头各铺一排水泥砖,以此作为标准进行码砌。铺砌前,将防水层上清理干净后,铺一层25mm 厚的砂浆结合层,不得铺的面积过大,随铺浆随砌,方砖铺上时略高于面层水平线,然后用橡皮锤将方砖敲实,使面层与水平线相平。方砖缝隙不宜大于6mm。要及时拉线检查缝格平直度,用靠尺检查方砖的平整度。操作程序是: 1)铺砖前将砖板块放入半截水桶中浸水湿润,晾干后表面无明水时,方可使用;2)防水层上均匀甩素水泥砂浆(水灰比0.40.5,按胶使用说明书掺

13、胶),甩浆面积不要过大,铺多少甩多少;3)水泥砂浆结合层的厚度25mm,结合层砂浆配合比宜为13(水泥:砂)的干硬性砂浆(内掺胶料,胶料配比见说明书)。随拌随用,初凝前用完,防止影响粘结质量;4)铺砌时,砖的背面朝上抹粘结砂浆,铺砌到结合层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺砌,做到面砖砂浆饱满,相接紧密、坚实,与管道相接处,用砂轮锯将砖加工成与铁管相吻合。铺地砖时,最好一次铺一格,大面积施工时,应采取分段、分部位铺砌。5)拨缝、修整:铺完2 至3 行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作

14、应在结合层凝结之前完成。灌缝水泥方砖铺砌后2d 内,应根据设计要求的材料(砂或砂浆)进行灌缝,填实灌满后将面层清理干净,待结合层达到强度后,方可上人行走。养护铺完砖24h 后,洒水养护,养护时间不少于7d。6.7 细部做法细部做法见表1。细部做法 表1部位做法说明排风管 88FX1 出屋面透气管的屋面88J5-X1雨水落管 88J5-X1图1 卷材涂胶部位图2墙压顶做法7 各项保证措施7.1 质量保证措施施工前,应严格按照国家现行施工规范和验评标准编写施工方案,对操作工人做好技术交底工作。所有进场物资必须有合格的材质证明、出厂合格证和试验报告。做好进场检验工作,该复试的材料及时取样复试,不合格

15、的材料,不得在屋面工程中使用。施工中严格实行“三检制”,做到检查上道工序,保证本道工序,服务下道工序,真正做到严格控制工序质量,不合格的工序不移交。质检人员必须严格控制施工过程中的质量,在施工过程中严格把关,不得隐瞒施工中的质量问题,并督促操作者及时整改。应注意的质量问题:1)找平层出现起砂、空鼓、开裂:应认真做好养护及基层清理工作。2)倒泛水:施工中及时拉线检查找坡情况,不合要求的要立即整改。3)防水层空鼓:防水层铺贴时应认真操作,正确掌握基层含水率(9),铺贴应平实,压边紧密,粘结牢固。4)防水层渗漏:细部位置应认真操作,铺贴附加层时,应使附加层紧贴到位,封严、压实,不得有翘边等现象。7.

16、2 安全保证措施牢固树立“安全第一、预防为主”的安全生产方针。操作前,现场管理人员必须向操作班组进行安全技术交底,积极开展班前安全活动,安检人员勤检查、督促。屋面四周女儿墙以上的外脚手架(防护栏杆),屋面工程施工中严禁拆除。屋面工程施工中,屋内的杂物等物料严禁从屋面直接向下抛掷。存放卷材和胶粘剂的仓库或现场要严禁烟火,如需用明火,必须有防火措施,且应设置一定数量的灭火器材和砂袋。油桶要平放,不得两人抬运,在运输过程中,注意平衡,精神要集中,防止不慎跌倒造成伤害。运上层面的材料,应平均分散堆放,随用随运,不得集中堆放。使用喷灯时,应清除周围的易燃物品,必须远离底子油,严禁在涂刷底子油区域内使用喷

17、灯。喷灯汽油不得过满,打气不应过足,在用火地点必须备有防火器材。7.3 文明施工、成品保护措施材料应按规定位置堆放,堆放应整齐。每项工序施工时,均应做到工完料尽场清。保温层施工完成后,应及时铺抹20mm 厚1:3 水泥砂浆找平层,以保证保温效果,施工中不得损坏保温层。找坡、找平、保护层施工完成后,未达到一定强度时,不得上人踩踏,推小车运输时,应先铺脚手板车道,以防损坏面层。内排水口、通风道口、屋面变形缝处应采取临时封堵措施,防止杂物进入堵塞。铺贴好的卷材防水层,应进行保护,严禁在防水层上进行施工作业和运输。穿过屋面防水层的管道,在施工中与完工后不得损坏变位。下面为附送毕业论文致谢词范文!不需要

18、的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的

19、感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,

20、老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相

21、识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】
