收藏 分销(赏)

施工项目部绩效考核办法.doc

上传人:可**** 文档编号:3218659 上传时间:2024-06-25 格式:DOC 页数:4 大小:57KB
下载 相关 举报
施工项目部绩效考核办法.doc_第1页
第1页 / 共4页
施工项目部绩效考核办法.doc_第2页
第2页 / 共4页
施工项目部绩效考核办法.doc_第3页
第3页 / 共4页
施工项目部绩效考核办法.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

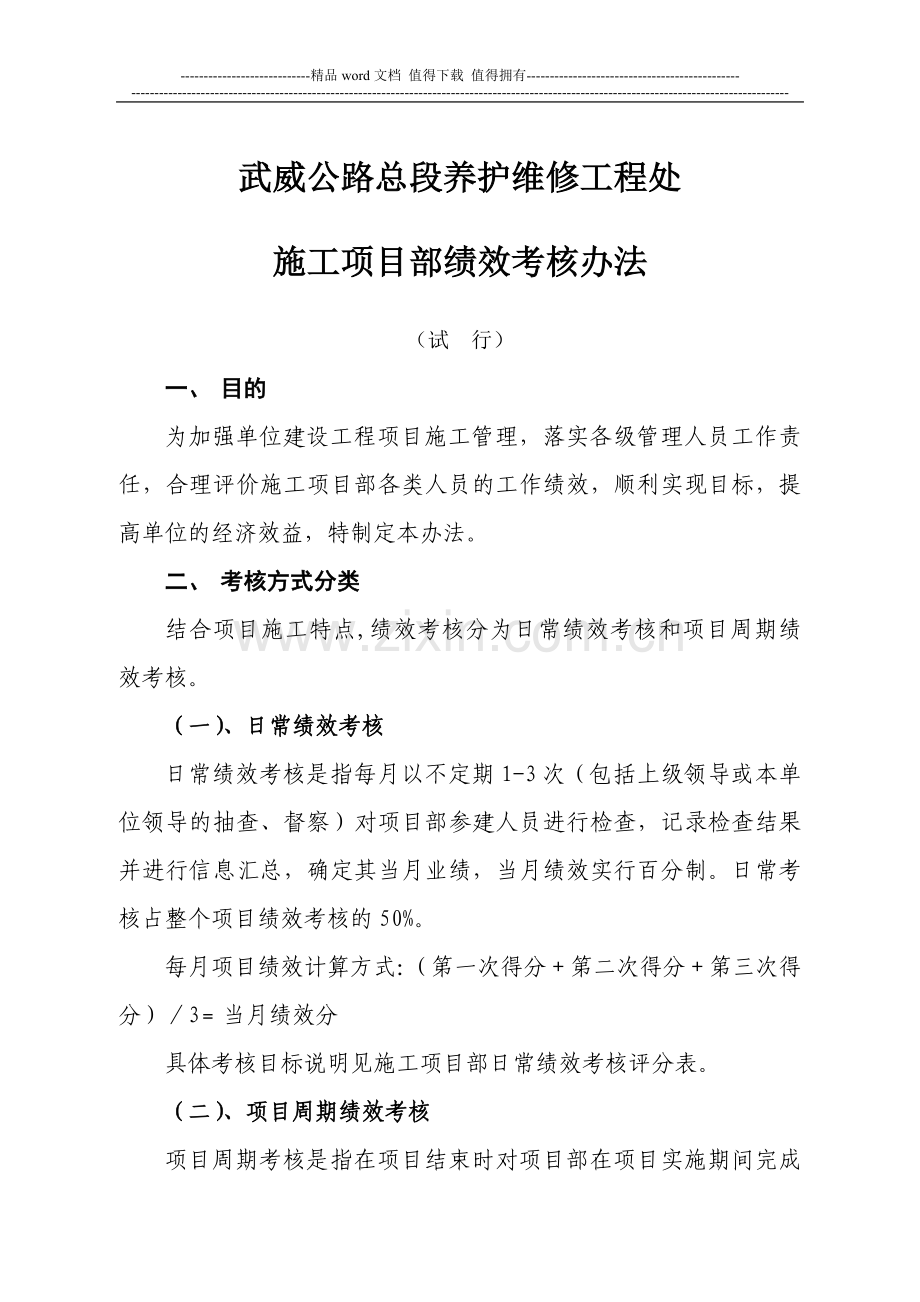

1、-精品word文档 值得下载 值得拥有-武威公路总段养护维修工程处施工项目部绩效考核办法(试 行)一、 目的为加强单位建设工程项目施工管理,落实各级管理人员工作责任,合理评价施工项目部各类人员的工作绩效,顺利实现目标,提高单位的经济效益,特制定本办法。二、 考核方式分类结合项目施工特点,绩效考核分为日常绩效考核和项目周期绩效考核。(一)、日常绩效考核日常绩效考核是指每月以不定期1-3次(包括上级领导或本单位领导的抽查、督察)对项目部参建人员进行检查,记录检查结果并进行信息汇总,确定其当月业绩,当月绩效实行百分制。日常考核占整个项目绩效考核的50%。每月项目绩效计算方式:(第一次得分第二次得分第

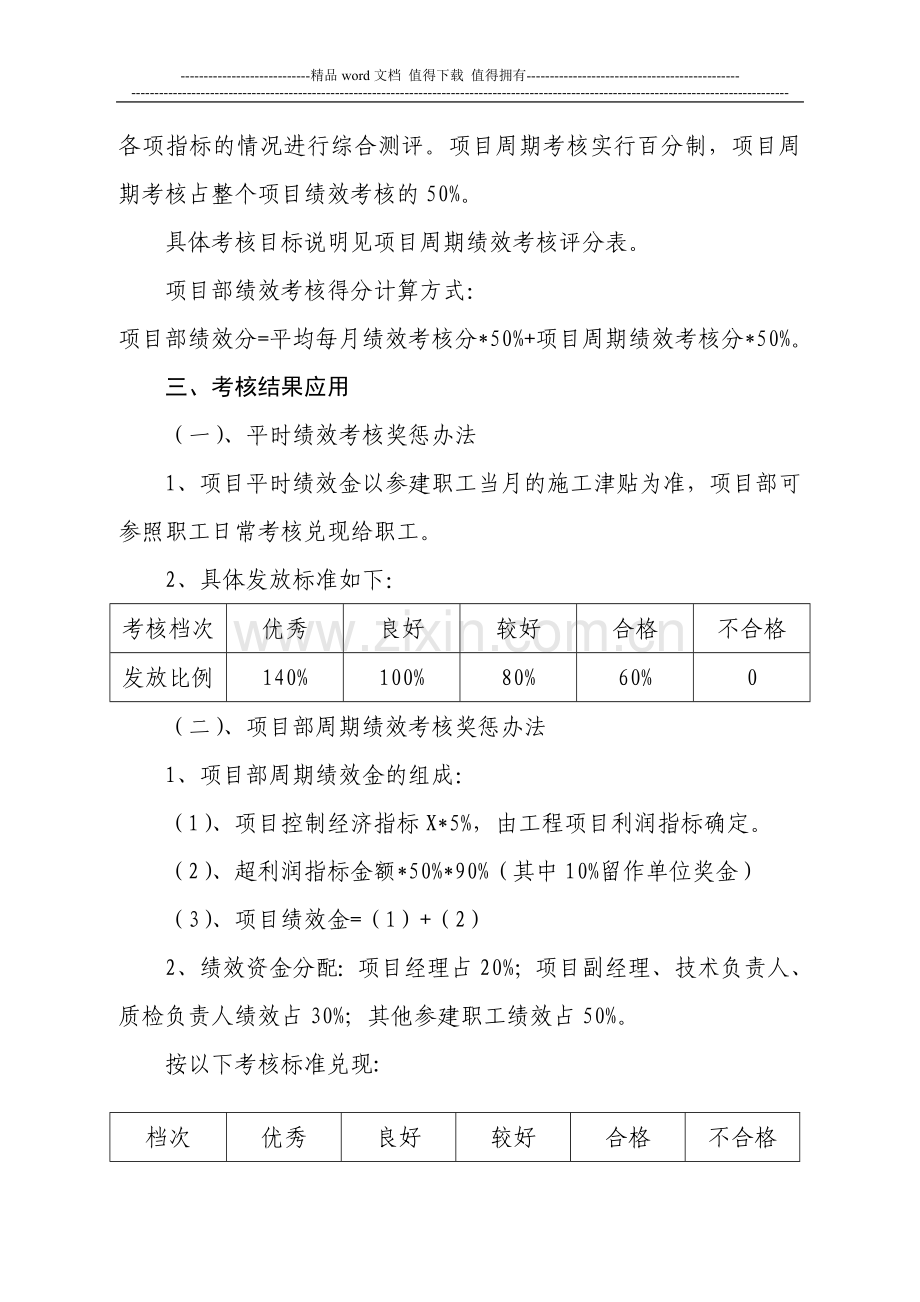

2、三次得分)3当月绩效分具体考核目标说明见施工项目部日常绩效考核评分表。(二)、项目周期绩效考核项目周期考核是指在项目结束时对项目部在项目实施期间完成各项指标的情况进行综合测评。项目周期考核实行百分制,项目周期考核占整个项目绩效考核的50%。具体考核目标说明见项目周期绩效考核评分表。项目部绩效考核得分计算方式:项目部绩效分=平均每月绩效考核分*50%+项目周期绩效考核分*50%。三、考核结果应用(一)、平时绩效考核奖惩办法1、项目平时绩效金以参建职工当月的施工津贴为准,项目部可参照职工日常考核兑现给职工。2、具体发放标准如下:考核档次优秀良好较好合格不合格发放比例140%100%80%60%0(

3、二)、项目部周期绩效考核奖惩办法1、项目部周期绩效金的组成:(1)、项目控制经济指标X*5%,由工程项目利润指标确定。(2)、超利润指标金额*50%*90%(其中10%留作单位奖金)(3)、项目绩效金=(1)+(2)2、绩效资金分配:项目经理占20%;项目副经理、技术负责人、质检负责人绩效占30%;其他参建职工绩效占50%。按以下考核标准兑现:档次优秀良好较好合格不合格奖励比例100%80%70%30%03、项目部周期绩效金的发放:工程项目交工验收后,按项目绩效金的60%兑现,其余40%在质保期满后兑现。若在质保期内发生质量问题,项目部绩效金根据实际发生数进行重新核定。4、处罚:(1)、项目部

4、完不成任务指标者,按以下标准进行处罚,项目部再按绩效资金分配比例相应地对参建职工进行处罚。完不成指标差额处罚标准10%以内差额金额*5%10%30%差额金额*10%30%50%差额金额*15%50%以上差额金额*20%(2)、项目出现亏损,除按第一项处罚外,还按亏损金额的50%处罚项目部,项目部再按绩效资金分配比例相应的对参建职工进行处罚,同时对项目部三大负责人按照总段有关规定给予相应的行政处罚。四、附件:1、养护维修工程处施工项目周期绩效考核评分表2、养护维修工程处施工项目部日常绩效考核评分表养护维修工程处施工项目周期绩效考核评分表考核项目部: 最后得分:考核目标规定分具 体 项 目扣分说明

5、扣分合计工期目标20未按审批后的施工进度计划规定的时间完成所管理项目(总工期不超过10天)推迟10天内扣3分;推迟20天内扣6分;推迟30天内扣10分;推迟60天内扣15分;推迟60天外扣20分。质量目标25所管理项目经项目办按规定程序一次性竣工验收不合格每次扣5分在施工管理过程中出现质量事故每次直接经济损失超过1万元的每次扣5分财务管理5会计基础工作扎实反映业务真实可靠,资料装订整齐有序,迎接业务检查和审计,严格按财务收支程序结算业主通报批评一次扣1分;审计出现问题被业主通报扣2分;发生违纪违规现象扣3分;帐务混乱,资料不齐扣3分。安全生产目标15项目无重大安全事故(工伤事故产生的费用未超过

6、项目部承担的费用)不扣分。项目出现较大工伤事故(事故伤一人,伤残在八级以上五级以下的或同时伤两人但未伤残的)直接经济损失超过1万元的,扣5分。项目出现较重安全事故(事故伤一人,伤残在五级以上三级以下;或伤两人以上,伤残达到七至五级的)直接经济损失超过2万元的,扣10分。项目出现安全重大事故(事故伤两人以上,伤残达到四级以上或发生死亡的)直接经济损失超过5万元的,扣20分。廉政建设5遵守廉政规章制度;设置廉政监督员;和劳务队伍签订廉政合同情况没有设置廉政监督员的扣2分;没有签订廉政合同的扣2分。技术档案和结算资料管理目标5项目施工技术档案和结算资料,整理不完善,不齐全,不符合标准,未与项目工程竣工验收同步移交和办理不合格。超过20天扣10分;超过30天扣15分;超过40天扣20分;超过50天扣25分;超过60天扣30分。成本控制及责任目标25所管理项目经济指标超出单位所定目标1%的扣10分;超出单位所定目标2%的扣20分;超出单位所定目标3%的扣30分;超出单位所定目标4%的扣40分。考核人:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 管理财经 > 绩效管理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
