收藏 分销(赏)

公路工程施工组织知识点习题及答案.doc

上传人:胜**** 文档编号:3215536 上传时间:2024-06-25 格式:DOC 页数:13 大小:819.50KB
下载 相关 举报
公路工程施工组织知识点习题及答案.doc_第1页
第1页 / 共13页
公路工程施工组织知识点习题及答案.doc_第2页
第2页 / 共13页
公路工程施工组织知识点习题及答案.doc_第3页
第3页 / 共13页
公路工程施工组织知识点习题及答案.doc_第4页
第4页 / 共13页
公路工程施工组织知识点习题及答案.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

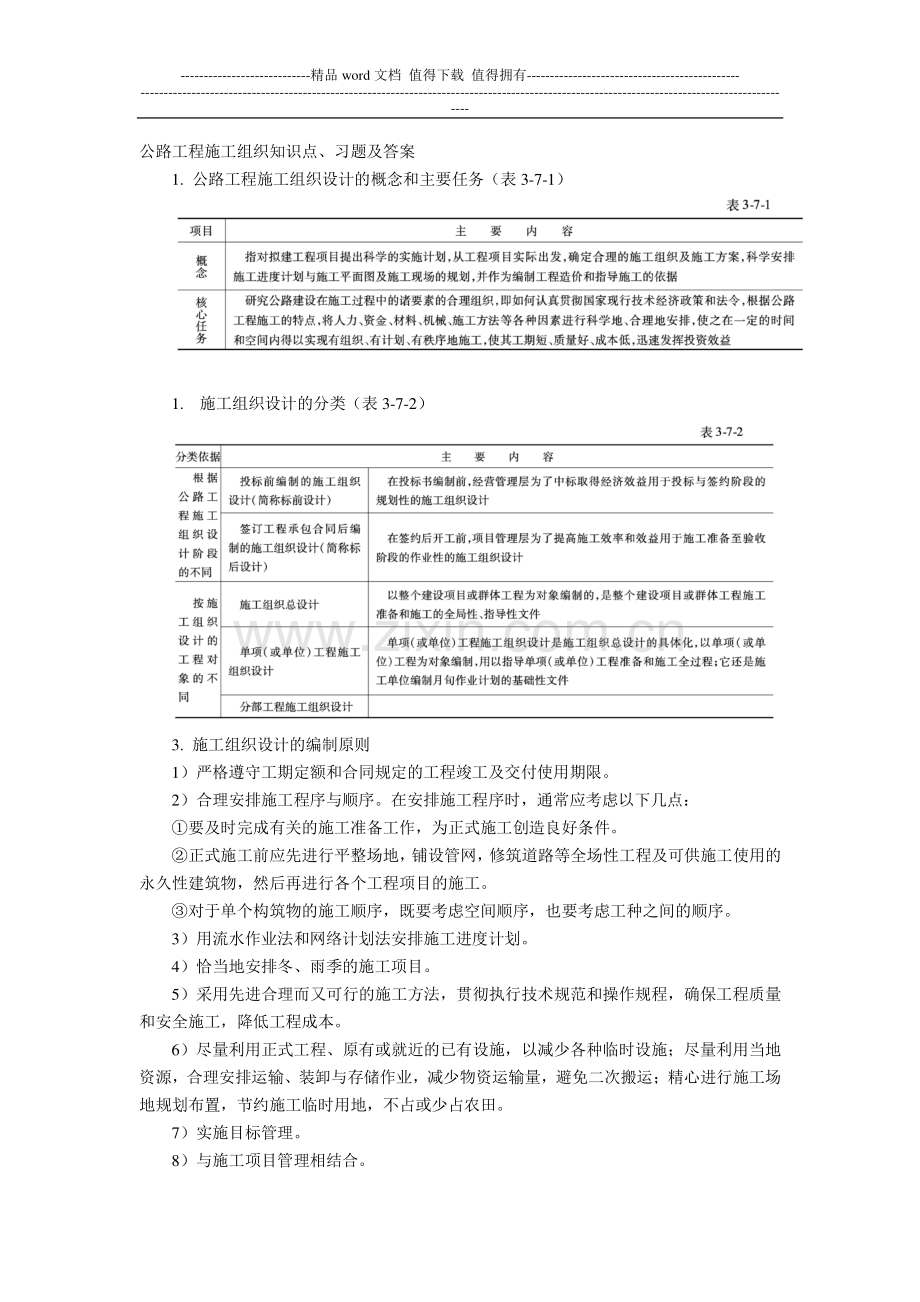

1、-精品 word 文档 值得下载 值得拥有-公路工程施工组织知识点、习题及答案 1.公路工程施工组织设计的概念和主要任务(表 3-7-1)1.施工组织设计的分类(表 3-7-2)3.施工组织设计的编制原则 1)严格遵守工期定额和合同规定的工程竣工及交付使用期限。2)合理安排施工程序与顺序。在安排施工程序时,通常应考虑以下几点:要及时完成有关的施工准备工作,为正式施工创造良好条件。正式施工前应先进行平整场地,铺设管网,修筑道路等全场性工程及可供施工使用的永久性建筑物,然后再进行各个工程项目的施工。对于单个构筑物的施工顺序,既要考虑空间顺序,也要考虑工种之间的顺序。3)用流水作业法和网络计划法安排

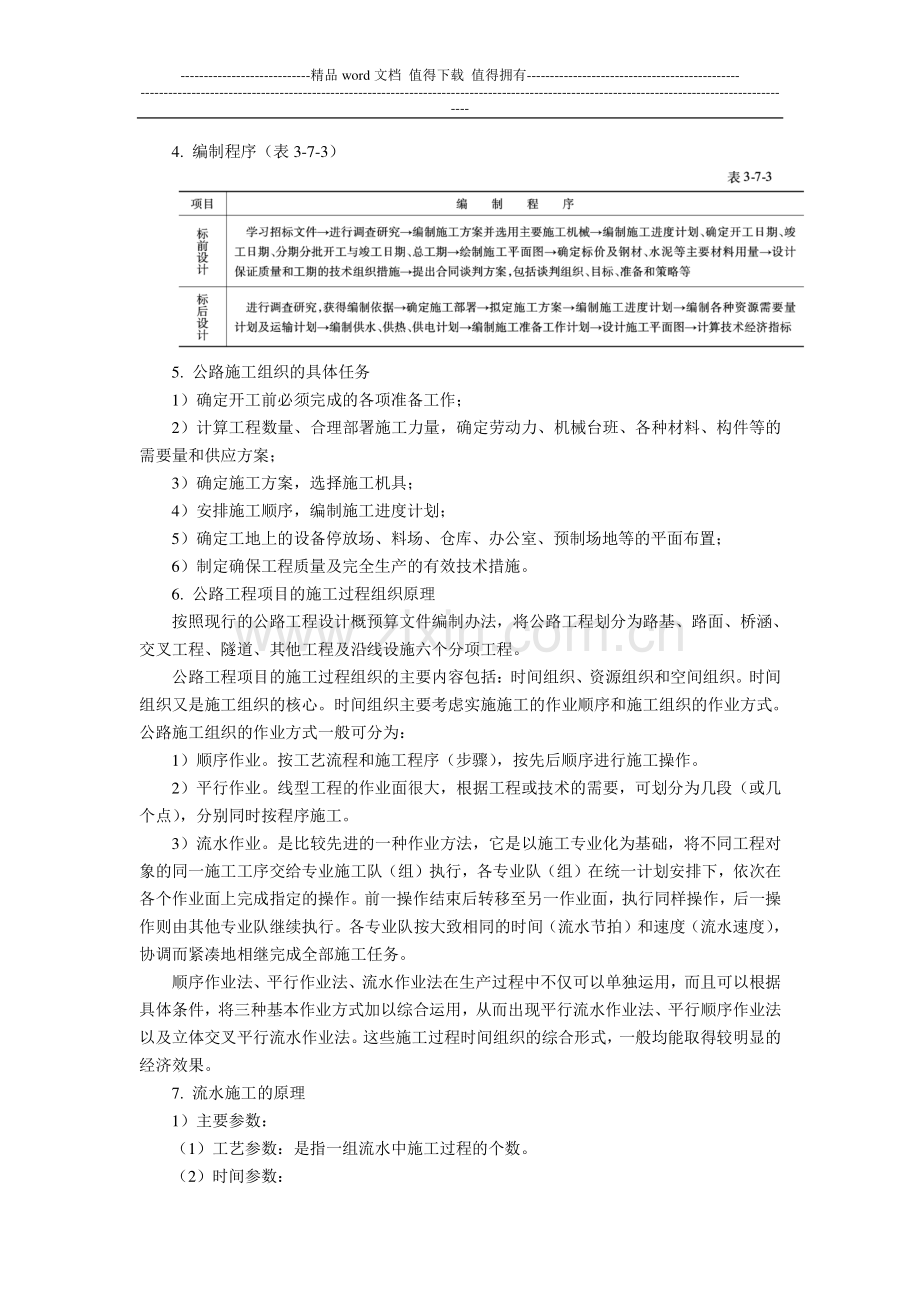

2、施工进度计划。4)恰当地安排冬、雨季的施工项目。5)采用先进合理而又可行的施工方法,贯彻执行技术规范和操作规程,确保工程质量和安全施工,降低工程成本。6)尽量利用正式工程、原有或就近的已有设施,以减少各种临时设施;尽量利用当地资源,合理安排运输、装卸与存储作业,减少物资运输量,避免二次搬运;精心进行施工场地规划布置,节约施工临时用地,不占或少占农田。7)实施目标管理。8)与施工项目管理相结合。-精品 word 文档 值得下载 值得拥有-4.编制程序(表 3-7-3)5.公路施工组织的具体任务 1)确定开工前必须完成的各项准备工作;2)计算工程数量、合理部署施工力量,确定劳动力、机械台班、各种材

3、料、构件等的需要量和供应方案;3)确定施工方案,选择施工机具;4)安排施工顺序,编制施工进度计划;5)确定工地上的设备停放场、料场、仓库、办公室、预制场地等的平面布置;6)制定确保工程质量及完全生产的有效技术措施。6.公路工程项目的施工过程组织原理 按照现行的公路工程设计概预算文件编制办法,将公路工程划分为路基、路面、桥涵、交叉工程、隧道、其他工程及沿线设施六个分项工程。公路工程项目的施工过程组织的主要内容包括:时间组织、资源组织和空间组织。时间组织又是施工组织的核心。时间组织主要考虑实施施工的作业顺序和施工组织的作业方式。公路施工组织的作业方式一般可分为:1)顺序作业。按工艺流程和施工程序(

4、步骤),按先后顺序进行施工操作。2)平行作业。线型工程的作业面很大,根据工程或技术的需要,可划分为几段(或几个点),分别同时按程序施工。3)流水作业。是比较先进的一种作业方法,它是以施工专业化为基础,将不同工程对象的同一施工工序交给专业施工队(组)执行,各专业队(组)在统一计划安排下,依次在各个作业面上完成指定的操作。前一操作结束后转移至另一作业面,执行同样操作,后一操作则由其他专业队继续执行。各专业队按大致相同的时间(流水节拍)和速度(流水速度),协调而紧凑地相继完成全部施工任务。顺序作业法、平行作业法、流水作业法在生产过程中不仅可以单独运用,而且可以根据具体条件,将三种基本作业方式加以综合

5、运用,从而出现平行流水作业法、平行顺序作业法以及立体交叉平行流水作业法。这些施工过程时间组织的综合形式,一般均能取得较明显的经济效果。7.流水施工的原理 1)主要参数:(1)工艺参数:是指一组流水中施工过程的个数。(2)时间参数:-精品 word 文档 值得下载 值得拥有-流水节拍是指某个专业队(或作业班组)在一个施工段上的施工作业持续时间,以 t表示。式中:Q某施工段的工作量(i1,2,3,k);C每一工日(或台班)的计划产量(产量定额);R施工人数(或机械台数);P某施工段所需要的劳动量(或机械台班量)。流水步距是指两个相邻的施工队(组)先后进入流水作业的最小时间间隔,以符号 K表示。计算

6、时应考虑每个专业队连续施工的需要和技术间歇的需要,并且流水步距的长度应保证每个施工段的施工作业程序不乱。工期是指从第一个专业队投入流水作业开始,到最后一个专业队完成最后一个施工过程的最后一段工作退出流水作业为止的整个延续时间。(3)空间参数:是指单体工程划分的施工段或群体工程划分的施工区的个数,施工区、段可称为流水段。2)流水施工的组织分类(见表 3-7-4)8.资源组织计划包括:劳动力需要量计划,主要材料计划,主要施工机具、设备计划,临时工程计划,技术组织措施计划。9.施工平面图设计是施工过程空间组织的具体成果,亦即根据施工过程空间组织的原则,对施工过程所需的工艺路线、施工设备、原材料堆放、

7、动力供应、场内运输、半成品生产、仓库、料场、生活设施等进行空间的特别是平面的科学规划与设计,并以平面图的形式加以表达。这项工作就叫做施工平面图设计。10.编制施工进度计划的依据 1)工程的全部施工图纸及有关水文、地质、气象和其他技术经济资料;2)上级或合同规定的开工、竣工日期;3)主要工程的施工方案;4)劳动定额和机械使用定额;5)劳动力、机械设备供应情况。11.施工进度图通常是以图表表示的,主要形式有:横道图法、垂直图法和网络图法等-精品 word 文档 值得下载 值得拥有-三种(参见表 3-7-5)。12.网络图 分为双代号网络图和单代号网络图。(1)双代号网络图 组成双代号网络图基本模型

8、的三大要素是箭线(工作)、节点及箭头。绘制双代号网络图时,需进行节点编号,其目的是赋予每道工序一个代号,以便对网络图进行计算。节点的编号代表工序的名称,编号的要求是:由小到大、从左至右,箭头的号码大于箭尾的号码,不允许重号,但可不必连续编号,以便增减新的节点。节点编号习惯方法在满足节点编号规则的前提下,可按以下方法进行节点编号:水平编号法:从网络图起点开始,由左到右按箭线顺序编号。垂直编号法:从网络图起点开始自左到右逐列编号,每列编号根据编号规则要求自上向下、或自下向上,或先上下后中间,或者先中间后上下进行。删除箭线法:先给网络图起点编号,再在图上划去该节点引出的全部箭线,并对图中剩下的没有箭

9、线进入的节点依次编号,直到全部节点编完号为止。关键线路:网络图所有线路中总持续时间最长的线路为关键线路。关键工作:关键线路上任何工作因为影响总工期故称为关键工作,反过来关键工作连成的线路称为关键线路。非关键线路上的工序有一定的机动时间,称为时差。虚箭线用于解决工作间逻辑关系的连接,解决工作关系的逻辑断路问题。当两项或两项以上的工作同时开始和同时结束时,必须引入虚箭线,以免造成混乱。绘制双代号网络图必须遵循以下基本规则:一张网络图只允许一个起始节点和一个终点节点。一对节点之间只允许一条箭线。网络计划图中不允许出现闭合回路。网络计划图中不允许出现线段、双向箭头,并应避免使用反向箭线。网络计划图的布

10、局应合理,尽量避免箭线交叉。绘制网络计划图的方法:前进法:从网络图起点开始顺箭线方向逐节生长法绘图,直到各条线路均达到网络图-精品 word 文档 值得下载 值得拥有-的终点为止。一般当工作关系表中列出本工作与紧后工作的关系时,可方便地采用前进法绘网络图。后退法:从网络图终点节点开始逆箭线方向逐节后退,直到各条线路均退回到网络图的起点为止。一般当工作关系表中列出本工作与紧前工作关系时,使用后退法较为方便。先粗后细法:在工程进度计划实际网络图绘制中,可先粗略划分工程项目,然后逐步细纫分,先绘制分项或分部工程的子网络图,再拼成单位工程或单项工程总网络图。时间参数分类,见表 3-7-6。节点时间参数

11、的计算步骤总结如下:起点节点的最早可能实现时间 ET(1)0,沿箭线方向逐个节点地计算各节点的最早可能实现时间 ET(j),箭头节点最早可能实现时间等于箭尾节点最早可能实现时间与其工作持续时间之和,且在内向箭线处分别进行加法计算并从中取最大值,继续计算直到终点(n)为止。当无规定工期时,终点节点(n)的最早可能实现时间等于计划的总工期,即 TET(n),也等于该节点(n)的最迟必须实现时间,也就是 LT(n)ET(n)。节点的最迟必须实现时间,应按箭线逆方向逐个节点地算到网络图的起点,箭尾节点的最迟必须实现时间等于箭头节点的最迟必须实现时间与其工作持续时间之差,且在外向箭-精品 word 文档

12、 值得下载 值得拥有-线处分别进行减法计算并从中取最小值。工作时间参数的计算步骤总结如下:工作参数的计算以控制性参数节点参数为依据,在节点参数的图例中,起点到终点的节点参数符合从小到大排列的规律,因此最左边的为 ETi,最右边的为 LTj,称 ETi,LTj为工作(i,j)的时间边界。工作的最早可能时间就是在图例中向左看齐,让开始时间对准起点的 ETi(左边界),则最早完成时间为在左边界上加一个持续时间 t(i,j)。工作的最迟时间就是在图例中向右看齐,让结束时间对准起点的 ETi(右边界),则最迟开始时间为在右边界上减去一个持续时间 t(i,j)。时差的计算步骤总结如下:掌握计算工作参数的左

13、右时间边界,找到节点参数从小到大排列的规律,分清左边最小,右边最大。总时差的计算是用“最右边减去最左边再减去时间”或者“最大值减去最小值再减去时间”即可求出总时差数值大小。即工作的总时差等于箭头节点最迟时间减去箭尾节点最早时间再减去其工作的持续时间。局部时差的计算是用“两节点上左边时间相减再减去时间”或者“左边相减再减时间”的方法即可求出局部时差的数值大小。工作的局部时差等于箭头节点最早时间减去箭尾节点最早时间再减去其工作的持续时间。(2)单代号网络计划图 一个节点表示一项具体的工作过程。箭线表示工作之间的相互关系。单代号网络计划图中不用虚箭线,箭线的箭头方向表示着工作的前进方向。同时逻辑关系

14、越是复杂,表示直接联系的箭线就越多,因此就可以出现箭线交叉的情况。方向表示物流,代表路线的方向。单代号网络计划图的绘图规则:单代号网络图必须正确表述已定的逻辑关系。单代号网络图中严禁出现循环回路。单代号网络图中严禁出现双向箭线或无箭头的连线。单代号网络图中严禁出现没有箭尾节点的箭线和没有箭头节点的箭线。绘制网络图时,箭线不宜交叉。当交叉不可避免时,可采用过桥法或指向法绘制(具体方法同双代号网络图)。单代号网络图中,只能有一个起点节点和一个终点节点。绘制单代号网络计划图的方法,也可采用前进法、后退法和先粗后细法。单代号网络图的工作时间参数计算内容和时间参数的含义及其计算目的、方法与双代号网络图相

15、同。(3)时标网络图:双代号网络图可绘成时标图。箭线的长短表示时间的长短。13.网络计划方案的优化:根据施工既定的条件,分别进行时间优化、资源优化及费用-精品 word 文档 值得下载 值得拥有-优化。【例题 1】根据公路工程施工组织设计阶段和编制对象的不同,公路工程施工组织设计可分为()。A 施工组织规划设计 B 施工组织总设计 C 单位工程施工组织设计 D 分部工程施工组织设计 答案:ABCD【例题 2】将建设工程分段或分项目,分别组织施工队同时进行施工的施工组织方法,称为()。A 顺序作业法 B 平行作业法 C 流水作业法 D 网络计划法 答案:B 解题思路:线型工程的作业面很大,根据工

16、程或技术的需要,可划分为几段(或几个点),分别同时按程序施工。【例题 3】以下哪种施工组织方法耗费的劳动力最多?A 顺序作业法 B 平行作业法 C 流水作业法 D 顺序平行作业法 答案:D 解题思路:顺序平行作业法的实质是用增加施工力量的方法来达到缩短工期的目的。它使顺序作业法和平行作业法之缺点更加突出,故仅适用于突击性施工情况。【例题 4】在流水作业参数中,属于空间参数的是()。A 施工段数目 B 工作面 C 工序数 D 流水节拍 答案:AB 解题思路:空间参数是指单体工程划分的施工段或群体工程划分的施工区的个数,施工区、段可称为流水段。【例题 5】网络计划中,关键线路的判定依据为()。A

17、总工期最短 B 总时差最小 C 自由时差最小 D 自始至终无虚箭线 答案:B 解题思路:关键线路上所有工作的总时差均为零;关键线路上所有节点的两个时间参数均相等。复习题(一)单项选择题 1.()是以整个建设项目或群体工程为对象编制的,是整个建设项目或群体工程施工准备和施工的全局性、指导性文件。A 施工组织规划设计 B 施工组织总设计 C 单位工程施工组织设计 D 分部工程施工组织设计-精品 word 文档 值得下载 值得拥有-2.对施工方案及期限、施工进度及工料机计划进行概略性安排的是指()。A 施工组织规划设计 B 施工组织总设计 C 单位工程施工组织设计 D 分部工程施工组织设计 3.()

18、是在投标书编制前,经营管理层为了中标取得经济效益用于投标与签约阶段的规划性的施工组织设计。A 施工组织规划设计 B 施工组织总设计 C 标前设计 D 标后设计 4.公路工程项目的施工过程组织的核心是()。A 资源组织 B 时间组织 C 空间组织 D 资金组织 5.单位工程施工组织设计的核心内容是()。A 准备工作计划 B 施工方案 C 施工平面布置图 D 进度计划 6.施工组织总体设计是以()为对象编制的。A 单位工程 B 分部工程 C 分项工程 D 整个建设项目或群体工程 7.单位工程施工组织设计的三大要素内容是()。A 施工准备、施工方案、施工进度计划 B 工程概况、施工方案、施工进度计划

19、 C 施工方案、施工进度计划、施工平面布置图 D 施工方案、施工总进度计划、施工总平面图 8.在编制施工总进度计划时,其工期应控制在()之内。A 合同工期 B 定额工期 C 计算工期 D 规定工期 9.()是比较先进的一种作业方法,它是以施工专业化为基础,将不同工程对象的同一施工工序交给专业施工队(组)执行,各专业队(组)在统一计划安排下,依次在各个作业面上完成指定的操作。A 顺序作业法 B 平行作业法 C 流水作业法 D 顺序平行作业法 10.多层结构型的路面工程,按工艺流程和施工程序(步骤),即路槽、底基层、基层、连结层、面层和路肩的顺序进行施工操作,属于()。A 顺序作业法 B 平行作业

20、法 C 流水作业法 D 顺序平行作业法 11.从工程实际出发,绘制施工网络图,分析各个施工过程(或工序)在网络图中的地位,找出关键工序和关键线路,按照一定的目标不断调整网络图,最后得出最优的施工进度方案,这种施工组织方法称为()。A 顺序作业法 B 平行作业法 C 流水作业法 D 网络计划法 12.流水作业法是()相结合的一种搭接施工方法。A 顺序作业法、平行作业法和网络计划法 B 顺序作业法和平行作业法 C 顺序作业法和网络计划法 D 平行作业法和网络计划法 13.流水施工中,流水节拍是指()。-精品 word 文档 值得下载 值得拥有-A 两相邻的工作队进入流水作业的最小时间间隔 B 某个

21、专业队在一个施工段上的施工作业时间 C 某个专业队在各个施工段上的作业时间之和 D 某个专业队在施工段上的技术间歇时间 14.在施工组织设计的流水作业法中,流水步距属于流水作业组织的()。A 空间参数 B 工艺参数 C 时间参数 D 技术参数 15.两个相邻施工队进入流水作业的时间间隔称为()。A 流水节拍 B 流水步距 C 技术间歇 D 组织间歇 16.()是指各施工过程的流水节拍各自保持不变(t常数),但不存在最大公约数,流水步距 K 也是一个变数的流水作业。A 全等节拍流水 B 无节奏流水 C 成倍节拍流水 D 分别流水 17.“相邻队组每段作业时间累加,数列错位相减取大差”的计算方法一

22、般用于()。A 全等节拍流水 B 无节奏流水 C 成倍节拍流水 D 分别流水 18.某施工段中的工程量为 200,安排施工队人数为 25 人,每人每天完成 0.8,则该队在该施工段中的流水节拍是()。A 12 天 B 10 天 C 8 天 D 6 天 19.某工程划分为 4 个流水段,组织 2 个施工队进行等节奏流水施工,流水节拍为 4 天,其工期是()。A 18 天 B 20 天 C 22 天 D 24 天 20.在网络计划中关键工作的()最小。A 自用时差 B 总时差 C 持续时间 D 时间间隔 21.网络图中的虚箭线表示()。A 时间消耗 B 资源消耗 C 时间间隔 D 工作逻辑关系 2

23、2.()表示该节点紧前工作的已经全部完成,其后的紧后工作最早可能开始的时间。A 工作的最早可能开始时间 B 工作的最早可能结束时间 C 节点的最早可能开始时间 D 工作的最迟可能开始时间 23.在单代号网络图中,箭杆表示()。A 工序之间的逻辑关系 B 工序 C 工序进行方向 D 工序持续时间 24.某工作有两项紧前工作、,其持续时间是3、5,其最早开始时间是5、6,则本工作的最早开始时间是()。A 11 B 8 C 9 D 5 25.以下()不正确。A 单代号网络图中严禁出现循环回路 B 单代号网络图中严禁出现双向箭线或无箭头的连线 C 绘制单代号网络图时,箭线不宜交叉 D 单代号网络图中,

24、可以有不只一个起点节点和一个终点节点 26.以下哪()不正确。-精品 word 文档 值得下载 值得拥有-A 流水作业的效益具体表现在施工连续、进度加快、工期缩短 B 公路工程施工组织应尽可能采用流水作业法 C 任何一种流水施工的组织形式,仅仅是一种组织管理手段,其最终目的是要实现企业目标质量好、工期短、成本低、效益高和安全施工 D 道路工程的综合施工组织,大都属于无节奏流水 27.垂直图的缺点不包括()A 反映不出某项工作提前(或推迟)完成对整个计划的影响程度 B 反映不出工程的分布情况和施工日期 C 计划安排的优劣程度很难评价 D 不能使用电子计算机,因而绘制和修改进度图的工作量很大(二)

25、多项选择题 1.施工组织设计的编制原则有()。A 合理安排施工程序与顺序 B 严格遵守工期定额和合同规定的工程竣工及交付使用期限 C 采用先进合理而又可行的施工方法 D 用流水作业法和网络计划法安排施工进度计划 2.对于施工难度大或者施工技术复杂的工程项目,在施工阶段需编制()施工组织设计。A 施工组织规划设计 B 施工组织总设计 C 单项(或单位)工程施工组织设计 D 主要分部工程施工组织设计 3.下列()是施工组织总设计的内容。A 工程概况及准备工作计划 B 施工方案及总进度计划 C 施工部署及施工平面布置图 D 各种需要量计划及技术经济分析 4.标后设计的编制工作包括()。A 确定开工日

26、期、竣工日期、总工期 B 进行调查研究,获得编制依据 C 拟定施工方案 D 编制各种资源需要量计划及运输计划 5.单位工程施工组织设计的技术经济指标包括()。A 单位劳动力消耗 B 总工期 C 单位造价 D 成本降低率 6.公路工程施工方案的基本内容主要包括()。A 施工方法的选择 B 施工程序 C 施工机械的选择 D 技术组织措施 7.施工技术组织措施包括()。A 保证质量及安全的措施 B 材料供应的措施 C 冬、雨季施工及防止污染的措施 D 降低成本的措施 8.施工过程的组织原则包括()A 连续性 B 均衡性 C 协调性 D 经济性 9.网络计划的优点是()。A 全面反映工序间的相互制约关

27、系 B 可上机优化-精品 word 文档 值得下载 值得拥有-C 可通过参数计算确定关键线路抓重点 D 可直观清晰地反映每日进度 10.网络计划中工作的总时差等于()。A 工作的最迟开始时间与最早开始时间之差 B 紧后工作的最早开始时间与本工作的最早完成时间之差 C 工作的最迟完成时间与最早完成时间之差 D 紧后工作的最迟开始时间与本工作的最迟完成时间之差 11.施工进度图通常是以图表表示的,主要形式有:A 横道图法 B 时标网络图法 C 垂直图法 D 网络图法 12.虚箭线的作用有()。A 在不同工程项目之间工作有联系时应用 B 两项或两项以上的工作同时开始和同时结束时,必须引入虚箭线 C

28、用于解决工作关系的逻辑断路问题 D 用于解决工作间逻辑关系的连接 13.绘制双代号网络图的基本规则包括()A 一张网络图允许多个起始节点和多个终点节点 B 一对节点之间允许多条箭线 C 网络计划图中不允许出现闭合回路 D 网络计划图的布局应合理,尽量避免箭线交叉 14.网络图的绘制方法包括()A 前进法 B 先细后粗法 C 后退法 D 先粗后细法 15.以下说法正确的是()A 工作的总时差等于箭头节点最迟时间减去箭尾节点最早时间再减去其工作的持续时间 B 工作的自由时差等于箭头节点最迟时间减去箭尾节点最早时间再减去其工作的持续时间 C 工作的总时差等于箭头节点最早时间减去箭尾节点最早时间再减去

29、其工作的持续时间 D 工作的局部时差等于箭头节点最早时间减去箭尾节点最早时间再减去其工作的持续时间 16.以下关于关键线路的说法正确的是()A 关键线路在网络计划中只有一条 B 非关键工作如果将总时差全部用完,就会转化为关键工作 C 关键线路上各工作的总时差均为零 D 只有全部由关键工作组成的线路才能成为关键线路(三)判断题(正确者打误者打)1.施工组织设计是指导工程投标、签订承包合同、施工准备和施工全过程的全局性的技术经济文件。2.单项(或单位)工程施工组织设计是施工组织总设计的具体化,是施工单位编制月旬-精品 word 文档 值得下载 值得拥有-作业计划的基础性文件。3.对于单个构筑物的施

30、工顺序,既要考虑空间顺序,也要考虑工种之间的顺序。4.工艺参数是指单体工程划分的施工段或群体工程划分的施工区的个数。5.标后设计是在签约后开工前,经营管理层为了提高施工效率和效益用于施工准备至验收阶段的作业性的施工组织设计。6.流水节拍是指某个专业队(或作业班组)在一个施工段上的施工作业持续时间。7.流水作业的线型工程的作业面很大,根据工程或技术的需要,可划分为几段(或几个点),分别同时按程序施工。8.工期是指从第一个专业队投入流水作业开始,到最后一个专业队完成最后一个施工过程的最后一段工作退出流水作业为止的整个延续时间。9.施工组织设计又是施工方案、修正施工方案、施工组织计划和实施性施工组织

31、设计等施工组织文件的统称,由施工单位编制。10.在无特殊顺序要求的条件下,应以总工期最短作为组织施工段顺序的依据。11.垂直图是由两大部分组成,左面部分是以分部分项工程为主要内容的表格,包括了相应的工程量、定额和劳动量等计算依据;右面部分是指示图表。12.总工期是与网络图终点节点相联系的各道工序的最早完成时间的最大值。13.工序的总时差为零,而其自由时差不一定为零。14.工作的最迟必须结束时间应从终节点逆箭线方向向起始节点逐项进行计算。15.最迟必须开始时间,它等于工作(i,j)的箭头节点(j)的最迟必须实现时间 LT(j)或其最迟必须结束时间 LF(i,j)减去工作(i,j)的持续时间 t(

32、i,j)。复习题答案(一)单项选择题 1.B 2.A 3.C 4.B 公路工程项目的施工过程组织的主要内容包括:时间组织、资源组织和空间组织。时间组织又是施工组织的核心。5.B 6.D 7.C 8.A 9.C 10.A 11.D 12.B 13.B 14.C 时间参数包括:流水步距、流水节拍和工期。15.B 16.B 17.B 18.B 19.B 20.B 21.D 22.A 23.A 24.A 时间 A3+58,B5+611,取较大者,故选 A。25.D 26.D 道路工程的综合施工组织,大都属于分别流水。27.B 垂直图的优点是消除了横道图的不足之处,工程项目的相互关系、施工的紧凑程度和施

33、工速度都十分清楚,工程的分布情况和施工日期一目了然,从图中可以直接找出任何一天各施工队的施工地点和应完成的工程数量。(二)多项选择题 1.ABCD-精品 word 文档 值得下载 值得拥有-2.CD 对于施工难度大或者施工技术复杂的工程项目,在编制单项(或单位)工程施工组织设计之后,还应编制主要分部工程的施工组织设计。3.ABCD 4.BCD 标后设计的编制程序为:进行调查研究,获得编制依据确定施工部署拟定施工方案编制施工进度计划编制各种资源需要量计划及运输计划编制供水、供热、供电计划编制施工准备工作计划设计施工平面图计算技术经济指标。确定开工日期、竣工日期、分期分批开工与竣工日期、总工期属于

34、标前设计的工作。5.ABCD 6.ABCD 7.ACD 8.ABCD 9.ABC 10.AC 11.ABCD 12.ABCD 13.CD 一张网络图只允许一个起始节点和一个终点节点。一对节点之间只允许一条箭线。14.ACD 15.AD 16.BCD(三)判断题 1.2.3.4.空间参数是指单体工程划分的施工段或群体工程划分的施工区的个数。5.标后设计是在签约后开工前,项目管理层为了提高施工效率和效益用于施工准备至验收阶段的作业性的施工组织设计。6.7.平行作业的线型工程的作业面很大,根据工程或技术的需要,可划分为几段(或几个点),分别同时按程序施工。8.9.施工方案、修正施工方案和施工组织计划由勘测设计单位负责编制。10.11.横道图是由两大部分组成,左面部分是以分部分项工程为主要内容的表格,包括了相应的工程量、定额和劳动量等计算依据;右面部分是指示图表。12.13.工序的总时差大于等于自由时差。工序的总时差为零,其自由时差一定为零。14.15.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
