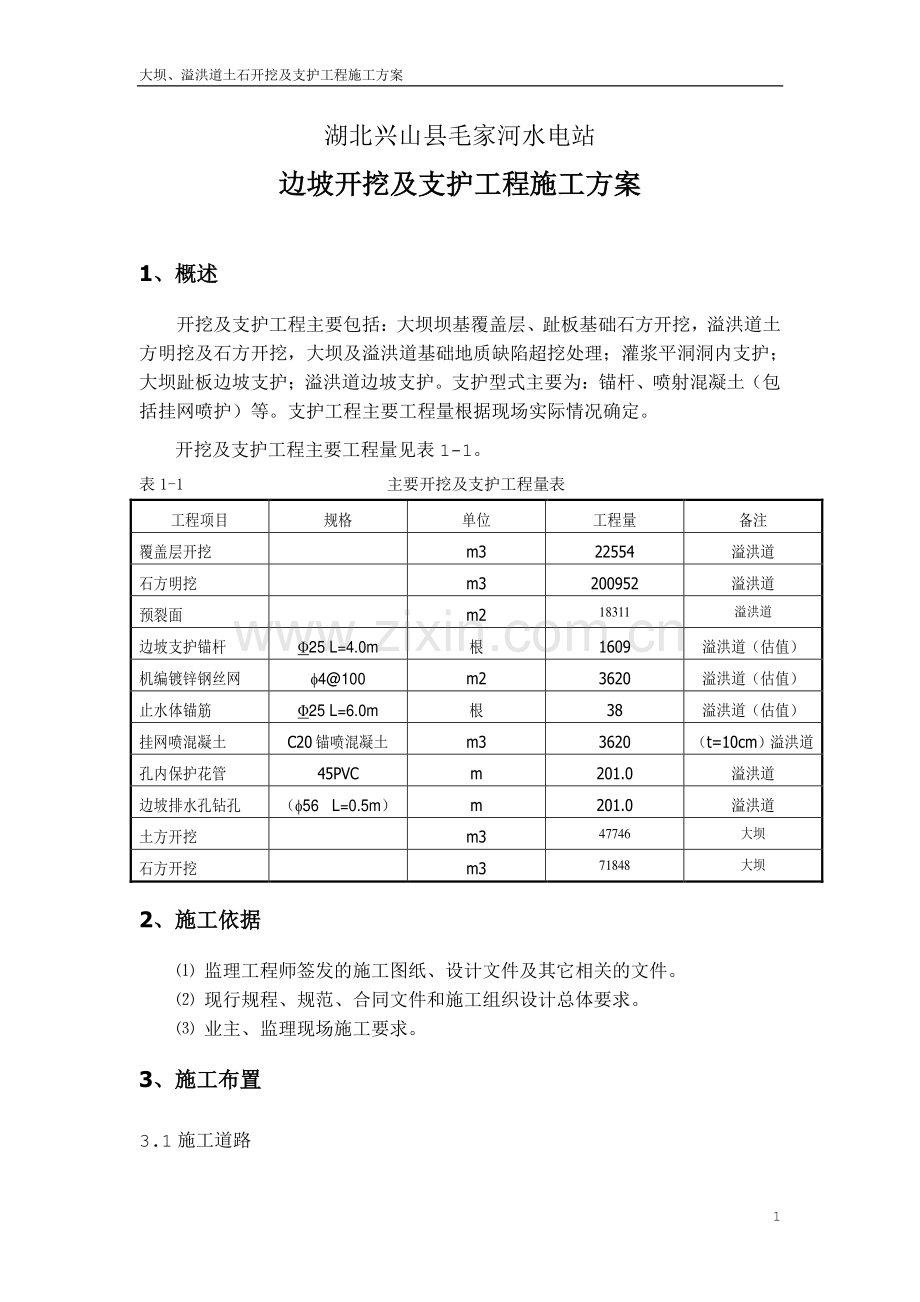

1、大坝、溢洪道土石开挖及支护工程施工方案 1 湖北兴山县毛家河水电站 边坡开挖及支护工程施工方案边坡开挖及支护工程施工方案 1、概述、概述 开挖及支护工程主要包括:大坝坝基覆盖层、趾板基础石方开挖,溢洪道土方明挖及石方开挖,大坝及溢洪道基础地质缺陷超挖处理;灌浆平洞洞内支护;大坝趾板边坡支护;溢洪道边坡支护。支护型式主要为:锚杆、喷射混凝土(包括挂网喷护)等。支护工程主要工程量根据现场实际情况确定。开挖及支护工程主要工程量见表 1-1。表 1-1 主要开挖及支护工程量表 工程项目 规格 单位 工程量 备注 覆盖层开挖 m3 22554 溢洪道 石方明挖 m3 200952 溢洪道 预裂面 m2

2、18311 溢洪道 边坡支护锚杆 25 L=4.0m 根 1609 溢洪道(估值)机编镀锌钢丝网 4100 m2 3620 溢洪道(估值)止水体锚筋 25 L=6.0m 根 38 溢洪道(估值)挂网喷混凝土 C20锚喷混凝土 m3 3620(t=10cm)溢洪道 孔内保护花管 45PVC m 201.0 溢洪道 边坡排水孔钻孔(56 L=0.5m)m 201.0 溢洪道 土方开挖 m3 47746 大坝 石方开挖 m3 71848 大坝 2、施工依据、施工依据 监理工程师签发的施工图纸、设计文件及其它相关的文件。现行规程、规范、合同文件和施工组织设计总体要求。业主、监理现场施工要求。3、施工布

3、置、施工布置 3.1 施工道路 大坝、溢洪道土石开挖及支护工程施工方案 2 充分利用发包人提供的场内交通设施和工区现有道路,并辅以必要的养护和改建,新建施工道路按工程施工需要进行布置,在开挖范围内的临时道路可根据工程进展情况随时进行调整。左岸:从左岸上坝公路可到达左坝肩,左岸 574.0m 高程上坝公路向上游可通往沙湾电站;在中线,拟在 515.0m 高程修建临时施工道路作为左岸岸坡开挖出渣道路,同时向上布置施工便道至岸坡开挖面。右岸:利用现场已有的右岸低线公路作为大坝开挖的主要施工道路。3.2 风、水、电布置 大坝土石方开挖施工供风、水、电布置均从总布置接引。其中:施工供风:溢洪道开挖工作面

4、布置两台 20m3的移动式空压机,大坝开挖工作面布置一台 20m3的移动式空压机;另配 4 台 4 m3移动式空压机作为辅助供风设备。施工供水:从大坝左岸595m 高程的水池接引,采用32 塑料管敷设致各个施工用水点。施工供电:左岸由 1#配电所供电,供电容量为 400KVA,右岸由 2#配电所供电,供电容量为 200KVA。3.3 水流控制及防汛措施 开挖施工中,如遇雨季或汛期,将会有如下情况的水流对工程施工产生影响:雨水沿道路流向坡面,对已开挖的垂直壁面产生冲刷和浸蚀。高边坡开挖后,断层顶部暴露,且与边坡形成不稳定的三角体、悬挂体,雨水及汇水对其进一步冲刷可能会引起滑坡或塌方,影响施工进展

5、。两岸边坡开挖及支护的施工废水、雨水、汇水及上下游渗水将会给基坑产生大量积水而影响坝基开挖施工。为了防止产生上述不利影响,将对雨季施工中的水流和防汛采取相应措施:采取“高水高排、低水低排”的原则,首先施工高边坡顶部的拦水坎和截水沟,将水引向河床或冲沟,防止地表水大量流入施工作业面,减少对边坡的冲刷和浸蚀。对断层及岩溶通道的地下水进行疏导,必要时采取喷混凝土防护,及时闭合裂隙,并采取挡水坎引水至截水沟,减少水流进入施工区。做好施工道路排水系统,在内侧设排水沟,有效疏排地表水。根据现场情况,设置临时集水井及各部位的截、排水沟。大坝、溢洪道土石开挖及支护工程施工方案 3 设置临时及永久施工排水泵站将

6、汇水及时排至围堰外。施工期临时排水与永久排水相结合,天沟安排在开挖前实施;开挖区排水采取预留 3%缓坡倾向外侧,以便渗水、雨水能自流至开挖区外,局部积水采用人工挖排水沟引排,或小型水泵抽排方法。坡面防水采用及时喷护、封闭和导引。3.4 存、弃料场 存料场 土石方开挖中的利用料堆存于大坝下游左岸毛家河堆料场及上游左岸弃渣场,石料转料场的堆放应按照招标文件的规定或监理人要求分类有序堆存,料场布置 1 台 D85 推土机进行平整,并采用专人负责指挥,并做好截排水设施和夜间照明设施。弃渣场 本标段土石方开挖的覆盖层及无用料主要用于修建临时施工道路,多余部分沿下游河道侧堆放,布置 2 台 PC200 反

7、铲及 1 台 D85 推土机平整。4、施工程序、施工程序 大坝土石方开挖施工工艺流程图 4-1、溢洪道开挖工作面施工程序见图 4-2。测量放样 植被清理 截水沟开挖施工 覆盖层开挖 钻孔及验收 设计边坡预裂及光面爆破 石方松动爆破 爆渣挖除 建基面保护层施工 坡面支护 图 4-1 大坝土石方开挖施工工艺流程图 转下一循环 截排水沟开挖 覆盖层开挖 钻机就位钻孔 装药、联网 边坡预裂爆破 石方松动爆破 挖装出渣 场地清理 测量放样 图 4-2 开挖工作面施工程序大坝、溢洪道土石开挖及支护工程施工方案 4 4.1 施工测量 组织专职测量人员踏勘现场,对发包人或监理人提供的测量控制点进行复核、加密,

8、发现问题,应及时与监理人联系解决。根据发包人或监理人及设计提供并经复核正确后的测量控制点,选择有利位置布设施工基准线及高程控制点。高程控制点原则上布设在施工基线上,根据施工要求再进行局部引测,其测设方法采用四等水准测量。本工程测量工作难度不大,但是工作量大,同时工程测量放样的好坏,是影响施工质量能否达到预期效果的重要环节,为此成立专门测量放样小组,由经验丰富的测量工程师担任组长,同时配备四名有实际施工测量经验的测量员组成,负责本工程测量工作,同时做到:1、施工控制点、线测设 根据设计和监理工程师提供的测量控制点,经测量校核后增设本工程施工控制点,建立辅助定位标志。测设各分块建筑物轴线和生产道路

9、轴线,同时放出各建筑物的开挖边线,标注注边坡开挖高度。测设溢洪道及大坝各建筑物轴线和底高程,并作好标记。根据施工进度分期放样,并在施工期间及时补齐丢失的样桩,确保施工准确。本工程对高程控制要求较高,水准测量采用四等水准测量实施。2、测量工作程序 根据设计和业主提供的测量成果资料进行复核,并将复核结果报监理工程师审批。根据复测的测量成果,按工程需要扩大布置测量控制网点,经复核准确无误后,报监理工程师审批,并妥善保护。根据扩大布置的测量控制网点,进行工程施工放样。放样前绘出施工放样图,经校核后进行实地放样,原始资料存档备查。2、测量工作的要点 熟悉施工图纸,掌握设计意图,严格按照规范规定的程序和要

10、求进行施测,每一部分的放样都必须先画放样图,必须有人效验、签字对测量成果负责,现场放样做到准确无误。选用高精度的先进仪器,并要经常保养和校验,保证测量仪器完好。测量工作要做到“勤”、“精”、“复”:“勤”,即勤测,每一道工序开始时都要施测。“精”,施测要精确,技术要熟练,设计和规范要精通,施测方法要先进,措施要可靠。“复”,即测量工作要不厌其烦,不放过一个疑点,确保准确无误。大坝、溢洪道土石开挖及支护工程施工方案 5 3、测量仪器设备 序号 设备名称 单位 数量 备注 1 全站仪 台 1 2 水准仪 台 2 3 钢尺、皮尺 条 4 4 水准尺 根 4 根据所布设的测量控制网点,采用全站仪、经纬

11、仪及水准仪来进行引测,用全站仪及经纬仪首先放出施工基线,再根据设计图纸上的有关尺寸放出所有控制边线。高程采用水准仪来控制,即将前面所布设的临近高程控制水准点作为后视点,分别放出各高程控制线。4.2 大坝施工 大坝开挖分为左岸岸坡、右岸岸坡、河床三个区域进行施工。左右岸坡开挖在围堰填筑前施工,河床区域开挖在围堰填筑完成闭气、基坑抽水完毕后进行。左右岸坡开挖,结合施工总布置所规划的施工道路,按照自上而下的施工顺序分层进行,施工中优先进行趾板基础开挖,与趾板开挖部位相关性小的部位的覆盖层清除可在大坝填筑施工过程中分层进行剥离,层面高度为 6 米。河床基坑优先进行河床段趾板基础开挖,以尽快提供河床段趾

12、板混凝土浇筑部位。4.3 溢洪道施工 溢洪道土石方开挖可分为进水渠及闸室段、泄槽段、出口挑流鼻坎段三个开挖施工区域,各开挖区同时进行土石方开挖施工,按照从上而下的施工顺序分梯段进行,梯段高度初定每 10m 一层。每层开挖后及时进行岸坡及临时边坡支护,确保边坡稳定和作业面施工安全。根据开挖料岩性、粒径和级配等情况和大坝填筑料的设计要求,分为弃料、备料及可直接上坝料,分别运至弃料场及大坝填筑作业面。5、施施工方法工方法 5.1 大坝施工 大坝及溢洪道土石方开挖施工前,先测量放样,标出开挖区域,然后将开挖区域内及开挖边线外侧 5m 范围内(或监理工程师指定范围)的树根、杂草、垃圾、废渣及监理工程师指

13、明的有碍物用人工配合机械予以清除,场地清理时有价值的材料按监理工程师指示送至指定地点堆放;无价值可燃物可焚燃处理;无大坝、溢洪道土石开挖及支护工程施工方案 6 法烧尽或严重影响环境的清除物,按监理工程师的指示运至指定地点进行掩埋,掩埋深不小于 0.6m。大坝基础开挖主要采用 1.0m32.1m3反铲挖装,20t 自卸汽车运输。大坝趾板基础及趾板上游边坡开挖 首先按设计开挖线剥离覆盖层,对覆盖层及表面全强风化岩层等无用层,采用推土机配装载机或反铲等直接开挖。覆盖层开挖完成后,再按边坡设计开口线进行测量放样。岸坡趾板上、下游边坡及趾板基础按 10m 一个梯段开挖,首先开挖趾板边坡,在接近趾板建基面

14、预留 2.5m 左右保护层,趾板保护层开挖采用手风钻造光面孔及辅助爆破孔,一次爆破成型,局部欠挖用风镐撬挖并进行表面修整,使岩面平顺完整。趾板上下游边坡开挖,当高差小于 4m 时用手风钻造光面孔爆破成型,当高差大于 4m 时用 100 型潜孔钻造预裂孔爆破成型。河床段趾板及趾板上游边坡开挖,当石方钻爆深度大于 4m 时,用 100 型潜孔钻进行预裂和松动爆破,用气腿钻进行保护层开挖。钻爆深度小于 4m 时,全部采用气腿钻进行钻爆开挖,基岩破碎时,建基面以上预留 30cm 撬挖层,由人工用钢钎和风镐进行撬挖。对于保护层开挖也可使用孔底设置柔性垫层一次性爆除保护层、水平光爆与垂直爆破孔结合一次性爆

15、除保护层的开挖方法。这两种方法均能加快开挖进度,同时能有效地保护建基面基岩,如得到监理工程师和设计工程师同意,按实际情况将优先使用以上两种开挖方法。大坝基础开挖清除趾板下游边坡覆盖层和河床表土、松散沙砾石,保留原状致密砂卵砾石层。采用 1.0m3反铲直接挖装,20t 自卸汽车运输出渣。全风化层及松动岩石开挖至强风化表面,并清除局部倒垂体,达到较完整的基岩面。与趾板下游边坡开挖面顶部相交的尖角应修整成平缓或平滑面。趾板及岸坡开挖采用梯段爆破法自上而下进行剥离,梯段高度控制在10m 以内。由反铲从工作面上直接甩渣至坡脚集渣平台,然后装车运至指定位置。当开挖到一定高度后,由反铲直接在部位上装车,自卸

16、汽车转运。覆盖层剥离主要由反铲挖除,局部无法达到部位由人工进行开挖清除,石方钻孔设备为 QZJ-100B 型支架式潜孔钻,保护层石方钻孔设备为手风钻。石方挖装设备以 2.1m3反铲为主,1.0m3反铲为辅,运输设备为 20t 自卸汽车。大坝、溢洪道土石开挖及支护工程施工方案 7 5.2 溢洪道石方开挖 石方钻爆施工以 QZJ-100B 型支架式潜孔钻为主,钻孔孔径70100mm。为了提高爆破效率,降低成本,梯段爆破孔采用宽孔距、小排距布孔方式,采用完全耦合装药结构和孔间微差起爆,使爆破出来的石碴粒径均匀,解炮量少。且紧邻边坡预裂面的 23 排爆破孔直径不大于 80mm,作为缓冲爆破孔,其间排距

17、、装药量相对于主爆孔减少 1/31/2。起爆时间迟于同一横排的主爆孔,以减轻对设计边坡的振动冲击。钻孔施工过程中,由专人对钻孔的质量及孔网参数按照作业指导书的要求进行检查,如发现钻孔质量不合格及孔网参数不符合要求,立即要求返工,直至达到钻孔设计要求。5.3 坝基范围内探孔及地基处理 坝基范围内的勘探钻孔都必须清除其中充填物并冲洗干净,经验收合格后,用 M15 砂浆回填处理。断层破碎带处理主要采用人工配合机械开挖处理的方法,需爆破处理时,经监理工程师同意后,采用浅孔、微量药爆破进行开挖,尽可能减少对开挖线外保留岩体的影响和扰动。对趾板地基有影响的断层破碎带等采用刻槽回填 C20混凝土处理。刻槽深

18、度约为 1.5 倍破碎带宽,处理长度根据断层破碎带的容许水力梯度确定或根据监理工程所指示进行处理。坝基范围内陡坝、陡坡、倒悬体,须开挖平顺。5.4 土石方开挖施工技术措施 大坝、溢洪道土方边坡开挖采用液压反铲预先削坡,接近设计边线时,按设计边线预留 0.20.3cm 厚度,辅以人工整修至设计要求坡比和平整度。石方开挖时采用控制爆破技术,选择合理的钻爆参数,以获得最好的爆破效果。石方开挖正式爆破前,根据不同的钻爆方法进行生产性爆破试验,确定合理的爆破参数,报监理工程师审批后指导施工作业。5.5 爆破参数设计 5.5.1 大坝爆破设计参数 大坝、溢洪道土石开挖及支护工程施工方案 8 大坝梯段爆破采

19、用 QZJ-100B 型支架式潜孔钻造孔,人工装药。主爆孔以 2#岩石铵梯或乳化炸药为主,采取全耦合柱状连续装药;缓冲孔(保护孔)采用乳化炸药,采用柱状分段耦合装药。根据本工程地质情况和以往类似工程的钻爆施工经验,初拟爆破参数见表 5-1、5-2。最终以现场生产性爆破试验确定。表 5-1 梯段爆破主爆孔钻爆参数设计表 孔径(mm)梯段高(m)孔深(m)钻孔倾角()排距(m)孔距(m)单位耗药量kg/m3 100 10 10 75 2.5 3 0.50.6 100 5.0 5 75 2 2.5 0.50.6 42 3 3 90 1.2 1.5 0.40.50 表 5-2 梯段爆破缓冲孔(保护孔)

20、钻爆参数设计表 孔径(mm)梯段高(m)孔深(m)钻孔倾角()间距(m)与主爆孔的距离(m)与预裂孔的距离(m)单位耗药量kg/m3 100 10 10 75 2 1.5 1.0 0.40.5 100 5.0 5.0 75 1.5 1.2 1.0 0.40.5 42 3.0 3.0 90 0.8 0.6 0.5 0.40.5 起爆采用毫秒微差爆破网络,旱季采用 115 段毫秒电雷管或非电毫秒雷管联网起爆,雨季采用 115 段非电毫秒雷管联网起爆。分段起爆药量按照招标文件和技术规范控制。梯段爆破最大一段起爆药量不大于 500kg;水平保护层上一层梯段爆破最大一段起爆药量不大于 300kg,临近建

21、基面的设计边坡时,最大一段起爆药量不大于 300kg。预裂爆破和光面爆破采用 QZJ-100B 型支架式潜孔钻机钻孔(当坡面高度小于 4m 时用气腿钻造孔),人工装药。选用32mm 的乳化炸药,不耦合装药结构。根据本工程地质情况及以往类似工程的钻爆施工经验初步拟定爆破参数见表 5-3,最终参数以现场生产性试验确定。预裂爆破起爆网络采用非电导爆系统,孔内导爆索传爆,起爆方式采用电雷管起爆。为了减少爆破对建基面的破坏,预裂孔底预留 50cm 保护层,预裂孔与主爆孔同次分段起爆时,预裂孔超前主爆孔100ms 爆破。大坝、溢洪道土石开挖及支护工程施工方案 9 表 5-3 预裂孔钻爆参数设计表 孔径(m

22、m)钻孔倾角 孔深(m)间距(m)线装药密度g/m 100 与设计边坡坡度一致 小边坡斜长50cm 0.81.0 300350 42 与设计边坡坡度一致 与边坡斜长一致 0.40.5 300320 5.5.2 溢洪道爆破设计参数 钻爆部位钻孔完毕、验孔合格后进行装药,装药采取人工装药。主爆破孔以2#岩石硝铵和乳化炸药为主,采取全耦合柱状连续装药;缓冲孔及预裂孔爆破采用乳化炸药,采取柱状分段不耦合装药;岩石爆破单位耗药量暂定为 0.40.6kg/m3,最终单耗量根据爆破试验确定。梯段爆破采用微差爆破网络、旱季采用 115 段毫秒电雷管联网、电力起爆,雨季采用 115 段非电毫秒雷管联网、非电起爆

23、。分段起爆药量按照招标文件和技术规范控制,梯段爆破最大一段起爆药量不大于 500kg;水平保护层上部一层梯段爆破最大一段起爆药量不大于 300kg,临近建基面和设计边坡时,最大一段起爆药量不大于 100kg。根据地质分析和类似工程爆破参数,暂定梯段爆破参数如下:a.梯段高度 H=10m b.孔距 a=3.04.0m c.排距 h=2.03.0m d.超深 L=1.0m e.炸药单耗 q=0.40.6kg/m3。爆破孔的排间和孔间(有特别控制要求时在孔内)采用非电雷管毫秒微差起爆,典型的爆破多段微差接力网络见图 8-3。ms4 ms2 ms2 ms9 ms9 ms9 ms9 ms9 ms9 ms

24、5 ms5 ms5 ms5 ms5 ms7 ms7 ms7 ms7 ms7 ms7 ms3 ms3 ms3 ms3 ms3 击发点 大坝、溢洪道土石开挖及支护工程施工方案 10 图例:-预裂孔 导向孔-缓冲孔及主爆孔 -ms2 段接力雷管 -导爆索 图 5-4 典型爆破多段微差接力网络示意图 6、施工进度计划及强度分析施工进度计划及强度分析 溢洪道轴线桩号长溢 0+000.00-溢 0+222.997,其中进水渠段溢0+000.00-溢 0+047.30;闸室段溢 0+047.30-溢 0+087.841;泄槽段溢0+087.841-溢 0+197.841;挑流鼻坎段溢 0+197.841-溢

25、 0+222.997。土石方开挖及支护根据上述施工段顺序进行,并针对现场实际施工情况将溢洪道按高程由高至低分层进行开挖作业:将 594m 以上高程作为第一块,594-574.4m 高程作业第二块;574.4-502.00m 高程作为第三块;502.00m 高程以下作为第四块。2.5 天一个循环。爆破按滞后 1.5 天一个循环。大坝土石方开挖划分为:左岸岸坡 574.40 高程以上与 574.40 高程以下土方开挖为第一部分;右岸岸坡土石方开挖为第二部分;大坝河床清理、趾板基础开挖与支护为第三部分;大坝河床趾板石方开挖与保护层开挖为第四部分。6.1 施工进度计划 大坝及溢洪道土石方开挖及支护拟安

26、排于 2010 年 10 月 25 日开工,2011年 01 月 31 日完工。合计历时 98 天。6.2 施工强度分析 大坝及溢洪道土石方开挖350130m3,施工时间98天,日平均完成3573m3/天,每一天按两班计算每班需 1786m3/班。6.2.1 大坝具体施工进度计划安排(1)574m 高程以上左岸岸坡土石方开挖,施工时间 2010 年 10 月 25 日大坝、溢洪道土石开挖及支护工程施工方案 11 至 2010 年 11 月 05 日,历时 11 天。(2)574m 高程以下左岸岸坡土石方开挖,施工时间 2010 年 11 月 06 日至 2010 年 11 月 30 日,历时

27、24 天。(3)大坝右岸岸坡石方开挖,施工时间 2010 年 10 月 26 日至 2010 年12 月 10 日,历时 45 天。(4)大坝左岸 Z19、18、17 趾板基础挖,高程(570.50-546.907),施工时间 2010 年 11 月 13 日至 2010 年 11 月 26 日,历时 13 天。(5)大坝左岸 Z16、15 趾板基础挖,高程(546.907-537.626),施工时间 2010 年 11 月 27 日至 2010 年 12 月 06 日,历时 9 天。(6)大坝左岸 Z14、13、12、11 趾板基础挖,高程(537.626-490.168),施工时间 201

28、0 年 12 月 07 日至 2010 年 12 月 31 日,历时 24 天。(7)大坝右岸 Z3、2、1 趾板基础挖,高程(536.879-507.320),施工时间 2010 年 11 月 06 日至 2010 年 11 月 18 日,历时 13 天。(8)大坝右岸 Z5、4 趾板基础挖,高程(507.320-474.20),施工时间2010 年 11 月 19 日至 2010 年 11 月 28 日,历时 9 天。(9)大坝河床 Z10、9、8、7、6 趾板基础挖,施工时间 2010 年 11 月29 日至 2010 年 12 月 13 日,历时 15 天。(10)河床履盖层清理(坝

29、0+000.00-坝上 0+139.15),施工时间 2010年 12 月 01 日至 2010 年 12 月 05 日,历时 5 天。(11)河床履盖层清理(坝 0+000.00-坝下 0+145.52),施工时间 2010年 12 月 06 日至 2010 年 12 月 11 日,历时 5 天。(12)河床石方开挖,施工时间 2010 年 12 月 01 日至 2010 年 12 月 15大坝、溢洪道土石开挖及支护工程施工方案 12 日,历时 15 天。(13)大坝趾板边坡支护,施工时间 2010 年 12 月 01 日至 2010 年 12月 20 日,历时 20 天。(14)石方保护层

30、开挖,桩号(坝 0+000.00-坝上 0+139.15),施工时间 2010 年 12 月 01 日至 2010 年 12 月 10 日,历时 10 天。(15)石方保护层开挖,桩号(坝 0+000.00-坝下 0+145.52),施工时间 2010 年 12 月 01 日至 2010 年 12 月 10 日,历时 10 天。上下错开施工作业。6.2.2 溢洪道具体施工进度计划安排 594.00高程以上土石开挖8373m3,桩号溢0+000.00-溢0+222.997,施工时间 2010 年 10 月 25 日至 2010 年 11 月 01 日,历时 7 天,每天完成1196m3/日。59

31、4.00m-574.40m 土石方开挖 25119m3,施工时间 2010 年 11 月 02日至 2010 年 11 月 13 日,历时 11 天,每日完成工程 2284m3/日。进水渠段 574.4-555.00m 高程土石方开挖 50238m3,施工时间 2010年 11 月 14 日至 2010 年 12 月 07 日,历时 23 天,每日完成工程量 2184m3/日。闸室段 574.4-535.00m 高程土石方开挖 62797m3,施工时间 2010 年12 月 08 日至 2011 年 01 月 08 日。历时 31 天,每天完成工程量 2026m3.泄槽段 574.4-549.

32、90m 高程土石开挖 35167m3,施工时间 2011 年 01月 09 日至 2011 年 01 月 22 日。历时 14 天,每天完成工程量 2511m3.挑流鼻坎 574.4-502.00m 高程土石开挖 19258m3,施工时间 2011 年01 月 23 日至 2011 年 01 月 31 日。历时 9 天,每天完成工程量 2139m3.大坝、溢洪道土石开挖及支护工程施工方案 13 边坡支护施工时间 2010 年 11 月 10 日至 2011 年 01 月 31 日,历时 82天。河床履盖清运,施工时间 2010 年 12 月 01 日至 2010 年 12 月 06 日,历时

33、6 天。河床石方开挖,施工时间 2010 年 12 月 07 日至 2010 年 12 月 20 日,历时 13 天。石方保护层开挖 7032m3,施工时间 2010 年 12 月 21 日至 2010 年 12月 31 日,历时 10 天。每天完成工程量 703m3。6.2.3 交通洞内支护 交通洞内支护,施工时间 2010 年 10 月 25 日至 2010 年 11 月 08 日。历时 14 天,具体发生工程量按现场实际计算。施工进度横道图见附表 6-1 7、主要施工资源配置主要施工资源配置 7.1 机械设备配置 钻孔设备 爆破孔选用 QZJ-100B 型潜孔钻 10 台、8 台 YT-

34、28 型气腿钻造孔,日钻爆开挖量可达到 5940m3,每月按照 25 个工作日计算,考虑设备的利用系数为0.8,则月钻爆开挖量达到 12.0 万 m3/月,可满足石方明挖高峰施工强度。供风设备 为满足钻孔设备供风需要,大坝、溢洪道开挖选择配置 3 台 20m3/min 空压机,另配置 8 台 4m3/min 移动式空压机辅助供风,总供风能力 92.0m3/min。挖装设备 大坝、溢洪道挖运设备拟配置2台2.1m3的反铲(生产能力为600m3/台班)、大坝、溢洪道土石开挖及支护工程施工方案 14 6 台 1.0m3的反铲(生产能力为 200m3/台班),进行土石方明挖施工,月综合挖装能力可达 1

35、2.0 万 m3以上,能满足开挖强度要求。运输设备 拟配置 15 台 20t 自卸汽车(其生产能力为 200m3/台班),日综合运输能力达到 6000m3,每月按照 25 个工作日计算,则月运输量达到 15.0 万 m3/月,能够满足土石方开挖运输强度。其它设备 作为辅助设备,大坝开挖拟配置 3.0 m3装载机 1 台,D85 推土机 1 台,手风钻 12 台,大坝开挖主要设备见表 7-1。表 7-1 大坝及溢洪道开挖主要施工设备表 序号 机械名称 型号规格 单位 数量 备 注 1 液压反铲 PC400(2.1m3)台 2 2 液压反铲 PC200(1.0m3)台 6 3 装载机 3.0 m3

36、 台 1 4 推土机 D85-18A 台 1 5 自卸汽车 10t 台 15 6 潜孔钻 QZJ-100B型 台 10 7 手风钻 YT-28型 台 12 8 电动空压机 20m3/min 台 2 移动式 9 电动空压机 4m3/min 台 8 移到式 10 油罐车 8t 台 1 11 洒水车 5t 台 1 表 7-2 劳动力投入计划表 序号 工种名称 作业安排 人数 备 注 1 管理人员 安排管理工作 12 2 普 工 基岩面清理 35 配合设备清基 3 钻孔工 石方钻孔 25 两班计算 4 爆破员 指导装药与起爆工作 4 5 自卸车司机 土石方运输(15t)20 6 装载机司机 配合转运土

37、方 2 7 电 工 现场值班 3 8 空压工 供风 4 9 测量工 测量放样 2 大坝、溢洪道土石开挖及支护工程施工方案 15 序号 工种名称 作业安排 人数 备 注 10 值班技干 质量安全技术 3 12 修理人员 机修、维护 2 合 计 112 8、施工质量及安全保证措施施工质量及安全保证措施 8.1 施工质量保证措施 施工前,结合各部位开挖要求和地形地质条件进行详细的爆破开挖设计,并在现场进行生产性试验,优选合理的爆破参数;施工中根据爆破效果,不断修正完善以达到更好的效果。合理安排开挖施工程序,围绕大坝填筑需要和建筑物开挖的要求,根据岩石地质情况实行动态调整,保证开挖的质量满足大坝填筑和

38、建筑物开挖的要求。对所有施工部位的钻孔、装药等工序进行全过程的质量检查,详细作好质量检查记录,编制工程质量报表,定期提交监理工程师审查。配备足够的、先进的钻爆设备,加强施工人员系统业务培训,熟练掌握钻爆技术,严格按照确定的爆破参数进行施工,保证爆破监测结果。配置足够合格的测量人员、仪器和设备,按国家测绘标准和本工程精度要求,建立施工控制网;施工过程中,及时放出开挖轮廓线并对坡面进行复核检查。开挖边坡及时跟进支护,保证边坡稳定;同时加强施工期边坡变形观测和爆破振动监测,并根据观测结果调整开挖支护方案,保证边坡开挖施工安全和质量。8.2 施工安全保证措施 建立健全安全管理体系和保证措施,严格安全生

39、产经济责任制,加强安全意识和技术培训,坚持“以人为本、教育为先、预防为主、管理从严”的原则,做好安全事故的超前防范工作,做到措施具体、落实到位、奖罚分明。施工现场的布置符合防火、防爆等规定和文明施工要求,现场道路平整、坚实,保持畅通,危险地点设置标识牌。所有机械操作人员、炮工等均持证上岗,做到定人定机,保持设备完好率。施工现场配备专职安全员监督检查安全措施的落实情况;保证安全必要的投入。大坝、溢洪道土石开挖及支护工程施工方案 16 所有运输车辆勤维护保养,保证其完整状态,严禁酒后架车和疲劳连续作业。认真作好爆破设计和生产性试验,严格按确定的爆破参数进行爆破作业;爆破时设置安全警戒区,严禁人畜、

40、机械设备入内;爆破后进行安全性评价,确认安全后方可开放交通。加强爆破振动监测,确保建筑物开挖安全及对已建建筑物的影响。边坡开挖严格按自上而下通层开挖,边坡预裂,跟进支护,保证开挖边坡的稳定。加强施工期边坡安全监测,用于指导施工;做好边坡坡面清理和支护,及时撬除危岩和不稳定块体。对清理好的基面进行保护直至趾板混凝土浇筑。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神

41、深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 大坝、溢洪道土石开挖及支护工程施工方案 17 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修 0932 班的四十多位同学对我的学

42、习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修 0932 班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。致谢词 2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习大坝、溢洪道土石开挖及支护工程施工方案 18 中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老

43、师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说

44、“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!大坝、溢洪道土石开挖及支护工程施工方案 19)查看更多与本文高中生开学自我介绍相关的文章。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!

45、毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 大坝、溢洪道土石开挖及支护工程施工方案 20 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于

46、天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修 0932 班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修 0932 班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。致谢词 2 在本次论文设计过程中,感谢我的学

47、校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,大坝、溢洪道土石开挖及支护工程施工方案 21 提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示

48、衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。大坝、溢洪道土石开挖及支护工程施工方案 22 精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】大坝、溢洪道土石开挖及支护工程施工方案 23

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
