1、目目 录录 一、工程简介一、工程简介.1 二、编制依据二、编制依据.1 三、施工方案三、施工方案.1 1、承台开挖施工方案、承台开挖施工方案.1 2 2、拌合站搅拌和运输方案、拌合站搅拌和运输方案.3 3 3、承台、墩身、梁体浇筑方案、承台、墩身、梁体浇筑方案.6 4、混凝土养护方案、混凝土养护方案.10 5、大体积混凝土施工方案、大体积混凝土施工方案.11 6、混凝土拆模方案、混凝土拆模方案.13 四、安全保证措施四、安全保证措施.14 1、安全用电措施、安全用电措施.14 2、高空作业安全措施、高空作业安全措施.15 3 3、机械施工安全保证措施、机械施工安全保证措施.15 五、质量保证措
2、施五、质量保证措施.16 1 1、防暑、防雨、降温保证措施、防暑、防雨、降温保证措施.16 2、雨季施工保证措施、雨季施工保证措施.17 3、夜间施工保证措施、夜间施工保证措施.17 4、交叉施工保证措施、交叉施工保证措施.17 六、施工环保、水土保护措施六、施工环保、水土保护措施.18 1、思想教育和制度保证措施、思想教育和制度保证措施.18 2、水土保持措施、水土保持措施.18 3、防止噪声污染措施、防止噪声污染措施.19 4、防止水污染措施、防止水污染措施.19 5、维护生态平衡系统,避免人为恶化环境措施、维护生态平衡系统,避免人为恶化环境措施.19 6、地表植被的保护、地表植被的保护.

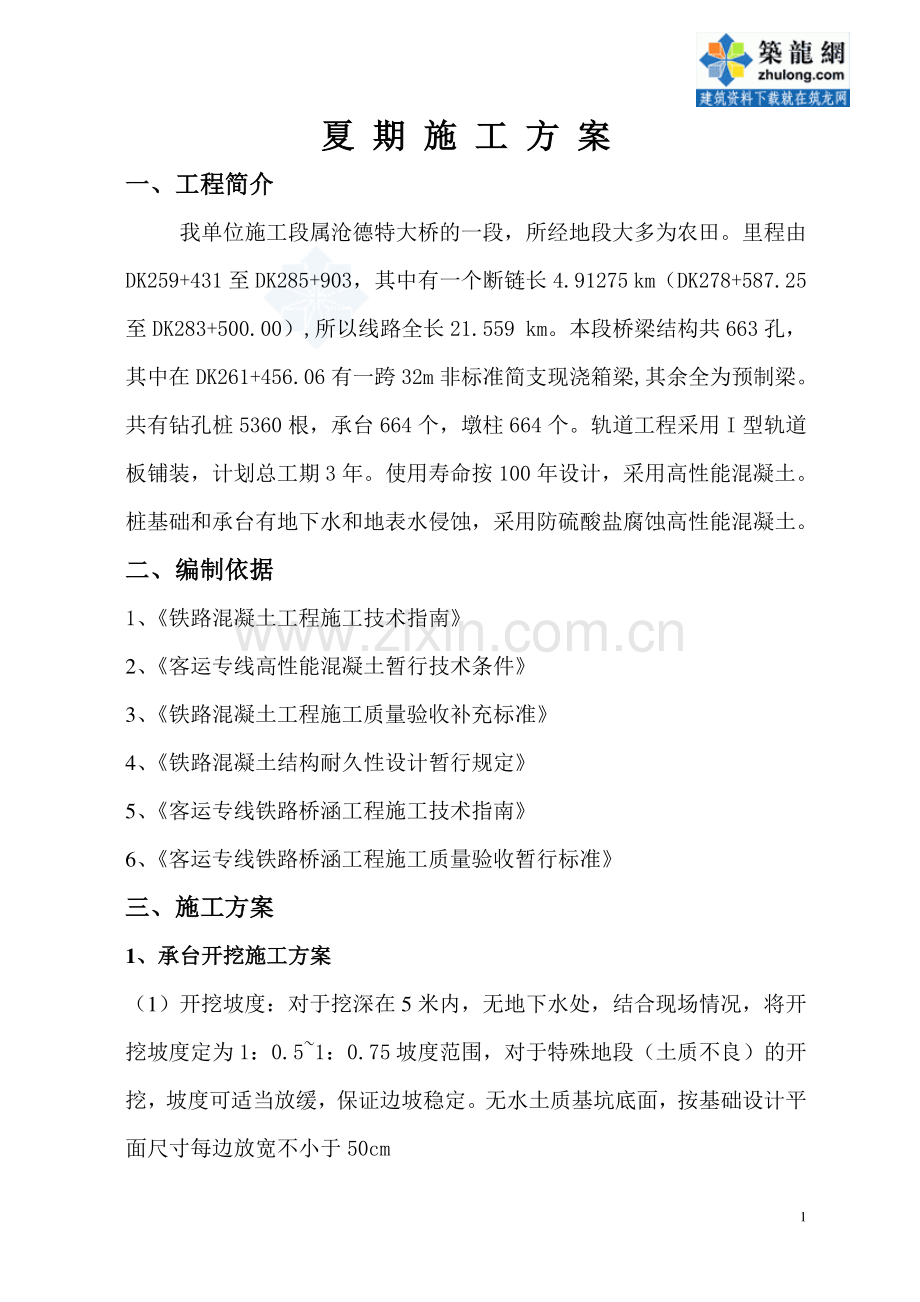

3、19 7、生产、生活垃圾及油料处理、生产、生活垃圾及油料处理.19 1 夏夏 期期 施施 工工 方方 案案 一、工程简介一、工程简介 我单位施工段属沧德特大桥的一段,所经地段大多为农田。里程由DK259+431 至 DK285+903,其中有一个断链长 4.91275 km(DK278+587.25至 DK283+500.00),所以线路全长 21.559 km。本段桥梁结构共 663 孔,其中在 DK261+456.06 有一跨 32m 非标准简支现浇箱梁,其余全为预制梁。共有钻孔桩 5360 根,承台 664 个,墩柱 664 个。轨道工程采用 I 型轨道板铺装,计划总工期 3 年。使用寿
4、命按 100 年设计,采用高性能混凝土。桩基础和承台有地下水和地表水侵蚀,采用防硫酸盐腐蚀高性能混凝土。二、编制依据二、编制依据 1、铁路混凝土工程施工技术指南 2、客运专线高性能混凝土暂行技术条件 3、铁路混凝土工程施工质量验收补充标准 4、铁路混凝土结构耐久性设计暂行规定 5、客运专线铁路桥涵工程施工技术指南 6、客运专线铁路桥涵工程施工质量验收暂行标准 三、施工方案三、施工方案 1、承台开挖、承台开挖施工方案施工方案(1)开挖坡度:对于挖深在 5 米内,无地下水处,结合现场情况,将开挖坡度定为 1:0.51:0.75 坡度范围,对于特殊地段(土质不良)的开挖,坡度可适当放缓,保证边坡稳定
5、。无水土质基坑底面,按基础设计平面尺寸每边放宽不小于 50cm 2(2)支撑方式:一般地段,无地下水处,放坡开挖的基坑不进行支护;对于土质为粉砂,有地下水处,采用挡板支护。(3)挡板支护:1)挡板支撑,可采用横、竖向挡板与钢(木)框架支撑坑壁。基坑每层开挖深度,应根据地质情况确定,不宜超过 1.5m,边挖边支。2)对支撑结构应随时检查,发现变形,及时加固或更换,更换时应先撑后拆。支撑拆除顺序,自下而上。待下层支撑拆除并回填土后,再拆除上层支撑。(4)排水措施:有水基坑底面,应满足四周排水沟与汇水井的设置需要,每边放宽不宜小于 80cm。基坑边地面高过四周地面,防止雨水流入基坑。边坡土质松软处可
6、采用塑料布覆盖,防止雨水冲刷。(5)基坑开挖其他要求:1)基底应避免超挖,松动部分应清除。使用机械开挖时,不得破坏基底土的结构,可在设计高程以上保留一定厚度由人工开挖。2)基坑宜在枯水或少雨季节开挖。基坑开挖不宜间断,应立即施工承台。防止塌方,确保人身安全。3)基坑顶有动载时,坑顶缘与动载间应留有大于 1m 的护道,如地质、水文条件不良,或动载过大,应进行基坑开挖边坡检算,根据检算结果确定采用增宽护道或其他加固措施。4)弃土不得妨碍施工。弃土堆坡脚距坑顶缘的距离不宜小于基坑的深度,且宜弃在下游指定地点,不得淤塞河道,影响泄洪。5)基坑应按设计要求及时回填,分层夯实。3(6)围堰 1)我段施工范
7、围对于跨越沟渠河流处采用土围堰和钢板桩围堰。2)土袋围堰适用于水深不大于 3m,流速不大于 1.5m/s,河床为渗水性较小的土。堰顶宽度可为 12m,外侧边坡为 1:0.51:1,内侧为 1:0.21:0.5。土袋围堰应用黏土填心。袋内装入松散黏性土后,袋口应缝合,装填量约为袋容量的 60%。在流速较大处,外侧土袋内可装粗砂或小卵石。堆码时土袋应平放,其上下层和左右层应互相错缝。3)土袋围堰填筑前,应清理堰底的树根、草皮、石块等杂物。当有冰块时,必须彻底清除。填筑时,均应自上游开始至下游合龙。堰底内侧坡脚距基坑顶缘距离不应小于 1m。4)钢板桩围堰适用于深水基坑,河床为砂类土、黏性土、碎石土以
8、及风化岩等地层。5)具体施工前我们还有制定详细的施工方案和安全、质量保证措施。2 2、拌合站拌合站搅拌搅拌和运输方案和运输方案 (1)拌合站搅拌:1)原材料储存和降温要求、混凝土用水泥、矿物掺和料等宜采用散料仓分别存储。袋装粉状材料在运输和存放期间应用专用库房存放,不得露天堆放,且应特别注意防潮。、储存散装水泥过程中,应采取措施降低水泥的温度或防止水泥升温。、混凝土采用多级级配粗骨料,粗骨料应实行分级采购、分级运输、分级堆放、检测合格后入棚存放,分级计量。、不同混凝土原材料应有固定的堆放地点和明确的标识,骨料堆场地面应进行硬化处理,并设置必要的排水条件。4、原材料进场,应及时进行检验,不合格的
9、不能使用。、夏季要做好集料、粉料的防晒降温工作,对水泥、砂、石的贮存仓、料堆等进行遮阳防晒处理,或在砂石料堆上喷水降温,以便降低原材料进入搅拌机的温度。建设仓库、敞篷设施,及时进行通风。、拌和用水采用深水井中的水源,或采用冷却装置冷却拌和水,并对水管及水箱加遮阳和隔热设施,也可在拌和水中加碎冰作为拌和水的一部分。、水泥进入搅拌机的温度不宜大于 40。2)拌和:、混凝土配合比设计应考虑坍落度损失。混凝土中可掺加减水剂以减少水泥用量。掺用粉煤灰取代部分水泥,减少水泥用量,从而减少水化热。、搅拌站料斗、储水器、皮带运输机、搅拌楼都要尽可能采取遮阳措施,尽量缩短搅拌时间。应经常测定混凝土的坍落度,调整
10、混凝土的配合比,以满足施工所必须的坍落度要求。、混凝土宜选用水化热较低的水泥。当掺用缓凝型减水剂时,可根据气温适当增加坍落度。、宜尽可能在棚内或气温较低的晚上或夜间搅拌混凝土,以保证混凝土的入模温度满足设计要求。当设计未规定时,混凝土的入模温度不宜高于30。、搅拌混凝土前,应严格测定粗细骨料的含水率,准确测定因天气变化而引起的粗细骨料含水量变化,以便及时调整施工配合比。一般情况下,含水量每班抽测 2 次,雨天应随时抽测,并按测定结果及时调整混凝土施 5 工配合比。、采用搅拌机搅拌混凝土,采用电子计量系统计量原材料。搅拌时,宜先向搅拌机投入细骨料、水泥、矿物掺和料和外加剂,搅拌均匀后,再加入所需
11、用水量,待砂浆充分搅拌后再投入粗骨料,并继续搅拌至均匀为止。上述每一阶段的搅拌时间不少于 30s,总搅拌时间不宜少于 2min,也不宜超过 3min。3)运输:、采用混凝土运输搅拌车运输混凝土,混凝土运输容器应设防晒设施(运输车外加裹棉布),尽量缩短运输时间。运输混凝土过程中宜慢速搅拌混凝土,不得在运输过程加水搅拌。、运输混凝土过程中,应保持运输混凝土的道路平坦畅通,保证混凝土在运输过程中保持均匀性,运到浇筑地点时不分层、不离析、不漏浆,并具有要求的坍落度和含气量等工作性能。、应尽量减少混凝土的转载次数和运输时间。从搅拌机卸出混凝土到混凝土浇筑完毕的延续时间以不影响混凝土的各项性能为限。、若采
12、用搅拌罐车运输混凝土,当罐车到达浇筑现场时,应使罐车高速旋转 2030s,再将混凝土拌和物喂入泵车受料斗或混凝土料斗。、采用混凝土泵输送混凝土时,除应按 JGJ/T1095 的规定进行施工外,还应特别注意如下事项:、在满足泵送工艺要求的前提下,泵送混凝土的坍落度应尽量小,以免混凝土在振捣过程中产生离析和泌水。当浇筑层的高度较大时,尤应控制拌和物的坍落度,并且使用串筒浇筑;一般情况下,泵送下料口应能移 6 动;当泵送下料口固定时,固定的间距不宜过大,一般不大于 3m。、泵送混凝土时,输送管路起始水平管段长度不应小于 15m。除出口处可采用软管外,输送管路的其它部位均不得采用软管。输送管路应用支架
13、、吊具等加以固定,不应与模板和钢筋接触。高温或低温环境下,输送管路应分别用湿帘和保温材料覆盖。、向下泵送混凝土时,管路与垂线的夹角不宜小于 12,以防止混入空气引起管路阻塞。、混凝土一般宜在搅拌后 60min 内泵送完毕,且在 1/2 初凝时间前入泵,并在初凝前浇筑完毕。在交通拥堵和气候炎热等情况下,应采取特殊措施防止混凝土坍落度损失过大。、因各种原因导致停泵时间超过 15min,应每隔 45min 开泵一次,使泵机进行正转和反转两个方向的运动,同时开动料斗搅拌器,防止斗中混凝土离析。如停泵时间超过 45min,应将管中混凝土清除,并用压力水或其它方法冲洗管内残留的混凝土。3 3、承台、墩身、
14、梁体浇筑方案、承台、墩身、梁体浇筑方案 (1)一般要求 1)、夏(热)期浇筑混凝土前,应作好充分准备,备足施工设备,保证连续进行浇筑;混凝土从搅拌机到入模的传递时间及浇筑时间要尽量缩短,并尽快开始养护。2)、浇筑场地应遮荫,以降低模板、钢筋的温度;也可在模板、钢筋和地基上喷水以降温,但在浇筑时不能有附着水。3)、应加快混凝土的修整速度,修整时可用喷雾器喷少量水防止表面裂纹,但不准直接往混凝土表面洒水。7 4)、混凝土浇筑前应将模板或基底喷水润湿。浇筑宜连续进行。5)、在炎热气候条件下,混凝土入模时的温度不宜超过 30。应避免模板和新浇混凝土受阳光直射,控制混凝土入模前模板和钢筋的温度以及附近的
15、局部气温不超过 40。宜尽可能安排在傍晚浇筑而避开炎热的白天,也不宜在早上浇筑以免气温升到最高时加剧混凝土内部温升。6)、浇筑重要工程的混凝土时,应定时测定混凝土温度以及环境气温、相对湿度、风速等参数,并根据环境参数变化及时调整养护方式。7)、混凝土应分层进行浇筑,不得随意留置施工缝。其分层厚度(指捣实后厚度)应根据搅拌机的搅拌能力、运输条件、浇筑速度、振捣能力和结构要求等条件确定,采用插入式振捣方法,浇筑层厚度为振捣器作用部分长度的1.25倍,但混凝土最大摊铺厚度不宜大于400mm,泵送混凝土的最大摊铺厚度不宜小于600 mm。8)、在新浇筑完成的下层混凝土上再浇筑新混凝土时,应在下层混凝土
16、初凝或能重塑前浇筑完成上层混凝土。上下层同时浇筑时,上层与下层前后浇筑距离应保持1.5m以上。在倾斜面上浇筑混凝土时,应从低处开始逐层扩展升高,保持水平分层。9)混凝土浇筑应连续进行。当因故间歇时,其间歇时间应小于前层混凝土的初凝时间或能重塑的时间。10)新浇混凝土与邻接的己硬化混凝土或岩土介质间的温差不得大于20。11)自高处向模板内倾卸混凝土时,为防止混凝土离析,一般应满足下列要求:8、从高处直接倾卸时,混凝土自由倾落高度不宜超过 2m,以不发生离析为度。、当倾落高度超过 2m 时,应通过串筒、溜管或振动溜管等设施铺助下落。、串筒出料口距混凝土浇筑面的高度不宜超过 1m。(2)浇筑墩台混凝
17、土要求 对一般墩台及基础混凝土,应在整个平截面范围内水平分层进行浇筑(3)浇筑梁体混凝土要求:1)梁体混凝土应采用快速、稳定、连续、可靠的浇灌方式在全梁范围内水平分层连续灌筑成型。每片梁的灌筑时间最长不宜超过6h。当梁的平面面积较大时,也可采用斜向分段、水平分层的方法连续浇筑。梁身较高时也可分两次或三次浇筑;梁身较低时可分为两次浇筑。分次浇筑时,宜先底板及腹板根部,其次腹板,最后浇顶板及翼板。2)在支架上浇筑大跨度简支梁时,应按下列方法之一进行:混凝土浇筑应加速,最初的浇筑层在浇完全梁时,仍应具有随支架沉降而变形的可塑性。浇筑前应先在支架上加置相当于全部梁体重量的荷载,当支架充分变形后,再随浇
18、筑的进行,逐渐卸载。3)浇筑后张结构时,应避免振动器碰撞预应力筋的管道、预埋件等。应经常检查模板、管道、锚固端垫板及支座预埋件等,以保证其位置及尺寸符合设计要求。(3)混凝土振捣 9 1)混凝土浇筑过程中,应随时对混凝土进行振捣并使其均匀密实。振捣宜采用插入式振捣器垂直点振,也可采用插入式振捣器和附着式振捣器联合振捣。混凝土较粘稠时(如采用斗送法浇筑的混凝土),应加密振点分布。预应力混凝土箱梁宜采用侧振并辅以插入式振捣器振捣成型。2)混凝土振捣过程中,应避免重复振捣,防止过振。应加强检查模板支撑的稳定性和接缝的密合情况,防止在振捣混凝土过程中产生漏浆。3)采用机械振捣混凝土时,应符合下列规定:
19、采用插入式振捣器振捣混凝土时,插入式振捣器的移动间距不宜大于振捣器作用半径的1.5倍,且插入下层混凝土内的深度宜为50100mm,与侧模应保持50100mm的距离。当振动完毕需变换振捣棒在混凝土拌和物中的水平位置时,应边振动边竖向缓慢提出振动棒,不得将振捣棒放在拌和物内平拖。不得用振捣棒驱赶混凝土。表面振动器的移动距离应能覆盖已振动部分的边缘。附着式振动器的设置间距和振动能量应通过试验确定,并应与模板紧密连接。应避免碰撞模板、钢筋及其它预埋部件。每一振点的振捣延续时间宜为2030s,以混凝土不再沉落,不出现气泡,表面呈现浮浆为度,防止过振、漏振。对于箱梁腹板与底板及顶板连接处的承托、预应力筋锚
20、固区以及施工缝处等其它钢筋密集部位,宜特别注意振捣。4)混凝土振捣完成后,应及时修整、抹平混凝土裸露面,待定浆后再抹 10 第二遍并压光或拉毛。抹面时严禁洒水,并应防止过度操作影响表层混凝土的质量。4、混凝土养护方案、混凝土养护方案(1)混凝土养护期间,重点加强混凝土的湿度和温度控制,减少表面混凝土的暴露时间,及时对混凝土暴露面进行紧密覆盖(可采用草帘、塑料布、土工布等进行覆盖),防止表面水分蒸发。暴露面保护层混凝土初凝前,应卷起覆盖物,用抹子搓压表面至少二遍,使之平整后再次覆盖,此时应注意覆盖物不要直接接触混凝土表面,直至混凝土终凝为止。(2)混凝土去除表面覆盖物或拆模后,对混凝土采用蓄水、
21、浇水或覆盖洒水等措施进行潮湿养护,也可在混凝土表面处于潮湿状态时,迅速采用麻布、草帘等材料将暴露面混凝土覆盖或包裹,再用塑料布或帆布等将麻布、草帘等保湿材料包覆(裹)。包覆(裹)期间,包覆(裹)物应完好无损,彼此搭接完整,内表面应具有凝结水珠。有条件地段尽量延长混凝土的包覆(裹)保湿养护时间。(3)在任意养护时间,若淋注于混凝土表面的养护水温度低于混凝土表面温度时,二者间温差不得大于 15。(4)混凝土养护期间应注意采取保温措施,防止混凝土表面温度受环境因素影响(如曝晒、气温骤降等)而发生剧烈变化。养护期间混凝土的芯部与表层、表层与环境之间的温差不宜超过 20(预应力箱梁宜超过15)。(5)混
22、凝土炎热季节拆模后,若天气产生骤然变化时,应采取适当的隔热措施,防止混凝土产生过大的温差应力。11(6)混凝土拆模后可能与流动水接触时,应在混凝土与流动的地表水或地下水接触前采取有效保温保湿养护措施养护,养护时间至少 14d,且混凝土的强度应达到 75%以上的设计强度。养护结束后应及时回填。(7)混凝土养护期间,应对有代表性的结构进行温度监控,如承台、梁体结构。定时测定混凝土芯部温度、表层温度以及环境的气温、相对湿度、风速等参数,并根据混凝土温度和环境参数的变化情况及时调整养护制度,严格控制混凝土的内外温差满足要求。(8)养护期限不得少于 7 天。浇水以能保持砼湿润为度,当气温高于 15时,最
23、初三天,白天每隔 2h 浇水一次,夜间至少浇水两次;三天以后,每昼夜至少浇水四次。(9)混凝土养护期间,指定专人负责,对混凝土的养护过程作详细记录,并建立严格的岗位责任制。5、大体积混凝土施工方案、大体积混凝土施工方案(1)一般要求 1)浇筑大体积混凝土应在一天中气温较低时进行。混凝土的浇筑温度(振捣后 50100mm 深处的温度)不宜高于 28。2)浇筑大体积混凝土应沿高度均匀分段、分层浇筑。段与段间的竖向施工缝应平行于结构较小截面尺寸方向。当采用分段浇筑时,竖向施工缝应设置模板。上、下两邻层中的竖向施工缝应互相错开。3)在炎热季节浇筑大体积混凝土时,宜将混凝土原材料进行遮盖,避免日光曝晒,
24、并用冷却水搅拌混凝土,或采用冷却骨料、搅拌时加冰屑等方法降低入仓温度,或在混凝土内埋设冷却管通水冷却。12 4)在遇气温骤降的天气浇筑大体积混凝土后,应注意覆盖保温,加强养护。5)尽量减少浇筑层厚度,以便加快混凝土散热速度。6)大体积混凝土内外温差不宜超过 20。应定时测定混凝土内部温度、环境气温、环境相对湿度、环境风速等参数,并根据混凝土内外温差变化和环境参数变化,严格控制混凝土的升温和降温速率,及时调整混凝土的配合比或养护方式。(2)大体积承台混凝土防裂措施 大体积混凝土内部温度高,夏季可达 7080,且混凝土硬化初期升温阶段,表面散热快,以致形成较大内外温差,很容易使结构产生温度裂缝。所
25、以,降低水泥水化热是防裂最有效的技术措施。降低水泥水化热有下列方法:1)降低水泥水化热温度 选用低水化热水泥(矿渣硅酸盐水泥),掺粉煤灰等外掺料,减少水泥用量;掺缓凝型减水剂,改善混凝土和易性与可泵性,延缓凝结时间。2)降低混凝土浇筑入模温度及降温措施 降低骨料温度,如冷水冲洗等;避免气温高时浇筑混凝土;泵送混凝土的泵送管用草袋等物覆盖并喷水降温;预埋冷却水管,通循环水降温;采取薄层浇筑以利散热;施工过程中通过测温进行温控,以防混凝土内外温差过大。3)减少收缩变形 细骨料含泥量小于 2%,优选采用中粗砂;粗骨料优选用 531.5mm 13 石子,含泥量小于 1%,针、片状小于 15%(重量比)
26、;泵送混凝土砂率应在 4050%之间,在满足可泵送性前提下,尽量降低砂率;坍落度在满足泵送条件下尽量选小值;混凝土在浇筑振捣过程中的泌水,应予以排除。4)安装冷却水管 冷却水管采用50 焊接钢管,分层装设,每 1m 一层,层间管道串通,进出口设水管接头,安装水阀。在承台上布设测温元件,以监控承台内外温差 6、混凝土拆模、混凝土拆模方案方案(1)侧模应在混凝土强度达到 2.5MPa 以上,且其表面及棱角不因拆模而受损时,方可拆除。(2)现浇梁的底模应在混凝土强度达到 100%后,方可拆除。(3)芯模或预留孔洞的内模应在混凝土强度能保证构件和孔洞表面不发生塌陷和裂缝时,方可拆除。(4)混凝土的拆模
27、时间除需考虑拆模时的混凝土强度规定外,还应考虑拆模时混凝土的温度(由水泥水化热引起)不能过高,以免混凝土接触空气时降温过快而开裂,更不能在此时浇注凉水养护。混凝土内部开始降温以前以及混凝土内部温度最高时不得拆模。(5)一般情况下,结构或构件芯部混凝土与表层混凝土之间的温差、表层混凝土与环境之间的温差大于 20(预应力箱梁和截面较为复杂时,温差大于 15)时不宜拆模。大风或气温急剧变化时不宜拆模。在炎热和大风干燥季节,应采取逐段拆模、边拆边盖的拆模工艺。(6)拆模宜按立模顺序逆向进行,不得损伤混凝土,并减少模板破损。14 当模板与混凝土脱离后,方可拆卸、吊运模板。(7)当拆除跨度 32m 现浇梁
28、结构的模板时,应按设计要求的程序及措施进行。(8)拆除临时埋设于混凝土中的木塞和其它预埋部件时,不得损伤混凝土。(9)拆除模板时,不得影响或中断混凝土的养护工作。(10)拆模后的混凝土结构应在混凝土达到 100%的设计强度后,方可承受全部设计荷载。四四、安全安全保证保证措施措施 1、安全用电措施、安全用电措施(1)临时配电线路必须按规范加设整齐。严禁在基坑边护身栏杆上或脚手架上挂设电缆,架空线必须采用绝缘导线,不得采用塑料软线,不得成束架空敷设。施工机具、车辆及人员应与内、外电线路保持安全距离,达不到规范规定的最小距离时,必须采用可靠的防护措施。(2)配电系统必须实行分级配电,各类配电箱、开关
29、箱安装和内部设置必须符合有关规定,箱内电器必须可靠完好,其选型定值要符合规定,开关外观应完整,牢固防雨、防尘。箱体外应涂安全色标,统一编号,箱内无杂物,停止使用时应切断电源,箱门上锁。(3)各种电器设备和电力施工机械的金属外壳,金属支架和底座,按规定采取可靠的接零或接地保护。(4)配电箱必须设两级以上漏电保护装置,实行分级保护形成完整的保护系统,漏电保护专职的选择应符合国家 GB6829-86 漏电电流动作保护 15 器(剩余电流动作保护器)的要求,开关箱内的漏电保护器其额定漏电动作电流应不大于 30mA,额定欧电动作时间应小于 0.1s。(5)现场各种高大设施,必须按规定装设避雷装置(6)临
30、时用电必须设专人管理,分片包干,责任到人,非电工人员严禁乱拉乱接电源线和动用各类电器设备。对临时用电的线路及其设备,必须由专业电工每天进行巡视检查,发现问题及时处理。2、高空作业安全措施高空作业安全措施 本标段桥墩高度大部分在 09m 之间,高空作业应为安全控制要点。为此我们要做好以下几点:(1)高空作业处应有牢靠的立足处,必须视具体情况配置安全网、栏杆等安全设施;高空作业时,应采取措施防止人、工具或物体、材料坠落。(2)高空作业人员上岗前必须进行体检和培训考核,合格持证后方可上岗作业。(3)作业中必须配带安全用具,并且连接牢靠稳固;高空作业人员的衣着要灵便精干,腰间系安全带,脚下要穿软底防滑
31、鞋,严禁穿拖鞋、硬底鞋和带钉易滑的鞋。(4)高空作业的物料应堆放平稳,不可堆放在临边附近,也不可妨碍通行,传递物料时不能抛掷。(5)高空作业同其他作业交叉施工时,应派专人负责协调作业顺序,以防发生意外。3 3、机械施工安全保证措施、机械施工安全保证措施 (1)机械设备应按其技术性能的要求正确使用,缺少安全装置或安全装 16 置已失效的机械设备不得使用。(2)各种机械设备的操作人员,必须经过有关部门组织的专业安全技术操作规程培训,考试合格后,持有效证件上岗。(3)机械操作人员工作前,应对所使用的机械设备进行安全检查,严禁带病使用,严禁酒后操作。(4)机械操作人员只要离开机械设备,必须按规定将机械
32、放置于安全位置,并将操作室锁好,或把电器设备的控制箱拉闸上锁。(5)施工现场的各类机械必须设专人负责安装、维修、保养、使用、检测、自检等项工作,并要有详细的记录。施工组织设计应有施工机械使用过程中的定期检测方案。(6)各类机械电气设备,在停止使用或停电时,必须将电源切断,闸箱门上锁,放置发生以外事件。(7)基坑回填土方使用蛙式打夯机,必须两人操作,操作人员必须戴绝缘手套和穿绝缘胶鞋,操作手柄应有绝缘套,夯机用后,应立即切断电源,严禁在夯机运转时清除积土。五五、质量质量保证保证措施措施 1 1、防暑、防雨、降温、防暑、防雨、降温保证保证措施措施 (1)、对现场施工人员发放防暑降温物品,如茶叶、冰
33、糖、草帽、防晒霜、药品等。项目食堂白天负责向现场运送绿豆汤防暑。为职工安装空调,保证有良好的休息环境。(2)、向现场职工发放雨衣、雨伞、雨靴等防雨用具。(3)、调整工作时间,早晨早出,中午早下班,下午晚出,下班晚下班,17 避开中午高温天气。(4)、按时开发浴池,满足职工每天洗澡的条件,保证职工身体健康。2、雨季施工保证措施雨季施工保证措施(1)雨季施工前,根据现场具体情况确定雨季施工方案及措施,做好施工现场的截排水措施,疏通出水口,使施工场地始终处于良好排水状态,保证工程正常进行。(2)施工材料堆放在不被雨水、洪水冲走的安全地带,并备齐雨季防洪材料,铺垫好运输道路,提高道路质量,及时维修运输
34、道路,保证雨天正常作业和运输。(3)准备充足的施工机械,利用晴天时机,调整工序紧凑衔接,快速施工,弥补雨天耽误的时间。3、夜间施工保证措施夜间施工保证措施 夜间施工设置良好的照明设备,危险地段要有明显的危险标志和绕行警示标志,配备足够的值勤人员,组织好过往车辆及行人的通行。高空、高层作业时,作业平台周边加强防护,必要时设专人看守防护。夜间开挖或填筑基坑时,加强施工场地及运输道路的照明设施,并有专人引导车辆、机械运行。桥梁基坑周围设栏杆防护,并配备照明设施。避免因发生人员和车辆安全事故而影响工期。4、交叉施工保证措施交叉施工保证措施(1)在施工过程中,不同专业尽可能安排平行作业,避免交叉作业干扰
35、。关键及控制工程优先保证劳力、机具、材料的投入,确保工期总目标的实现。18(2)钻孔桩、墩台、梁部等结构施工时,制定相互配合施工的办法,确保不发生相互干扰、工序混乱而影响施工进度的情况。(3)合理安排施工顺序,避免出现窝工及返工现象。(4)不断加强作业循环调研工作,从压缩各工序时间、加强工序衔接入手,减少每一循环时间,增加全月、全年的循环次数。六六、施工环保、水土保护措施施工环保、水土保护措施 1、思想教育和制度保证措施思想教育和制度保证措施(1)做好生态环境保护的宣传教育工作,提高认识,强化职工的环保意识。(2)严格执行有关环境保护的国家法律、法规和施工技术细则规定的强制性条款;严格执行当地
36、政府对环境影响和水土保持方案的有关要求;认真贯彻业主制定的环境保护措施。(3)临近自然保护区、风景名胜的工点、路段要严格遵守国家及当地政府有关规定,严格规定作业程序和施工人员,尽量缩短工期,不因施工作业使其自然风貌、景观受到损害。(4)制定详细的环境保护措施,建立严格的检查制度,定期检查,发现问题及时处理,对违反有关环境保护法律、法规的及时移交相关部门处理,并无条件的接受环境监理单位的指导和监督。2、水土保持措施水土保持措施 为保证地表径流的排泄,工程施工不要切割、阻挡地表径流的畅通,不得强行改变径流的方向或改沟、改河。临时用地范围的裸露地表植草或种植树木绿化。19 3、防止噪声污染措施防止噪
37、声污染措施 针对施工过程中产生的噪音,对动植物和人体损害均较大,为了保护环境,应尽量减少噪音污染,避免夜间作业。对机械设备产生的超分贝噪音利用消音设备减噪。4、防止水污染措施防止水污染措施 施工营地生活废水就近排入不外流的地表水体,严禁将生活污水直接排放至江河中,对于含沙量大且浑浊的施工生产废水,采用沉砂池处理后再排放,含油废水经隔油池处理后排放,防止油污染地表和水体。5、维护生态平衡系统,避免人为恶化环境措施维护生态平衡系统,避免人为恶化环境措施 加强生态环境保护的宣传工作,使全体参建员工充分认识对环境保护的重要性和必要性,加强环保意识。制定详细的环境保护措施,建立严格的检查制度,避免人为恶
38、化环境。保护好铁路沿线的植被、水环境、大气环境、自然生态环境、土壤结构、自然保护区、野生动植物,维护生态平衡系统。6、地表植被的保护地表植被的保护 合理规划施工便道、施工场地,固定行车路线、便道宽度,限制施工人员的活动范围,尽量少扰动地表、少破坏地表植被。7、生产、生活垃圾及油料处理生产、生活垃圾及油料处理 严禁将生活污水直接排放至江河中,含油废水经隔油池处理后排放,防止油污染地表和水体。生活污水经化粪池处理后排放。施工营地设置集中垃圾收集地,设专人管理,经无害化处理后排放,定期填埋,严禁就地焚烧。对营地生活垃圾(包括施工废弃物)集中装运 20 至指定垃圾处理场处理。对不能处理的垃圾拉到设有处
39、理设施的厂处理。油和废油的管理:施工机械维修、油料存放地面应硬化,减少油品的跑、冒、滴、漏,所有油罐要有明显的标志,在不使用时要密封;严禁随意倾倒含油废水,应集中处理。下面总结范文为赠送的资料不需要的朋友,下下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!载后可以编辑删除!祝各位朋友生活愉快!员工年终员工年终工作总结工作总结【范文一】【范文一】201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的 201x 年就伴随着新年伊始即将临近。可以说,201x 年是公司推进行
40、业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作 (一)在 201x 年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清 了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x 年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已
41、达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用 21 二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x 年上半年,公司已制定了完善的规程及考勤制度。201x 年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评 结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导
42、,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获 在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作
43、上的情绪问题,要与员工进行思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚 及其相形之下的责任
44、心是如何重要 22 (三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足 总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作
45、上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清 视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算 针对 201x 年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强
46、化管理的创新实践,促进管理水平的提升。在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm 大安防的明天更美好!员工年终工作总结【范文二】员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与
47、泪水,还有坎坷。23 XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。学到了什么:1 现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2 对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3 现在
48、和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4 在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5 在观看“XX 年度感动中国人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。存在的不足与缺点:1 在岗位出现较大的故障时有些手足无措心里还有些急躁,如果 长时间没处理好的话心里还来气。2 缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当
49、轮到自己做的时候不但没做太好而且还累的满头大汗。3 口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。最后,中心的祝愿公司的明天会更加的灿烂辉煌。员工年终工作总结【范文三】员工年终工作总结【范文三】时光荏苒,XX 年年很快就要过去了,回首过去的一年,内心不禁感慨万千时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这
50、个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,
