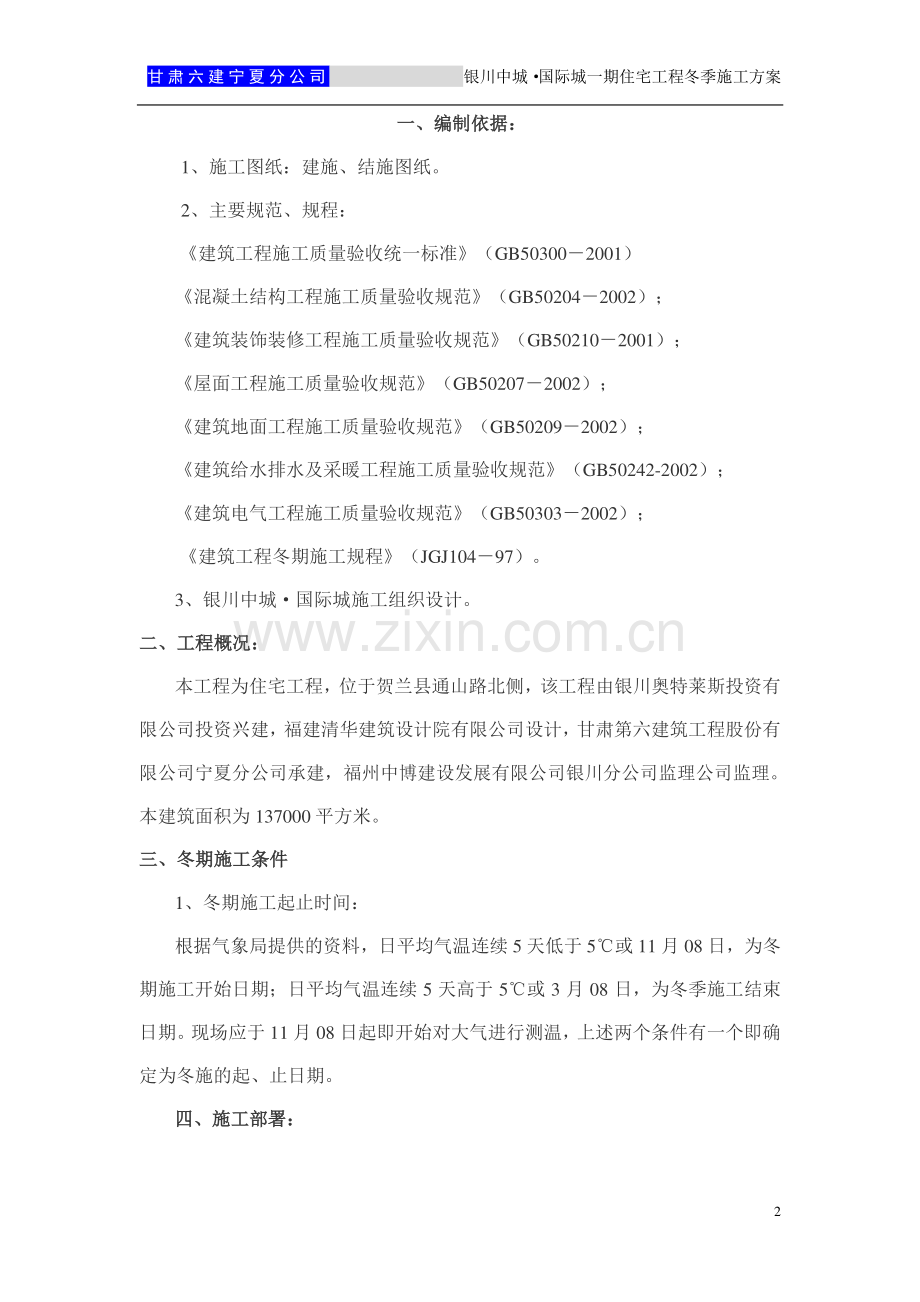

1、甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 1 银川中城国际城一期住宅工程 冬 季 施 工 方 案 编 制:审 核:审 批:施工单位:甘肃第六建筑工程股份有限公司 宁夏分公司第二项目部 2012 年 11 月 甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 2 一、编制依据:一、编制依据:1、施工图纸:建施、结施图纸。2、主要规范、规程:建筑工程施工质量验收统一标准(GB503002001)混凝土结构工程施工质量验收规范(GB502042002);建筑装饰装修工程施工质量验收规范(GB502102001);屋面工程施工质量验收规范

2、(GB502072002);建筑地面工程施工质量验收规范(GB502092002);建筑给水排水及采暖工程施工质量验收规范(GB50242-2002);建筑电气工程施工质量验收规范(GB503032002);建筑工程冬期施工规程(JGJ10497)。3、银川中城国际城施工组织设计。二、工程概况:二、工程概况:本工程为住宅工程,位于贺兰县通山路北侧,该工程由银川奥特莱斯投资有限公司投资兴建,福建清华建筑设计院有限公司设计,甘肃第六建筑工程股份有限公司宁夏分公司承建,福州中博建设发展有限公司银川分公司监理公司监理。本建筑面积为 137000 平方米。三三、冬期施工条件、冬期施工条件 1、冬期施工起

3、止时间:根据气象局提供的资料,日平均气温连续 5 天低于 5或 11 月 08 日,为冬期施工开始日期;日平均气温连续 5 天高于 5或 3 月 08 日,为冬季施工结束日期。现场应于 11 月 08 日起即开始对大气进行测温,上述两个条件有一个即确定为冬施的起、止日期。四四、施工部署:、施工部署:甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 3 1、根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进度,保证把各种费用降低到最低点。2、通过计算并结合工程特点,根据初冬(11 月 08 日12 月 08 日)和严冬(12 月 08 日次年 2 月底大气温度

4、不低于10)为标准,各时期的气温,选用外加剂和保温措施。五五、施工准备:、施工准备:1、施工现场准备:(1)排除现场积水,对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水造成场地结冻现象。(2)施工场地积雪清扫后,积雪不应堆放在机电设备、构件堆放场地附近。保证消防道路的畅通。(3)上水管、截门井应做好保温。(4)根据现场原有材料,冬期砼的配合比根据外加剂的说明及实验室人员试配、计算得出。(5)搅拌棚用塑料布封盖严密。(6)进入冬季施工前,对掺外加剂人员,测温保温人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责。2、冬期施工资源准备:(1)根据工程进度

5、计划,材料部门提前组织有关机具、外加剂和保温供暖设备、材料的进场。(2)对各种加热的设备、保温材料仔细检查其安全可靠性。(3)工地临时供水管道做好保温防冻工作。3.组织实施(1)组织有关人员学习各施工方案,并向具体操作人员交底。甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 4(2)及时接收天气预报,掌握天气变化情况,防止寒流突然袭击。(3)施工现场设置一个 12MM 厚钢板焊制的水箱,下部砌砖垛垫起 60CM高。(4)搭设搅拌棚,棚用塑料布北、东、西三面封盖严密,上面满盖草苫子两层。(5)水泥放入暖棚内,砂采取覆盖保温。(6)设置台灭火器用于防火。4、冬期施工仪

6、器仪表准备:(1)大气温度测量:木制百页箱,最高最低温度计。(2)混凝土测量:棒形温度计。(3)室内测温:干湿温度计。5、冬期施工职工劳动防护用品准备(1)冬期施工职工劳动保护用品应按国家和有关部门的劳动保护条例的规定执行,并及时发放。(2)施工现场夜间测温、供暖人员的劳动保护用品应考虑:棉大衣、棉帽、防滑棉鞋、手套、手电、试电笔等。六六、施工人员培训:、施工人员培训:1、施工管理人员的培训(1)冬期施工管理人员,通过培训了解本年度的冬施任务、特点,在组织生产过程中能够统筹安排劳力,适时做好冬期施工准备工作,使生产从常顺利进入冬期施工;避免因气温突变造成工程质量事故或者停工事故发生。(2)培训

7、的内容主要有三个方面:A 学习有关冬期施工规范、规定。B 学习冬期施工的理论、冬期施工技术。甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 5 C 学习、理解本单位冬期施工的总方案和具体工程项目的冬期施工方法、措施。(3)施工管理人员在培训学习中,应强调冬期施工技术工作的特殊性,使冬期始末阶段的施工工作适时、全面、顺利地进行。施工现场管理人员必须掌握如下工作要点:A 了解当天的天气预报和测温人员的测温报告。做出天气突变的防范措施;决定当天外加剂的掺量;决定各种材料加热温度、混凝土加热养护温度的控制等。B 检查冬期施工热源设备的运行情况。C 检查保温措施的实施情况。

8、D 检查冬期施工的安全措施执行情况。重点是:架子是否因地基土冻胀而产生变形、或架子安全措施失效;电气设备使用、明火使用是否符合规定;容易产生煤气中毒作业场所、易燃易爆材料、亚硝酸盐等化学材料堆放场地、气焊设备等是否存在违章情况。E 抓好冬期始末阶段的防冻保温和安全措施的如期实施。在化冻阶段,应着重检查架子、机具设备、构件堆放场地的变化,并及时采取措施。2、测温人员的培训 测温人员的培训,主要通过学习各种测温方法,明确测温的意义和测温数据的重要性,提高测温人员的责任心。测温人员必须做到:A 每天记录大气温度,并报告工地负责人。B 混凝土养护温度的测量:按要求布置测温孔、绘制测温孔分布图及编号。按

9、规定测量混凝土温度、大气温度。C 做好测温记录的填写和整理工作。七七、冬期施工技术措施:、冬期施工技术措施:1、土方回填:甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 6(1)土方回填部位:建筑物四周。(2)回填土料;采用外运粉质粘土,因为室外填土,可采用含有冻土块的土回填,但冻土块粒径不得大于 15,含量不得超过 15,且应均匀分布。但气温低于10时,不得进行回填作业。(3)施工技术要求:A 在回填之前清除基底上的冰雪、积水和其它杂物等。B 分层回填,每层铺土厚度比常温施工时减少 2025,约 150。采用蛙式打夯机夯实,每层夯打四遍,蛙式打夯机行走不到的边角

10、由人力夯夯实。对当天回填的回填土面层采取覆盖双层草帘(保温层厚度H,参建筑工程冬期施工规程取 H100,2.0,则50,以每层草帘 30 计算,符合要求)保温,防止过夜面层冻涨,第二日回填前如有冻结的部位必须挖出后重新回填。C 严格控制土料含水率,回填土密实度应达到规范要求的 93,环刀取样部位在每层厚度的 23 处,取样方法正确,并及时送样检验。2、砼工程(1)专人计量防冻剂。搅拌砼时,直接撒在水泥上面和水泥同时投入。(2)使用山东隆泰水泥有限公司 P.O42.5 普通硅酸盐水泥。(3)每天均测设砂、石子的含水率,根据砂、石子的含水率将实验室设计配合比调成施工配合比。(4)砼搅拌时间延长 2

11、min。(5)及时测定砼坍落度,严格控制使其达到配合比要求。(6)自来水加热到 55 度。(7)砂、石子必须清洁,不能含有冰雪和冻块,以及易冻裂的物体。搅拌砼之前,每班选派专人将上述物体清理干净。甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 7(8)砼浇完以后及时用塑料薄膜覆盖,外加盖毛毯。3、钢筋工程 (1)当环境温度低于-5情况下,对钢筋的对焊时,焊工必须有合格上岗证件,应严格执行安全技术措施,加强焊工的安全意识,防止发生烧伤、触电和火灾等事故,在大面积焊接前,应先进行试焊,经检验合格后,方可进入实际现场具体施工点施焊,并应根据施工条件进行焊接工艺参数调整,

12、使焊缝和热影响区缓慢冷却并应有挡风措施,未冷却的接头应避免冰雪接触。在焊接完毕后,应对全部接头的外观质量进行自检。(2)全部独立柱钢筋由于直径大于 16,故均采用电渣压力焊,现场截取试件进行强度试验(用 3 个拉伸,3 个弯曲试验)按 300 个同类型接头按为一批,合格后方可继续施焊。并在接头外不得有横向裂缝,不得有表面烧伤,按头处的弯折,编移不得大于 0.1 感觉直径,同时不得大于 2cm,外观不合格的地方要重新切除,重焊后,可提交二次验收。(3)、在施焊过程中注意事项:、在对焊机使用时应装设电压表,如电压降大于 5%,应适当提高变压器级数,电压的电压降到 8%以下,则应停止焊接,以确保质符

13、合要求。、每天在焊试件前均要先进行试焊,调减电压到正常使用范围内方可进行实际焊接。、在焊接前,应清除钢筋焊接部位处的铁锈,污物等端部扭曲,弯折应予以矫直,对不符要求的接触部位应切除。4、拆模要求:、为了 保证混凝土不因拆模引起冻坏,降低 其强度。因现场支模材料充足,故不进行拆模,第二年气温回升后一次拆除,如拆模后,砼表面温度与环境的温甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 8 差大于 15,还要进行保温措施。、养护时间分别为:-55 天,-109 天,-1514 天,-2025 天。对少量需拆除后再进行二次浇灌的楼梯构造柱部位,应采取岩棉毯柱表面保温,待强

14、度达到要求后再拆除其岩棉毯保护。、结构层梁板浇灌完毕后,其表面上部不得堆放过量的钢管,模板等支模和脚手架材料,堆截不得超过设计负载。5、屋面找平层及防水层工程的施工方法和技术措施(1)1:3 水泥砂浆找平层工程 1)专人计量 NaCL 防冻剂。搅拌砂浆时,直接放入热水中溶解投入。掺加量详见下表,低于-7不得进行屋面找平层施工。项 目 施工时室外气温()0-2-3-5-6-7 掺加量(占水重量%)2 4 6 2)使用山东隆泰水泥有限公司 P.O42.5 普通硅酸盐水泥。3)每天均测设砂子的含水率,根据砂子的含水率调成施工配合比。4)砂浆搅拌时间延长 2min。5)自来水加热到 55 度。6)砂子

15、必须清洁,不能含有冰雪和冻块,以及易冻裂的物体。加料之前,每班选派专人将上述物体清理干净。7)在施工现场留置 28 天标准养护试块和同条件养护试块。8)砂浆达到一定强度后,用一层塑料膜和两层草苫子保温养护。(2)防水层施工 1)聚胺酯涂膜卷材防水层施工温度不得低于-5,防水卷材防水层采用冷粘法施工,施工温度不得低于-10,且基面干燥程度不得低于 90%。甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 9 2)涂布基层处理时将聚胺酯涂膜防水材料的甲料:乙料:二甲苯按 1:1.5:3 的比例配合搅拌均匀,然后均匀涂在基层表面上,干燥时间不少于 10 小时;附加层甲料:

16、乙料按 1:1.5 的比例配合并搅拌均匀,在均匀涂刷在阴阳角、水落口和通气口根部的周围,涂刷边缘与中心的距离不小于 200MM,厚度不小于1.5 MM,方在固化 36 小时后进行下道工序。3)聚胺酯涂膜防水施工分 3 遍涂刮,每遍涂刮的推进方向与前一遍互相垂直,并在前一遍涂膜固化后再进行后一遍施工。4)卷材防水层采用热焊工艺。对焊接表面要求:.无漏点;.无油污及附着物;.擦试干净。热焊时应保证搭接面受热均匀有熔浆。搭接部位用热喷枪均匀细致的密封。5)落水口周围、所有阴阳角、与女儿墙交接处一圈应提前做好附加层。6)应尽量在中午铺贴防水卷材,绷紧,使卷材铺贴平整顺直并粘结牢固,并应排出卷材下面的空

17、气。6、室内抹灰工程(1)在进行室内抹灰前,将门窗口及楼梯间等处用草苫子封堵好,并在室内生火炉保温,确保室内温度保持 5以上。(2)室内抹灰工程完成后,坚持生火炉,保持室内在 7 天内温度稳定高于5,抹灰层采取热空气加温措施加速干燥;并随时检查抹灰层的湿度,如干燥过快发生裂纹时,进行洒水湿润,使其与各层能很好的粘结,防止脱落。(3)砂浆在集中搅拌并应在运输中保温,要随用随拌,防止砂浆冻结。手推车体加保温装置。保温砂浆灰槽(靠近砂浆搅拌机处设置)室内抹灰必须确保窗台部位砂浆密实。(4)用火炉加热施工室内抹灰工程时,根据情况适当适时地开放窗户,进行定期通风,排除湿空气。甘 肃 六 建 宁 夏 分

18、公 司 银川中城 国际城一期住宅工程冬季施工方案 10(5)把水箱中的水加热至 5080,用于拌制砂浆用水。7、责任 现场配测温员两名,所有各项测量及检验结果,均填写“测温记录表”,夜间温度由当夜值班人员负责监督管理,认真做好记录,每日向技术负责人汇报。八八、质量检查、控制措施、质量检查、控制措施 1、检查外加剂的质量和掺量,每工作台班 4 次。2、检查水、骨料、外加剂、砼搅拌时间和砼出机及入模温度、砂浆上墙温度。九九、脚手架工程、脚手架工程 1、脚手架、斜道应有防滑措施并应及时清除霜雪,以防滑倒。2、6 级以上的大风、大雪、大雾天气下应暂停脚手架的搭设及在脚手架上作业。3、因发生大风、大雪等

19、灾害性天气后重新使用脚手架时,必须认真检查其稳定性必要时应先加固再使用。4、脚手架、斜道等在大风、雪后应认真清扫,及时消除隐患并检查马道、卸料平台如有松动,下沉现象应立即处理。5、搭设脚手架时必须正确系好安全带。、加强施工层的防护,脚手架必须满铺且绑扎牢固,施工层的内平网按规定搭设好,设 0.6m、1.2m 两道护身栏,0.18m 挡脚板连续设置。、正确搭设脚手架,合理使用“三宝”做好“四口”“五临边”的安全防护。十十、现场用电及机械设备、现场用电及机械设备 1、在冬季来临前机电班应对施工现场所有机械设备电缆进行一次全面性检测、保养发现机械故障立即排除。甘 肃 六 建 宁 夏 分 公 司 银川

20、中城 国际城一期住宅工程冬季施工方案 11 2、冬季电焊场所设专人管理,制定电气防火制度,严禁易燃、易爆物在施工焊场所,避免火灾、爆炸事故的发生。3、外用电梯及物料提升机的安全限位装置应齐全、灵敏有效,保证安全使用,在视线差、大雾、导轨冰冻等危险条件禁止开车,大风情况下开车要小心,风速超过 12m/s(6 级风)时严禁开车,吊笼停于地面,夜间要有充够的照明。4、电源开关、开关箱等设施要随时加锁,并设专人负责管理防止漏电触电。十十一一、主要材料用量:、主要材料用量:序号 项目 数量 1 塑料薄膜 6000 2 毛毯 6000 十十二二、质量保证措施:、质量保证措施:1、项目部成立以项目经理为组长

21、的冬施领导小组:组长:申屠国跃 副组长:王付标、冯加荣 组员:沈昊、王永良、陈晓华 2、设专人测温,详细做好测温记录工作,整理归档。测温人员同时负责检查覆盖保温情况。熟悉掌握结构各部位的混凝土浇筑时间,遇大风天气要加强检查保温的覆盖情况以防大风吹掀保温层,发现异常及时通知有关人员采取有效措施。3、严格控制室内温度浮动情况,发现可疑,立即报告上级负责人,顺速提出处理方案。4、混凝土养护温度的测量,掺用防冻剂的混凝土,在强度未达到 4MPA 以前每 2 小时测量一次,以后每 6 小时测量一次,测温孔均应编号并绘制测温孔布置图,温度计在测温孔时间不少于 3 分钟。甘 肃 六 建 宁 夏 分 公 司

22、银川中城 国际城一期住宅工程冬季施工方案 12 十十三三、环境安全技术措施:、环境安全技术措施:1、施工安全措施:(1)入冬前组织项目部职工和施工队进行冬施安全教育。(2)注意掌握天气情况,按方案做好冬施各项准备工作。(3)冬期施工做好防滑措施,雪后、雨后及时清理脚手架及上人马道上的积雪和冰冻快:停工后有复工时外脚手架应全面检查合格后方可投入使用。(4)加强用电管理,现场禁止使用裸线,不得私架电线,加强线路检查,防止漏电及电路失火,尤其是要在大风雪后对供电线路进行检查,防止断线造成触电事故。(5)不得以棉帽代替安全帽。(6)各井口、洞口等加设防护,做好防护工作。(7)保温材料必须符合环保要求,

23、妥善保管,设专人负责。2、环境安全技术措施:(1)关于噪音:A 对进入现场的砼振捣棒进行全面检查和维护保养,以保持状况良好,做到固定连接牢固,无松动、松旷。B 对进入现场的挖掘机、翻斗车等进行全面检查和维护保养,以保持状况良好,并尽量避开人们休息时间。(2)除以上控制噪声措施外,还应做到科学合理安排作业时间,尽量避免、减少夜间施工,如有加班也控制在环保部门允许的时间段内(晚十点前早 6 点后),确因特殊工序要求连续施工时,应到环保部门办理审批手续。3、关于其它环境要求:施工人员应具有的素质:营造绿色,保障健康;施工过程中把减少环境污染作为一种责任牢记于心,并相互监督,学会识别影响环境的因素,影

24、响环境的因甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 13 素一般包括噪音、粉尘、废气、废油、遗撒、易燃易爆物品、火灾、光污染、化学制品遗漏、有毒气体排放、固体废弃物、生产生活产生的垃圾、污水、节水节电等,杜绝不良行为,维护环境安全。甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 14 冬期施工技术措施 根据 JGJ104-2011建筑工程冬期施工规程之规定,结合宁夏地区的气候条件,当符合以下几种情况之一时,即进入冬期施工:1、当室外日平均气温连续 5 天稳定低于 5;2、当遇寒流,有一天气温降至 0以下时;3、当 11 月 5

25、日以后进入冬季取暖时。由于砼的冬期施工和常温施工不同,当自然气温下降到 0以下时,特别是 温度下降到砼中的液相冰点以下时(普通砼内部液相冰点为-0.3-0.5),砼中的水开始结冰,其体积膨胀约为 9,此时砼内部结构遭到破坏,使砼遭受冻害。砼遭受冻害的情况有以下几种:1、砼初凝前即受冻,之后转入正温养护。此时砼内部存在两种应力,一 种是砼的结构力,另一种是水结冰产生的冰胀力,由于结构力远远小于冰胀力,此时受冻后,砼遭到彻底破坏,即使转入正温养护,也不可能使砼恢复强度。2、砼终凝后遭受冻害,之后转入正温养护。此时砼有一定的强度,其结构力可以抵抗一部分冰胀力,转入正常养护后,其强度可以恢复到设计强度

26、的4050.3、砼有一定强度(约 40)后遭到冻害,之后转入正温养护。此时砼的结构力大于冰胀力,转入正温养护后,其强度可恢复至设计强度的 80以上,但要避免遭受反复冻融。根据以上砼冻害的原因分析,砼冬期施工的原理:一是尽可能降低砼中水的冰点消除冰胀力;二是使砼尽可能早强;三是创造使砼强度持续增长的正温环境。因此采取综合蓄热法进行冬期施工,其具体方法如下:1、原材料的选用:(1)水泥:选用收热量较高的普通硅酸盐水泥。C45 以下强度的砼,选用甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 15 水泥强度等级为 PO42.5R,C50 及以上强度等级的砼,选用水泥强度

27、等级为PO52.5R,且最小水泥用量不宜低于 280/m,水胶比不应大于 0.55。(2)中砂:中砂 2.33.0mm,产地为光辉砂厂,含泥量小于 3%,不含冰雪及冻块。(3)石子:526.5mm 连续级配,产地银川干沟,含泥量小于 1,不含冰雪及冻块。(4)水:采用城市饮用自来水,水温一般控制在 60.(5)泵送防冻剂:选用银川市宏联混凝土外加剂厂 HD-B3 高效泵送防 冻剂,用于气温 0-15的冬期砼施工,掺量为胶凝材料总量的 3-5.(6)膨胀剂:选用银川市宏联混凝土外加剂厂 UEA 混凝土膨胀剂.3、砼的热工计算(以 C30 为例):To砼拌合物出机温度 Mw用水量:175 Mce水

28、泥用量:310 Msa砂用量:750 Mg石子用量:1070 Wsa砂含水率:2.5 Wg石子含水率:0 C1水的比热(kJ/kg):2.1 C2溶解热(kJ/kg):335 Tw水的温度 60 Tce水泥温度-5 Tsa砂子温度-5 Tg石子温度-5 甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 16 To=0.92 MceTce+MsaTsa+MgTg +4.2Tw Mw-WsaMsa-WgMg +C1WsaMsaTsa+WgMgTg-C2WsaMsa+WgMg4.2Mw+0.9Mce+Msa+Mg=0.92310-5+750-5+1070-5+4.2601

29、75-7502.5-10700+2.12.5750-5+01070-5-3352.5750+010704.2175+0.9310+750+1070=8.7 4、砼拌合物运输至成型完成时温度:T2砼拌合物运输到浇筑时温度()t砼拌合物自运输到浇筑时的时间(h)n砼拌合物运转次数 Ta混凝土拌合物运输时环境温度 a 温度损失系数,当用砼搅拌车运输时,a=0.0042 T2=To-(at+0.032n)(To-Ta)a=0.0042 t=60min=1h n=2 Ta=-12 T2=8.7-(0.00421+0.0322)8.7-(-12)=7.3 拌合用水采用 4.5T 热水锅炉,能满足每小时 8

30、0 m砼生产用水,且水温不 低于 60,但不得高于 80,防止水泥出现假凝现象。5、搅拌:检查供热保温线路,排除故障及隐患,做好主机的供热保温工作,确保冬期施工中主机系统正常运输,搅拌时间适当增加,冬期施工时搅拌时间延长至30S。6、运输:生产前要做好现场道路勘察工作,做好场地平整和协调,做好技术交底。罐车、泵车按指定地点停车和指定路线行车,严防塌方滑坡等事故的发生。7、浇注:甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 17 砼浇筑前要做好施工现场保温措施。施工面的温度不得低于 5。浇筑前要派专人进行现场测温,具备冬施条件方可浇筑。罐车到达施工现场后要请各单位

31、共同测温,以避免由于施工原因造成砼长时间不能入模而影响质量。8、养护:砼浇注完成后,要立即覆盖二层塑料模及二层棉毯保温,地下室应采用火炉取暖,防止大风及气温过低造成砼冻害事故的发生。9、测温:做好砼浇注后的测温工作,设计好测温孔的布置,特别要杜绝砼在初凝前 受冻,发现温度异常时要立即采取措施,根据情况采取增加保温覆盖厚度,增加暖棚及火炉保温等措施,确保工程质量。整合施工过程应符合 JGJ104-2011建筑工程冬期施工规程。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 甘 肃 六 建 宁 夏 分 公 司 银川

32、中城 国际城一期住宅工程冬季施工方案 18 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,

33、对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修 0932 班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修 0932 班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工

34、程冬季施工方案 19 致谢词 2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。谨以此致谢最后,我要向百忙之中抽时间对本文进

35、行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 20 学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 21 【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)甘 肃 六 建 宁 夏 分 公 司 银川中城 国际城一期住宅工程冬季施工方案 22 【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
