收藏 分销(赏)

上脚手架施工方案(实际).doc

上传人:可**** 文档编号:3209955 上传时间:2024-06-25 格式:DOC 页数:17 大小:288KB
下载 相关 举报
上脚手架施工方案(实际).doc_第1页
第1页 / 共17页
上脚手架施工方案(实际).doc_第2页
第2页 / 共17页
上脚手架施工方案(实际).doc_第3页
第3页 / 共17页
上脚手架施工方案(实际).doc_第4页
第4页 / 共17页
上脚手架施工方案(实际).doc_第5页
第5页 / 共17页
点击查看更多>>
资源描述

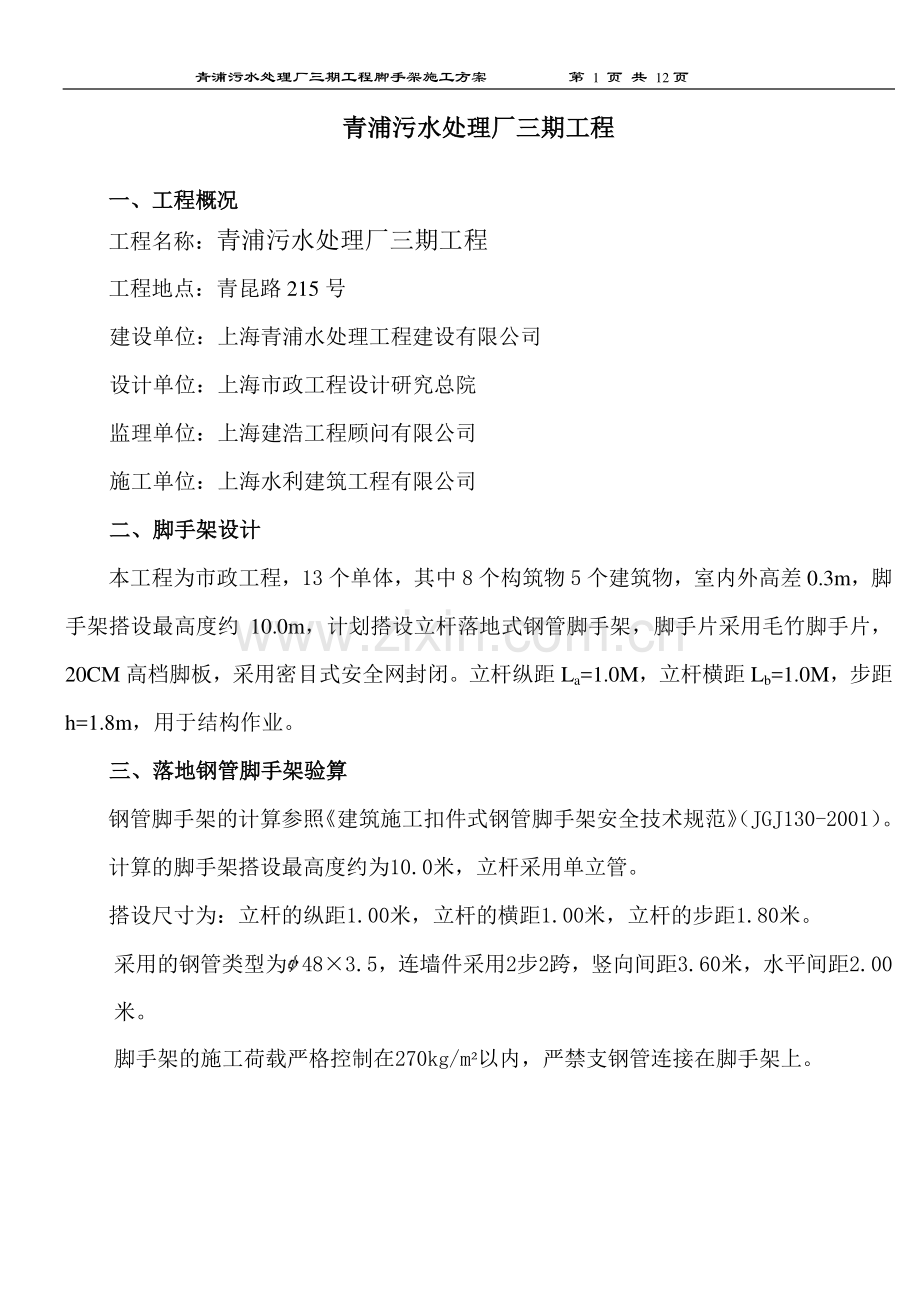

1、 青浦污水处理厂三期工程脚手架施工方案 第 1 页 共 12页 青浦污水处理厂三期工程青浦污水处理厂三期工程 一、工程概况一、工程概况 工程名称:青浦污水处理厂三期工程 工程地点:青昆路 215 号 建设单位:上海青浦水处理工程建设有限公司 设计单位:上海市政工程设计研究总院 监理单位:上海建浩工程顾问有限公司 施工单位:上海水利建筑工程有限公司 二、脚手架设计二、脚手架设计 本工程为市政工程,13 个单体,其中 8 个构筑物 5 个建筑物,室内外高差 0.3m,脚手架搭设最高度约 10.0m,计划搭设立杆落地式钢管脚手架,脚手片采用毛竹脚手片,20CM 高档脚板,采用密目式安全网封闭。立杆纵

2、距 La=1.0M,立杆横距 Lb=1.0M,步距h=1.8m,用于结构作业。三、落地钢管脚手架验算三、落地钢管脚手架验算 钢管脚手架的计算参照 建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)。计算的脚手架搭设最高度约为10.0米,立杆采用单立管。搭设尺寸为:立杆的纵距1.00米,立杆的横距1.00米,立杆的步距1.80米。采用的钢管类型为 483.5,连墙件采用2步2跨,竖向间距3.60米,水平间距2.00米。脚手架的施工荷载严格控制在270kg/m以内,严禁支钢管连接在脚手架上。青浦污水处理厂三期工程脚手架施工方案 第 2 页 共 12页 一)、大横杆的计算一)、大横杆的计

3、算:按照大横杆上面的脚手板和活荷载作为均布荷载计算大横杆的最大弯矩和变形。1.均布荷载值计算 大横杆的自重标准值 P1=0.038kN/m 脚手板的荷载标准值 P2=0.1501.000/3=0.050kN/m 活荷载标准值 Q=3.0001.000/3=1.000kN/m 静荷载的计算值 q1=1.20.038+1.20.050=0.106kN/m 活荷载的计算值 q2=1.41.000=1.400kN/m 大横杆计算荷载组合简图(跨中最大弯矩和跨中最大挠度)大横杆计算荷载组合简图(支座最大弯矩)2.抗弯强度计算 最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩 跨中最大弯矩计算公式如下:跨中最

4、大弯矩为 M1=(0.080.106+0.101.400)1.0002=0.148kN.m 支座最大弯矩计算公式如下:青浦污水处理厂三期工程脚手架施工方案 第 3 页 共 12页 支座最大弯矩为 M2=-(0.100.106+0.1171.400)1.0002=-0.174kN.m 我们选择支座弯矩和跨中弯矩的最大值进行强度验算:=0.174106/5080.0=34.332N/mm2 大横杆的计算强度小于205.0N/mm2,满足要求!3.挠度计算 最大挠度考虑为三跨连续梁均布荷载作用下的挠度 计算公式如下:静荷载标准值q1=0.038+0.050=0.088kN/m 活荷载标准值q2=1.

5、000kN/m 三跨连续梁均布荷载作用下的最大挠度 V=(0.6770.088+0.9901.000)1000.04/(1002.06105121900.0)=0.418mm 大横杆的最大挠度小于1000.0/150与10mm,满足要求!二)、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆的上面。用大横杆支座的最大反力计算值,在最不利荷载布置下计算小横杆的最大弯矩和变形。1.荷载值计算 大横杆的自重标准值 P1=0.0381.000=0.038kN 青浦污水处理厂三期工程脚手架施工方案 第 4 页 共 12页 脚手板的荷载标准值 P2=0.1501.0001.000/3=0.

6、050kN 活荷载标准值 Q=3.0001.0001.000/3=1.000kN 荷载的计算值 P=1.20.038+1.20.050+1.41.000=1.506kN 小横杆计算简图 2.抗弯强度计算 最大弯矩考虑为小横杆自重均布荷载与荷载的计算值最不利分配的弯矩和 均布荷载最大弯矩计算公式如下:集中荷载最大弯矩计算公式如下:M=(1.20.038)1.0002/8+1.5061.000/3=0.508kN.m =0.508106/5080.0=99.958N/mm2 小横杆的计算强度小于205.0N/mm2,满足要求!3.挠度计算 最大挠度考虑为小横杆自重均布荷载与荷载的计算值最不利分配的

7、挠度和 均布荷载最大挠度计算公式如下:集荷载大挠度计算公式如下:青浦污水处理厂三期工程脚手架施工方案 第 5 页 共 12页 小横杆自重均布荷载引起的最大挠度 V1=5.00.0381000.004/(3842.060105121900.000)=0.02mm 集中荷载标准值P=0.038+0.050+1.000=1.088kN 集中荷载标准值最不利分配引起的最大挠度 V2=1088.4001000.0(31000.02-41000.02/9)/(722.06105121900.0)=1.538mm 最大挠度和 V=V1+V2=1.558mm 小横杆的最大挠度小于1000.0/150与10mm

8、,满足要求!三)、扣件抗滑力的计算:纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5):R Rc 其中 Rc 扣件抗滑承载力设计值,取8.0kN;R 纵向或横向水平杆传给立杆的竖向作用力设计值;1.荷载值计算 横杆的自重标准值 P1=0.0381.000=0.038kN 脚手板的荷载标准值 P2=0.1501.0001.000/2=0.075kN 活荷载标准值 Q=3.0001.0001.000/2=1.500kN 荷载的计算值 R=1.20.038+1.20.075+1.41.500=2.236kN 单扣件抗滑承载力的设计计算满足要求!青浦污水处理厂三期工程脚手架施

9、工方案 第 6 页 共 12页 当直角扣件的拧紧力矩达40-65N.m时,试验表明:单扣件在12kN的荷载下会滑动,其抗滑承载力可取8.0kN;双扣件在20kN的荷载下会滑动,其抗滑承载力可取12.0kN。四)、脚手架荷载标准值:作用于脚手架的荷载包括静荷载、活荷载和风荷载。静荷载标准值包括以下内容:(1)每米立杆承受的结构自重标准值(kN/m);本例为0.1161 NG1=0.11614.500=1.683kN (2)脚手板的自重标准值(kN/m2);本例采用竹笆片脚手板,标准值为0.15 NG2=0.15031.000(1.000+0.300)/2=0.293kN (3)栏杆与挡脚手板自重

10、标准值(kN/m);本例采用栏杆、竹笆片脚手板挡板,标准值为0.15 NG3=0.1501.0003/2=0.225kN (4)吊挂的安全设施荷载,包括安全网(kN/m2);0.005 NG4=0.0051.00014.500=0.072kN 经计算得到,静荷载标准值 NG=NG1+NG2+NG3+NG4=2.273kN。活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的1/2取值。经计算得到,活荷载标准值 NQ=3.00031.0001.000/2=4.500kN 风荷载标准值应按照以下公式计算 其中 W0 基本风压(kN/m2),按照建筑结构荷载规范(GB50009

11、-2001)青浦污水处理厂三期工程脚手架施工方案 第 7 页 共 12页 的规定采用:W0=0.450 Uz 风荷载高度变化系数,按照 建筑结构荷载规范(GB50009-2001)的规定采用:Uz=1.250 Us 风荷载体型系数:Us=1.200 经计算得到,风荷载标准值Wk=0.70.4501.2501.200=0.472kN/m2。考虑风荷载时,立杆的轴向压力设计值计算公式 N=1.2NG+0.851.4NQ 不考虑风荷载时,立杆的轴向压力设计值计算公式 N=1.2NG+1.4NQ 风荷载设计值产生的立杆段弯矩 MW计算公式 MW=0.851.4Wklah2/10 其中 Wk 风荷载基本

12、风压标准值(kN/m2);la 立杆的纵距(m);h 立杆的步距(m)。五)、立杆的稳定性计算:1.不考虑风荷载时,立杆的稳定性计算 其中 N 立杆的轴心压力设计值,N=9.03kN;轴心受压立杆的稳定系数,由长细比 l0/i 的结果查表得到0.19;i 计算立杆的截面回转半径,i=1.58cm;l0 计算长度(m),由公式 l0=kuh 确定,l0=3.12m;k 计算长度附加系数,取1.155;青浦污水处理厂三期工程脚手架施工方案 第 8 页 共 12页 u 计算长度系数,由脚手架的高度确定,u=1.50;A 立杆净截面面积,A=4.89cm2;W 立杆净截面模量(抵抗矩),W=5.08c

13、m3;钢管立杆受压强度计算值(N/mm2);经计算得到 =99.38 f 钢管立杆抗压强度设计值,f=205.00N/mm2;不考虑风荷载时,立杆的稳定性计算 f,满足要求!2.考虑风荷载时,立杆的稳定性计算 其中 N 立杆的轴心压力设计值,N=8.08kN;轴心受压立杆的稳定系数,由长细比 l0/i 的结果查表得到0.19;i 计算立杆的截面回转半径,i=1.58cm;l0 计算长度(m),由公式 l0=kuh 确定,l0=3.12m;k 计算长度附加系数,取1.155;u 计算长度系数,由脚手架的高度确定;u=1.50 A 立杆净截面面积,A=4.89cm2;W 立杆净截面模量(抵抗矩),

14、W=5.08cm3;MW 计算立杆段由风荷载设计值产生的弯矩,MW=0.182kN.m;钢管立杆受压强度计算值(N/mm2);经计算得到 =124.84 f 钢管立杆抗压强度设计值,f=205.00N/mm2;考虑风荷载时,立杆的稳定性计算 f,满足要求!八)、立杆的地基承载力计算:立杆基础底面的平均压力应满足下式的要求 青浦污水处理厂三期工程脚手架施工方案 第 9 页 共 12页 p fg 其中 p 立杆基础底面的平均压力(N/mm2),p=N/A;p=36.11 N 上部结构传至基础顶面的轴向力设计值(kN);N=9.03 A 基础底面面积(m2);A=0.25 fg 地基承载力设计值(N

15、/mm2);fg=68.00 地基承载力设计值应按下式计算 fg=kc fgk 其中 kc 脚手架地基承载力调整系数;kc=0.40 fgk 地基承载力标准值;fgk=170.00 地基承载力的计算满足要求!四、四、落地钢管脚手架要求落地钢管脚手架要求 1、钢管符合国标 3 号钢的技术要求,壁厚不小于 35MM,扣件,螺栓等金属配件质量符合有关标准要求,无锈蚀、变形、伤裂现象。2、脚手架高度约为 10.0M,折合步数为 10.0/18=6 步,脚手片采用毛竹脚手片进行铺设,采用密目式安全网全封闭。3、脚手架立杆纵向砌筑脚手架不得大于 16M,粉刷、装修、脚手架不得大于 18M。4、小横杆里端距

16、构筑物不大于 10CM,外端挑出大于 25CM。5、软拉接采用 10 号12 号铅丝与构筑物拉接牢固,以保证整个脚手架的稳定性。6、脚手板要铺满、铺平、铺稳,不得有探头板,脚手架的搭设作业必须在统一指挥下进行。7、严格控制使用荷载,确保有较大的安全储备,搭设完毕后应进行验收,检查合格后才能使用。8、必须有良好的防电、防雷装置,可靠的接地装置,同时设置避雷装置。五、基础要求五、基础要求 青浦污水处理厂三期工程脚手架施工方案 第 10 页 共 12页 1、脚手架地基应平整夯实。2、立杆不能直接立在基地上,而应为设底座或垫板,垫板厚度不小于 50MM。3、脚手架地基应有可靠的排水措施,防止积水浸泡地

17、基。4、脚手架旁有开挖的沟槽时,则应控制外立杆距沟槽边的距离。六、搭设要点六、搭设要点 1、铺放垫木和安放底座 铺放垫木应平稳、不得悬空,下设必须 5CM 厚木板作为脚手架的底座处理。2、杆件搭设 搭设顺序为:基地 100 厚细石砼浇捣铺平铺木板摆放扫地杆逐根树立立杆,并与扫地杆扣紧安第一步大横杆并与各立杆扣紧安第一步小横杆安第二步大横杆安第二步小横杆加设临时支撑杆第三、四步大横杆和小横杆连墙杆接立杆加设剪刀撑铺脚手片。3、搭设杆件注意事项:(1)按照杆件的搭设顺序和规定的构造方案的尺寸进行摆设。(2)扣件拧紧程度要适当。(3)及时与结构拉结或采用临时支撑,以确保护搭设过程安全。(4)不合格的

18、杆件和扣件不能用。(5)随时校正杆件的水平和垂直偏差,随时调整。(6)搭设工人必须佩挂安全带。(7)未完成的脚手架,在每一收班时要保证架子稳定。七、脚手架验收与使用要求七、脚手架验收与使用要求 1、脚手架必须严格按规范搭设,脚手架搭设完毕使用之前须经有关部门验收合格后,方可投入使用。2、应每天清理脚手架上的垃圾、杂物。3、对脚手架每周组织一次大检查,检查合格后脚手架方可投入使用。青浦污水处理厂三期工程脚手架施工方案 第 11 页 共 12页 4、六级及六级以上大风和雾、雨天,应停止脚手架作业,脚手架上应有可靠防滑措施。5、在六级大风和大雨前后,必须对脚手架进行检查,包括各主节点处各杆件的连接、

19、附墙杆、斜撑、安全防护措施等是否符合方案要求。6、脚手架在使用期间,严禁任意拆除下列杆件:主节点处的纵、横向水平杆、斜撑、附墙件、栏杆、挡脚板等。7、脚手架的搭设须符合“搭设和构造要求”,特别应控制好脚手架的垂直度,严禁脚手架内外倾斜,扣件检查按“脚手架材料及检验要求”进行。8、脚手架应有可靠的避雷措施。9、严禁在脚手架上进行电、气焊作业。八、内脚手架:八、内脚手架:搭设室内满堂脚手架时,必须有足够的牢度和稳定性,每平方米的立杆数量不得少于 4 根,并设有扫地杆和剪刀撑,每根立杆下口必须垫 5 公分的木板,并应经过专门验收后方可进行下道工序。九、扣件安装九、扣件安装 1、连接大横杆的对接扣件,

20、开口应朝架子内侧,螺栓向上,以防雨水进入。2、装螺栓时应将根部放正和保持适当的拧紧程度,这时脚手架的承载能力,稳定和安全影响很大,因此,要求扭力矩控制在 3940N.M,最大不得超过 59N.M。十、安全要求十、安全要求 1、材料的规格和质量必须符合有关技术规定的要求。2、严格控制使用荷载,确保有较大的安全储备。3、装饰脚手架均布荷载不超过 2000N/M2。青浦污水处理厂三期工程脚手架施工方案 第 12 页 共 12页 4、在脚手架上堆砖,只准单行侧摆三层。5、应有牢固的和足够的连墙点,以保证整个脚手架的稳定性。6、搭设过程中要及时设置联墙杆,斜撑、剪力撑和必要的缆绳、吊索,避免在搭设中发生

21、偏斜和倾倒。7、脚手板要铺满、铺平、铺稳,不得有探头板。8、搭设完毕后应进行验收,检查合格后才能使用。9、作业层的外侧面应挂设密目式安全网围护。10、设置斜道以供人员上下,斜道上设置防滑条。11、架子工必须熟悉和严格遵守安全技术操作规程,佩戴和使用劳动保护用品。12、必须有良好的防电、防雷装置,可靠的按地装置,同时设置避雷装置。13、六级以上大风、大雪等天气条件时,应暂停在脚手架上作业。十一、拆除注意事项十一、拆除注意事项 1、划出工作区域标志,禁止闲人进入。2、严格遵守拆除顺序,由上而下,一般是先拆栏杆,脚手板和剪刀撑,或拆小横杆、大横杆和立杆等。3、统一指挥,动作协调,当解开与另一人有关的

22、结扣时,应先告知对方,以防坠落。4、工具及材料应用滑轮和绳索运送,不准乱扔,以防伤人。青浦污水处理厂三期工程脚手架施工方案 第 13 页 共 12页 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指

23、导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修 0932 班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前 青浦污水处理厂三期工程脚手架施工方案

24、第 14 页 共 12页 途,失败不要灰心,你的背后还有汽修 0932 班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。致谢词 2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支

25、持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我 青浦污水处理厂三期工程脚手架施工方案 第 15 页 共 12页 相信我们班一定将是团结、向上、努力请保留此标记。

26、)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)青浦污水处理厂三期工程脚手架施工方案 第 16 页 共 12页 【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)青浦污水处理厂三期工程脚手架施工方案 第 17 页 共 12页 【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
