收藏 分销(赏)

钢吊箱围堰施工方案.doc

上传人:胜**** 文档编号:3209879 上传时间:2024-06-25 格式:DOC 页数:11 大小:195.50KB
下载 相关 举报
钢吊箱围堰施工方案.doc_第1页
第1页 / 共11页
钢吊箱围堰施工方案.doc_第2页
第2页 / 共11页
钢吊箱围堰施工方案.doc_第3页
第3页 / 共11页
钢吊箱围堰施工方案.doc_第4页
第4页 / 共11页
钢吊箱围堰施工方案.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

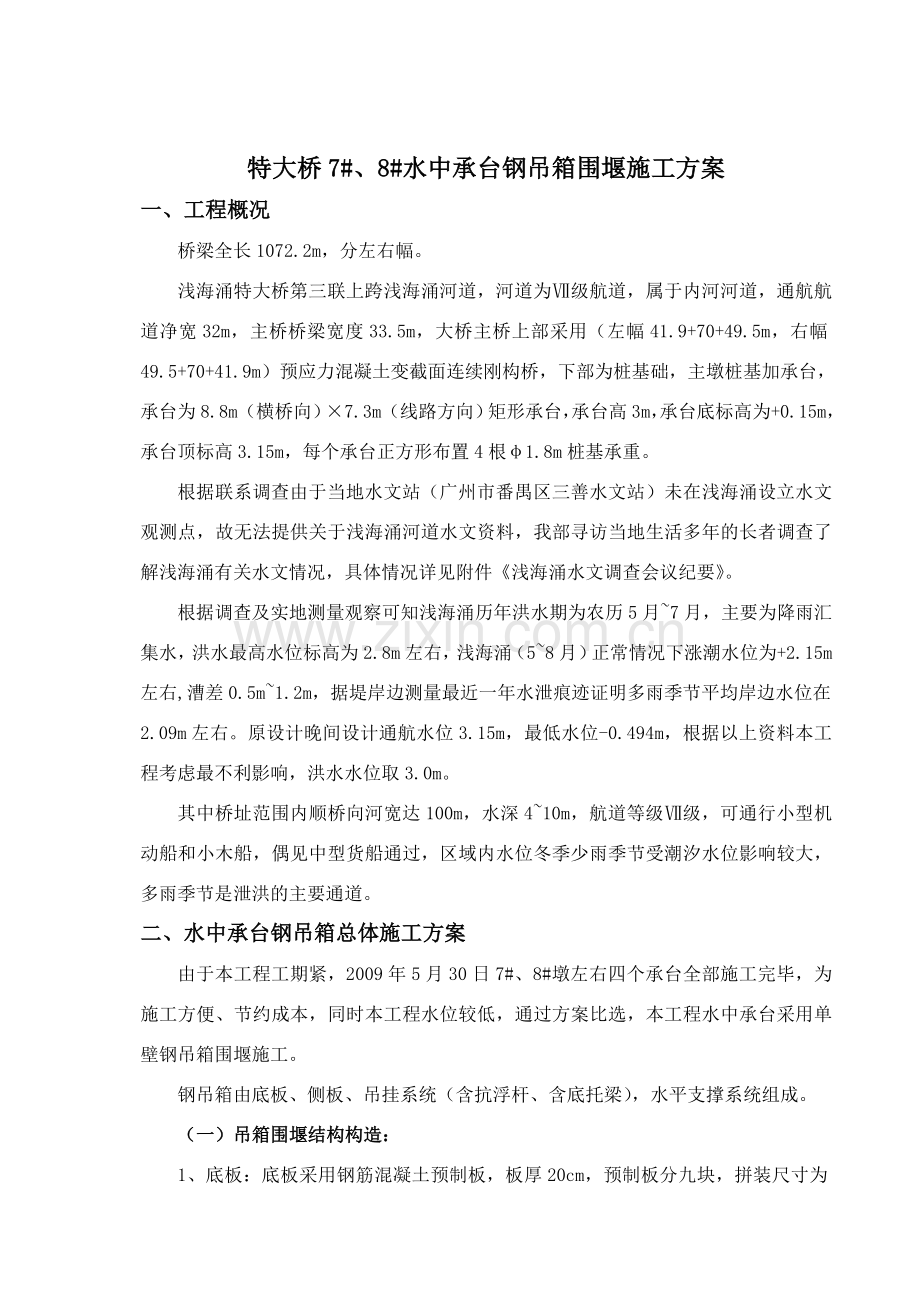

1、特大桥7#、8#水中承台钢吊箱围堰施工方案一、工程概况桥梁全长1072.2m,分左右幅。浅海涌特大桥第三联上跨浅海涌河道,河道为级航道,属于内河河道,通航航道净宽32m,主桥桥梁宽度33.5m,大桥主桥上部采用(左幅41.9+70+49.5m,右幅49.5+70+41.9m)预应力混凝土变截面连续刚构桥,下部为桩基础,主墩桩基加承台,承台为8.8m(横桥向)7.3m(线路方向)矩形承台,承台高3m,承台底标高为+0.15m,承台顶标高3.15m,每个承台正方形布置4根1.8m桩基承重。根据联系调查由于当地水文站(广州市番禺区三善水文站)未在浅海涌设立水文观测点,故无法提供关于浅海涌河道水文资料

2、,我部寻访当地生活多年的长者调查了解浅海涌有关水文情况,具体情况详见附件浅海涌水文调查会议纪要。根据调查及实地测量观察可知浅海涌历年洪水期为农历5月7月,主要为降雨汇集水,洪水最高水位标高为2.8m左右,浅海涌(58月)正常情况下涨潮水位为+2.15m左右,漕差0.5m1.2m,据堤岸边测量最近一年水泄痕迹证明多雨季节平均岸边水位在2.09m左右。原设计晚间设计通航水位3.15m,最低水位-0.494m,根据以上资料本工程考虑最不利影响,洪水水位取3.0m。其中桥址范围内顺桥向河宽达100m,水深410m,航道等级级,可通行小型机动船和小木船,偶见中型货船通过,区域内水位冬季少雨季节受潮汐水位

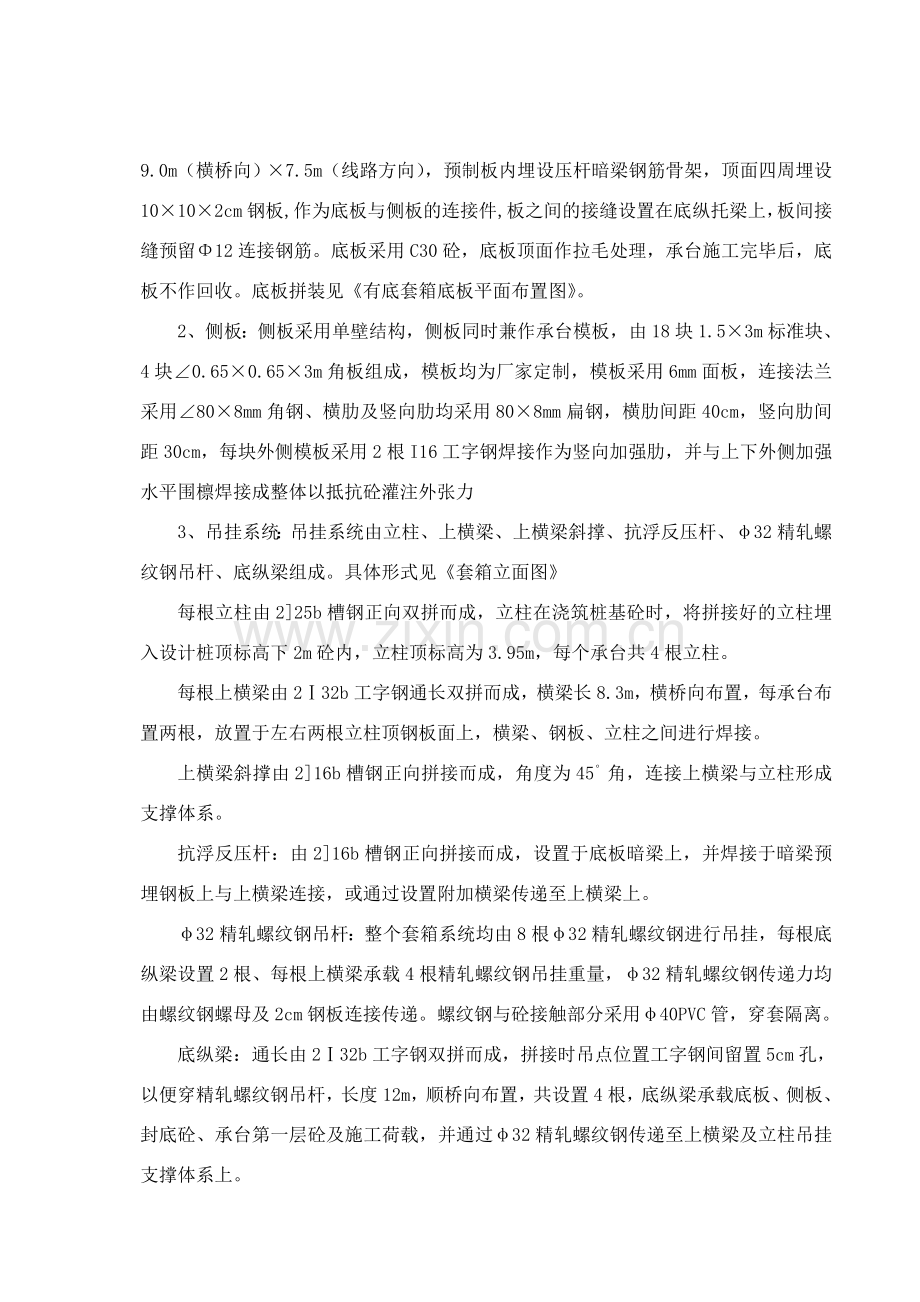

3、影响较大,多雨季节是泄洪的主要通道。二、水中承台钢吊箱总体施工方案由于本工程工期紧,2009年5月30日7#、8#墩左右四个承台全部施工完毕,为施工方便、节约成本,同时本工程水位较低,通过方案比选,本工程水中承台采用单壁钢吊箱围堰施工。钢吊箱由底板、侧板、吊挂系统(含抗浮杆、含底托梁),水平支撑系统组成。(一)吊箱围堰结构构造:1、底板:底板采用钢筋混凝土预制板,板厚20cm,预制板分九块,拼装尺寸为9.0m(横桥向)7.5m(线路方向),预制板内埋设压杆暗梁钢筋骨架,顶面四周埋设10102cm钢板,作为底板与侧板的连接件,板之间的接缝设置在底纵托梁上,板间接缝预留12连接钢筋。底板采用C30

4、砼,底板顶面作拉毛处理,承台施工完毕后,底板不作回收。底板拼装见有底套箱底板平面布置图。2、侧板:侧板采用单壁结构,侧板同时兼作承台模板,由18块1.53m标准块、4块0.650.653m角板组成,模板均为厂家定制,模板采用6mm面板,连接法兰采用808mm角钢、横肋及竖向肋均采用808mm扁钢,横肋间距40cm,竖向肋间距30cm,每块外侧模板采用2根I16工字钢焊接作为竖向加强肋,并与上下外侧加强水平围檩焊接成整体以抵抗砼灌注外张力3、吊挂系统:吊挂系统由立柱、上横梁、上横梁斜撑、抗浮反压杆、32精轧螺纹钢吊杆、底纵梁组成。具体形式见套箱立面图每根立柱由225b槽钢正向双拼而成,立柱在浇筑

5、桩基砼时,将拼接好的立柱埋入设计桩顶标高下2m砼内,立柱顶标高为3.95m,每个承台共4根立柱。每根上横梁由232b工字钢通长双拼而成,横梁长8.3m,横桥向布置,每承台布置两根,放置于左右两根立柱顶钢板面上,横梁、钢板、立柱之间进行焊接。上横梁斜撑由216b槽钢正向拼接而成,角度为45角,连接上横梁与立柱形成支撑体系。抗浮反压杆:由216b槽钢正向拼接而成,设置于底板暗梁上,并焊接于暗梁预埋钢板上与上横梁连接,或通过设置附加横梁传递至上横梁上。32精轧螺纹钢吊杆:整个套箱系统均由8根32精轧螺纹钢进行吊挂,每根底纵梁设置2根、每根上横梁承载4根精轧螺纹钢吊挂重量,32精轧螺纹钢传递力均由螺纹

6、钢螺母及2cm钢板连接传递。螺纹钢与砼接触部分采用40PVC管,穿套隔离。底纵梁:通长由232b工字钢双拼而成,拼接时吊点位置工字钢间留置5cm孔,以便穿精轧螺纹钢吊杆,长度12m,顺桥向布置,共设置4根,底纵梁承载底板、侧板、封底砼、承台第一层砼及施工荷载,并通过32精轧螺纹钢传递至上横梁及立柱吊挂支撑体系上。(二)钢吊箱施工工艺流程图:施工准备、预制底板切割预埋钢立柱拆除钻孔钢平台焊接临时钢牛腿安装底纵梁安装上横梁安装斜撑安装32精轧螺纹钢吊杆安装预制底板测量定位焊接接缝连接钢筋安装侧板安装上下水平围懔及支撑接缝砼灌注设置千斤顶、提升套箱拆除临时钢牛腿下放套箱设置止水桶(环)水下混凝土封底

7、抽水、安装反压杆平面位置标高复测割除钢护筒割除钢护筒承台施工(三)钢吊箱施工工艺及施工方法:1、底板预制:7#、8#墩左右幅4个承台均集中预制,在平整场地上根据套箱底板拼装尺寸、钢护筒直径放出大样,整体预制,预制板与护筒间留置15cm空隙,预制板外模采用25b槽钢,接缝间模板采用竹胶板制作,护筒圆弧部分采用砌砖摸面土模,底部及边侧模采用塑料薄膜隔离。各分块预制板设置暗梁12钢筋骨架、外侧四周悬臂部分采用双层钢筋,顶面板间接缝处、侧板安装位置、暗梁反压杆处均预埋10槽钢块,便于各杆件间连接。每分块均设置16钢筋吊环,预制板厚20cm,采用C30砼,顶面及接缝侧端作拉(凿)毛处理。2、临时钢牛腿:

8、临时钢牛腿在桩基护筒横桥向设置,牛腿斜撑底部高于施工时涨潮水位0.5m以上,确保方便施工及施工安全,牛腿采用222b槽钢制作,两护筒间内侧牛腿长45cm,外侧牛腿横挑长1.45m,作为底纵梁临时支撑兼作临时操作平台支撑。牛腿与护筒焊接紧密,并在下部加设置2cm钢板三角撑加强。四个钢护筒牛腿在同一水平面上。3、底纵梁、上横梁、呆杆安装、底板安装:底纵梁及上横梁采用232b工字钢双拼而成,工字钢间距5cm,底纵梁每隔2m采用1505010mm钢板进行连接,内侧采用10mm钢板作加劲肋,加强刚度,吊点处下部设置30010020mm钢垫板;上横梁每隔2m采用15010010mm钢板连接,外侧采用10m

9、m钢板作加劲肋,吊点处上下设置25015020mm钢垫板,工字钢与连接板、垫板、螺母间焊接均采用8mm贴角连续焊缝焊接。底纵梁顺桥向放置于临时钢牛腿上,上横梁横桥向放置于立柱顶20mm钢板上,上横梁、钢板、立柱间均采用8mm贴角连续焊缝焊接。呆放32精轧螺纹钢吊杆,首先旋装2个螺母1、2,下放呆杆穿过上横梁后,旋装螺母3,继续下放吊杆,下放过程中不停旋转螺母3,使有足够的下放长度,同时穿套40及50PVC管,当吊杆穿过底纵梁后,旋装螺母4,预留40cm长度后,旋转螺母2与上横梁垫板紧贴,旋紧螺母4使之与纵梁底钢板紧贴并焊接。依次吊装8根吊杆。4、侧板安装:为保证套箱模板的整体性及安装方便,侧板

10、根据承台尺寸加工成1.53m标准块、0.650.653m角板,均在厂家制作运至现场一次性安装到位,侧板竖向安装,每个承台套箱由桥向前后侧各5块标准板、横桥向左右侧各4块标准板、四角用角板主装而成,主装前首先在安装好的底板上按承台设计平面位置进行精确放样,墨线弹出模板内侧边线,根据边线在内侧四周预埋件上焊接限位筋,依次吊装侧板,并进行焊接定位,侧板采用16高强螺栓连接,法兰间采用2cm高密海绵条密封,安装过程中,不停调整模板的垂直度,以保证承台的准确平面位置及竖直度,侧板组装完毕,检查平面无错缝,垂直度满足要求后,再次复核套箱平面位置无误后,安装四周外侧下部I25围懔,上部内侧225b双拼水平围

11、懔支撑。由于模板结合墩柱考虑设计,侧板高度为3m,而底板顶至承台顶面高度为3.4m,侧板高度不足部分采用上下两层25槽钢焊接。为保证洪水期最高水位施工安全考虑,I16工字钢竖肋高度与目前河堤标高4.0m一致,为洪水高峰时加设四周钢板围蔽确保箱内施工安全。5、侧板安装调整固定完毕后,未置于纵梁上的接逢采用1.5cm竹胶板作低托,焊接连接筋,采用C30砼浇筑接缝及填塞侧板底部空隙。6、套箱下放:钢套箱下放前,首先在四个钢护筒横、顺桥外侧焊接22b槽钢作为定向限位装置,防止套箱下放过程中发生前后左右偏位,槽钢与套箱面板留置1cm的间隙便于下放。套箱下放采用12个20T千斤顶逐步下放,千斤顶放置于上横

12、梁吊杆横桥向两侧20mm钢垫板上,同一横梁外侧每根吊杆设置2个千斤顶,中间两根吊杆采用一根横托梁共同顶托,横托梁两侧各放置一个千斤顶。每个千斤顶均顶住紧贴螺母1下部2cm钢垫板上,下放时,由指挥人员统一下令指挥,8根吊杆、12个千斤顶同步操作,步骤一、上旋螺母1至低于千斤顶工作高度10cm,顶紧千斤顶并加压提升套箱,使套箱底纵梁脱离临时牛腿支撑,检查千斤顶、各构件支撑受力情况,确保各工作部件在安全情况下工作,方可确定下放套箱,拆除临时钢牛腿,步骤二、螺母2上旋8cm,反压千斤顶,使套箱在自重情况下缓慢下沉,当螺母2紧贴上横梁垫板时停止下放,重复步骤二,直至套箱底板顶面下放至承台设计标高下15c

13、m,即标高为+0.00m。下放至入水时,如果因水浮力的原因下沉困难,则可以采取向套箱内抽水,以减小套箱内外水位差。套箱下放到位后,采用22槽钢连接侧板竖向肋工字钢并与原有钻孔平台钢管桩及栈桥平台进行焊接,以免由于水流的作用使钢吊箱产生变形或位移。 7、底板封孔:钢吊箱安装完成后,潜水员水下用环形(半环形、二只)封堵板封堵吊箱底板与钢护筒之间的缝隙。二块封堵板间用螺栓连接固定,封堵板与吊箱底板间加装一层橡胶垫片以利止水。并检查底板是否与侧模脱开,底模在下沉过程中是否有脱焊,如果发生以上此种情况,应马上处理。对于钢护筒与底模之间的缝隙,由潜水员采用装干沙浆的编制袋或布肠袋封堵。8、砼封底:底板封孔

14、完成后采用导管法浇注水下封底混凝土,浇筑封底混凝土是吊箱施工成败的关键,根据设计图承台底钢筋保护层为28cm,结合以往施工经验在保证封底砼浇注质量的情况下,封底砼厚度采用40cm,封底砼顶面标高=承台底部标高=预制底板标高-0.25m+0.4m=0.15m。封底砼采用C30水下砼浇注,为保证砼的流动性,塌落度控制在1822cm之间。浇注前尽量保持箱内外水位差一致。9、套箱抽水:待封底砼浇注48小时之后,进行内支撑的安装,安装时采用边抽水边安装,安装时先将下水平内圈梁放置在水面以下,内圈梁水平支撑的主要作用是承受抽水时,箱内外水位差造成箱外水流作用力及水平侧压力对侧板荷载,水位较低时可以考虑不设

15、下水平内圈梁及水平支撑。10、封底砼找平:采用干砂浆对封底砼面进行找平。由于吊箱内水抽干后,外侧水压较大,水会沿着侧模和底模的拼缝渗进来,找平采用砂浆干料,吸附多余的水分。三、水中承台施工钢套箱封底结束,找平、堵漏后,钢套箱就施工完毕,进入承台施工工序,按设计制作安装钢筋、安装冷却管浇注第一层承台砼,根据原设计施工图可知:墩身竖向主筋埋入承台1.6m,即埋入第一层砼10cm,由于本工程墩身高度只有5.3m,如按原设计施工,则墩身竖向主筋仅仅埋置10cm,不利于架力定位,同时考虑减少钢筋接头及施工方便,本工程墩身竖向主筋拟采用一次下料安装,为保证主筋伸入承台不小于设计值,第一层承台浇注1.4m第

16、二层浇注1.6m。承台施工工艺及方法同陆地承台施工。四、施工安全、环保防护措施(一)安全措施1、在通航口上、下游均设置醒目施工导航标志浮标4个,以保证来往船舶航行安全,施工航标标志的设立须符合内河助航标志的规定,由航道部门,海事部门设立同时在钢平台伸向河道最前端大于2m处设航行指示标志(灯),由海事部门维持航道通航安全,在上下游有关区域内旋挂安全通航旗帜或警示浮标,发布河道通航安全公告。同时取得海事局中华人民共和国水上水下施工作业许可证后开始施工。2、施工人员应认真贯彻执行安全生产规程中的各项规定,加强现场安全教育工作。增强职工的安全意识,建立安全生产交底制度,要针对施工内容进行交底,并作书面

17、记录。3、工程施工中,现场施工管理人员,各工序责任人,应定期和不定期对施工的机械设备、测量计量仪器具的维护、磨损、连接和状态偏离等状况进行检查和技术复核,及时对机械设备进行保养、维修。4、起重吊装设备使用前,均应按程序进行检查和试运转验收,确认合格后报监理鉴认批准再投入使用。5、施工员起重工要对投入的起重吊装设备新旧程度、起重能力及司机的熟练程度有所了解,严格遵守“十不吊” 规定。6、应制定施工现场用电安全措施,、安装、维修或拆除临时用电设施必须有证专业电工进行,施工现场所有电器设施都应做好接地保护。施工现场所有电线电览均应与平台做好绝缘保护。7、施工用安全设施、设备,包括安全帽、安全带等劳动

18、防护用品须经检查,验收通过准予使用。8、在平台上施工时,平台周围要设置防护栏杆,栏杆要预备若干救生圈(带30米左右绳),施工人员要佩带安全帽、救生衣,要穿平底防滑软底鞋。9、对于吊箱施工应有气象和河流环境图,配备施工作业区和避风区范围之内的水文资料,每日收听气象预报并作好记录。10、大型装吊施工必须信号明确,严格按照装吊操作规程施工。11、整个围堰下放过程中,要严格按照操作规程,信号明确,统一指挥,严禁乱指挥、乱操作,保证围堰下放过程中整体平衡与安全。12、所有特殊工种操作人员,必须持证上岗。(二)防台风施工安全措施1、开工前与当地气象部门签订服务合同,及时掌握天气预报的气象趋势及动态,定期提

19、供旬、月气象预报,以此安排月度施工计划;并注意邻近3天天气预报,以此安排日施工计划,并同时做好预防的准备工作。2、成立防台风领导小组,明确责任,落实到人头。坚持防洪、防台风值班制度。遇有险情及时组织力量抢修,并及时向上级报告。3、台风季节及时掌握气象信息,并及时公告气象信息,及时做好防范措施。4、台风时,严禁一切水上施工作业,并及时清理施工现场,机械设备及时停靠至岸上安全地点,未能转移的机械设备,采取有效的加固措施,确保。5、台风时,关闭电机电设备的电闸箱或开关采取进盒和搭篷等防雨、防潮措施,并安装接地保护装置。(三)水保、环保措施1、必须学习贯彻国家、地方政府、业主、监理工程师及合同条款有关

20、水保法规及规定,明确本工程的水保要求,健全水土保持体系,把水保工作作为一项重要施工管理内容。2、保证原有交通的正常通行和维持沿线村镇的居民饮水、农田灌溉等的正常使用;3、在施工中做好施工弃渣的处理严格按批准的弃碴规划有序地堆放和利用弃碴,防止任意堆放弃碴降低河道的行洪能力和影响其他承包人的施工和危及下游居民的安全。4、根据地形、工程分布及施工部署,在施工中制定防水资源破坏、污染规划及实施方案。5、施工前作好施工场地的布置和临时排水设施,保证生活污水、生产废水不污染水源、不堵塞既有排水设施。6、布置大型临时设施时不压缩河道,不破坏既有水利设施,保证排水畅通。五、附件 1、特大桥7#、8#水中承台

21、钢吊箱围堰施工方案的审批意见;2、跨河段立面图;3、7#、8#墩水中承台套箱设计图;下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但

22、是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康

23、,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要

24、向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
