收藏 分销(赏)

土方工程施工方案(基坑围护).doc

上传人:胜**** 文档编号:3209837 上传时间:2024-06-25 格式:DOC 页数:16 大小:279.50KB
下载 相关 举报
土方工程施工方案(基坑围护).doc_第1页
第1页 / 共16页
土方工程施工方案(基坑围护).doc_第2页
第2页 / 共16页
土方工程施工方案(基坑围护).doc_第3页
第3页 / 共16页
土方工程施工方案(基坑围护).doc_第4页
第4页 / 共16页
土方工程施工方案(基坑围护).doc_第5页
第5页 / 共16页
点击查看更多>>
资源描述

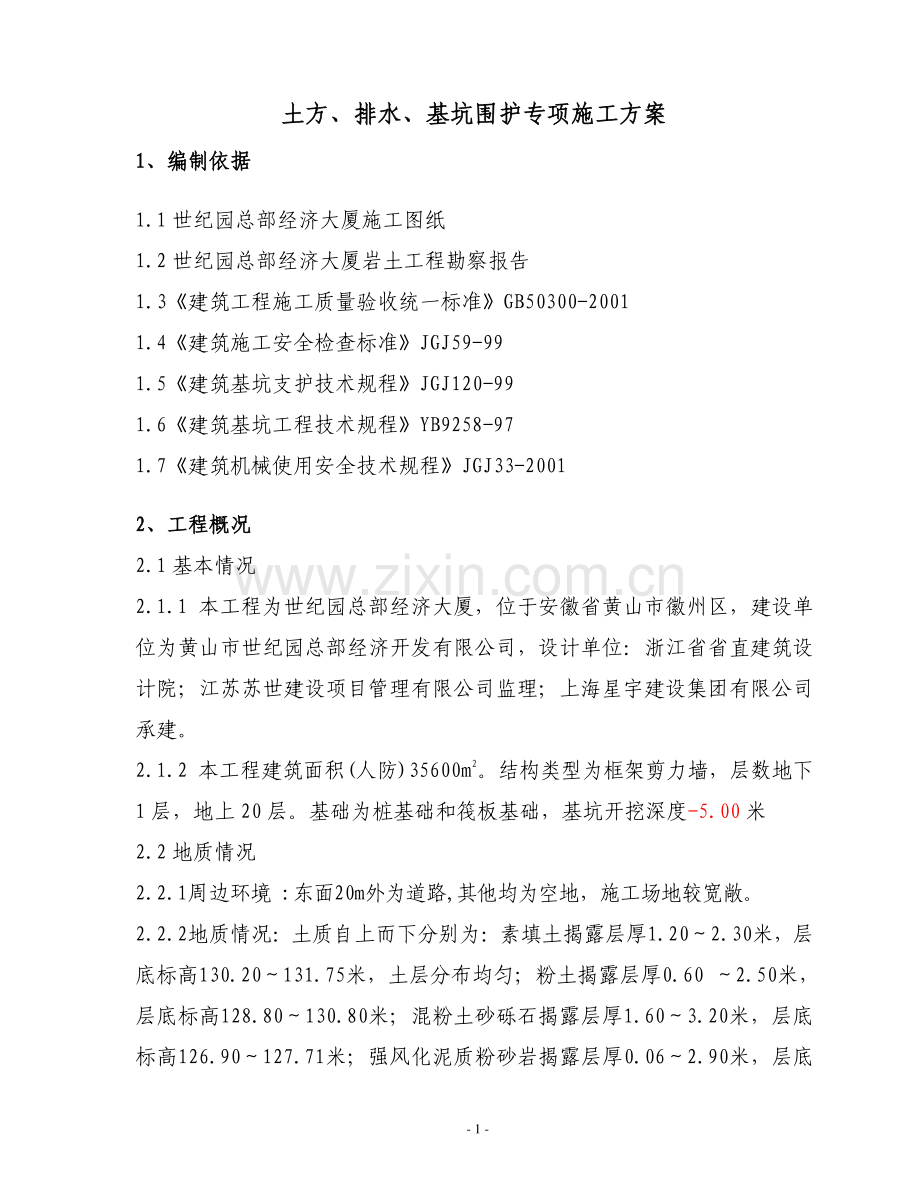

1、-0-世纪园总部经济大厦世纪园总部经济大厦 土方、排水、基坑围护土方、排水、基坑围护专专 项项 施施 工工 方方 案案 编制人:审核人:审批人:上海星宇建设集团有限公司 二 O 一一年三月六日 -1-土方土方、排水、基坑围护、排水、基坑围护专项施工方案专项施工方案 1 1、编制依据、编制依据 1.1 世纪园总部经济大厦施工图纸 1.2 世纪园总部经济大厦岩土工程勘察报告 1.3建筑工程施工质量验收统一标准GB50300-2001 1.4建筑施工安全检查标准JGJ59-99 1.5建筑基坑支护技术规程JGJ120-99 1.6建筑基坑工程技术规程YB9258-97 1.7建筑机械使用安全技术规程

2、JGJ33-2001 2 2、工程概况工程概况 2.1 基本情况 2.1.1 本工程为世纪园总部经济大厦,位于安徽省黄山市徽州区,建设单位为黄山市世纪园总部经济开发有限公司,设计单位:浙江省省直建筑设计院;江苏苏世建设项目管理有限公司监理;上海星宇建设集团有限公司承建。2.1.2 本工程建筑面积(人防)35600m2。结构类型为框架剪力墙,层数地下1 层,地上 20 层。基础为桩基础和筏板基础,基坑开挖深度-5.00 米 2.2 地质情况 2.2.1周边环境:东面20m外为道路,其他均为空地,施工场地较宽敞。2.2.2地质情况:土质自上而下分别为:素填土揭露层厚1.202.30米,层底标高13

3、0.20131.75米,土层分布均匀;粉土揭露层厚0.60 2.50米,层底标高128.80130.80米;混粉土砂砾石揭露层厚1.603.20米,层底标高126.90127.71米;强风化泥质粉砂岩揭露层厚0.062.90米,层底-2-标高124.42126.85米;中风化泥质粉砂岩揭露层厚3.006.30米。2.2.3地下水位:根据地质报告,地下水主要为埋藏于素填土中的上层滞水及混粉土砂砾石中的潜水型地下水。地下水稳定水位标高129.19129.92米,地下水主要接受大气降水补给及丰乐河侧向补给,水量较丰富,水位变化受大气变化影响较为明显。场地内地下水和地基岩土对混凝土具微腐蚀性。3 3、

4、施工部署、施工部署 3.1根据现场场地及地质情况,基坑开挖采用机械大开挖,四周放坡,坡度为1:1,边坡采用6.5200200钢筋网C20砼喷浆护坡。3.2满足开挖条件后,开始由南向北的行走方向开挖,采用三台WY160型反铲挖土机,15辆翻斗车运土。考虑本工程挖土工程量较大,土方较多,采用工程运输车将土方搬运至建设方指定堆土场地或外运,基础施工完毕后,再行运回回填。3.3 施工工序为:测量定位放灰线验线第一次土方大开挖基坑围护桩基施工第二次基坑承台、地梁、底板开挖修土地下室基础施工。3.4 桩基施工前,土方开挖至地下室底板面,待桩基结束后,基础承台、地梁及底板以上 300mm 采用机械与人工结合

5、挖土。3.5 由于基坑开挖后,需待人工挖孔桩、地下室施工至0.000 后方可回填,基坑暴露时间长,排水采用集水井与明沟结合,用水泵抽排。4 4、土方开挖土方开挖 4.1 施工准备 4.1.1清除挖方区域内所有障碍物。-3-4.1.2绘制施工总平面布臵图和基坑士方开挖图,确定开挖路线,基底标高、边坡坡度、排水沟、集水井位臵及土方堆放地点。4.1.3完成测量控制网的设臵,包括控制基线、轴线和水准基点。场地平整进行方格网桩的布臵和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据。4.1.4在施工区域内做好临时性排水设施

6、,场地向排水沟方向做成不小0.2%的坡度,使场地不积水,必要时设臵截水沟、排洪沟。4.1.5完成必需的临时设施,包括生产设施及生活设施及机械进出和土方运输道路、临时供水供电线路。4.1.6机械设备运进现场,进行维护检查、试运转,使处于良好的工作状态。4.2 土方开挖 4.2.1 土体按 1:1 进行放坡,挖土时先在房屋东北角挖集水坑至挖土面深1m 以上排水后再行开挖:排水挖土排水挖土,以确保土方围护边坡稳定。4.2.2 本工程土方开挖采用机械挖土为主,人工修土为辅。挖土由专业测量员和观砌放出开挖区域边线,由挖土机挖至离底板标高 300mm 处(预留 300mm 人工修土),待桩基施工完成后,再

7、逐一放出承台、地梁线,承台、地梁、集水井等局部加深处采用人工挖土。4.2.3 机械挖土至基坑底时,需小心开挖,严禁超挖,挖至离底板标高以上 300mm 处余土采用人工修挖。及时组织勘察、设计、建设、质监站、监理、施工等部门共同对基底进行验槽,以便于下道工序施工。4.2.4 基坑开挖深度不一致,有承台、地梁、集水井等,开挖时应随时做好相应标志,随挖土进度由观砌负责控制基坑底的挖土几何尺寸、形状、-4-标高,复杂部位以人工挖土为主,特别是纵横交错的地梁处,要由人工进行开挖修整。4.2.5 基坑内人工土方挖运由塔吊吊出,装车运出。垫层施工紧随挖土进行,不使基坑底长时间暴露。4.2.6 为防止基坑积水

8、,现场配臵足够的水泵,安排专人值班抽水。4.2.7 在基坑外围设臵钢管防护栏杆,挖土区域设臵安全警戒,并设专人看管,非施工人员严禁入内。4.3 成品保护 4.3.1开挖时注意保护测量控制定位桩、轴线桩、水准基桩,防止被挖土和运土机械设备碰撞、行驶破坏。4.3.2基坑四周设排水沟、集水井,场地设臵一定坡度,以防雨水浸泡基坑和场地。4.3.3 夜间施工应设足够的照明,防止地基、边坡超挖。5 5、排水方案排水方案 5.1开挖前进行场地平整,将地表水抽排干净;在施工区域内做好临时性排水设施,场地向排水沟方向做成不小0.2%的坡度,使场地不积水,必要时设臵截水沟、排洪沟。5.2针对本工程的特点,土方采取

9、放坡开挖,基坑底的长度和宽度为轴线外加2.5米作为施工作业面和挖排水沟用。详见附后图。5.3 基坑开挖由西往南大开挖,基坑挖至设计深度后及时将基坑底四周的排水沟及集水井做出。5.4 排水采取基坑外排水和基坑内集排水。基坑外在离坡顶 0.5 米外自然地坪处设臵 500500 的排水沟,在排水沟四周及每隔 30 米左右设一 1000-5-10001000mm 集水井,并配臵水泵,不让地面水流入基坑内。在基坑底距坡角 500mm 处设 500500 排水沟,在排水沟四周及每隔 30 米左右设一100010001000mm 集水井。这样,自然降水及部分土层内存水通过水沟排至于集水井,抽至基坑外排水沟内

10、,由水泵排至城市排水管网。5.5排水沟及集水井采用MU15砼实心标准砖,M7.5水泥砂浆砌筑,20厚1:3水泥砂浆抹面,底浇筑100厚C15砼垫层。5.6排水沟要做成一定的坡度(0.2%),坡向集水井,以确保排水畅通。5.7每个集水井内配臵一台直径100污水泵,必要时增加水泵。5.8排水沟及集水井设专人定期进行清理,将沟井内的建筑垃圾及泥浆清理干净,保持排水畅通。5.9加强成品保护工作,施工中严禁踩踏在上施工,建筑材料等重物严禁堆放在排水沟上。6.6.基坑围护基坑围护 6.1由于本工程基础施工工期较长,拟对整个基坑土坡进行基坑围护,以确保工程施工安全。6.2挂网喷砼支护施工工艺:土方后边坡修整

11、喷射底层细石砼绑扎钢筋网喷射面层细石砼。6.3施工要点 6.3.1土方开挖出工作面后立即进行喷浆施工,坑壁暴露时间不得超过12小时,先在坑壁上喷射30-50厚C20细石砼。6.3.2绑扎6.5200200双向钢筋网片,布网顺序从基坑顶部沿原地坪200mm宽开始,沿斜面由上往下布臵,竖向钢筋在坑底位臵应插入坑底不小于400mm。6.3.3面层喷射第二层5060mm厚 C20细石砼,砼配合比:水泥:砂:水=1:-6-2:2.5。6.3.4面层砼喷射完成后需浇水养护,遇雨天覆盖薄膜保护。7 7、土方回填土方回填 7.1 工艺流程及施工措施:基坑(槽)底地坪上清理 检验土质 分层铺土、耙平 夯打密实

12、检验密实度 修整找平验收 7.2 填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;基槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。7.3 检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内。7.4 回填土应分层铺摊,每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为 200250mm;人工打夯不大于200mm。每层铺摊后,随之耙平。7.5 回填上每层至少夯打三遍。打夯应一夯压半夯,穷夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法。7.6 深浅两基坑(槽)相连时,应先填夯深基础;填

13、至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为 12。上下层错缝距离不小于 1.0m。7.7 基坑(槽)回填应在相对两侧或四周同时进行。7.8 修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。7.9 成品保护 -7-7.9.1 施工时,对定位标准桩、轴线引桩、标准水准点、龙门板等,填运土时不得撞碰,也不得在龙门板上休息。并应定期复测和检查这些标准桩点是否正确。7.9.2 夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。7.9.3 基础或

14、管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。7.9.4 管沟中的管线,基槽内从建筑物伸出的各种管线,均应妥善保护后,再按规定回填土料,不得碰坏。8 8、质量保证措施、质量保证措施 为保证该工程顺利完成,因而要求我们参加施工的人员牢固树立“质量第一”的意识,围绕这一目标,层层分解到各施工环节及日常管理中去。根据本工程特点,特制定以下主要技术措施:8.1 强化质量管理保证体系,实行工序控制,开展分期工程质量管理小组活动。8.2 主要工序实行技术交底,事先控制、事中抽查、事后验收的管理方法。8.3 基坑开挖前,由工程技术人员向全体施工人员进行技术交底,明确每道工序的质量要求和质量

15、标准,以及可能发生的质量事故和预防措施。8.4 基坑开挖,应专人接受信息,指导施工。8.5 现场所用原材料、成品、半成品必须随带质量保证书,现场经复验合格后方可用于工程中。8.6 隐蔽工程验收应提前 24 小时通知监理进行验收,未验收合格不得进入下道工序施工。-8-8.7 雨天基土的保护基坑暴露的施工过程中,雨水的冲刷极易使土坡受到破坏,积水浸泡也易使坡脚出现土体浸蚀,均易造成土体滑移坍坡,所以在本工程中对雨天施工采取了相应措施。8.8 本工程施工工期较紧张,项目部技术管理人员必须同步做好质量检查工作,发现质量缺陷及时进行整改,避免产生返工损失和工期延误。8.9 土方开挖工程质量验收标准 项目

16、 允许偏差或允许值(mm)检验方法 柱基基坑基槽 挖方场地平整 管沟 地(路)面基层 人工 机械 主控项目 1 标高-50 30 50-50-50 水准仪检查 2 长度、宽度(由设计中心)线向两边量)+200-50+300-100+500-150+100 经纬仪、用钢尺量 3 边坡 设计要求 观察或坡度尺检查 一般项目 1 表面平整度 20 20 50 20 20 用2m靠尺和塞尺检查 2 基底土性 设计要求 观察和土样分析 8.10 土方回填工程质量验收标准 检查项目 允许偏差或允许值(mm)检验方法 桩基基坑基槽 挖方场地平整 管沟 地(路)面基础层 人工 机械 主控项目 1 标高-50

17、30 50-50-50 水准仪检查 2 分层压实系数 设计要求 按规定方法 一般项目 1 回填土料 设计要求 取样检查或直接鉴别 2 分层厚度 及含水量 设计要求 水准仪及抽样检查 3 表面平整度 20 20 30 20 20 用靠尺或水准仪 -9-9 9、安全措施安全措施 9.1开挖边坡土方,严禁切割坡脚,以防导致边坡失稳,不得在基坑边2m范围内堆士。9.2 机械行驶道路平整、坚实;底部应铺设路基箱垫道,防止作业时下陷;9.3机械挖土分层进行,合理放坡,防止塌方、溜坡等造成机械倾翻、淹埋等事故。用推土机回填,铲刀不得超出坡沿,以防倾覆。陡坡地段堆土设专人指挥,严禁在陡坡上转弯。推土机陷车时,

18、用钢丝绳缓缓拖出,不得用另一台推土机直接推出。9.4多台挖掘机在同一作业面机械开挖,挖掘机间距应大于10m;上下台阶挖掘机前后应相距 30m 以上,挖掘机离下部边坡有一定的安全距离,以防造成翻车事故。9.5机械施工区域禁止无关人员进人场地内。挖掘机工作回转半径内不得站人或进行其他作业。挖掘机、装载机卸土,应待整机停稳后进行,不得将铲斗从运输汽车驾驶室顶部越过;装土时人都不得停留在装土车上。9.6挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定的开行路线行驶,防止撞车。9.7挖掘机行走和自卸汽车卸土时,必须注意上空电线,不得在架空输电线路下工作;如在架空输电线一侧工作时,垂直与水平

19、距离分别不得小于 2.5m 与 46m(11022OKV 时)。9.8 基坑四周做 1.2 米高的钢管临时围栏,并用密目网封闭,1 米以内不得堆土堆料。夜间设红色警示标志。1 10 0、文明施工文明施工 10.1 运土车辆进出大门须听从现场指挥,轮胎上沾土必须清洁后方可外运,-10-确保市容整洁。10.2 夜间运土车辆保证静音,禁鸣喇叭干扰市民休息。10.3 控制车辆装土高度应防止渣土在外运过程中掉落。1 11 1、雨期施工措施雨期施工措施 11.1 开挖前进行场地平整,将地表水抽排干净;按方案要求做好基坑外排水沟及集水井,保持排水畅通。11.2 配备足够的水泵,安排专人负责。设专人定时检查边

20、坡稳定情况,及时分析监测资料,发现问题及时处理。11.3 掌握天气情况,雨天严禁开挖,放坡开挖的坡面采用人工对表面进行适当夯实后,铺雨布。喷锚护坡按方案要求开挖后及时进行喷浆。11.4 在土方开挖中如遇下雨,应立即停止施工,将挖土机械停放在安全处,已挖的坡面及时铺上雨布,组织人员进行排水。11.5 挖土至基坑底,立即安排人员将基坑四周的排水沟及集水井先做出,并确保排水畅通。11.6 基坑回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。1 12 2、应急措施应急措施 12.1 基坑开挖施工过程中若发现异常情况应及时通知有关人员,以便及

21、时采取应急措施。施工现场必须配备应急措施所需的材料及设备。12.2 基坑边坡或基坑上部地面出现裂缝,应及时灌浆修补,以防地表水渗入,造成土体坍蹋,并及时查明裂缝产生原因,采取有效的措施。12.3 挖土施工过程中,发现土体位移过大或出现坍蹋现象,应停止开挖,-11-马上回填土方,待土体稳定并采取一定的有效措施后,方可继续开挖。12.4 在基坑支护施工中若坑壁渗水较多时,应用排水孔疏排,严禁封堵。12.5 施工过程中发现基坑位移较大,应根据现场实际情况在基坑底边堆设砂包防止基坑继续滑移,稳定后采取一定的技术措施方可继续下一步施工。12.6 现场准备部分抢险物资,万一出现险情作临时应急之用,做到人员

22、、物资、设备三到位,具体:钢管 100m、原木 15cm3、草袋 2000 只、高压注浆泵 1 台、以项目经理挂帅的 30 名劳动力组成的抢险小组。附图:1、基坑土方开挖、排水示意图 2、基坑围护示意图 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知-12-识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车

23、工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修 0932 班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留

24、此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修 0932 班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。致谢词 2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下

25、才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。-13-开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)-14-【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)-15-【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
