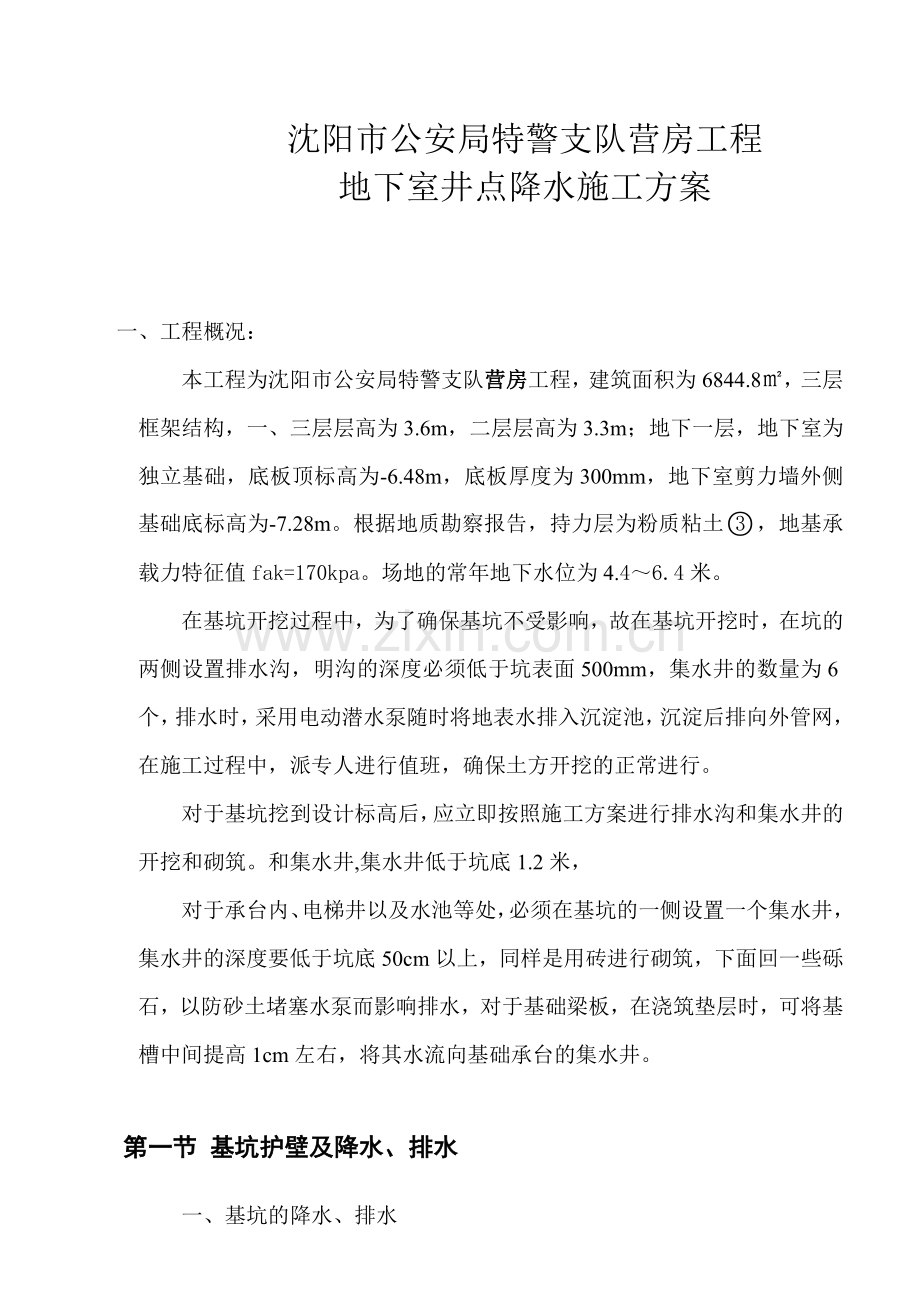

1、沈阳市公安局特警支队营房工程地下室井点降水施工方案一、工程概况: 本工程为沈阳市公安局特警支队营房工程,建筑面积为6844.8,三层框架结构,一、三层层高为3.6m,二层层高为3.3m;地下一层,地下室为独立基础,底板顶标高为-6.48m,底板厚度为300mm,地下室剪力墙外侧基础底标高为-7.28m。根据地质勘察报告,持力层为粉质粘土,地基承载力特征值fak=170kpa。场地的常年地下水位为4.46.4米。在基坑开挖过程中,为了确保基坑不受影响,故在基坑开挖时,在坑的两侧设置排水沟,明沟的深度必须低于坑表面500mm,集水井的数量为6个,排水时,采用电动潜水泵随时将地表水排入沉淀池,沉淀后

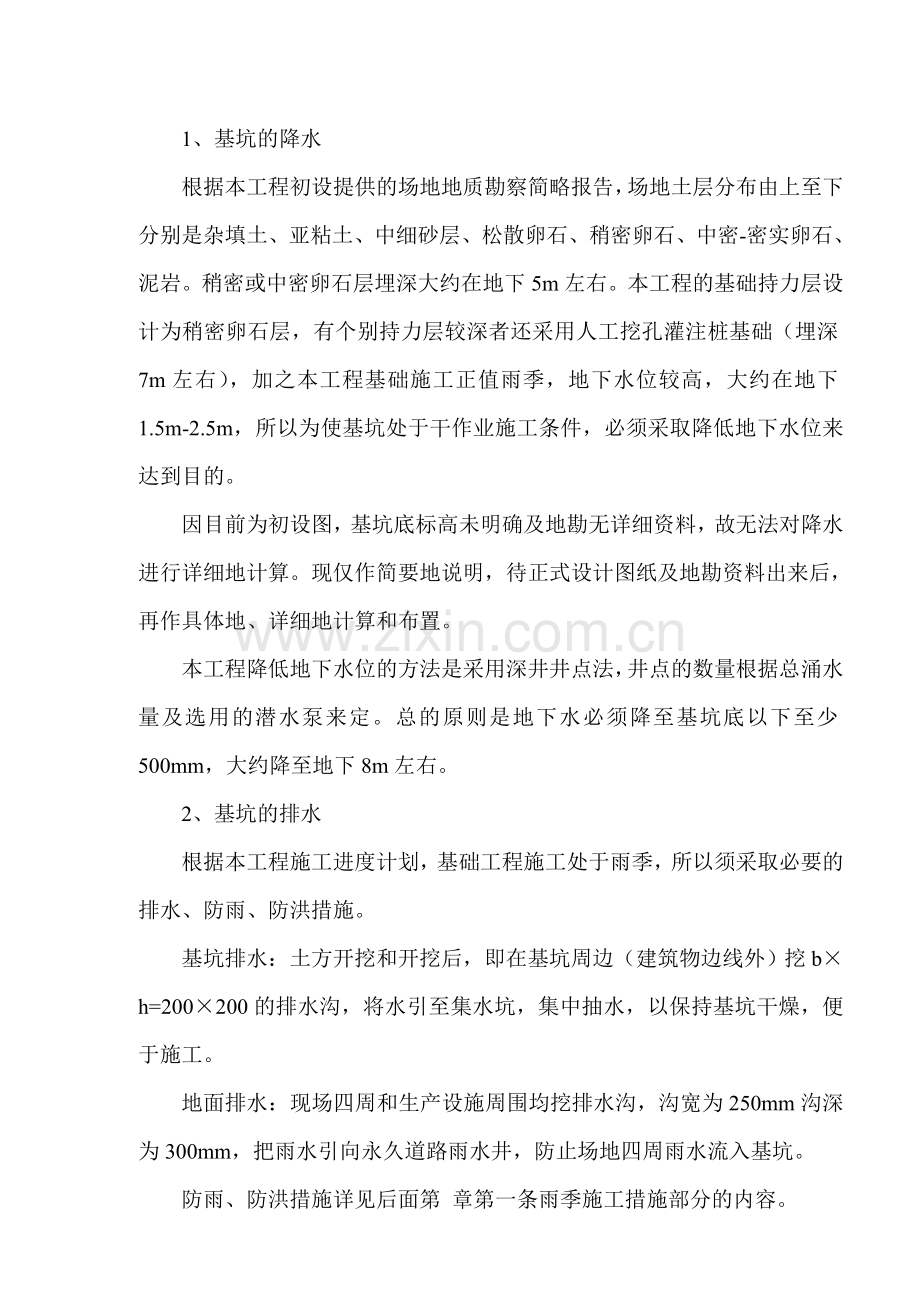

2、排向外管网,在施工过程中,派专人进行值班,确保土方开挖的正常进行。对于基坑挖到设计标高后,应立即按照施工方案进行排水沟和集水井的开挖和砌筑。和集水井,集水井低于坑底1.2米,对于承台内、电梯井以及水池等处,必须在基坑的一侧设置一个集水井,集水井的深度要低于坑底50cm以上,同样是用砖进行砌筑,下面回一些砾石,以防砂土堵塞水泵而影响排水,对于基础梁板,在浇筑垫层时,可将基槽中间提高1cm左右,将其水流向基础承台的集水井。第一节 基坑护壁及降水、排水一、基坑的降水、排水1、基坑的降水根据本工程初设提供的场地地质勘察简略报告,场地土层分布由上至下分别是杂填土、亚粘土、中细砂层、松散卵石、稍密卵石、中

3、密-密实卵石、泥岩。稍密或中密卵石层埋深大约在地下5m左右。本工程的基础持力层设计为稍密卵石层,有个别持力层较深者还采用人工挖孔灌注桩基础(埋深7m左右),加之本工程基础施工正值雨季,地下水位较高,大约在地下1.5m-2.5m,所以为使基坑处于干作业施工条件,必须采取降低地下水位来达到目的。因目前为初设图,基坑底标高未明确及地勘无详细资料,故无法对降水进行详细地计算。现仅作简要地说明,待正式设计图纸及地勘资料出来后,再作具体地、详细地计算和布置。本工程降低地下水位的方法是采用深井井点法,井点的数量根据总涌水量及选用的潜水泵来定。总的原则是地下水必须降至基坑底以下至少500mm,大约降至地下8m

4、左右。2、基坑的排水根据本工程施工进度计划,基础工程施工处于雨季,所以须采取必要的排水、防雨、防洪措施。基坑排水:土方开挖和开挖后,即在基坑周边(建筑物边线外)挖bh=200200的排水沟,将水引至集水坑,集中抽水,以保持基坑干燥,便于施工。地面排水:现场四周和生产设施周围均挖排水沟,沟宽为250mm沟深为300mm,把雨水引向永久道路雨水井,防止场地四周雨水流入基坑。防雨、防洪措施详见后面第 章第一条雨季施工措施部分的内容。二、基坑护壁本工程基坑采用放坡面钉钢丝网再抹1:2水泥砂浆护壁。具体作法详见附后基坑开挖图(附图1)。基础开挖前的地基降水已由北京市勘测设计研究院地基公司完成,为保证基础

5、施工中基坡的稳定,降水工程一直持续至基础完工。抽出的水采用明沟排水,排至蓄水池内,在基坑四周距坑边1.5m处设置钢管护栏,以维护施工人员的安全,施工材料及机具等的堆放要距坑边足够的距离,不得堆放在坑边,在基础结构的施工中应注意保护集水井,并派人员昼夜看护水泵及抽水管线,并定期检查,确保降水工作的顺利进行。深井井点降水依据标准:建筑工程施工质量验收统一标准GB50300-2001建筑地基基础工程施工质量验收规范GB50202-2002一、适用范围深井井点具有排水量大、降水深(1550m)、不受土质限制等特点,适用于地下水丰富,基坑深(lOm),基坑占地面积大的工程地下降水;流砂地区和重复挖方地区

6、使用这种方法,效果更佳。二、施工准备1、材料:无砂混凝土管(滤管)、滤网、38mm砂砾混合料、潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。2、作业条件:(1)现场三通一平已完成。(2)地质勘测资料齐全,根据地下水位埋深、土层分布和基坑放坡系数,确定井点位置、数量和降水深度。三、工艺流程井点测量定位挖井口安护筒钻机就位一钻孔回填井底砂垫层吊放井管回填井管与孔壁间的砾石过滤层洗井井管内下设水泵、安装抽水控制电路试抽水降水井正常工作降水完毕拔井管封井四、操作要点1、定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。2、采用冲击钻成孔,孔径一般为600800mm,用泥浆护壁,孔口设置护

7、筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。3、成孔后立即清孔,并安装井管。井管下人后,井管的滤管部分应放置在含水层的适当范围内,并在井管与孔壁间填充砾石滤料。4、安装水泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排出的水由浑变清,达到正常出水量为止。5、水泵安装后,对水泵本身和控制系统作一次全面细致的检查,合格后进行试抽水,满足要求后转入正常工作。6、观测井中地下水位变化,作好详细记录。管井剖面图五、质量要求1、基坑周围井点应对称、同时抽水,使水位差控制在要求限度内。2、井管安放应力求垂直并位于井孔中间,井管顶部应比自然地面高O5m。3、井管与土壁之间填充的滤料应一次完成,从井底填到

8、井口下1Om左右,上部采用不含砂石的粘土封口。4、每台水泵应配置一个控制开关,主电源线路要沿深井排水管路设置。5、大口井成孔直径,必须大于滤管外径30cm以上,确保滤管外围的过滤层厚度。6、滤管在井孔中位置偏移不得大于滤管壁厚。六、安全要求1、加强水位观测,使靠近建筑物的深井水位与附近水位之差保持不大于1Om,防止建筑物出现不均匀沉降。2、施工现场应采用两路供电线路或配备发电设备,正式抽水后干线不得停电停泵。3、定期检查电缆密封的可靠性,以防磨损后水沿电缆芯渗入电机内,影响正常运转。4、遵守安全用电规定,严禁带电作业。5、降水期间,必须24小时有专职电工值班,持证操作。6、潜水泵电缆不得有接头

9、、破损,以防漏电。七、环保措施1、泥浆必须排人泥浆地或用泥浆车及时运出场外,严禁随地排放。2、施工期间对噪声进行监测,不允许形成噪声污染。3、泥浆车要随时进行清洗。轻型井点降水依据标准:建筑工程施工质量验收统一标准GB50300-2001建筑地基基础工程施工质量验收规范GB50202-20021、范围本工艺标准适用于工业及民用建筑轻型井点降水项目。2、施工准备2.1、施工机具(1)滤管:3855mm,壁厚30mm无缝钢管或镀锌管,长2Om左右,一端用厚为40mm钢板焊死,在此端14m长范围内,在管壁上钻中15m的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外再包一层网眼较大的尼龙丝网

10、,每隔5060mm用lO号铅丝绑扎一道,滤管另一端与井点管进行联结。(2)井点管:3855mm,壁厚为30mm无缝钢管或镀锌管。(3)连接管:透明管或胶皮管与井点管和总管连接,采用8号铅丝绑扎,应扎紧以防漏气。(4)总管:75102mm钢管,壁厚为4mm,用法兰盘加橡胶垫圈连接,防止漏气、漏水。(5)抽水设备:根据设计配备离心泵、真空泵或射流泵,以及机组配件和水箱。(6)移动机具:自制移动式井架(采用振冲机架旧设备)、牵引力为6t的绞车。(7)凿孔冲击管:2198mm的钢管,其长度为10m。(8)水枪:505mm无缝钢管,下端焊接一个16mm的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压

11、胶管连接。(9)蛇形高压胶管:压力应达到150MPa以上。(10)高压水泵:100TSW一7高压离心泵,配备一个压力表,作下井管之用。2.2、材料粗砂与豆石,不得采用中砂,严禁使用细砂,以防堵塞滤管网眼。2.3、技术准备(1)详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题和采取的对策。(2)凿孔设备与抽水设备检查。2.4、平整场地为了节省机械施工费用,不使用履带式吊车,采用碎石桩振冲设备的自制简易车架,因此场地平整度要高一些,设备进场前进行场地平整,以便于车架在场地内移动。3、操作工艺3.1井点安装3.1.1、安装程序井点放线定位一安装高位水泵一凿孔安装埋设井点管

12、一布置安装总管一井点管与总管连接一安装抽水设备一试抽与检查一正式投入降水程序。3.1.2、井点管埋设(1)根据建设单位提供测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水,埋管时灌砂,并用水沟将小坑与集水坑连接,以便于排泄多余水。(2)用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在O408MPa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。一般含砂的粘土,按过去经验,套管落距在1000mm之内,在射水与套管冲切作用下,大约在1015min时间之内,井点管可下沉lOm左右,若遇到较厚的纯粘土时,沉管时

13、间要延长,此时可采取增加高压水泵的压力,以达到加速沉管的速度。冲击孔的成孔直径应达到300350mm,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孑L深度应比滤管设计安置深度低500mm以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持垂直,若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量保持上下一致。井孔冲击成型后,应拔出冲击管,通过单滑轮,用绳索拉起井点管插人,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,并在井点管与孔壁之间填灌砂石滤层,该砂石滤层的填充质量直接影响轻型井点降水的

14、效果,应注意以下几点:1)砂石必须采用粗砂,以防止堵塞滤管的网眼。2)滤管应放置在井孔的中间,砂石滤层的厚度应在60lOOmm之间,以提高透水性,并防止土粒渗入滤管堵塞滤管的网眼。填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。3)滤砂层的填充高度,至少要超过滤管顶以上10001800m,一般应填至原地下水位线以上,以保证土层水流上下畅通。4)井点填砂后,井口以下1015m用粘土封口压实,防止漏气而降低降水效果。3.1.3、冲洗井管将中1530m的胶管插入井点管底部进行注水清洗,直到流出清水为止。应逐根进行清洗,避免出现“死井”。3.1.4、管路安装首先沿井点管线外侧,铺设集水毛管,

15、并用胶垫螺栓把干管连接起来,主干管连接水箱水泵,然后拔掉井点管上端的木塞,用胶管与主管连接好,再用10#铅丝绑好,防止管路不严漏气而降低整个管路的真空度。主管路的流水坡度按坡向泵房5o的坡度并用砖将主干管垫好。并作好冬季降水防冻保温。3.1.5、检查管路检查集水干管与井点管连接的胶管的各个接头在试抽水时是否有漏气现象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气为止。在正式运转抽水之前必须进行试抽,以检查抽水设备运转是否正常,管路是否存在漏气现象。在水泵进水管上安装一个真空表,在水泵的出水管上安装一个压力表。为了观测降水深度,是否达到施工组织设计所要求的降水

16、深度,在基坑中心设置一个观测井点,以便于通过观测井点测量水位,并描绘出降水曲线。在试抽时,应检查整个管网的真空度,应达到550mmHg(7333KPa),方可进行正式投人抽水。3.2抽水轻型井点管网全部安装完毕后进行试抽。当抽水设备运转一切正常后,整个抽水管路无漏气现象,可以投入正常抽水作业。开机后一个星期后将形成地下降水漏斗,并趋向稳定,土方工程可在降水10d后开挖。4、质量标准本项目没有主控项目,只有一般项目。一般项目:4.1、排水沟坡度1-2%。观察检查。达到坑内无积水,沟内排水畅通。4.2、井管(点)垂直度1%。插管时观察检查。4.3、井管(点)间距150mm,与设计相比。尺量检查。4

17、.4、井管(点)插入深度200mm。与设计相比。用水准仪检查。4.5、过滤砂砾料填灌5mm。与计算值相比,检查回填料用量。4.6、井点真空度轻型井点60kpa。检查真空度表。喷射井点93kpa。检查真空度表。4.7、电渗井点阴阳极距离轻型井点80-100mm。尺量检查。喷射井点120-150mm。尺量检查。检查后形成施工记录,检查施工记录。5、成品保护6、应注意的质量问题6.1、土方挖掘运输车道不设置井点,这并不影响整体降水效果。6.2、在正式开工前,由电工及时办理用电手续,保证在抽水期间不停电。因为抽水应连续进行,特别是开始抽水阶段,时停时抽,井点管的滤网易于阻塞,出水混浊。同时由于中途长时

18、间停止抽水,造成地下水位上升,会引起土方边坡塌方等事故。6.3、轻型井点降水应经常进行检查,其出水规律应“先大后小,先混后清”。若出现异常情况,应及时进行检查。6.4、在抽水过程中,应经常检查和调节离心泵的出水阀门以控制流水量,当地下水位降到所要求的水位后,减少出水阀门的出水量,尽量使抽吸与排水保持均匀,达到细水长流。6.5、真空度是轻型井点降水能否顺利进行降水的主要技术指数,现场设专人经常观测,若抽水过程中发现真空度不足,应立即检查整个抽水系统有无漏气环节,并应及时排除。6.6、在抽水过程中,特别是开始抽水时,应检查有无井点管淤塞的死井,可通过管内水流声、管子表面是否潮湿等方法进行检查。如“

19、死井”数量超过10,则严重影响降水效果,应及时采取措施,采用高压水反复冲洗处理。6.7、在打井点之前应勘测现场,采用洛阳铲凿孔,若发现场内表层有旧基础、隐性墓地应及早处理。6.8、如粘土层较厚,沉管速度会较慢,如超过常规沉管时间时,可采取增大水泵压力,大约在1O14MPa,但不要超过15MPa。6.9、主干管应按本交底做好流水坡度,流向水泵方向。6.10、如在冬季施工,应做好主干管保温,防止受冻。6.1l、基坑周围上部应挖好水沟,防止雨水流人基坑。6.12、井点位置应距坑边225m,以防止井点设置影响边坑土坡的稳定性。水泵抽出的水应按施工方案设置的明沟排出,离基坑越远越好,以防止地表水渗下回流

20、,影响降水效果。6.13、如场地粘土层较厚,这将影响降水效果,因为粘土的透水性能差,上层水不易渗透下去,采取套管和水枪在井点轴线范围之外打孔,用埋设井点管相同成孔作业方法,井内填满粗砂,形成二至三排砂桩,使地层中上下水贯通。在抽水过程中,由于下部抽水,上层水由于重力作用和抽水产生的负压,上层水系很容易漏下去,将水抽走。由于地质情况比较复杂,工程地质报告与实际情况不符,应因地制宜采取相应技术措施,并向公司技术部通报。7、质量记录本工艺标准应具备以下质量记录:7.1降水与排水工程检验批质量验收记录表下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师

21、的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚

22、的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很

23、多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好

24、同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
