资源描述

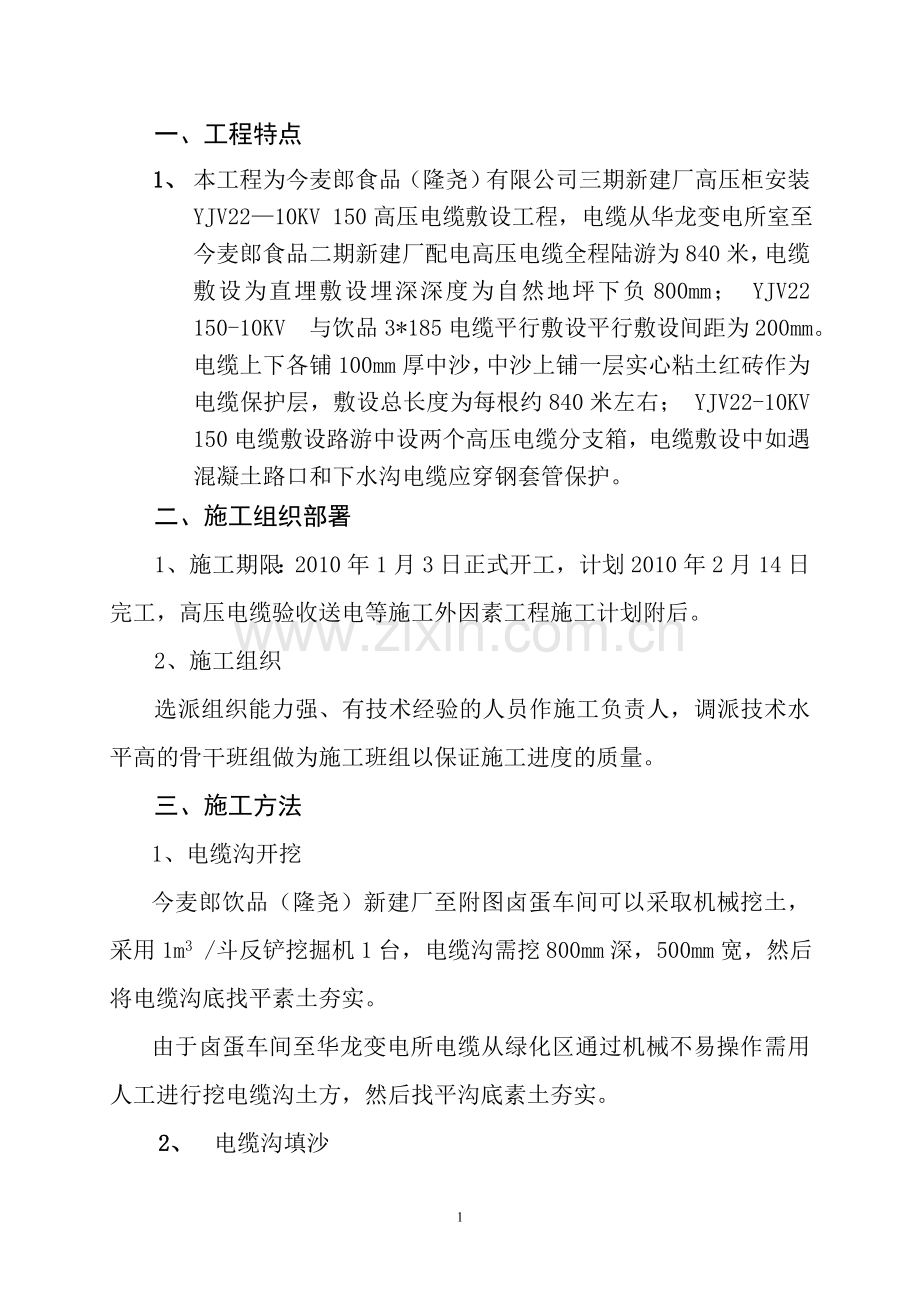

一、工程特点
1、 本工程为今麦郎食品(隆尧)有限公司三期新建厂高压柜安装YJV22—10KV 150高压电缆敷设工程,电缆从华龙变电所室至今麦郎食品二期新建厂配电高压电缆全程陆游为840米,电缆敷设为直埋敷设埋深深度为自然地坪下负800mm; YJV22 150-10KV 与饮品3*185电缆平行敷设平行敷设间距为200mm。电缆上下各铺100mm厚中沙,中沙上铺一层实心粘土红砖作为电缆保护层,敷设总长度为每根约840米左右; YJV22-10KV 150电缆敷设路游中设两个高压电缆分支箱,电缆敷设中如遇混凝土路口和下水沟电缆应穿钢套管保护。
二、施工组织部署
1、施工期限:2010年1月3日正式开工,计划2010年2月14日完工,高压电缆验收送电等施工外因素工程施工计划附后。
2、施工组织
选派组织能力强、有技术经验的人员作施工负责人,调派技术水平高的骨干班组做为施工班组以保证施工进度的质量。
三、施工方法
1、电缆沟开挖
今麦郎饮品(隆尧)新建厂至附图卤蛋车间可以采取机械挖土,采用1m3 /斗反铲挖掘机1台,电缆沟需挖800mm深,500mm宽,然后将电缆沟底找平素土夯实。
由于卤蛋车间至华龙变电所电缆从绿化区通过机械不易操作需用人工进行挖电缆沟土方,然后找平沟底素土夯实。

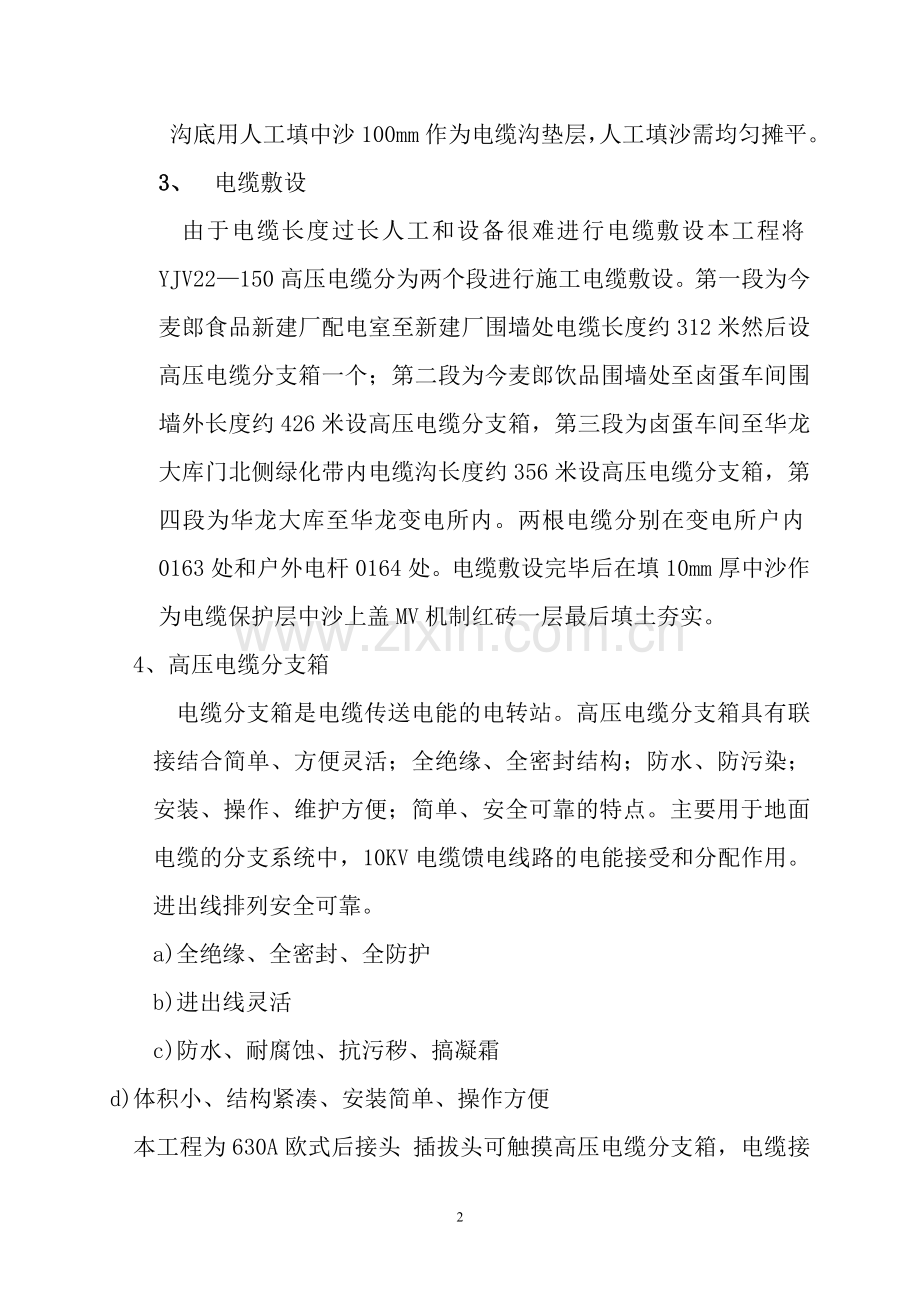

2、 电缆沟填沙
沟底用人工填中沙100mm作为电缆沟垫层,人工填沙需均匀摊平。
3、 电缆敷设
由于电缆长度过长人工和设备很难进行电缆敷设本工程将YJV22—150高压电缆分为两个段进行施工电缆敷设。第一段为今麦郎食品新建厂配电室至新建厂围墙处电缆长度约312米然后设高压电缆分支箱一个;第二段为今麦郎饮品围墙处至卤蛋车间围墙外长度约426米设高压电缆分支箱,第三段为卤蛋车间至华龙大库门北侧绿化带内电缆沟长度约356米设高压电缆分支箱,第四段为华龙大库至华龙变电所内。两根电缆分别在变电所户内0163处和户外电杆0164处。电缆敷设完毕后在填10mm厚中沙作为电缆保护层中沙上盖MV机制红砖一层最后填土夯实。
4、高压电缆分支箱
电缆分支箱是电缆传送电能的电转站。高压电缆分支箱具有联接结合简单、方便灵活;全绝缘、全密封结构;防水、防污染;安装、操作、维护方便;简单、安全可靠的特点。主要用于地面电缆的分支系统中,10KV电缆馈电线路的电能接受和分配作用。进出线排列安全可靠。
a)全绝缘、全密封、全防护
b)进出线灵活
c)防水、耐腐蚀、抗污秽、搞凝霜
d)体积小、结构紧凑、安装简单、操作方便
本工程为630A欧式后接头 插拔头可触摸高压电缆分支箱,电缆接头外表加装硫化层,较普通的产品(外表采用喷涂的普通产品)绝缘厚度多1mm,绝缘性能更强。
630A欧式后接头可和欧式前接头或另外的后接头连接,提供扩展的电缆连接回路(分支),它不能直接和套管座、穿墙套管连接。其尾部可直接用绝缘塞堵塞,也可扩展连接另一路欧式后接头或后接避雷器。
·主要包装
·630A欧式后接头本体
·双头螺栓
·绝缘塞(含半导体封冒)
·铜接地线、硅脂、清洁纸
·黑色防尘罩(非绝缘保护帽)
·绝缘自粘带、半导电带、PVC带
·应力锥
·装标尺卡、安装标尺卡、安装指导说明书
·压接端子
高压分支箱及基础附图
5、10kV交联聚乙烯绝缘电缆热缩头制作工艺标准
(1)、施工准备
设备及材料要求:主要材料,本工程电缆头附件及主要材料由保定合力达厂家配套供应,有合格证及说明书。其型号、规格、电压等级符合设计要求。辅助材料:焊锡、焊油、白布、砂布、芯线连接管、清洗剂、硅脂膏等,主要机具:喷灯、压接钳、钢卷尺、钢锯、电工刀、液压钳。
(2)作业条件: 电缆敷设完毕,绝缘电阻测试合格。
作业场所环境温度0℃以上,相对湿度70%以下没有在雨、雾、风天气中施工,施工现场干净、宽敞、光线充足。施工现场已经备有220V交流电源。
(3)、操作工艺
户内、户外终端头制作工艺流程:
剥外护套及钢铠→剥内护层、分芯线、焊接地线、绕包填充胶和密封胶→固定三芯指套→剥铜屏蔽、半道层、缠绕应力疏散胶→固定应力控制管、压接端子→包绕密封胶→固定绝缘管→固定密封管和相色管、固定伞裙。
用电缆夹将电缆垂直固定,户外头用电工刀剥去外套950mm,户内头剥650mm。留钢铠30mm。绑所线,剥除其余钢铠;剥内护层、分芯线、焊接地线、绕包填充胶和密封胶:钢铠断口处保留20mm内护层,其余剥除。切掉填充物,分开芯线。用砂纸将钢铠焊地线区打光,将地线分别焊在铜屏蔽和钢铠上。用填充胶填平钢铠断口处。钢铠焊地线区包在填充胶内。密封胶缠绕在外护套断口处; 固定三芯指套:
将三芯支套套入三叉根部,往下压紧,使用喷灯由中间向两端加热固定;剥铜屏蔽、半道层、缠绕应力疏散胶:从支套指端向上量取50mm铜屏蔽层,其余剥除。清理绝缘表面,将应力疏散胶拦薄。保留20mm半导层,其余剥除。清理绝缘表面,将应力疏散胶拉薄,缠绕在半导层和绝缘层交接处,把斜坡填平,各搭接5~10mm;固定应力控制管、压接端子: 将应力控制管套入绝缘芯线,搭接20mm铜屏蔽,加热固定。在芯线端部剥去长度为端子深加5mm的绝缘层,压接端子。
四、质量、工期、安全及文明施工保证措施
(一)质量保证措施
1、认真进行图纸会审,定位放线,预检复核,质量检验,材质检验,成品保护等工作,确保工程质量。
2、严格按照国家规范要求进行操作。
(二)工期保证措施
1、精心组织,合理部署,做到以控制计划为龙头,支持性计划为补充,为工期提供可靠的保证。
2、合理安排人力、物力、确保工程质量。
3、严把质量关、安全关,采取有效成品保护,避免损坏、污染等造成的返工、修补。
五、施工进度
1、2009年12月4日至2009年12月16日电缆沟挖土完成。
2、2009年12月17日至12月31日高压电缆分四段进行人工敷设。
3、2010年1月1日至2010年1月12日高压分支箱基础施工完成
4、2010年1月13日至1月28日高压电缆分支箱安装完毕
5、2010年1月29日至2010年2月10日高压电缆户内与户外电缆头制作完成
10
今麦郎饮品(隆尧)新建厂
高压电缆敷设工程施工方案及施工进度
河北华宇建筑有限责任公司
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
展开阅读全文
