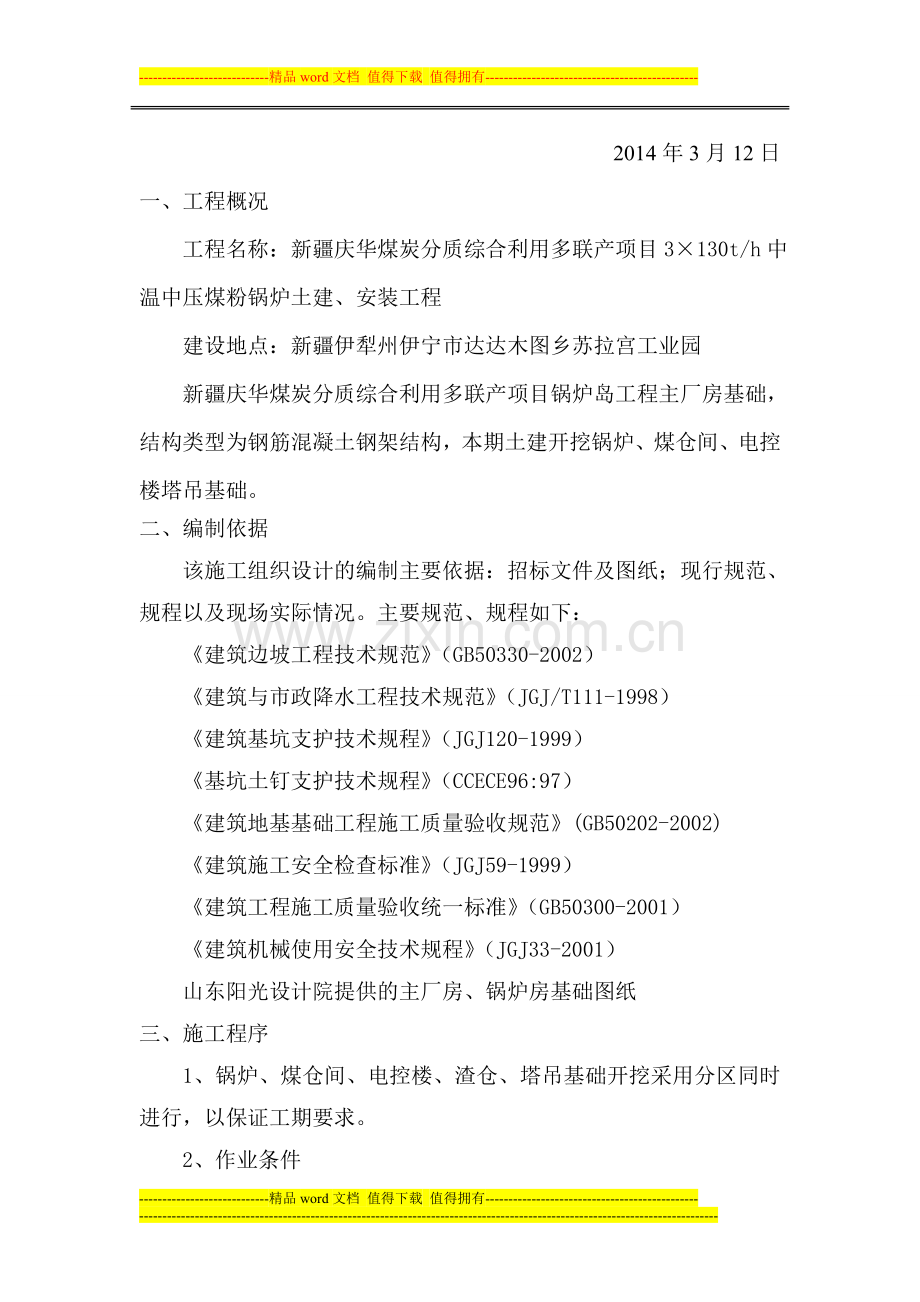

1、-精品word文档 值得下载 值得拥有- 新疆庆华煤炭分质综合利用多联产项目3x130t/h 中温中压煤粉锅炉系统土建安装工程基础土方开挖回填 专 项施工方案 编制: 审核: 批准:华西能源工业股份有限公司EPC新疆庆华项目部2014年3月12日一、 工程概况 工程名称:新疆庆华煤炭分质综合利用多联产项目3130t/h中温中压煤粉锅炉土建、安装工程 建设地点:新疆伊犁州伊宁市达达木图乡苏拉宫工业园新疆庆华煤炭分质综合利用多联产项目锅炉岛工程主厂房基础,结构类型为钢筋混凝土钢架结构,本期土建开挖锅炉、煤仓间、电控楼塔吊基础。二、 编制依据 该施工组织设计的编制主要依据:招标文件及图纸;现行规范、
2、规程以及现场实际情况。主要规范、规程如下:建筑边坡工程技术规范(GB50330-2002)建筑与市政降水工程技术规范(JGJ/T111-1998)建筑基坑支护技术规程(JGJ120-1999)基坑土钉支护技术规程(CCECE96:97)建筑地基基础工程施工质量验收规范(GB50202-2002)建筑施工安全检查标准(JGJ59-1999)建筑工程施工质量验收统一标准(GB50300-2001)建筑机械使用安全技术规程(JGJ33-2001)山东阳光设计院提供的主厂房、锅炉房基础图纸三、 施工程序 1、锅炉、煤仓间、电控楼、渣仓、塔吊基础开挖采用分区同时进行,以保证工期要求。 2、作业条件 、开
3、挖前应根据施工图纸要求,将开挖区域内的地下、地上障碍物清除处理完毕,和业主方沟通,明确地下相关管线位置后方可开挖。 、开挖场地的定位控制线,标准水平桩及基槽的尺寸,必须经过现场监理工程师认可后,方可开挖。、施工方案已通过监理工程师的审核,施工时按照规定要求的进行土方开挖工作。、回填用料采用优质戈壁料,挖取地点需经过业主方与监理工程师认可或指定采取戈壁料场地,进入现场的戈壁料自检合格后需报送监理、业主方检验经审批确认合格后方可用于回填。 3、工艺流程 施工准备测量放线定桩施工道路修建清理植被机械开挖土方人工配合反铲修坡成型边坡支护及基层处理基坑清理填料准备机械回填分层碾压现场试验合格填料准备机械
4、回填分层碾压现场试验合格致基础底标高施工方法及异常情况处理 1、施工方法、机械挖土,随挖土随修整边坡。在开挖至距离坑底500 mm以内时,施工管理人员及时指挥机械操作人员按照分层顺序,随向进行,控制基坑挖土运输车辆的交通安全。、机械开挖至最后一步时,施工员现场跟踪挖土层土质情况,当挖至弋壁土层时向下100250mm时,立即向业主、监理汇报,确认土层达到设计要求时,通知各有关单位到现场进行实际验收。、土方开挖深度依据地质勘探资料从表层耕织土面往下0.3米-0.4米,粉土层3.9-5.3米。累计挖掘实际深度为5.7米,约相当于相对标高711.4米左右,根据现场实际地质条件及土质情况,采用1:0.5
5、放坡,且在自然挖土层向下2.0米处做二级放坡,第二层平台宽度为2.0米。基坑底部按照基础承台外边线投影向外300mm进行挖掘。、根据设计要求的规定分层回填,每层回填厚度及压实遍数符合相关规范要求。基坑回填时,项目部要派专人负责指导施工,每层回填不得超过规范要求厚度,振压时先静压后振压。尤其要保证边坡、转角处等不易振压的部位。、在回填过程中,随时检查坑壁稳定状态,回填土采用戈壁料回填。、在挖土到最后收方时,从基坑西侧沿塔吊基坑南侧向南方向开挖一条坡道,坡道供回填弋壁料汽车通行。坡度要求按附图示施工。 2、异常情况处理:开挖过程中,施工人员要随时注意观察基坑土质变化及边坡稳定情况,出现异常情况,立
6、即报告。、场内如有暗浜或软弱夹层,应将於泥全部清除干净,用砂石分层夯实至设计标高;、开挖过程中如遇滑坡迹象,应立即暂停施工,报告业主并主动采取应急措施,在转移工人的同时,将滑坡现场进行封锁;测量人员根据滑坡迹象设置观测点,以便观测坡体平面及竖向位移,为应急措施提供重要的原始资料。五、 进度计划(见附件1)六、资源配置计划序号机械名称规格数量备注1反铲挖土机小松360型3台2中型铲运机龙工F502台3自卸车德龙F300012台4振动式压路机25T2台5平地机徐工1801台6洒水车20M31台七、人力资源配置计划序号职位人数工作内容1项目经理1负责全面现场工作2技术负责人1主管现场开挖方案确定,现
7、场技术工作3测量人员1全面负责全厂测量工作4安全员1做好开挖过程中安全工作5车辆指挥人员4协调开挖过程中车辆的协调工作七、安全技术措施按照我公司职业健康安全管理手册、程序文件严格对现场安全防护进行控制。现场成立安全领导小组,工地设专职安全员,全面负责安全生产及各种安全教育活动,由工程部组织有关部门对现场进行经常性检查,发现隐患及时组织人员整改。保证无重大事故。场内按各阶段施工情况在进出口和危险区挂宣传画、色标、标牌及标语,各种防护部位防护到位。各种标牌应挂齐,并挂在醒目部位处,符合OHSAS18001标准。 1、基坑的防护、土方开挖要探明地下管网,防止发生意外事故;、在距基坑边0.6米周围用4
8、8钢管设置两道护身栏杆,立杆间距4米,高出自然地坪1.5米,埋深0.6米.基坑上口边1米范围内不许堆土、堆料和停放机具。各施工人员严禁翻跃护身栏杆。基坑施工期间设警示牌,夜间加设红色灯标志;、基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手;、坑下人员休息要远离基坑边及放坡处,以防不慎;、施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。 2、施工现场场容管理措施、施工现场执行“谁主管,谁负责”的原则,工地项目经理对施工现场管理工作全面负责,一切与建设工程施工活动有关的单位和个人,必须服从管理。、进入现场的土方机械及材料不用时要堆放整齐
9、,不得混乱,每天安排专人保持现场的整洁;、进入施工现场的所有人员必须佩带安全帽,非施工人员不准进入施工现场;、各种机械定期保养,机械操作人员建立岗位责任制,做到持证上岗,严禁无证操作;、天气干燥时,现场适量洒水,减少扬尘。八、质量管理措施建立以项目经理为负责人的质量保证体系。开工前组织全部进场人员学习施工方案,熟悉图纸及地质状况,对机械操作手进行技术交底,要求掌握施工的技术要点。每一道工序开工前,学习规范要求,精心施工。完工后,进行严格自检,不合格者坚决返工,按国际ISO9002 认证标准与要求进行全过程的质量管理。土方开挖工程质量验收标准项序检查项目允许偏差或允许值(mm)检查方法柱基基坑基
10、槽挖方场地平整管内地(路)面基层人工机械主控项目1标高- 503050- 50- 50水准仪检查2长度、宽度+ 200- 50+ 300- 100+ 500- 150+ 100-经纬仪、钢尺3边坡设计要求观察、坡度尺一般项目1表面平整度2020502020用2 m靠尺和楔形塞尺2基低土性设计要求观察或土样分析注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。 土方回填工程质量验收标准项序检查项目允许偏差或允许值(mm)检查方法柱基基坑基槽挖方场地平整管内地(路)面基层人工机械主控项目1标高-503050- 50- 50水准仪检查2分层压实系数设计要求按规定方法一般项目1回填土料设计要求取样检查或直观鉴别2分层厚度及含水量设计要求水准仪及抽样检查3表面平整度2020302020用靠尺或水准仪九、施工平面布置图(见附件2) -精品word文档 值得下载 值得拥有-
