收藏 分销(赏)

徐州市政无锡梅村污水处理厂钢筋工程施工方案.doc

上传人:可**** 文档编号:3201638 上传时间:2024-06-24 格式:DOC 页数:7 大小:70.50KB
下载 相关 举报
徐州市政无锡梅村污水处理厂钢筋工程施工方案.doc_第1页
第1页 / 共7页
徐州市政无锡梅村污水处理厂钢筋工程施工方案.doc_第2页
第2页 / 共7页
徐州市政无锡梅村污水处理厂钢筋工程施工方案.doc_第3页
第3页 / 共7页
徐州市政无锡梅村污水处理厂钢筋工程施工方案.doc_第4页
第4页 / 共7页
徐州市政无锡梅村污水处理厂钢筋工程施工方案.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

1、-精品word文档 值得下载 值得拥有-1、钢筋工程概况CAST池钢筋总量为286.32吨,钢筋优先采用接触对焊,采用搭接时,HRB235时不应小于35d,HRB335时不应小于45d,焊接接头连接区段长度为35d且不小于500mm,同一连接区段内的钢筋搭接接头面积百分率不应超过25%。砼保护层:底板下层50mm,上层35mm,壁板、池(合井)内梁、柱、牛腿35mm,其它梁、柱30mm,走道板20mm。加强带两侧分设网格510mm的钢丝网,后浇带位置增设加强钢筋长4m,其直径与相邻原钢筋相同,按左右间隔交替布置。2、施工段划分按CAST池划分四个施工段组织流水施工,施工段工作量大致相等,使各道

2、工序做到合理搭接、衔接紧密、穿插有序,以充分达到优化资源配置,节约工程成本,确保工程质量和工期的要求。3、施工机械配备及人员安排电焊机2台,调直机1台,钢筋弯曲机1台,钢筋切断机1台,具体型号详见施工组织总设计,施工高峰期钢筋工为50人。4、钢筋工程施工方案4.1、原材料准备:钢筋进场严把验收关,加强产品验证,检查产品合格证,出厂价验报和进场复试报告等,质量资料及自检、核查,钢筋外观应平直,无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。同时根据钢筋混凝土用热轧钢筋(GB1499)的规定抽取试件作力学性能检验,做好原材料复试工作,当发现钢筋脆断,焊接性能不良或力学性能显著不正常等现象时,应对该

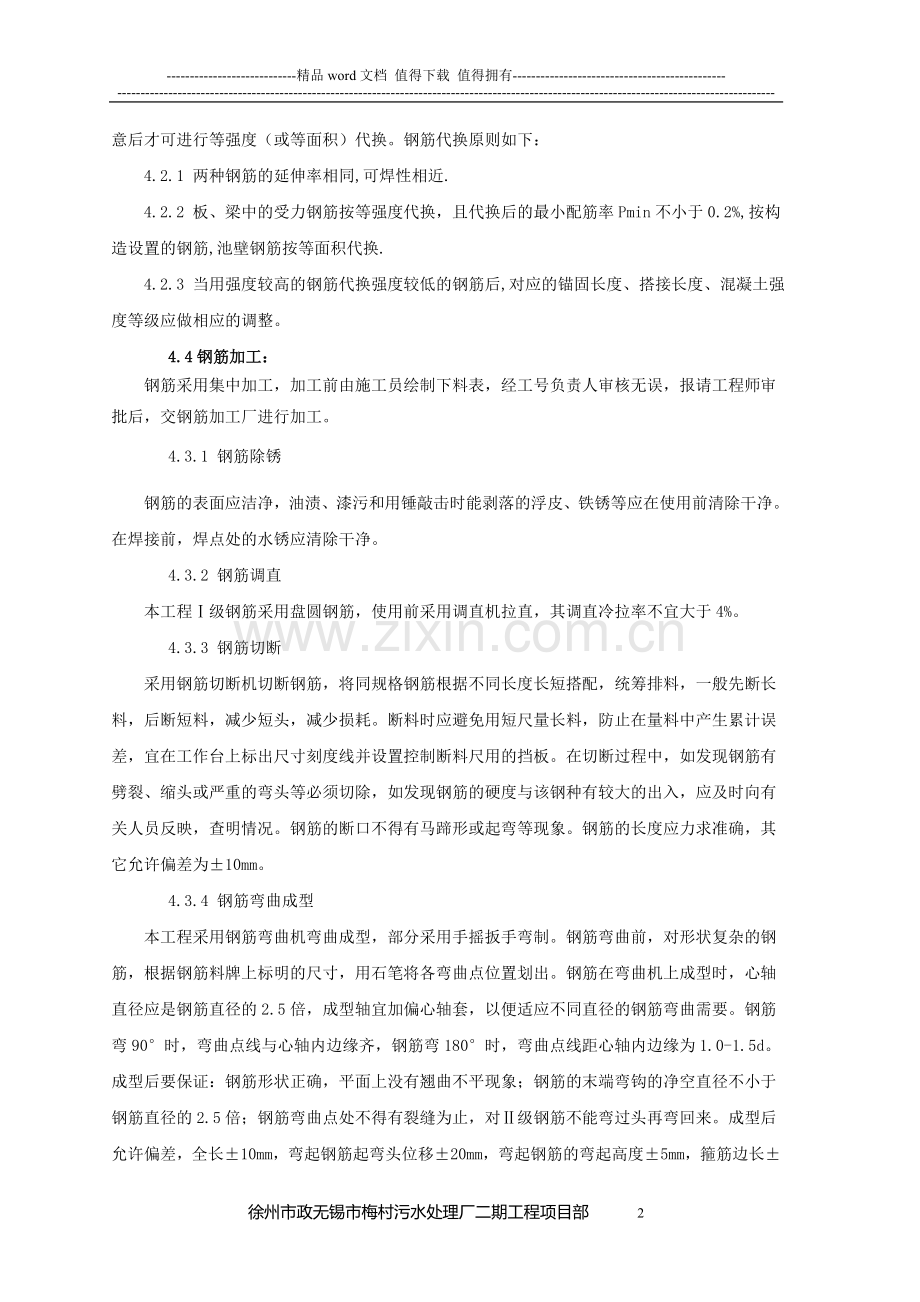

3、批钢筋进行化学成分检验或其它专项检验,总之不合格的钢材不能进场。万一发现有不合格的立即清退出场,绝不通融将就,以免留下后患。到施工现场指定地点堆放,分规格、型号做好标识。4.2、原材料存放钢筋按照级别、直径、炉号、试验与否分类堆放,已试验合格的钢筋挂白色标牌,尚未试验钢筋挂黄色标牌;已试验不合格钢筋挂红色标牌,并设置单独存放区,及时清退出厂。钢筋码放时,其下部垫放预制混凝土支墩,使钢筋距地面300mm并保证钢筋不变形,钢筋上面覆盖苫布,保证待用钢筋清洁无污染。钢筋码放处干燥、通风,避免钢筋因潮湿而生锈。 4.3 钢筋配料与代换:钢筋施工前检查各节点钢筋交叉关系,严格实行翻样制度,加强对钢筋翻样

4、单的技术复核,对钢型、规格、数量、进场时间要准确明晰,为满足施工急需要分批分阶段做配料单,保证及时而准确。当施工中遇有钢筋的品种和规格与设计要求不符时,需出工程联系单经设计代表同意后才可进行等强度(或等面积)代换。钢筋代换原则如下:4.2.1 两种钢筋的延伸率相同,可焊性相近.4.2.2 板、梁中的受力钢筋按等强度代换,且代换后的最小配筋率Pmin不小于0.2%,按构造设置的钢筋,池壁钢筋按等面积代换.4.2.3 当用强度较高的钢筋代换强度较低的钢筋后,对应的锚固长度、搭接长度、混凝土强度等级应做相应的调整。 4.4钢筋加工:钢筋采用集中加工,加工前由施工员绘制下料表,经工号负责人审核无误,报

5、请工程师审批后,交钢筋加工厂进行加工。4.3.1 钢筋除锈钢筋的表面应洁净,油渍、漆污和用锤敲击时能剥落的浮皮、铁锈等应在使用前清除干净。在焊接前,焊点处的水锈应清除干净。 4.3.2 钢筋调直本工程级钢筋采用盘圆钢筋,使用前采用调直机拉直,其调直冷拉率不宜大于4%。 4.3.3 钢筋切断采用钢筋切断机切断钢筋,将同规格钢筋根据不同长度长短搭配,统筹排料,一般先断长料,后断短料,减少短头,减少损耗。断料时应避免用短尺量长料,防止在量料中产生累计误差,宜在工作台上标出尺寸刻度线并设置控制断料尺用的挡板。在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头等必须切除,如发现钢筋的硬度与该钢种有较大的出

6、入,应及时向有关人员反映,查明情况。钢筋的断口不得有马蹄形或起弯等现象。钢筋的长度应力求准确,其它允许偏差为10mm。 4.3.4 钢筋弯曲成型本工程采用钢筋弯曲机弯曲成型,部分采用手摇扳手弯制。钢筋弯曲前,对形状复杂的钢筋,根据钢筋料牌上标明的尺寸,用石笔将各弯曲点位置划出。钢筋在弯曲机上成型时,心轴直径应是钢筋直径的2.5倍,成型轴宜加偏心轴套,以便适应不同直径的钢筋弯曲需要。钢筋弯90时,弯曲点线与心轴内边缘齐,钢筋弯180时,弯曲点线距心轴内边缘为1.0-1.5d。成型后要保证:钢筋形状正确,平面上没有翘曲不平现象;钢筋的末端弯钩的净空直径不小于钢筋直径的2.5倍;钢筋弯曲点处不得有裂

7、缝为止,对级钢筋不能弯过头再弯回来。成型后允许偏差,全长10mm,弯起钢筋起弯头位移20mm,弯起钢筋的弯起高度5mm,箍筋边长5mm。 4.4 钢筋焊接:本工程池壁主要采用电渣压力焊。4.4.1材料、机具(1)焊剂:焊剂的性能应符合GB5239的规定,焊剂的型号为HJ401,焊剂存放应干燥,防止受潮。焊剂应有出厂合格证。焊剂使用前应烘培并做好记录。(2) 机具:自动电渣压力焊设备。4.4.2作业条件 4.4.2.1 焊工必须持有有效合格证4.4.2.2设备必须经过安全部门的验收,焊接夹具必须有足够的刚度。4.4.2.3电源应符合要求,电压下降不得大于5%4.4.2.4操作场地必须符合安全要求

8、,具备安全措施。4.4.3操作工艺4.4.3.1焊前准备(1)钢筋端头制备钢筋安装前,焊接部位和电极钳口接触(150范围)的钢筋表面上的锈斑、油污、杂物等,应清理干净,钢筋端部若有弯折、扭曲,应予以切除。 (2)安装焊接夹具,夹具的下钳口夹紧下钢筋的适当位置,同时确保焊接处的焊剂有足够的淹埋深度。4.4.3.2施焊要点(1)通过操作杆或操纵盒上的开关,先后接通焊机的焊接电流回路和电 源的输入回路,在钢筋的端面之间引燃电弧,开始焊接。(2)电弧过程引燃电弧后,控制电压,借助操纵杆使上下钢筋端面之间的钢筋保持一定的距离,进行电弧过程的延时,使焊剂不断熔化而形成必要深度的渣池。(3)电渣过程:随后逐

9、渐下送钢筋,使上端部插入渣池,电弧熄灭,进入电渣过程的延时,使钢筋全端面加速融化。(4)挤压断电:电渣过程结束,迅速下送钢筋,使其端面与下钢筋端面相互接触。趁热排除熔渣和熔化金属。同时切断电源。接头焊毕,应停歇20-30S方可收回焊剂和卸下焊接夹具。 4.4.4焊接检验 在焊接生产中焊工应进行自检,当发现偏心、弯折、烧伤等焊接缺陷时,应查找原因和采取措施,即使消除。 焊接完毕,应以300个接头为一批,抽取试样进行检验。 4.5 钢筋绑扎与安装: 4.5.1 准备工作核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单、料牌相符,如有错漏,应纠正增补;4.5.1.2准备绑扎用的铁丝、绑扎工具、

10、绑扎架等;4.5.1.3准备控制砼保护层用的水泥砂浆垫块;4.5.1.4划出钢筋位置线;4.5.1.5绑扎接头的搭接长度ld应符合设计及规范要求;4.5.1.6绑扎形式复杂的结构部位时,应先研究逐根钢筋穿插就位的顺序,并与模板工联系讨论支模和绑扎钢筋的先后次序,以减少绑扎困难。4.5.2 垫块的制作和使用根据设计图纸计算出不同部位的垫块形状、尺寸,经技术负责人批准后,由专人负责集中加工。每个部位垫块的强度等级、颜色与结构混凝土相同,配比由试验室试配。垫块加工完毕后,经项目部质控人员验收后存入专用料库,使用时依照程序进行发放。钢筋绑扎时把由工程师审批合格的垫块,放置在基础或侧墙直墙段,每平方米加

11、垫块不少于一块,在侧墙拐角或有斜八字凸出段另外加倍放置垫块,垫块呈梅花状放置并与钢筋绑牢。为保证结构拆模后垫块与其它部位混凝土的颜色一致,我们采取垫块底部使用同品种纯水泥浆掺加适量的粉煤灰的方法对垫块进行抹面处理,可以有效解决颜色不一致的问题。4.5.3 底板钢筋绑扎钢筋网的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。双向主筋的钢筋网,则须将全部钢筋相交点扎牢。绑扎时应注意相邻绑扎点的铁丝扣要成八字形,以免网片歪斜变形。双层钢筋网应设置16撑脚,每隔1米放一个(见附图一)。钢筋的弯钩应朝上,不倒向一边,双层钢筋网的上层钢筋弯钩应朝下。壁板与柱插筋

12、位置一定要固定牢靠,以免造成位移。 4.5.4 壁板与柱钢筋绑扎绑扎柱筋时,所有箍筋只能从柱顶上部逐一套入,套入时要注意箍筋弯钩应交错放置,箍筋转角与纵向钢筋交叉点均应扎牢,绑扎箍筋时绑扣相互间应成八字形。壁板的垂直钢筋长度不宜超过4米(钢筋直径12mm)或6m(直径12mm),水平钢筋每段长度不宜超过8米,以利绑扎。钢筋的弯钩应朝向砼内,双层钢筋网在两层钢筋中间应设置撑铁,撑铁为mm钢筋制成,长度等于两层网片的净距,间距约为1米,相互错开排列。柱壁板钢筋可在基础底板绑扎之后浇筑砼之前插入底板内,绑扎在模板安装前进行。 4.5.5 梁、板箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上,其余

13、同柱,板的钢筋网绑扎与底板相同,但应注意板上部的负筋,要防止被踩下。 4.6 施工中应注意的问题 4.6.1钢筋绑扎过程中,如钢筋位置与预留孔、预埋管位置冲突时,根据设计图纸要求施工。4.6.2钢筋绑扎完成及时约请工程师进行检查,合格后方可浇筑混凝土。在混凝土浇筑前,保护好已绑扎完毕的钢筋,不在钢筋上踩踏、放置重物;同时不随意改变已验收的钢筋的形状。5、质量保证措施钢筋工程属隐蔽工程,在进行下一道工序之前要进行验收,并作好记录,只有验合格后方可进行下道工序施工。 5.1 钢筋加工应严格按照“钢筋工程施工工艺流程”(见附图二). 5.2 根据设计图纸检查钢筋的钢号、直径、根数、间距是否正确,特别

14、是要注意检查负筋的位置。 5.3 检查钢筋的接头位置及搭接长度是否符合规定。 5.4 检查砼保护层是否符合要求。 5.5 检查钢筋绑扎是否牢固,有无松动变形现象。 5.6 钢筋表面不允许有油渍、漆污和颗粒状(片状)铁锈。 5.7 钢筋位置的允许偏差,不得大于下表规定项 次项 目允 许 偏 差 (mm)1受力钢筋排距52钢筋弯起点位置203箍筋、横向钢筋间距204焊接预埋件中心位置5水平高差+3,05受力钢筋保护层基础10柱、梁5板、墙36、安全保证措施 6.1 进场必须遵守安全生产六大纪律。 6.2 钢筋断料、配料、弯料等工作应在地面进行,不准在高空操作。 6.3 搬运钢筋要注意附近有无障碍物

15、、架空电线和其它临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。 6.4 现场绑扎悬空梁钢筋时,不得站在模板上操作,必须要在脚手板上操作;绑扎柱钢筋时,不准站在钢箍上绑扎,也不准将木料、管子、钢模板穿在钢箍内作为立人板。 6.5 起吊钢筋时,下方禁止站人,规格必须统一,不许长短参差不一,不准一点吊。 6.6 切割机使用前,必须检查机械运转是否正常,是否漏电,电源线须进漏电开关,切割机后方不准堆放易燃物品。 6.7 钢筋头子应及时清理,成品堆放要整齐,工作台要稳,钢筋工作棚照明灯必须加网罩。 6.8 高空作业,不得将钢筋集中堆在模板和脚手板上,也不要把工具、钢箍、短筋随意放在脚手板上,以免滑下伤人。 6.9 在雷雨时必须停止露天操作,预防雷击钢筋伤人。 6.10 钢筋骨架不论其固定与否,不得在其上行走,禁止从柱、壁板钢筋上下。 6.11 钢筋冷拉及焊接执行公司施工现场有关操作规程安全注意事项。7、钢筋工程施工进度安排底板钢筋 11d2007年1月23日2007年2月02日4.8m池壁钢筋5d2007年2月06日2007年2月11日 7.5m池壁钢筋6d2007年2月27日2007年3月04日徐州市政无锡市梅村污水处理厂二期工程项目部 7

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
