收藏 分销(赏)

公路、市政道路工程岩土工程勘察报告.doc

上传人:胜**** 文档编号:3192689 上传时间:2024-06-24 格式:DOC 页数:21 大小:169KB
下载 相关 举报
公路、市政道路工程岩土工程勘察报告.doc_第1页
第1页 / 共21页
公路、市政道路工程岩土工程勘察报告.doc_第2页
第2页 / 共21页
公路、市政道路工程岩土工程勘察报告.doc_第3页
第3页 / 共21页
公路、市政道路工程岩土工程勘察报告.doc_第4页
第4页 / 共21页
公路、市政道路工程岩土工程勘察报告.doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

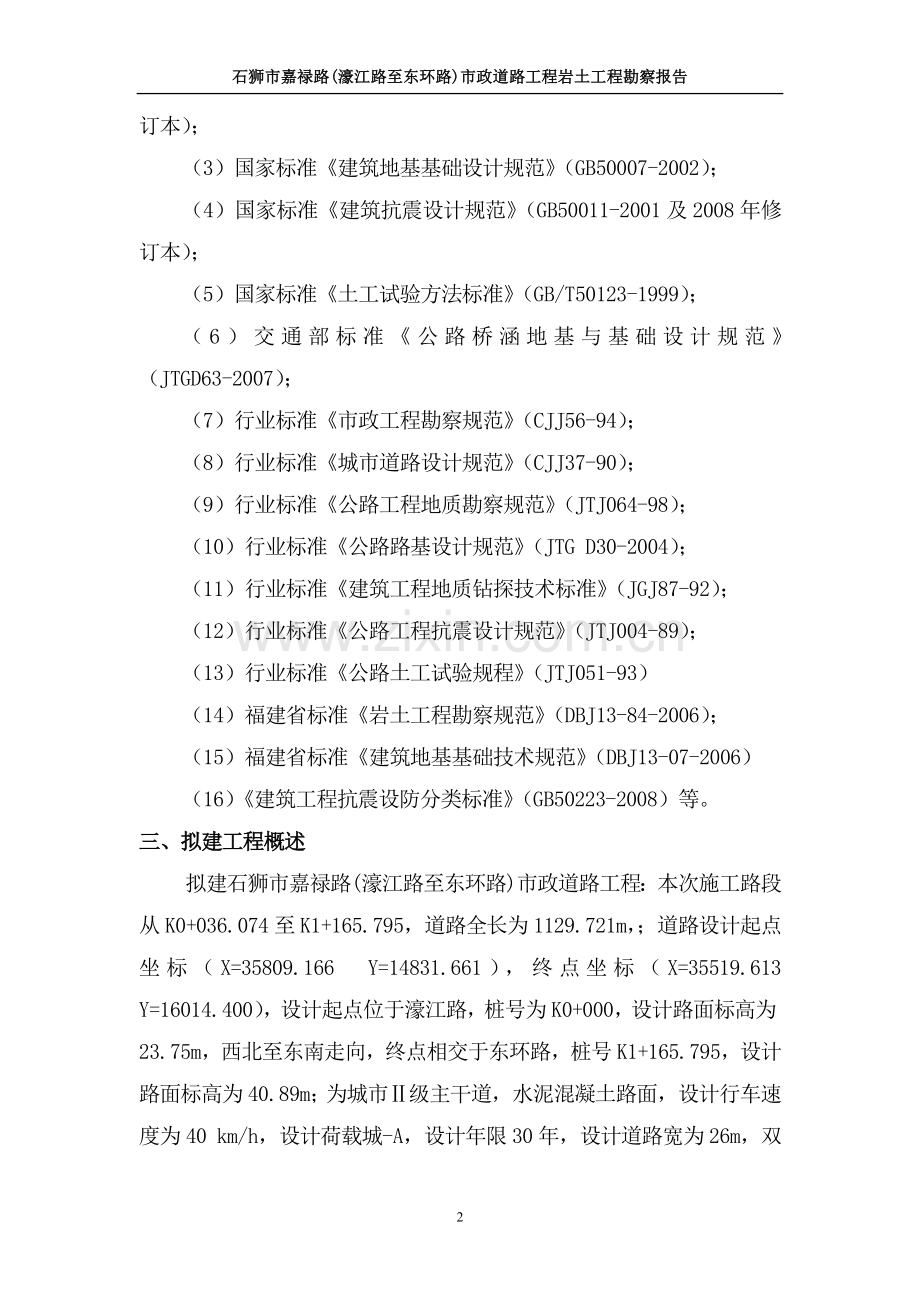

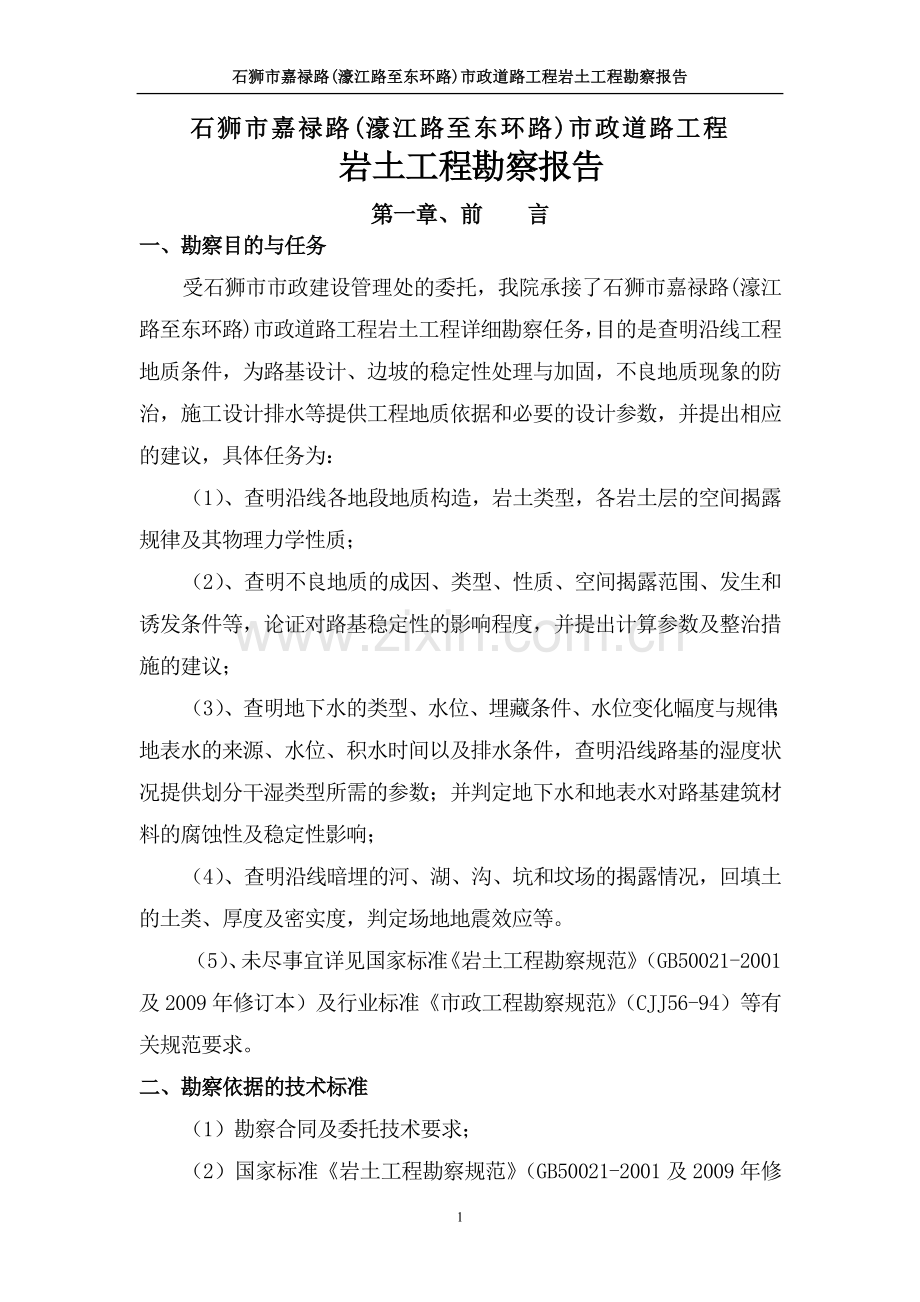

1、石狮市嘉禄路(濠江路至东环路)市政道路工程岩土工程勘察报告石狮市嘉禄路(濠江路至东环路)市政道路工程岩土工程勘察报告第一章、前 言一、勘察目的与任务受石狮市市政建设管理处的委托,我院承接了石狮市嘉禄路(濠江路至东环路)市政道路工程岩土工程详细勘察任务,目的是查明沿线工程地质条件,为路基设计、边坡的稳定性处理与加固,不良地质现象的防治,施工设计排水等提供工程地质依据和必要的设计参数,并提出相应的建议,具体任务为:(1)、查明沿线各地段地质构造,岩土类型,各岩土层的空间揭露规律及其物理力学性质;(2)、查明不良地质的成因、类型、性质、空间揭露范围、发生和诱发条件等,论证对路基稳定性的影响程度,并提

2、出计算参数及整治措施的建议;(3)、查明地下水的类型、水位、埋藏条件、水位变化幅度与规律;地表水的来源、水位、积水时间以及排水条件,查明沿线路基的湿度状况提供划分干湿类型所需的参数;并判定地下水和地表水对路基建筑材料的腐蚀性及稳定性影响;(4)、查明沿线暗埋的河、湖、沟、坑和坟场的揭露情况,回填土的土类、厚度及密实度,判定场地地震效应等。(5)、未尽事宜详见国家标准岩土工程勘察规范(GB50021-2001及2009年修订本)及行业标准市政工程勘察规范(CJJ56-94)等有关规范要求。二、勘察依据的技术标准(1)勘察合同及委托技术要求;(2)国家标准岩土工程勘察规范(GB50021-2001

3、及2009年修订本);(3)国家标准建筑地基基础设计规范(GB50007-2002);(4)国家标准建筑抗震设计规范(GB50011-2001及2008年修订本);(5)国家标准土工试验方法标准(GB/T50123-1999);(6)交通部标准公路桥涵地基与基础设计规范(JTGD63-2007);(7)行业标准市政工程勘察规范(CJJ56-94);(8)行业标准城市道路设计规范(CJJ37-90);(9)行业标准公路工程地质勘察规范(JTJ064-98);(10)行业标准公路路基设计规范(JTG D30-2004);(11)行业标准建筑工程地质钻探技术标准(JGJ87-92);(12)行业标准

4、公路工程抗震设计规范(JTJ004-89);(13)行业标准公路土工试验规程(JTJ051-93)(14)福建省标准岩土工程勘察规范(DBJ13-84-2006);(15)福建省标准建筑地基基础技术规范(DBJ13-07-2006)(16)建筑工程抗震设防分类标准(GB50223-2008)等。三、拟建工程概述拟建石狮市嘉禄路(濠江路至东环路)市政道路工程:本次施工路段从K0+036.074至K1+165.795,道路全长为1129.721m,;道路设计起点坐标(X=35809.166 Y=14831.661),终点坐标(X=35519.613 Y=16014.400),设计起点位于濠江路,桩

5、号为K0+000,设计路面标高为23.75m,西北至东南走向,终点相交于东环路,桩号K1+165.795,设计路面标高为40.89m;为城市级主干道,水泥混凝土路面,设计行车速度为40 km/h,设计荷载城-A,设计年限30年,设计道路宽为26m,双向四车道,两侧设人行道,路面交通等级为轻等级,轴载标准BZZ-100,雨水、给水、电力、污水、煤气、通讯电缆等埋设于道路两侧,管径为DN200-500mm,埋深为1.02.5m。本工程由石狮市规划设计院设计。拟建工程重要性等级为三级,场地的复杂程度为二级场地,地基的复杂程度为二级地基,依据国标岩土工程勘察规范(GB50021-2001)第3.1.1

6、条和福建省标准岩土工程勘察规范(DBJ13-84-2006)表3.2.2条的规定,综合确定本工程的岩土工程勘察等级为乙级。四、勘察方法、勘察工作量布置1、勘察方法采用野外测量、钻探、原位测试和室内试验等方法完成本次勘察任务。2、勘察工作布置及工作完成情况1、工作量布置根据设计院提供总平面图,依据行标市政工程勘察规范(CJJ56-94)等有关规定,钻孔沿道路中心线布置,按40m间距布置钻孔,其中每200m布设一个横断面,本工程共布设5个横断面,共布置钻孔39个,场地内各孔均为取土标贯钻孔。2、钻孔定位钻孔位置依据总平面图及测量控制点采用GPS定位仪等进行施放,并在施工完成后进行定测;放样控制点由

7、业主单位提供,钻孔坐标系统与总平面图一致,高程系统为黄海高程系统,放样控制点采用位于南环路与西环路交叉处塘园环岛测量控制点A(X=36186.410 Y=11328.347 H=11.315m)和位于嘉禄路控制点B(X=36791.735 Y=11389.982 H=8.810m ),由于图幅有限,控制点坐标及引测高程点均无法在平面图上显示。具体孔位及孔口高程详见“勘探点平面布置图(图号:)”和“勘探点数据一览表(表号:附表1)”。3、野外钻探本工程野外钻探于2009年09月16日钻机进场,至2009年10月03日钻机退场;投入XY-100型钻机1台,按回次钻进连续取芯的方法钻探、泥浆护壁,钻

8、探施工、回次进尺工作均严格按照行业标准钻探技术操作规程的要求执行;岩土编录和定名等按国标岩土工程勘察规范(GB50021-2001)和福建省工程建设地方标准岩土工程勘察规范 (DBJ13-84-2006)规定进行,勘探深度按国标市政工程勘察规范的有关要求及设计委托技术要求确定,全部为取样测试孔,孔深应达到设计路面5m以下并钻穿软土、可液化土层,本次野外钻探共完成钻孔39个。所有勘探孔施工和水位观测完成后,勘探孔均采用粘土球分层回填夯实处理。4、 岩、土、水试样的采取土样的采取:本工程原状土样主要在粉质粘土和残积砂质粘性土中采用厚壁取土器以重锤少击法进行。水试样的采取:套管隔水采取的地下水样采用

9、纯净玻璃瓶采取,并现场加入大理石粉,48小时内送样做水质简分析,沿线场地取地下水样3组,地下水试样在钻孔抽取。5、 室内试验对粉质粘土和残积砂质粘性土采取原状土样进行土工试验测定出土的物理指标、强度指标、压缩性指标;土工试验参照国标国标土工试验方法标准(GB/T50123-1999)和行标公路土工试验规范(JTJ051-91)的规定执行。土工试验项目以常规、颗分测定为主,主要提供、GS、W、Wf、e、n、Sr、d、Wl、Wp、Ip、Il、C、av1-2、Es0.1-0.2等指标;土工试验成果表见附表3。水质分析的项目为PH值、游离CO2、总碱度、碳酸根、氯离子、镁离子、硫酸根、总硬度等;地下水

10、水质检验报告表见附表5。6、 现场原位测试本场地现场原位测试主要以标准贯入试验为主,采用导向杆变径自动脱钩式的落锤装置,根据探头贯入土中的难易程度(击数N/30cm或N63.5/10cm)测定土的工程力学性质,贯入试验前对孔底进行严格清渣,保证锤击数准确,标贯击数杆长修正参照省标岩土工程勘察规范(DBJ13-84-2006)进行,试验层位主要为素填土、粉质粘土、残积砂质粘性土及花岗岩风化层,测试间距为1.50-2m,并严格按有关规程进行操作;现场对各土层进行了标准贯入试验共79次;现场原位测试符合岩土工程勘察规范(GB50021-2001)的要求,标准贯入试验成果表见附表2。7、勘察实物工作量

11、本次勘察共计各项实物工作量见下表1。完成工作量一览表 表1项目数量单位备注放样、测量点39点采用GPS仪测量放孔钻孔数量39孔按回次钻进连续取芯的方法总进尺450.40米泥浆护壁、跟管钻进450.40米现场标准贯入试验79次采用自动脱钩自由落锤法取土、水样原状样15组粘性土采用厚壁取土器取样地下水试样3组在钻孔中抽取岩土、水试验常规试验15组颗分试验8组水质简分析3组地下水位观测78次各孔初见、稳定水位各一次以上各项工作质量均满足有关规范要求。五、其它说明本工程的所有土工试验、水质分析试验等均由我院实验室完成。第二章、自然地理条件一、气候及水文条件本路段属亚热带海洋性季风气候,温暖湿润四季长青

12、。年平均气温19.521.0。极端最高温度38.9(1967.06.29、 1979.08.15、2002.07.04),极端最低温度0.0(1957.2.12)。主要降水月份集中在4-9月,12月份最少,年降雨量1250mm,日最大降水量300mm以上。夏秋季节受台风影响,伴有暴雨,为地质灾害多发季节。二、沿线周边环境及地形地貌拟建场地地形起伏较大, K0+000K0+200段地势相对较低,地面标高在24.7029.30m左右,其余地段地面标高在30.5038.60m左右。K0+000K0+820、K1+060K1+165.795段为残坡积台地,K0+000K0+820段主要为小山坡,其中K

13、0+560K0+820段植被很发育,分布有大量果树,且沿拟建道路中线分布有一条长约200 m,深约2.0m,宽约4m的废旧旱渠,K1+060K1+165.795段主要为居民区(未拆迁)。K0+820K1+060段为冲洪积地貌;其间种植有大量果树,其中K0+160右侧、K0+980、K1+040左侧各分布有一池塘。第三章、沿线工程地质条件一、岩土层特征根据现有揭露钻孔深度范围内的资料,拟建道路地层自上而下依次为:素填土、粉质粘土、残积砂质粘性土、全风化花岗岩、砂土状强风化花岗岩、碎块状强风化花岗岩、中风化花岗岩(注:其中风化层根据标准贯入试验实测击数N进行划分,N30为残积土,50N30为全风化

14、,N50为砂土状强风化)。各岩土层特性如下: 1)、素填土:灰、灰褐色,松散状,成分以粘性土堆填为主,局部夹有少量碎砖块,硬杂质含量为1015%左右,填堆积年限为3-5年以上,欠固结状态,主要分布于K0+000K0180、K0+280K0+540、K1+010K1+165.795段,揭露厚度为0.504.30m。2)、粉质粘土:灰黄、浅灰色,可塑,稍湿,以粘粒、粉粒为主,含有砂量砂质成分,无摇震反应,干强度、韧性中等,切面稍有光泽,冲洪积形成,主要分布于K0+820K1+060段,揭露厚度为1.708.20m,层顶标高为31.0733.56m。 3)、残积砂质粘性土:黄褐、灰黄色,可-硬塑状,

15、稍湿,以粘粒、粉粒为主,2mm颗粒含量约15%,干强度中等、韧性中等,土切面稍有光泽,无摇震反应,由花岗岩风化残积形成,主要分布于K0+540K1+165.795段,揭露厚度为2.006.60m,层顶标高为23.4735.92m。4)、全风化花岗岩:灰黄色、灰白色,含较多石英粗颗粒,长石全部高岭土化,组织结构基本破坏,岩芯呈砂土状,岩石为极软岩,岩体极破碎,岩体基本质量等级为类,主要分布于K0+540K0+820段,揭露厚度为2.806.70m,层顶标高为23.8038.59m。5)、砂土状强风化花岗岩:灰白色,浅黄色,呈砂土状,主要为石英和长石,含较多石英,长石部分高岭土化,局部底部见少量岩

16、石碎块;岩石为极软岩,岩体极破碎,岩体基本质量等级为类;场地大部分地段均有分布,揭露厚度为1.205.70m,层顶标高为20.4634.50m。6)、碎块状强风化花岗岩:灰黄、灰白色,矿物成分发生显著变化,岩体节理裂隙极发育,岩体极破碎,岩芯呈碎块状,岩芯锤击声哑,属较软岩,岩体基本质量等级为类,仅ZK8钻孔处未有分布,揭露厚度为0.407.60m,层顶标高为17.6433.80m。7)、中风化花岗岩:浅灰色、灰白色,中粗粒结构,块状构造,主要矿物成分为长石、石英及角闪石,岩体风化裂隙发育,见铁染,岩芯以短柱状为主,节长一般在825cm,锤击声较清脆,且不易击碎,岩石为较硬岩,岩体较破碎较完整

17、,岩体基本质量等级为类,岩石质量指标RQD=5575%。仅K0+200K0+320段有揭露,揭露厚度为0.803.40m,层顶标高为21.5533.30m。上述各岩土层的分布规律、顶板埋深及厚度等详见各工程地质纵、横面图(图号:)及钻孔柱状图(图号:)。二、不良地质作用及对工程不利的埋藏物场地地貌上属冲洪积、残坡积台地,地形起伏较大,场地内及附近无滑坡、崩塌、泥石流采空区、地面塌陷等不良地质作用和地质灾害,钻探深度范围内未发现地下洞室、古河道、沟浜、防空洞、隐伏断层等对工程不利的埋藏物及地质构造迹象。仅在K0+560K0+820段且沿拟建道路中线分布有一条长约200m,深约2.0m,宽约4m的

18、废旧旱渠; K0+980、K1+040处左侧各分布有一池塘;K1+060K1+165.795段主要为居民区(未拆迁)。三、路基土类别依据市政工程勘察规范(CJJ56-94)第2.0.6条的要求,根据行业标准城市道路设计规范(CJJ37-90)第8.3.3条,拟建道路沿线路基土类别:粉质粘土液限(WL)为32.1%34.8%,为中液限粘质土,残积砂质粘性土液限(WL)为31.9%34.5%,为中液限粘质土。四、土基的干湿类型依据市政工程勘察规范(CJJ56-94)第6.0.3.3条的要求,根据行业标准城市道路设计规范(CJJ37-90)第8.5.1条,拟建道路沿线道路土基的干湿类型:粉质粘土的平

19、均稠度Bm =0.76, 干湿类型为中湿,残积砂质粘性土的平均稠度Bm =1.35, 干湿类型为干燥。 五、水文地质条件1、沿线场地环境类别由于该地区属于湿润区,沿线粉质粘土,其含水量小于30,根据国标岩土工程勘察规范(GB50021-2001及2009年修订本)附录G表G.0.1综合判定:沿线场地环境类型为类,地层渗透类型为B型。2、地下水类型、水位及其腐蚀性评价(1)、地下水类型沿线场地地下水类型主要为潜水,赋存于残积砂质粘性土及花岗岩风化层中,水位埋藏较深,水量不大,主要接受大气降水渗入补给和邻近水域的侧向补给,地下水一般从地势高往地势低处以迳流方式排泄。(2)、地下水位勘察期间测得K0

20、+000K0+140、K0+540K1+165.795段地下初见水位埋深位1.305.90m,钻孔施工完成后统一测得地下混合稳定水位埋深为0.905.50m,水位标高为28.1530.39m,地下水位随地形起伏而变化;地下水水位受季节性变化影响较大,据调查地下水水位年变化幅度为1.002.00 m左右, K0+140K1+165.795段钻孔为干孔。(3)、腐蚀性评价本次勘察为评价地下水对建筑材料的腐蚀性,在钻孔ZK2、ZK23、ZK28中,采用套管隔水取地下水样进行水质简分析。根据水质简分析试验成果(详见附表5)判定:、依据国家标准岩土工程勘察规范(GB50021-2001)有关标准进行综合

21、评定:场地地下水对混凝土结构具微腐蚀性,对钢筋混凝土结构中钢筋具微腐蚀性,对钢结构具弱腐蚀性(见表2)。、 依公路工程地质勘察规范(JTJ064-98)有关标准评价:沿线场地地下水对混凝土结构无腐蚀性(见表3)。拟建场地地下水对建筑材料腐蚀的防护应符合现行国家标准工业建筑防腐设计规范(GB50046)的规定。 按国标岩土工程勘察规范评价地下水的腐蚀性判别表 表2腐蚀类型腐蚀介质类型微腐蚀性指标试验指标腐蚀评价干湿交替无干湿交替受环境类型影响对混凝土结构的腐蚀性评价SO42-(mg/L)环境类型为类50031.252.1微腐蚀Mg2+(mg/L)30007.818.2微腐蚀NH4+(mg/L)8

22、0010微腐蚀OH-(mg/L)57000未检出微腐蚀总矿化度(mg/L)5.06.796.98微腐蚀侵蚀性CO2(mg/L)3020.927.5微腐蚀对钢筋混凝土结构中钢筋的腐蚀性评价水中的Cl-含量(mg/L)长期浸水1000043.476.0微腐蚀干湿交替116.796.98弱腐蚀Cl-+ SO42-含量(mg/L)50074.6128.1注:1、B为弱透水层中的地下水; 2、对钢结构的腐蚀性依据福建省标准岩土工程勘察规范(DBJ13-84-2006)表12.8.6进行评价。按行标公路工程地质勘察规范评价地下水的腐蚀性判别表 表3腐蚀类型腐蚀介质类型无腐蚀性指标试验指标腐蚀性评价干湿交替

23、长期浸水结晶类腐蚀性评价标准水中的SO42-(mg/L)环境类型为类6.06.796.98无腐蚀性侵蚀性CO2(mg/L)3020.927.5无腐蚀性结晶分解复合类腐蚀性评价标准Cl-+ SO42-+ NO3-(mg/L)1000074.6128.1无腐蚀性Mg2+ NH4+含量(mg/L)30007.818.2无腐蚀性3、土的腐蚀性评价由于本地区处于亚热带气候区,雨水充沛,周围均无污染源,地下水的化学成分基本代表了土壤中可溶盐的成分,根据本地区经验,地下水位以上的土对混凝土结构具微腐蚀性;在长期浸水的情况下,对钢筋混凝土中的钢筋具微腐蚀性;对钢结构具微腐蚀性。六、岩土层的主要物理力学性质指标

24、值及设计参数建议值本次勘察采用现场原位测试试验、室内土工试验等方法,岩土体的主要物理力学性质指标按国标岩土工程勘察规范(GB50021-2001)的有关要求进行数理统计。根据室内土工试验、现场测试试验成果及各土层的指标统计结果,岩土按国标岩土工程勘察规范(GB50021-2001)要求统计后,提出了最大值、最小值、平均值、标准值,参照行标公路桥涵地基与基础设计规范(JTGD63-2007)及市政工程勘察规范等有关规定,并结合地区经验综合分析确定沿线各路段岩土层地基承载力基本容许值及其它主要参数,见岩土物理力学指标建议值表(见下表4)。岩土的物理力学指标建议值表 表4土名称及其代号重度压缩模量变

25、形摸量快剪地基承载力基本容许值对挡墙基底摩擦系数粘聚力内摩擦角rEE0CkkfaoKN/m3MPaMPakPakPa素填土17.0*9.0*15.0*0.20粉质粘土19.14.6920.414.81600.25残积砂质粘性土19.25.7014.517.122.62100.30全风化花岗岩21*3500.40砂土状强风化花岗岩22*5000.50碎块状强风化花岗岩24*7000.60中风化花岗岩25*20000.70注:1、重度、压缩模量取平均值,粘聚力、内摩擦角取标准值。2、带“*”的数值为经验数值。 第四章、场地地震效应评价一、地质构造及地震根据钻探揭露和区域地质资料,场地及其附近未见有

26、明显的断裂构造带从本区通过,属基本稳定区,本次钻探深度范围内未发现明显地质构造迹象,沿线的地质调查中未发现影响道路建设的活动性断裂。二、地震效应1、场地的设防烈度 该场地位于石狮市灵秀街道办事处,根据国家标准建筑抗震设计规范(GB50011-2001),和闽建设(2002)37号“关于贯彻执行中国地震动参数区划图(GB18306-2001 )的通知,该区抗震设防烈度为7度,设计基本地震动峰值加速度为0.15g,所属的设计地震分组为第一组。2、场地类别判定根据国标建筑抗震设计规范(GB50011-2001)第4.1.3条规定,结合场地岩土工程条件及当地工程经验综合判定:素填土属软弱土;粉质粘土、

27、残积砂质粘性土属中软土;全风化花岗岩、砂土状强风化花岗岩属中硬土,碎块状强风化花岗岩、中风化花岗岩属岩石。根据国家标准建筑抗震设计规范(GB50011-2001及2008年修订本)4.1.1条的规定对场地土类型与场地类别进行判别,经对场地K0+000K0+140、K0+300K0+165.795段钻孔ZK1、ZK3、ZK9、ZK22、ZK27进行土层等效剪切波速值估算:得土层等效剪切波速值为156.60m/s245.74m/s,属250m/sVse140m/s范围,根据场地钻探资料,其覆盖层厚度为4.8015.7m,属350m的范围,根据国家标准建筑抗震设计规范(GB50011-2001)表4

28、.1.6可判定建筑场地类别为类;根据表5.1.4-2设计计算特征周期为0.35s。里程K0+140K0+300段地层主要为碎块状强风化花岗岩、中风化花岗岩,其等效剪切波速值都大于500m/s,,属5m的范围,根据国家标准建筑抗震设计规范(GB50011-2001)表4.1.6可判定建筑场地类别为类;根据表5.1.4-2设计计算特征周期为0.25s。具体详见土层等效剪切波速计算表(附表6)。3、软土震陷和饱和砂土的液化问题 拟建场地未见软弱土层(淤泥或淤泥质土)和可能液化土层, 因此设计时可不考虑场地的软土震陷影响和液化问题。4、抗震地段划分根据拟建道路平面分布上成因、岩性、状态明显不均匀的土层

29、,依据建筑抗震设计规范(GB50011-2001)表4.1.1条文说明规定判定:沿线道路属可进行建设的一般场地。5、抗震设防类别划分根据建筑工程抗震设防分类标准(GB50223-2008)第3.0.2条及5.3条规定,划分该工程抗震设防类别为标准设防类(丙类)。第五章、岩土工程地质评价一、市政工程场地分类拟建场地岩土种类较多,性质变化较大,根据市政工程勘察规范(CJJ56-94)有关标准划分,场地分类属类。 二、场地、路基稳定性与适宜性据区域地质资料,拟建道路及其附近无全新世活动断裂通过,不必考虑活动断裂的影响。拟建道路沿线基底岩石为花岗岩,不存在岩溶作用;道路沿线及其附近无人为地下工程和大面

30、积开采地下水的活动,不会产生地面塌陷、地裂缝的灾害;沿线及其附近没有滑坡、泥石流、崩塌等不良地质现象。拟建道路沿线区域稳定性总体较好,另外沿线各岩土层分布较为稳定;场地适宜拟建道路建设,但K0+180K0+560段开挖后会形成高约2.007.00m的边坡,可能会引起滑坡、崩塌等不良地质现象。三、路基土分析与评价根据拟建道路钻孔揭露情况,拟建线路的素填土主要分布于K0+000K0180、K0+280K0+540、K1+010K1+165.795段,揭露厚度为0.504.30m,整体厚度不大,土质均匀性较差,工程性能差,未经处理不可以直接作为路基使用,建议作挖除处理,挖除全部或部分填土后再进行分层

31、回填压实。粉质粘土主要分布于K0+820K1+060段,呈可塑状态,揭露厚度为1.708.20m,厚度变化较大,较为稳定均匀,工程性能一般,可作为路基和路基填筑土的基础持力层,也可作为管道基础持力层。残积砂质粘性土:呈可-硬塑状,主要分布于K0+540K1+165.795段,属中等压缩性土,工程性能一般,可作为路基和路基填筑土的基础持力层,也可作为管道基础持力层。全风化花岗岩、砂土状强风化花岗岩、碎块状强风化花岗岩及中风化花岗岩力学强度较高高,工程性能较好良好,但埋藏较深,在埋深较浅处直接可作为路基及路基填筑土持力层,也可作为管道基础持力层。以上土层除素填土外均可作为路基和路基填筑土的基础持力

32、层,总体评价场地地基均匀性一般。四、道路工程分析与评价1)、填方路段根据道路路面设计标高,拟建道路K0+000K0+180、K0+860K1+ +165.795段为填方路段,最大填筑高度约3.70m左右,地基土主要为素填土和粉质粘土,素填土工程性能差,不能直接作为拟建道路路基填筑持力层,建议采用换填垫层处理,粉质粘土呈可塑状态,工程性能一般,可作为路基填筑土持力层。填筑时,建议挖除全部或部分素填土后再进行分层压实或夯实回填,土质路基的压实度应根据城市道路设计规范表8.4.1的规定,以确保路基的稳定。填方路段建议采用稳性较好的砂土置换后再往上填筑,填筑时需对料土进行击实试验、保证在最优含水量和最

33、大干密度状态下进行分层夯实填筑,以免出现弹簧土。路基护坡建议按坡率为1:1.5进行修建,且坡面均须进行防护处理,如采用草皮防护等措施。地势低洼处加强排水措施,应先在路基两侧外设置纵向排水沟以及横向排水管涵,引导路基两侧地块的地表水,及时排除路基水,防止基底受水浸泡;在地表水较多地段应对坡面底部进行护砌,防止地表水对路基边坡的浸泡和冲刷。场地沿线K0+160右侧、K0+980、K1+040处左侧各分布有一池塘(详见勘探点平面布置图),水塘深度和面积不等。施工时应对各水塘底部的塘泥等软弱土层采取相应措施,建议对厚度较小的塘泥进行挖除换填,而厚度较大的则采取抛石挤淤等措施。2)、挖方路段根据道路路面

34、设计标高,拟建道路K0+180K0+860段为挖方段,最大挖方深度约7.00m左右,地基土主要有粉质粘土、残积砂质粘性土、全风化花岗岩、砂土状强风化花岗岩、碎块状强风化花岗岩、中风化花岗岩。各土层均能满足路基设计要求,可直接作为拟建道路路基持力层,也可作为管道、涵洞、挡土墙基础持力层。拟建道路K0+180K0+300段挖方深度内主要为基岩,而且不排除钻孔外的个别地点有在挖方深度内出现基岩的可能性,施工时期应给予注意。对于直接出露的碎块状强风化花岗岩、中风化花岗岩需要进行岩石爆破,因此岩石爆破设计与施工必须由具备相应资质的单位和从业人员承担,严格按照爆破安全规程规定进行,并应由当地公安机关批准。

35、建议采取严格控制炸药用量和先进的爆破工艺等措施,以减少振动等对周边建筑物、道路和人身安全的影响,保证施工安全,建议进行爆破开挖后采用厚度为20cm的砂砾基础进行褥垫处理。由于以上各持力层的压缩性质不一,不同土层接触地段,施工时应采取相应的处理措施,防止不均匀沉降,确保路基的稳定。五、边坡工程分析与评价1)、边坡稳定性评价根据道路路面设计标高,拟建道路K0+180K0+860段为挖方段为挖方段,其中K0+180K0+560段道路开挖高度约为2.007.00m,形成边坡安全等级为二级;边坡开挖深度范围内各土层工程性能较好,且位于地下水位以上,综合评价道路两侧路堑边坡的整体稳定性较好。2)、边坡开挖

36、、支护拟建场地沿线K0+180K0+560段主要为山坡荒地,建议道路施工时先对沿线各杂草、树丛进行清理后,各路段均有利于道路开挖施工。本工程道路两侧为规划的商业用地,道路两侧高边坡将存在两种情况:一种是道路开挖施工时一并挖除整平,这在道路施工中将不存在高边坡情况;另一种是先施工道路,道路红线外山坡将形成高边坡,这种情况下,道路施工建议路基开挖采用放坡开挖,建议残积砂质粘性土、全风化花岗岩开挖坡率为1:1.001:1.25,砂土状强风化花岗岩开挖坡率为1:0.751:1.00,碎块状强风化花岗岩、中风化花岗岩开挖坡率为1:0.501:0.75,边坡开挖时应采用分级开挖,并应根据土层的性质,做好边

37、坡支护等工作,边坡支护措施建议可采用锚杆(索)支护或锚杆式挡墙支护等。场地地下水在开挖地段位于设计路面以下,但局部地段在雨季时会高于设计路面,对边坡开挖具有一定影响,由于地下水类型为潜水,水量不大,可采用集水明排。另外除做好支护结构地下排水设施外,可增加坡上地表排水设施,坡顶设置截水沟和坡脚设置排水沟,防止暴雨积水入渗。对于施工中植被破坏坡面应采取植物措施修复和保护;另外在坡面应设置泄水孔。六、管道工程分析与评价拟建道路两侧均埋设有给水、污水、雨水、电力、通讯电缆等地下管线,给水、污水、雨水管管径为DN200-500mm,埋深为1.0-2.5米左右;沿线上部土层种类较多,埋深变化较大,K0+0

38、00K0+180、K1+020K1+165.795段管道埋深范围内地层主要为素填土,该层土需进行挖除换填压实处理,K0+180K0+ 300段管道埋深范围内地层主要为碎块状强风化花岗岩、中风化花岗岩,K0+300K1+020段管道埋深范围内地层主要为粉质粘土、残积砂质粘性土、全风化花岗岩、砂土状强风化花岗岩,但持力层的压缩性质不一,不同土层接触地段,施工时应采取相应的处理措施,防止不均匀沉降,确保管基的稳定。另K0+180K0+300段管道埋深范围内地层主要为基岩,施工时期应给予注意,若需要进行岩石爆破,侧岩石爆破设计与施工必须由具备相应资质的单位和从业人员承担,严格按照爆破安全规程规定进行,

39、并应由当地公安机关批准。管槽开挖建议采用放坡开挖或采用垂直开挖;场地适宜放坡开挖,当采用放坡开挖时,建议粉质粘土、残积砂质粘性土、全风化花岗岩开挖坡率为1:1.001:1.25,砂土状强风化花岗岩开挖坡率为1:0.751:1.00,碎块状强风化花岗岩、中风化花岗岩开挖坡率为1:0.501:0.75;当采用垂直开挖时,应做好基坑临时支护工作,支护措施建议采用木桩等临时支护措施。在基槽开挖中地下水主要来自潜水,一般水量不大,基槽中水量小,场地排泄条件较好,建议用集水坑向外排水,并防止地表水流入基槽。七、施工注意事项(1)路基施工时,应先在路基两侧外设置纵向排水措施,引导拦截路基两侧地块的地表水,及

40、时排除路基水,防止基底受水浸泡,排水疏干凉晒后方可。(2)路基开挖时应按顺序从高处往低处,坡顶不宜堆土及其它较重材料,坡顶和坡脚应设置截水沟;(3)土质边坡开挖坡面均须进行防护处理,防止土、石块掉落,土坡可采用草皮防护、喷锚支挡或砌挡土墙等防护措施。(4)场地地下水位在雨季可能位于设计路面以上,对边坡开挖具有一定影响,由于地下水类型为潜水,水量不大,可采用集水明排。但应注意雨季时地表水渗透对边坡的影响,施工时坡面应设置排水孔。(5)路基填筑时,建议应先清除地表浮土、杂物等后,再进行分层压实或夯实回填。(6)拟建道路部分路段为居民区,勘察期间建筑物未进行拆迁,建议路基开挖时应先对居民区居民进行妥

41、善安置,确保施工安全。(7)本此勘察在钻孔揭露范围内,未发现有孤石,但并不排除在其它位置风化层中存在孤石的可能,建议建设单位和设计单位做好施工前准备。(8)建议路基施工时应先对沿线道路范围内的地下地上的各种设施进行迁移,以免造成不必要的损失,必要时应协同各有关部门到现场查清。(9)施工期间要做好支护结构的变形、基槽周边地面变形、邻近房屋和地下设施的变形等监测工作。(10)基槽开挖时,应通知各有关单位进行验槽等工作。八、筑路材料沿线一般砂料、碎石、块石和土料较丰富,路面面层石料较缺乏。(1)、石料:沿线花岗岩广泛分布,质地致密,块状完整,为硬质岩,可作为块石和一般碎石料,周边储量较多,开采方便,

42、易运送。但区内缺乏路面面层碎石料,可能需要外运。(2)、土料:沿线广泛分布的第四系残坡积层均可提供储量丰富的筑路用土,线路内的残积台地,可作为取土场,但取土前应进行必要土场勘察工作,应弄清其土质及储量。其开采条件较方便,容易运送。(3)、砂料:测区内无较大规模可采用沙砾场,用料需外调。第六章、结论与建议1、拟建道路沿线场地根据现场钻孔揭露情况,地层自上而下依次为:素填土、粉质粘土、残积砂质粘性土、全风化花岗岩、砂土状强风化花岗岩、碎块状强风化花岗岩、中风化花岗岩共七层。2、场地地貌上属冲洪积、残坡积台地,地形起伏较大,场地内及附近无滑坡、崩塌、泥石流采空区、地面塌陷等不良地质作用和地质灾害,钻

43、探深度范围内未发现地下洞室、古河道、沟浜、防空洞、隐伏断层等对工程不利的埋藏物及地质构造迹象。拟建道路沿线区域稳定性总体较好,另外沿线各岩土层分布较为稳定;场地适宜拟建道路建设。3、本地区抗震设防烈度为7度,设计基本地震加速度值为0.15g,设计地震分组为第一组, K0+000K0+140、K0+300K0+165.795段建筑场地类别为类,设计计算特征周期为0.35s;K0+140K0+300段建筑场地类别为类,设计计算特征周期为0.25s。沿线道路属抗震一般地段。 4、勘察期间测得K0+000K0+140、K0+540K1+165.795段地下初见水位埋深位1.305.90m,钻孔施工完成

44、后统一测得地下混合稳定水位埋深为0.905.50m,水位标高为28.1530.39m,地下水位随地形起伏而变化;地下水水位受季节性变化影响较大,据调查地下水水位年变化幅度为1.002.00 m左右, K0+140K1+165.795段钻孔为干孔。5、根据国标岩土工程勘察规范(GB50021-2001及2009年修订本)附录G表G.0.1综合判定:沿线道路场地环境类型为类,地下水类型为B型。依据国家标准岩土工程勘察规范(GB50021-2001)有关标准进行综合评定:场地地下水对混凝土结构具微腐蚀性,对钢筋混凝土结构中钢筋具微腐蚀性,对钢结构具弱腐蚀性;依公路工程地质勘察规范(JTJ064-98

45、)有关标准评价:沿线场地地下水对混凝土结构无腐蚀性。地下水和土对建筑材料腐蚀的防护应符合现行国家标准工业建筑防腐设计规范(GB50046)的规定。6、根据国家标准岩土工程勘察规范(GB50021-2001)进行统计各岩土层的各项物理力学参数指标,现场原位测试参数指标,统计数据准确,可作为基础设计参数使用。7、建议对沿线填土厚度小的进行全部换填,对填土厚度大的进行部分换填,再进行分层压实或夯实回填,分层铺填厚度、每层压实遍数等宜通过试验确定,并控制机械碾压速度,保证分层压实度能够满足城市道路设计规范表8.4.1的规定,以确保路基的稳定。8、路基及管道施工应做好验槽工作,若岩土条件与报告勘察资料不符合或变化较大时,建议进行施工勘察。0万U豆体验卡卡号:50D890668267e3349e33密码:686d03401eefba96faba奖品名称:500万U豆体验卡卡号:50De7a00c543af387fc0密码:b26488

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 市政工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
