收藏 分销(赏)

截污干管施工方案.doc

上传人:胜**** 文档编号:3191873 上传时间:2024-06-24 格式:DOC 页数:10 大小:44KB
下载 相关 举报
截污干管施工方案.doc_第1页
第1页 / 共10页
截污干管施工方案.doc_第2页
第2页 / 共10页
截污干管施工方案.doc_第3页
第3页 / 共10页
截污干管施工方案.doc_第4页
第4页 / 共10页
截污干管施工方案.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

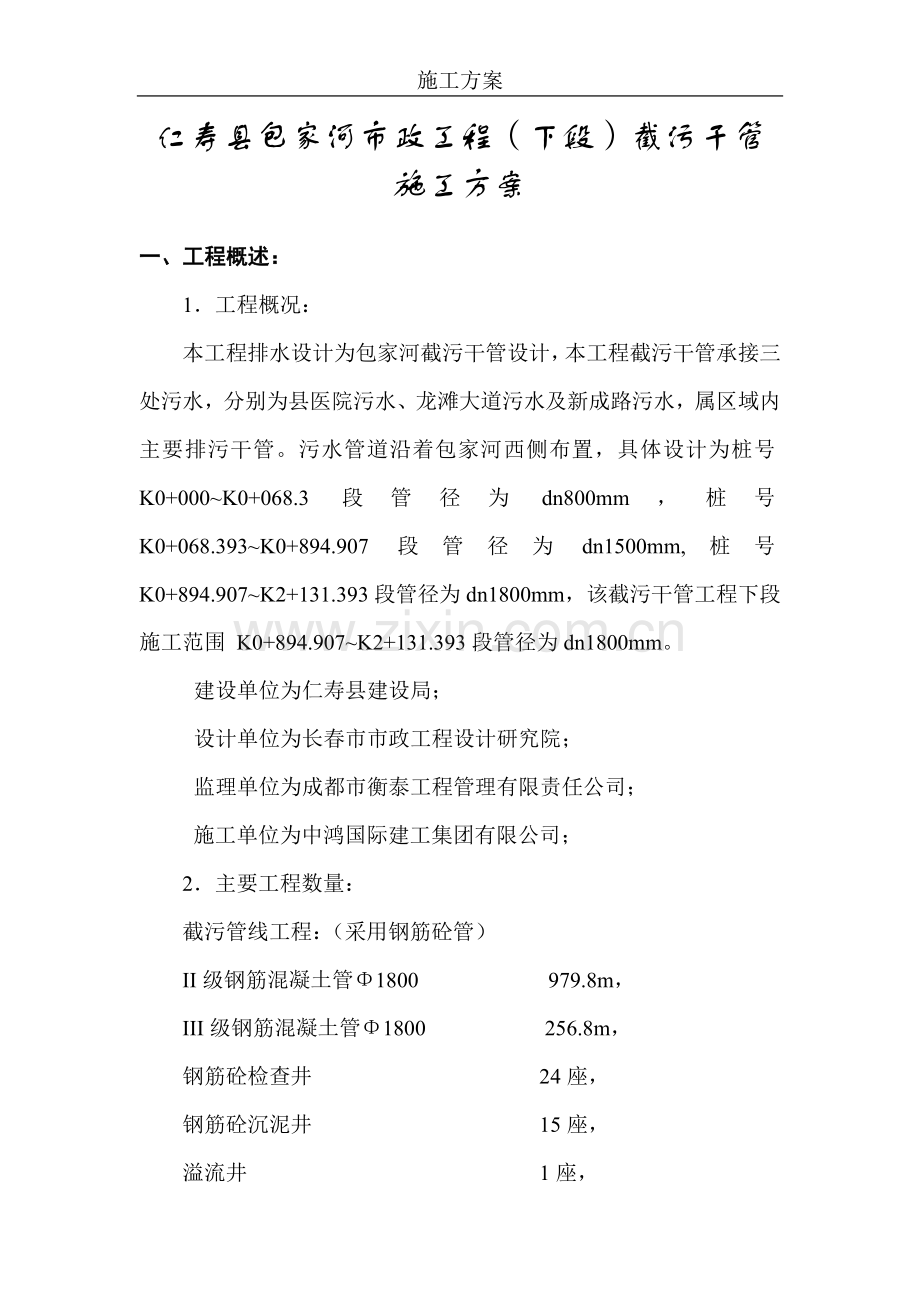

1、施工方案仁寿县包家河市政工程(下段)截污干管 施工方案一、工程概述:1工程概况:本工程排水设计为包家河截污干管设计,本工程截污干管承接三处污水,分别为县医院污水、龙滩大道污水及新成路污水,属区域内主要排污干管。污水管道沿着包家河西侧布置,具体设计为桩号K0+000K0+068.3段管径为dn800mm,桩号K0+068.393K0+894.907段管径为dn1500mm,桩号K0+894.907K2+131.393段管径为dn1800mm,该截污干管工程下段施工范围 K0+894.907K2+131.393段管径为dn1800mm。建设单位为仁寿县建设局;设计单位为长春市市政工程设计研究院;监

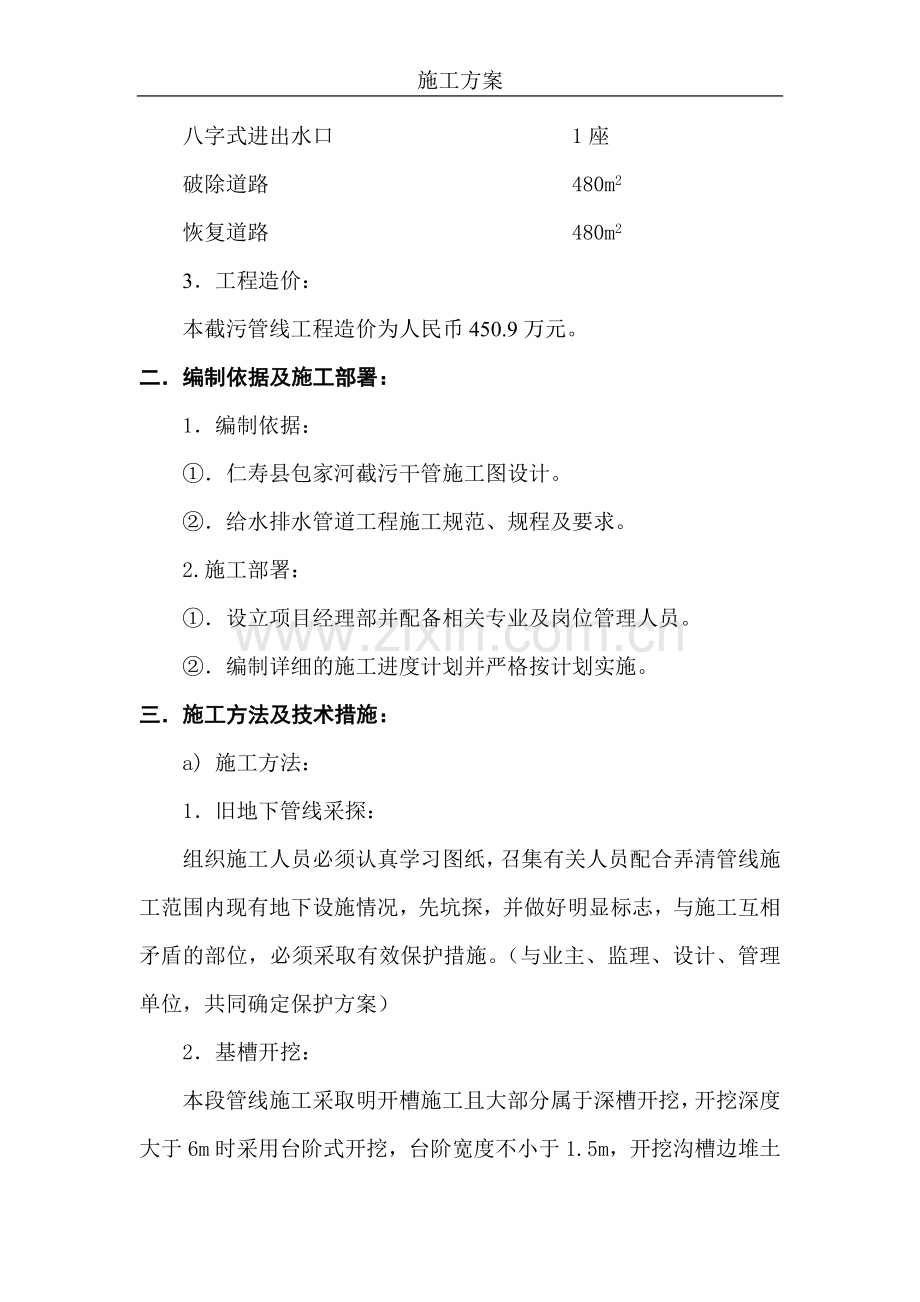

2、理单位为成都市衡泰工程管理有限责任公司;施工单位为中鸿国际建工集团有限公司;2主要工程数量:截污管线工程:(采用钢筋砼管) II级钢筋混凝土管1800 979.8m,III级钢筋混凝土管1800 256.8m,钢筋砼检查井 24座,钢筋砼沉泥井 15座,溢流井 1座,八字式进出水口 1座破除道路 480m2 恢复道路 480m2 3工程造价:本截污管线工程造价为人民币450.9万元。二编制依据及施工部署: 1编制依据:仁寿县包家河截污干管施工图设计。给水排水管道工程施工规范、规程及要求。2.施工部署: 设立项目经理部并配备相关专业及岗位管理人员。 编制详细的施工进度计划并严格按计划实施。三施工

3、方法及技术措施: a) 施工方法:1旧地下管线采探:组织施工人员必须认真学习图纸,召集有关人员配合弄清管线施工范围内现有地下设施情况,先坑探,并做好明显标志,与施工互相矛盾的部位,必须采取有效保护措施。(与业主、监理、设计、管理单位,共同确定保护方案)2基槽开挖:本段管线施工采取明开槽施工且大部分属于深槽开挖,开挖深度大于6m时采用台阶式开挖,台阶宽度不小于1.5m,开挖沟槽边堆土距槽上口边不小于2m。K0+895K1+335段管线左侧为现况包家河,开挖土方只能堆积在沟槽右侧而施工便道也只能设在沟槽右侧,施工难度比较大,采用挖机二次翻甩施工。沟槽放坡因视沟槽土质情况和现场施工环境而定,挖槽深度

4、4m6m沟槽放坡1:0.5,4m以下沟槽放坡1:0.35,6m以上沟槽放坡1:0.75,如遇松散土及渣土沟槽放坡系数应加大。机械挖槽时要预留20cm土层人工清理以防止基础扰动。3管线基础处理:新建管线软土地段或扰动基础地段,须进行处理,处理方案拟定换填级配砂砾并应取得设计人员及监理人员的同意后进行实施。4管道铺设: 管节安装从下游开始,使接头面向上游;采用坡度板控制管道中心的高程,并且中心高程偏差不得大于15mm。 基础及管座采取商品砼,平基使用15*15方木支模,管基采用钢模板支模,吊车下管人工对口,管头与平基砖墙接触面凿毛刷净。 企口管捻缝,管外口水泥砂浆捻缝,管内口澎胀水泥捻口,平口管铅

5、丝网抹带。 检查井砌筑,严格执行市政操作规程,红机砖MU10、水泥砂浆M75,外露部分选砖砌筑。5回填土方:污水工程应在闭水试验合格后进行回填。 回填土方按法年修路要求,分层夯实,管道胸腔部分每层20cm,回填土端头边缘处要留台阶压实度大于95%,碾压回填每层不能大于25cm。管道沟槽位于路基范围内时,管顶以上50cm范围内回填土表层的压实度不应小于87%,其它部位回填土的压实度要求符合表3.5.12(给水排水管道工程施工及验收规范(GB50268-97)。挡墙部位的还填,使用砂石回填以保证挡墙的稳定。 回填土注意对成品的保护,管顶以上50范围内不能使用重型机械而采用轻型打夯机夯实。除不能回填

6、冻土块外,砂砾料最大料径不得大于5cm,路面范围内的井室周围,应采用石灰土、砂、砂砾等材料回填,其宽度不宜小于40cm;井室周围的回填,应与管道沟槽的回填同时进行,当不便同时进行时,要留台阶型接茬;井室周围回填压实时应沿井室中心对称进行,且不得漏夯;回填材料压实后应与井壁紧贴。b) 技术措施:1. 施工测量: 根据设计图纸认真搞好内业计算,对所有使用的测量仪器,按计量法规定送到有检验资格的单位进行检验与校正,并取得合格使用证后再行使用。 交接桩后,按定线成果表,对交桩位进行校核。 沿线布设一条复核导线并加强桩位保护。 施工中加强中线高程的校核,重点部位采用三级测量并及时填写测量复核记录。 新建

7、管线各施工段间,新管线与原有管线间在接头处先做好调查,制定顺接方案,防患于未然。 施工中做好原始记录,认真执行有关规范,及时进行竣工测量。2. 施工措施: 排降水措施:本工程开工前在多处进行了地下采探,在挖深2.5m时已见水层,据此,采取相应措施:A、各井段开槽完后,在槽底两旁的沟角处各挖一条流水槽,深度不得小于2030cm,这样开槽要加宽并对边坡进行保护;B、在流水槽的中段两侧各挖一个宽深为50cm的集水坑,放入潜水泵进行降水;C、在各段坡降最低点挖一个深1.5m,直径在1m左右的集水井进行总体沉淀、降水;D、两段各用潜水泵3台,扬程高程5m左右,总排水量满足使用;E、将所排水汇入端部现况污

8、水管中。 砼管接口抹带是保证排水管道施工质量的关键工序,要做好凿毛、清洗、管带压实、养护等工作,防止管带空、裂的通病。检查井砌筑要由熟练的工人进行操作,注意做好选砖工作,砌筑砂浆要饱满,井盖高度与设计路面平。回填土要加强现场试验和检测,虚铺厚度以每2025cm为宜,做到层层夯实。要注意含水量,以便达到最佳还土密实度。 使用市政工程施工规范1990.5版及市政工程检查与验收规范。 管道施工采用PT01、PT02图集,严格按图纸要求施工。3. 冬施措施:因本段污水管线施工属冬季施工,故除按规范要求外,特别提出以下几点: 管线开挖:如当天不能见底且接近槽底时,应适当翻松以利保温或覆盖,见底后立即浇注

9、垫层砼,然后用塑料布覆盖,再用多层棉垫子或草帘覆盖。 砼基础及垫层等均采用商品砼,与厂商事先协议,按天气温度加入早强剂及防冻剂,并进行温度检测。必须保证混凝土的最低入模温度在510。 砂浆采用普通硅酸盐水泥配制,拌制砂浆所用的砂子,不得含有冰块和直径大于1cm的冻结块,砂浆随拌随用,拌制时间比常温时增加0.5倍;砂浆出机温度不低于20,使用时温度不低于5,抹带完成后用棉垫子及时覆盖,不得浇水。另外,要事先配制抗冻砂浆,通过试验确定抗冻剂的掺量。所有结构砼均按规范留有测温孔,按时派专人测温,并做好测温记录。 严格分层浇注,设专人负责振捣,每层厚度不超过20cm。 质量标准:钢筋模板、砼质量标准详

10、见规范。 回填土大堆堆放于管线槽口2m外(相隔一定距离攒一堆以待回填),专人管理,回填时刨掉表层冻土,使用“芯”里的土,绝不允许填冻土,在沟槽达到碾压宽度时,尽早使用压路机碾压,分层验收。如有条件使用振动碾提高工效且保证质量。四质量目标设计与质保措施: (一)质量保证体系:本工程以项目经理为首、项目总工直接负责、项目各职能部门与基层质量组织共同组成的质量保证体系。质量部负责具体业务,各职能部门分工明确。各负其责,接口严密;基层质量组织严把操作层质量关,质量目标分解到各程序,责任到人。实施质量否决权的规定,从而形成整个工程质量监督和检查的自控网络。(见质量保证体系框图)(二)本工程项目的质量目标

11、是:满足合同要求,工程一次交验合格率100%,综合优良率90%。为确保达到上述质量目标,特制定以下质保措施:1)认真学习图纸,了解设计意图,将学习中发现的问题认真记录在设计交底中,请教设计人,并贯彻于施工中。2)认真做到测量复核,并留有复核记录,切实保护水准点及中心桩,内业资料真实、有效、齐全。3)认真执行工程项目监理制度中的各项规定,严格按监理工作程序办事。4)加强过程管理,严格把关。特别是在图纸会审、技术交底、半成品验收、各工序隐检等环节上给予充分注意。A、保证采购的物资及材料满足工程质量要求。主材、半成品的合格分供方报业主及监理批准后方可进行采购,构件、管材等必须符合设计、管理部门的要求

12、。 对进入现场的材料要进行试验,并进行状态标识。严禁使用不合格材料。B、加强对施工过程的控制,使施工生产中直接影响质量的全部过程处于受控状态。要坚持自检、互检、交接检制度,对于特殊过程要确定相应的技术措施和实施手段,对薄弱环节要重点控制:5)对达不到设计要求及不合格产品,坚决推倒重来;6)按市政工程施工技术规范验收。(附表)五安全文明施工: 1安全管理: 1)执行工地负责人制,全面负责工地的安全工作,制定安全操作细则,实行安全工作的文字交底制度,进场施工人员必须接受安全教育及行业道德教育。2)实行岗位责任制,安全工作层层落实,按岗位各负其责,制定奖罚条例,并严格执行。3)进行定期与不定期的安全

13、检查和班组交接班检查,有专职安全员负责开展安全工作,做好必要的安全记录。2一般措施:1)施工人员进场必须戴安全帽。2)现场使用的电气设备均应设防护罩,加漏电保护装置,电工要定期检查和维修用电设备,使之处于安全状态。操作人员使用电气设备必须带绝缘手套、穿绝缘鞋,非电工人员不得动用电气设备。3)电工、焊工等专业工种人员必须持有效证件方能上岗,严禁无证人员进行专业操作与维修。4)进行安全技术交底时,须有详细实用具有针对性的安全保证措施,要严格按照交底单进行操作,严禁违章指挥,违章操作。5)对施工现场居民经常出入的局部地段,必要时与各有关单位取得联系,加设便桥,设备防护设施;悬挂标志,防止非施工人员进

14、入现场;夜间施工要有工程闪灯,现场要有足够的亮度和明显标记,确保行人及施工人员的安全。3安全施工:1)设专人对机械设备进行指挥,尤其是吊车、挖铲等大型设备要严格管理,设备下严禁站人,并随时注意上方电线等,保持在安全距离内。2)上下沟槽要走安全梯,安全梯要有足够的强度和稳定性。3)设专人对沟槽两侧进行检查,发现问题及时汇报,及时处理。4)现场开挖时,对不明构筑物及不明管线不得擅自拆除和毁坏,以免造成严重后果。5)电气焊作业时,施焊现场配备灭火器具,易燃物品距施焊点2m以外,并配备看火人员。使用电动机具作业时,必须穿戴绝缘靴和胶皮手套。6)吊装时,首先使吊车处于安全稳定状态,保证吊车在安全运行的起

15、重条件下起吊。7)人员应处于吊车的危险半径以外,在吊车及管材稳定的情况下方可入内,在保证管材不发生位移的时候才能工作。吊车设专人进行指挥,随时注意防止意外事件发生,保证人员和设备的安全。六环境保护及文明施工措施: 1施工人员进入现场后,进行文明施工和环保知识的宣传、教育,并进行考核,树立良好的文明施工及环保意识。2施工现场及周围要干净清洁,划分责任区,设专人清扫,必要时采取洒水降尘措施。3土方运输车辆必须做好覆盖,沿线不遗洒、不超载。上路前设专人检查,不合格车辆严禁上路。4本工程道路两侧设置标准围挡,施工占地在道路上应设交通安全提示牌,必要时还要调协导向标志。5开展文明施工及环境保护的宣传工作,现场有标识。6施工中避免噪声污染,减少对居民的侵扰,居民住宅处严禁高噪声的机械夜间作业,必须使用的空压机,首选低噪音型号并采取隔音板或搭双层隔音棚降低噪声。7现场内土方、材料、机械应按指定位置存放。8对施工和生活垃圾集中定点存放,并及时清理外运,保持环境整洁。9加强对现场附近园林绿化以及公共设施的保护。10定期进行检查和评比以便促进工作开展。七消防保卫措施: 1现场设置消防设备及各种器材,并有明显标志。2易燃物品必须集中堆放,专人管理。3严格按照消防法中规定的条件执行,发现违章予以严厉处理。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
