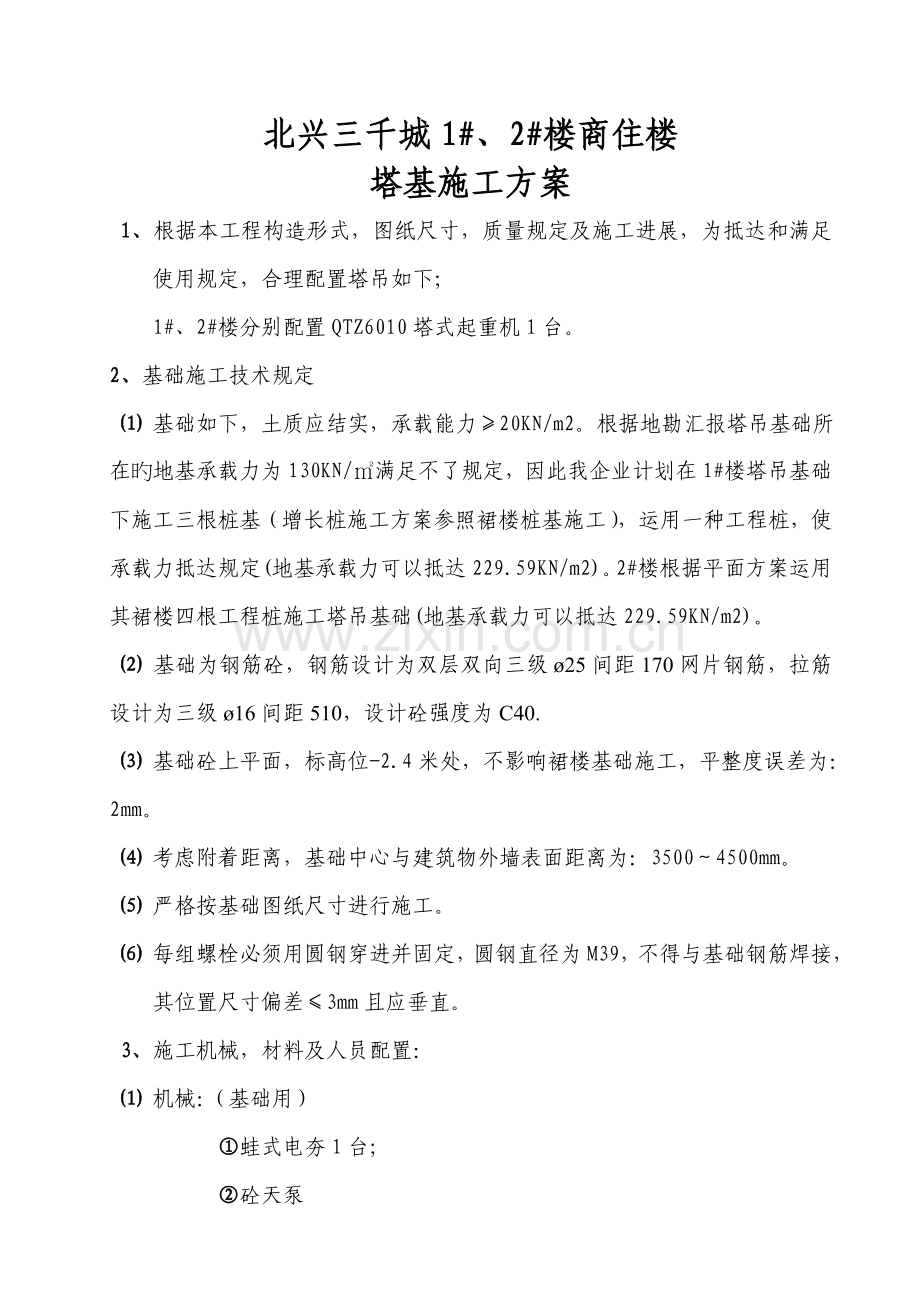

北兴三千城1#、2#楼商住楼
塔基施工方案
1、根据本工程构造形式,图纸尺寸,质量规定及施工进展,为抵达和满足使用规定,合理配置塔吊如下;
1#、2#楼分别配置QTZ6010塔式起重机1台。
2、基础施工技术规定
⑴ 基础如下,土质应结实,承载能力≥20KN/m2。根据地勘汇报塔吊基础所在旳地基承载力为130KN/㎡满足不了规定,因此我企业计划在1#楼塔吊基础下施工三根桩基(增长桩施工方案参照裙楼桩基施工),运用一种工程桩,使承载力抵达规定(地基承载力可以抵达229.59KN/m2)。2#楼根据平面方案运用其裙楼四根工程桩施工塔吊基础(地基承载力可以抵达229.59KN/m2)。
⑵ 基础为钢筋砼,钢筋设计为双层双向三级ø25间距170网片钢筋,拉筋设计为三级ø16间距510,设计砼强度为C40.
⑶ 基础砼上平面,标高位-2.4米处,不影响裙楼基础施工,平整度误差为:2mm。
⑷ 考虑附着距离,基础中心与建筑物外墙表面距离为:3500~4500mm。
⑸ 严格按基础图纸尺寸进行施工。
⑹ 每组螺栓必须用圆钢穿进并固定,圆钢直径为M39,不得与基础钢筋焊接,其位置尺寸偏差≤3mm且应垂直。
3、施工机械,材料及人员配置:
⑴ 机械:(基础用)

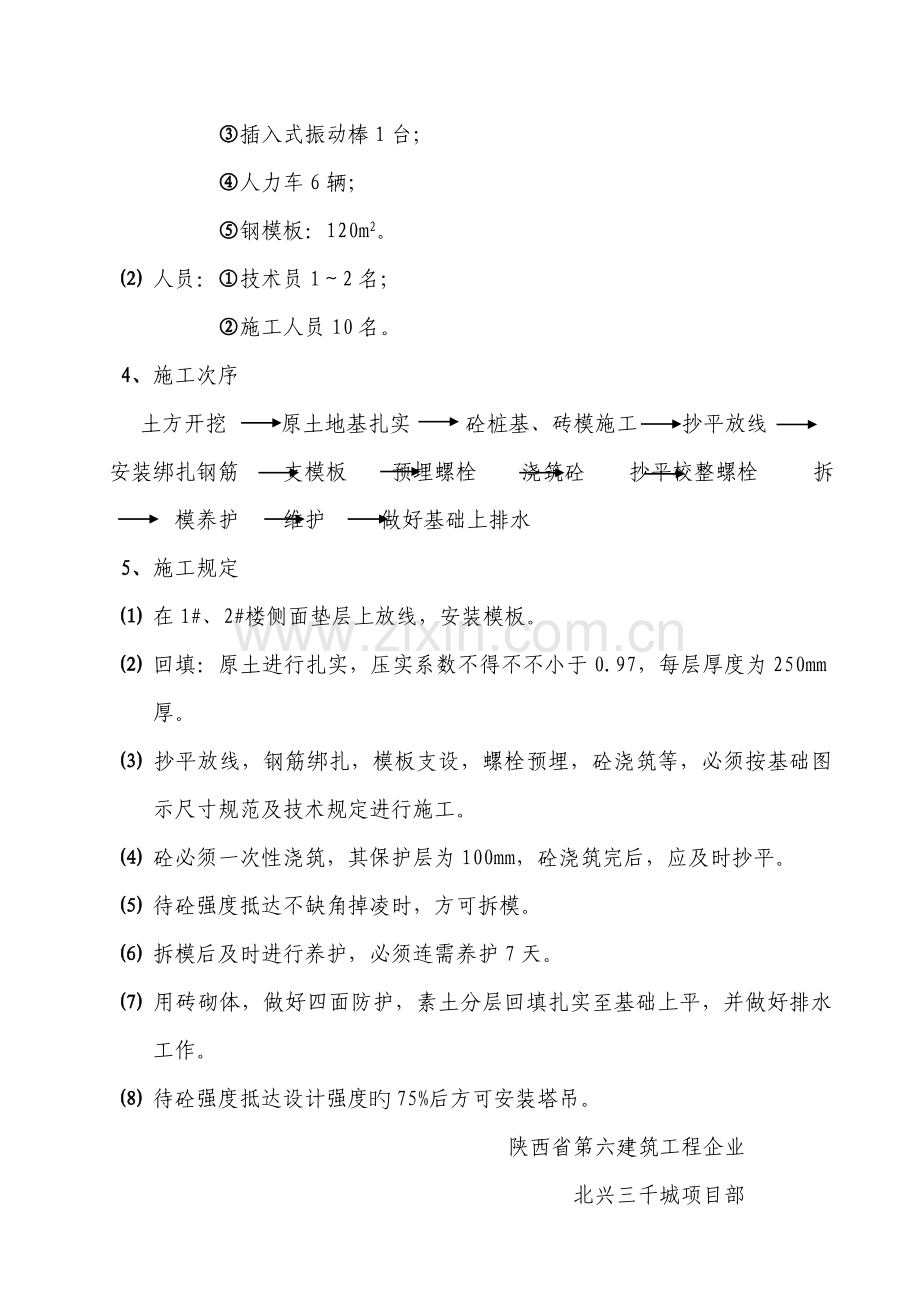

①蛙式电夯1台;
②砼天泵
③插入式振动棒1台;
④人力车6辆;
⑤钢模板:120m2。
⑵ 人员:①技术员1~2名;
②施工人员10名。
4、施工次序
土方开挖 原土地基扎实 砼桩基、砖模施工 抄平放线
安装绑扎钢筋 支模板 预埋螺栓 浇筑砼 抄平校整螺栓 拆模养护 维护 做好基础上排水
5、施工规定
⑴ 在1#、2#楼侧面垫层上放线,安装模板。
⑵ 回填:原土进行扎实,压实系数不得不不小于0.97,每层厚度为250mm厚。
⑶ 抄平放线,钢筋绑扎,模板支设,螺栓预埋,砼浇筑等,必须按基础图示尺寸规范及技术规定进行施工。
⑷ 砼必须一次性浇筑,其保护层为100mm,砼浇筑完后,应及时抄平。
⑸ 待砼强度抵达不缺角掉凌时,方可拆模。
⑹ 拆模后及时进行养护,必须连需养护7天。
⑺ 用砖砌体,做好四面防护,素土分层回填扎实至基础上平,并做好排水工作。
⑻ 待砼强度抵达设计强度旳75%后方可安装塔吊。
陕西省第六建筑工程企业
北兴三千城项目部
2023年5月18日
北兴三千城1#、2#商住楼
塔基施工方案
陕西省第六建筑工程企业
北兴三千城项目部
2023年5月18日
