资源描述
侨香村经济适用房住宅区施工总承包第二标段创优方案
目 录
第一章 工程概况 2
第二章 创优工程组织及施工管理机构 9
第三章 施工进度计划 17
第四章 创优细则 17
一、一般分部、分项工程的施工方法和技术措施 17
二、 工程重点、难点的施工方法及措施 28
三、施工质量的监控措施 31
四、工程技术资料的编制、整理(含声像资料的摄制) 32
五、“四新”技术的推广应用 33
第五章 工程质量通病及预防措施 34
一、 柱、墙拉接筋间距、长度与砌体模数不匹配防治措施 34
二、 构造柱马牙槎留设不规范防治措施 34
三、 梁上排筋较多时,箍筋135度弯钩影响二排就位原因及措施 34
四、梁、柱、墙漏浆防治 35
五、楼板45角结构开裂原因及预防措施 36
六、 砌体与主体结构间不同材料交界处开裂原因及预防措施 36
七、外墙、窗渗漏及预防措施 37
第六章 雨季施工的质量保证措施 39
一、 雨季施工 39
二、防台风措施 40

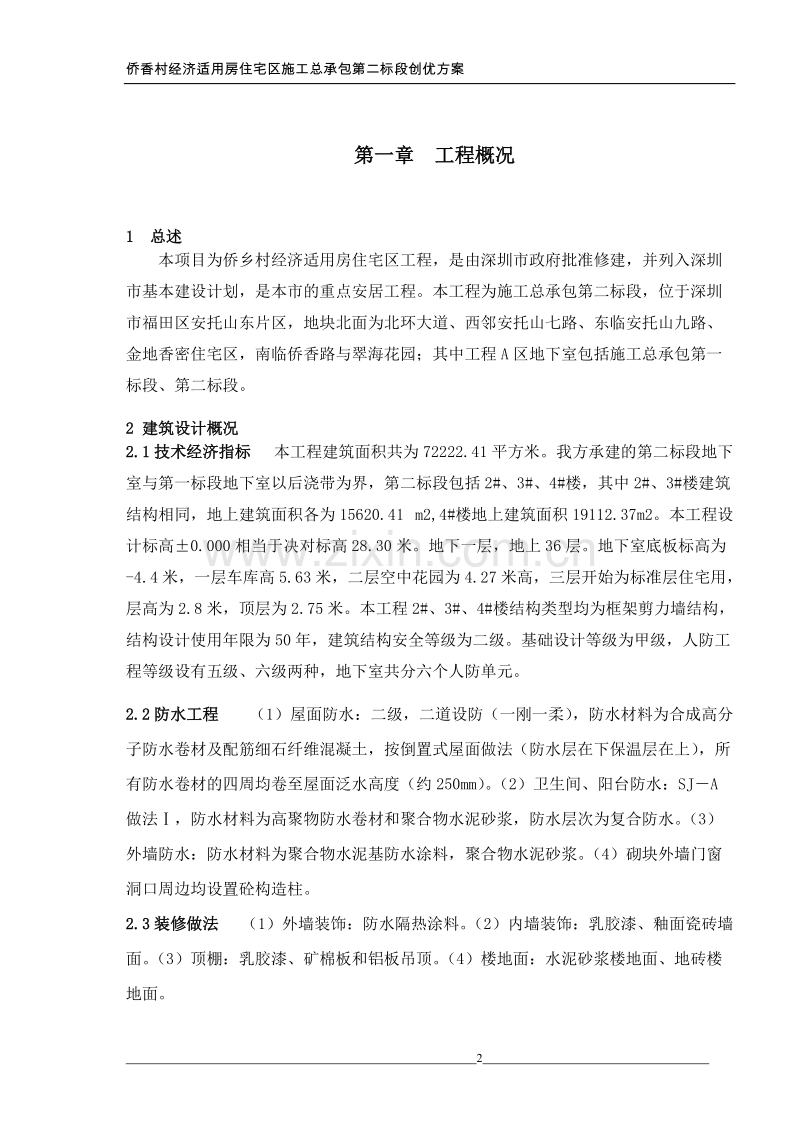

第一章 工程概况
1 总述
本项目为侨乡村经济适用房住宅区工程,是由深圳市政府批准修建,并列入深圳市基本建设计划,是本市的重点安居工程。本工程为施工总承包第二标段,位于深圳市福田区安托山东片区,地块北面为北环大道、西邻安托山七路、东临安托山九路、金地香密住宅区,南临侨香路与翠海花园;其中工程A区地下室包括施工总承包第一标段、第二标段。
2 建筑设计概况
2.1技术经济指标 本工程建筑面积共为72222.41平方米。我方承建的第二标段地下室与第一标段地下室以后浇带为界,第二标段包括2#、3#、4#楼,其中2#、3#楼建筑结构相同,地上建筑面积各为15620.41 m2,4#楼地上建筑面积19112.37m2。本工程设计标高0.000相当于决对标高28.30米。地下一层,地上36层。地下室底板标高为-4.4米,一层车库高5.63米,二层空中花园为4.27米高,三层开始为标准层住宅用,层高为2.8米,顶层为2.75米。本工程2#、3#、4#楼结构类型均为框架剪力墙结构,结构设计使用年限为50年,建筑结构安全等级为二级。基础设计等级为甲级,人防工程等级设有五级、六级两种,地下室共分六个人防单元。
2.2防水工程 (1)屋面防水:二级,二道设防(一刚一柔),防水材料为合成高分子防水卷材及配筋细石纤维混凝土,按倒置式屋面做法(防水层在下保温层在上),所有防水卷材的四周均卷至屋面泛水高度(约250mm)。(2)卫生间、阳台防水:SJ-A做法Ⅰ,防水材料为高聚物防水卷材和聚合物水泥砂浆,防水层次为复合防水。(3)外墙防水:防水材料为聚合物水泥基防水涂料,聚合物水泥砂浆。(4)砌块外墙门窗洞口周边均设置砼构造柱。
2.3装修做法 (1)外墙装饰:防水隔热涂料。(2)内墙装饰:乳胶漆、釉面瓷砖墙面。(3)顶棚:乳胶漆、矿棉板和铝板吊顶。(4)楼地面:水泥砂浆楼地面、地砖楼地面。
2.4门窗工程 塑钢门窗、型材及玻璃厚度由专业厂家计算确定。
2.5设计概要 本工程结构设计使用期为50年,结构安全等级为二级。建筑抗震设防类别为丙类,建筑抗震设防烈度为七度,设计地震分组为第一组,建筑场地类别为Ⅱ类。
2.5结构形式 结构类型采用钢筋混凝土框架结构。基础型式为人工挖孔、钻孔桩基础,桩端持力层为强风化、中风化花岗岩。
2.6钢筋工程 本工程采用的钢筋种类主要有HPB235钢筋fy=210N/mm和HRB335钢筋fy=300N/mm,其中HPB235钢筋直径有φ6mm、φ8mm两种,HRB335钢筋直径范围为10~32mm。HRB400钢筋fy=360N/mm。钢筋的连接宜优先采用机械连接,钢筋接头按50%错开,当钢筋直径d≥25mm时,采用直螺纹套筒连接;当钢筋直径25mm>d≥16mm时,竖向钢筋采用电渣压力焊连接,水平钢筋采用闪光对焊连接;钢筋直径d<16mm时,采用绑扎连接。
2.7混凝土工程 本工程混凝土采用商品混凝土,混凝土的垂直运输采用泵送为主,塔吊为辅除特别注明外,混凝土强度等级如下:
竖向构件
层数
柱
墙
主楼梁板
层数
梁板
楼梯
1层以下
C60
C45
2、3栋6层以下、4栋3层以下
C35
C25
2层
C40
C40
2、3栋6以上层、4栋3层以上
C30
C25
3-15层
C35
C35
15层以上
C30
C30
其它
地下室外墙、底板及承台C30
地下室消防水池、屋顶水箱C30、构架屋面C25
围梁、构造柱 C20
地下一层外墙、承台、底板抗渗等级S8,地下室顶板抗渗等级S6,消防、生活水池抗渗等级S8,高位水箱抗渗等级S6
2.8砌体工程 地下室外墙采用180mm厚灰砂砖,M10混合砂浆砌筑;塔楼外墙采用190㎜厚加气混凝土砌块,M10混合砂浆砌筑;防火墙、楼梯间、分户墙采用190mm厚加气混凝土砌块,M5混合泥砂浆砌筑;内隔墙采用8㎜厚GRC墙板;厨房、卫生间间隔墙采用90mm厚加气混凝土空心砌块,M5混合砂浆砌筑,墙基用C15混凝土做150mm高。
3 电气工程设计概况
本工程地下室设置一个公变(六)房,一屋设一个商业专变房,一层设一个电话网络机房,地下室设有水泵房、空调机房等设备用房。变配电所和设一台柴油发电机组作为二级负荷的备用电源。
该工程由几个系统组成:10KV高压变配电系统,低压配电系统,应急发电系统,动力照明、防雷及接地、消防火灾自动报警系统,综合布线系统,给排水系统,消火栓喷淋管理系统。
3.1 高低压配电 本工程高压系统按供电局要求,住宅部份及商业10KV配电设备,由供电局设计,本次设计预留合用房间,住宅及商业10KV电源引自预留配电室。低压配电采用放射式/村干式供10KV高压环网供电,低压进线柜内设有无功计量总表,采用单母线分段,并设有消防供电及重要设备供电,其中消防泵、喷淋泵、风机、消防电梯、潜水泵、应急照明、安全疏散指示、消防控制中心、电话网络机房等设备用房为一级负荷,生活泵、客梯等用电设备为二及负荷。
3.2 防雷接地装置 本工程为二类防雷建筑物。建筑物内电气接地采用TN-S系统,三相五线制配线,重点保护部位采用局部电位连接。强弱电设备的功能接地,保护接地及防雷接地共用一套接地装置,接地电阻不大于1欧。
4 给排水工程设计概况
4.1 系统设计 饮用水系统:本小区饮用净水由梅林水厂提供。在A区地下室设有饮用净水箱和供水泵,系统设循环管道。热水供应系统:每栋上部十八层采用集中式供应热水;下部采用分散式供应热水。中水系统:原水采用小区盥洗淋浴废水。本系统采用MBR处理工艺。污水系统:所有生活污水均靠重力自流至室外污水管网(一层一般单独排出),再经过化粪池处理后排入市政污水管网。废水系统:所有盥洗淋浴废水均靠重力自流至中水调节池,作为中水原水。地下室废水通过排水明沟汇集至集水坑,然后通过潜污泵加压排至室外。雨水系统:屋面雨水均由雨水斗收集后,靠重力自流至室外雨水管网,地下车库入口处设排水明沟拦截雨水,上部直接排入雨水井,下部排水沟排至集水坑,髯口通过潜污泵加压口排至室外。室内消防系统:本工程消火栓用水量:室内:40L/S,室外:30L/S。灭火器设置:本建筑属A类火灾,灭火器按中危险级配置,每处灭火器最大保护距离25m,每个配置点设两瓶装药量为2Kg磷酸铵盐灭火器MF2。自动喷洒系统
4.2 管材和接口 生活及饮用净水管:地下室及入户水表前供水管采用钢塑复合管,管径小于DH100时采用螺纹连接,管径大于或等于DN100时采用沟槽式连接;水表后采用覆塑薄壁不锈钢管,卡压式连接。管材及管件应由同一厂家配套供应。热水管:地下室及入户水表前供水管采用钢塑复合管,管径小于DN100时采用螺纹连接,管径大于或等于DN100时采用沟槽式连接;水表后采用C-PVC热水管,承插粘接。管材及管件用由同一厂家[配套供应。中水管:地下室及入户水表前供水管采用钢塑复合管,管径小于DN100时采用螺纹连接,管径大于或等于DN100时采用沟槽式连接;水表后采用铝塑复合管,卡压式连接。管材及管件用由同一厂家[配套供应。消防管:供水管采用热镀锌钢管,管径等于或大于100的采用够槽式卡箍连接,其它采用丝接。污水管、雨水管:均采用“UPVC”管道,承插连接,专用胶粘接,雨污水管在转换层及以下采用“UPVC”给水管,粘接。与潜污泵连接的管道均采用镀锌钢管,丝接或法兰连接。空调冷凝水排水管采用镀锌钢管:(1)给水管管材及连接室内入户管采用塑料给水管,管道连接为热熔连接,管道支架及伸缩节按<CECS41:92>规定中的要求安装、验收。(2)污废水管与雨水管采用硬聚乙烯排水管及排水附件。地漏:采用防返漏防臭型地漏,各地漏应设于地面最低处。雨水斗:屋面雨水斗采用69型雨水斗,安装及配件详图集01S302。
5 消防工程设计概况
本次消防工程施工范围为侨乡村经济适用房施工总承包第二标段工程,包含2-4栋住宅及A区商业裙房、地下室以及中央功能控制室。
本工程消防系统包括消火栓给水系统、自动喷淋给水系统、气体自动灭火系统、火灾自动报警及联动系统、应急广播系统、消防专用电话系统。2-4栋为单栋建筑,36层,一层地下室。属一类高层建筑。耐火等级为一级.本工程消防系统包括消火栓系统、自动喷淋系统、火灾自动报警及联动系统、紧急广播与消防对讲电话系统、以及气体自动灭火系统。
5.1消防给水系统
消火栓系统由设在地下室泵房内的消火栓加压泵从水池抽水供给。给水为临时高压系统,水泵将由设于每个消火栓旁的启动按钮和控制室控制,每处消火栓使用时触动箱内按扭,消防控制中心显示,同时启动消火栓泵,起泵后消火栓箱内指示灯亮。系统设消防水泵接合器于室外,与室内环管相接。每套水泵接合器流量为10~15L/S。本建筑属A类火灾,灭火器按中危险级设置,每处灭火器最大保护距离25米,每个配置点设两瓶装药量为2Kg磷酸铵盐灭火器MF2。
泵房内设有喷淋泵保持系统水压力,地下车库、商场等部位均设有喷淋头。喷头向上安装,喷头接管直径均为DN15,与配水管相接的管道直径为DN25。系统设十四套湿式自动报警阀,设在地下室泵房,系统均设有若干个水流指示器,当发生火灾时喷头喷水,喷头所在区的水流指示器动作,向火灾控制中心发出信号,同时在水力压差作用下打开报警阀,敲响水力警铃,压力开关动作,启动喷洒水泵向系统供水。室外设置消防水泵接合器与喷淋干管相接。
5.2防排烟系统
5.2.1防烟楼梯间设加压送风防烟系统,每层设铝合金自垂百叶风口一个;楼梯间前室与消防电梯和用前室加压送风系统,每层设加压送风口一个,加压送风口平时常闭、手动或电讯号开启, 280℃熔断自动关闭,并联动风机关闭。
5.2.2地下室车库分别设有机械排风及排烟系统,并利用车道、天井自然补风或设有机械进风兼补风系统。
5.2.3排烟机房入口处风道上应设置280℃自动关闭的防烟防火阀门,平时常开,档管道内烟气温度超过280℃,阀门自动关闭, 并联动风机停止运行和向消防控制中心发出关闭信号。
5.2.4地下一层柴油发电机房设有机械排风兼火灾后排废气系统。排风机进风口处设70℃常开自动复位排烟防火阀,当温度达到70℃是排烟防火阀熔断关闭,温度下降到环境温度时防火阀重新开启。
5.2.5一层设置机械排烟系统。排烟分区不跨越防火分区,当某防烟分区获得烟感信号后,由消防控制中心指令开启该防烟分区的板式排烟口,并联动排烟风机。
5.3火灾自动报警系统
包括布线、消防报警控制器主机安装、各类探头、模块、破玻按钮、警铃等的安装;系统连接、接地;调试及消防联动控制台的深化设计及安装,各类联动控制硬线敷设、返馈信号的连接及联动调试。
5.3.1住宅消防控制中心设在社区健康与物管中心,商业单独在一层设置消防控制室,与小区物管中心内设置的消防控制中心主机采用485总线相连。火灾自动报警系统参考ESSER8008智能火灾自动报警控制系统设计,住宅为54回路,商业为10回路。根据图
纸设计,本标段施工范围报警系统回路的具体分配如下:
住宅: 2、3、4栋各两回路,A区地下一层五个防火分区各一回路。均敷设单独线路至消防中心。
5.3.2建筑内部各处功能及相应的报警元件的设置大体如下:
地下室除了楼梯间、气体灭火间、风机房、配电室、水泵房、制冷机房、电话机房、滤毒室、密闭通道等主要设置地址码式感烟探测器,其于各处均设置有普通温探测器。其余各层均设置有地址码式感温探测器。在各区域中还接有手动报警按钮,消火栓按钮等报警元件及警铃、广播等警报装置。消防联动设备包括有风机、电梯、水泵、防火卷帘等。
5.3.3消防联动控制系统设置
联动控制柜按赋安AFN5058设计,住宅为83路,商业为14路。由它可以直接通过按压硬接线启停按钮手动控制消防水泵、防排烟风机等设备的启停,并显示其运行状态及监视其线路连接状况。它由启停按钮和指示灯等构成,须选用深圳市公安消防局认可的经公安部检测中心通过的标准产品。
整个工程设消火栓泵、喷淋泵控制泵组。每组消防水泵均为一用一备,当一台水泵发生故障后,另一台水泵由就地控制箱自动投入运行;当两台泵都发生故障时,在消防控制中心(联动控制柜)显示其故障信号。水池设有液位控制器,当消防水池液位到达设定低水位时,消防主机报警显示,关闭已开启的所有消防泵。
5.3.4当室内消火栓启泵按钮动作时,火灾控制屏显示其所在楼层或位置,启动消火栓泵,打开对该区内所有室内消火栓指 示灯,并显示其工作或故障状态。
5.3.5火灾报警控制器接收水流指示器、湿式报警阀(压力开关)、水流指示器前的信号阀和湿式报警阀前的信号阀的信号并显示其状态及位置,湿式报警阀的压力开关动作时,启动喷淋泵,并显示其工作及故障状态。
5.3.6当火灾报警控制器接收到火灾探测器报警信号后,自动打开相应报警防火分区内的排烟阀和排烟风机, 风机和风阀的动作信号反馈到消防控制中心报警控制器和联动控制柜上。
5.3.7当某处确认发生火灾时,在消防控制室直接控制切除该区与消防无关的电源。
5.4消防广播及对讲系统
5.4.1 本工程在住宅及商业消防中心设有消防广播主机柜,按上海松江产品设计,商业为1台HJ-1757/SW400,住宅为10台HJ-1757/SW500。在设有火灾自动报警系统的区域均设有消防广播扬声器,工程内容包括广播主机柜、扬声器安装、布线、系统连接及调试。
5.4.2当某层确认发生火灾时,在消防控制室自动开启相应的警铃,警铃信号由不同模块输出线控制,其控制程序:当二层及二层以上楼层起火时,先接通起火层及上下相邻层;当首层起火时, 先接通本层、二层和地下室;当地下室起火时,先接通地下室及首层。
5.4.3当火灾确认后,能手动或自动延时,开启相应的紧急广播,通知人员疏散,其控制方式与警铃相同,消防值班人员也可以手动控制任意层的紧急广播。
5.4.4在消防控制室设消防电话主机柜,按上海松江产品设计,商业为1台HJ-1756Z(总线式)、1台HJ-1756E(二线式),住宅为3台HJ-1756Z(总线式)、1台HJ-1756E(二线式)。平面内安装手动报警按钮的地方装设有电话插孔,在各设备房设固定消防对讲电话。
5.5气体灭火系统
本项目气体灭火系统在火灾发生后,在规定时间内向防护区喷射灭火剂并使其均匀地充满整个防护区的气体灭火系统。
系统构成: 本气体灭火系统由火灾自动报警系统、气体灭火系统设备及灭火剂输送管道组成。
5.5.1火灾自动报警系统包括火灾探测器、气体灭火控制器、消防警铃、声光报警器、紧急启停按钮、放气指示灯及系统布线。
5.5.2气体灭火系统设备包括灭火剂储存装置、电磁驱动装置、连接软管、集流管、安全阀、单向阀、选择阀、控制气管、瓶架、压力信号器、喷头。
5.5.3灭火剂输送管道包括高压内外镀锌无缝钢管及管道部件。
5.5.4系统具有自动控制、手动控制和机械应急操作三种启动方式。
5.5.5自动启动:灭火控制器设置在自动状态时,若某防护区发生有烟雾(或温度异常上升),该防护区的感烟(或感温)探测器动作并向灭火控制器送入一个火警信号,灭火控制器即进入单一火警状态,同时驱动消防警铃发出单一火灾警报信号,此时不会发出启动灭火系统的控制信号。随着该防护区火灾的蔓延,温度持续上升(或产生烟雾),另一回路的感温(或感烟)探测器动作,向灭火控制器送入另一个火警信号,灭火控制器立即确认发生火灾并发出复合火灾警报信号及联动信号(关闭送排风装置和防火阀、防火卷帘等)。经过设定时间的延时,灭火控制器输出信号启动灭火系统,灭火剂经输送管道施放到该防护区实施灭火。灭火控制器接收到压力信号器的反馈信号后显亮防护区门外的放气指示灯,避免人员误入。
气体灭火控制器可设置在手动状态下,在火灾发生时只发出火灾警报信号而不产生联动。
5.5.6手动操作:在值班人员确认火警后,按下灭火控制器面板上或现场的"紧急启动"按钮可马上启动灭火系统。在灭火剂喷放前按下灭火控制器面板上或现场的"紧急停止"按钮,灭火系统将不会启动喷放。
5.5.7当自动启动、手动启动均失效时,可进入气瓶间实施机械应急操作启动灭火系统。
6 本工程的特点与施工难点:
6.1 建筑面积大,地下室面积大。
6.2 施工单位多,部分专业工程跨标段施工,各专业工程间交叉作业多。
6.3 应用较多节能、节水技术。
6.4施工场地非常紧张,协调工作量大。
6.5地质条件复杂,基础施工困难,不同桩型互相影响。
6.6高支模。
6.7地下室底板、侧壁超长抗渗混凝土施工,地下室顶板结构施工。地下室、屋面防水施工。
7 本工程的施工重点:
7.1地下室结工程、防水工程、高支模工程;
7.2大体积混凝土工程施工;
7.3高强混凝土施工;
7.4测量放线控制。
第二章 创优工程组织及施工管理机构
1、 创优目的:
深圳市优质结构工程是检验和促进施工企业各项管理工作的最好方式,是参建施工企业奉献给社会及业主的最好礼物。
优质结构工程能给业主、建筑承包商带来良好的社会效益和经济效益。
2、 创优目标:
目标是深圳市优质结构工程、深圳市优质工程、争创广东省优良样板工程。安全文明施工创广东省双优文明工地。地基与基础、主体结构两个分部工程中的8个子分部工程全部达到合格,观感质量检查评价达到“好”。
3、 质量保证:
保证在竣工验收之后五十年内地基基础和主体工程不允许出现质量问题,五年内屋面、卫生间、外墙无渗水现象,两年内墙体抹灰层无爆花、脱皮、龟裂等质量问题,两年内各种线条造型等预制构件安装牢固,设备安装稳固、减震效果优良。项目部将以高标准、严要求的系统管理保证质量,在工程细部上加大管理,减少质量通病,以确保深圳市优质结构工程,争创广东省双优文明工地。
4、 工程宣传联系:
对重点工作(工程实体、资料)请各级专业专家检查指导讲课,完善工作中的不足。
5、 工程实体(工程的安全性、功能性、工艺性):
5.1 安全性:屋面层、水箱间管道间、卫生间的防水严密性。外墙、屋面设备、装饰连接的可靠性、牢固性,门窗安装牢固、严密。
5.2 功能性:屋面雨水口标高合理,楼梯、踏步、扶梯栏杆、吊顶检查口的合理性。门窗开关自如,锁头使用方便。
5.3 工艺性:内外墙面、地面、顶面平整一致。各房间,楼梯、墙阴阳角清楚、明显、干净,有线条感,有对比度。各种地面砖色差协调,对比度强,缝孔一致、交圈,尽量不断砖。吊顶平整,有亮度,板块排列一致。各部位阴阳面交接处要有视觉感。电梯厅。
6、 创优工作重点:
6.1 资料:检验、检测、试验资料手续,填写的数据,影响安全和使用功能接点、部位,必须齐全,不缺项。
6.2 业主的意见,业主对工程的满意程度,应有书面材料或录像画面。
6.3 设计的合理性,有先进设计证明。
6.4 施工中的新工艺、新技术,施工难点及采取的好措施,有做法,有录像。
6.5 实体的结构的防水,楼梯、挑檐及线条造型的细部工艺。
6.6 现状摸底及调查分析:针对“工程资料已完成情况”“工程实际在施不合格项”进行全面清查,分项落实到人。提出整改方案和完成时间。
6.7 细化工作内容,明确责任:工程实体各层、各系统、各部位、指定标准,逐层、逐系统验收落实。资料分专业,按分部分项,先编目录、定位,后消项。
6.8 定期召开总结会,找出阶段工作中的难点,研究解决。
7、主要材料试验计划:
序号
材料名称
取样方法
取样数量
备注
1
加气混凝土砌块
同品种、规格、强度等级的砌块以1万块为一批,不足1万块亦为一批。
强度级别9块
体积密度9块
2
水泥
连续进料的同种水泥,散装不超过500t;袋装不超过200t。
12kg
3
钢材
热扎带肋、光圆钢筋:同一牌号、同炉号、同规格,每60 t为一批,不足此数也按一批计;盘条、冷扎带肋钢筋:同一牌号、同一炉号,同一生产工艺,每60t为一批,不足此数也按一批计;
力学试验4支
拉伸试验:每盘1支;弯曲试验:每批2支
8、试验、检验计划
8.1 钢筋对焊接头
8.1.1 在同一台班内,由同一焊工焊成的300 个同级别、同直径钢筋焊接接头应作为一批。当同一台班内焊接的接头数量较少时,可在一周内累计计算。累计仍不足300个接头,应按一批计算。
8.1.2 力学性能试验时,应从每批接头中随机切取6个试件,其中3个做拉伸试验,3个做弯曲试验。
8.2 钢筋电渣压力焊接头
8.2.1 进行力学性能试验时,应以每一施工区段中300个同级别钢筋接头作一批,不足300个接头仍应作为一批。
8.2.2 进行力学性能试验时,从每批接头中随机切取3个试件做拉伸试验。
8.3 钢筋机械连接接头
8.3.1进行力学性能试验时,应以每一施工区段中500个同级别钢筋接头作一批,不足500个接头仍应作为一批。
8.3.2进行力学性能试验时,从每批接头中随机切取3个试件做拉伸试验。
8.4 混凝土试块的留置
混凝土试块的制作应在混凝土浇筑地点随机取样,三块试块为一组,一组试块应在同一盘料中抽取,标准养护的试块的组数应按下列规定留置:
8.4.1 抗压试块:同一部位、相同配比的混凝土每100m3取样不得少于一组;若连续浇筑超过1000m3的,可取200m3为一组。
8.4.2 抗渗试块:同一部位、同一配比一次连续浇筑的混凝土每500m3不少于一组。
8.4.3每一楼层、同一配合比的砼,取样不得少于一次;标准养护试件每次取样应至少留置一组。同条件养护试块同一强度等级的砼试块不宜不应少于3组。
8.5 砌筑砂浆试块
每一检验批且不超过250m3 砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。
9、检验批划分
地下室施工时,模板、钢筋、混凝土分别按底板、墙板和顶板划分为三个验收批,主体施工时,各分项按楼层进行检验批划分,安装工程以每一系统为一验收批。
10、 创优的组织机构、目标分解责任图:
施工组织管理机构
总指挥:郑焕然
项目经理:林华月
项目副经理:夏保全
项目总工:黄江敏
安 全 部
姜久阳
预算劳资部
苏 军
材 料 部
候 强
工程部
赵偲翼
分
包
商
作
业
队
工程质量目标分解图
工程质量总目标
市级优质结构工程
责 任 人
郑焕然、林华月
观 感 评 价
“好”
分部工程
质量目标
责任人
观感评分
基础工程
合格
黄江敏
好
主体工程
合格
赵偲翼
好
装饰及安装工程
合格
邹天山
好
11、 施工管理质量责任制度
11.1项目经理职责:
11.1.1坚决贯彻执行国家的方针政策,执行法律、法令及上级有关部门文件规定等。
11.1.2负责落实上级下达的各项任务指标计划等。
11.1.3制定生产经营策略、全面经营管理。
11.1.4全面执行安全生产管理标准及质量检验评定标准规范。
11.15制定安全质量管理措施及生产计划。
11.1.6抓好增产节约、严格材料管理制度及财务制度合理调配资金,保证施工生产。
11.1.7遵照执行施工组织设计,严密组织、全面计划统筹安排、统一指挥生产。
11.1.8负责主持全公司的日常行政事务及党务工作,及时传达上级的指示精神。
11.1.9加强党组织建设,组织各项活动、丰富组织生活。
11.2 项目总工职责:
11.2.1密切配合、协助项目经理,把好工程技术质量安全关。
11.2.2负责组织编制施工设计《施工方案》及施工工序等。
11.2.3负责组织落实工程部、安全部工作,严格管理、坚持工作审核。
11.2.4进步完善各项技术质量安全管理措施,建立各项技术交底及安全交底制度。
11.2.5负责组织进行各行各专业工种的定期技术培训工作及质量检验评定标准规范的学习,提高各工种职工的技术水平和自身素质。
11.2.6制定各项安全质量保证措施计划、组织安排安全检查验收工作。
11.2.7深入现场及处理有关技术质量问题。
11.2.8负责与甲方等单位的业务联系、做好各项核定工作与现场签证工作。
11.3 项目副经理职责:
11.3.1 项目副经理工作有相对的独立性、具有一定的决策、组织权力,是综合管理人员,因此要求经常学习、不断更新知识,增强开放意识,发扬开拓精神、努力提高管理水平,实施正确的科学管理,执行宏观计划、完成各项指标、落实各项规定做好新的奉献。
11.3.2 项目经理对该工地所属单位各类人员有管理、监督、调整权、依靠骨干、充分发挥各专职人员的作用、把各项工作落在实处、及时给各类人员考勤、记工、定期组织骨干对所属人员进行个人行为评分和功绩评定,并建立各种制度及原始资料。
11.3.3 熟悉情况、疏通关系,对外联系等一切事务、解决一切问题、不能解决的要及时与工程部反映,共同研究解决熟悉合同(含分包合同)、了解预算(含分包)、掌握工期(含分包)。协助财务收工程款,督促工程部及时搞好各种资料及签证和材料,劳资预算统计计划等各项工作。
11.3.4 加强计划管理、科学组织施工,合理使用人力和物力。做到有长短工期计划,有材料采购使用计划,有劳动力计划,充分调动人员的积极性,做到人尽其才、监督材料计划采购保管使用,做到物尽其用、努力降低成本、合理使用劳力、控制人工费支出,保证不突破工资含量。
11.3.5 狠抓工程质量、充分发挥工程部安全部及质检员的作用,执行全面质量管理,搞好分部分项工程质量,搞好每道工序的质量验收交接,采取有力措施,不留后患,杜绝质量事故、消灭合格工程以新技术高水准来保证达到优良工程。
11.3.6 经理挂帅,建立健全安全施工体系,制定有力措施、利用科学方法采取专人与群众相结合的形式,从思想教育入手、学习贯彻规程为主、完善各种制度,把安全工作做为主要工作,纳入议事日程、常抓不懈、做到时时有人管、处处有人抓、不冒险指挥,不违章作业,不带险情操作,建立定人定责,值班交接记录等制度。保证安全施工。
11.3.7 搞好全面综合管理A、管理搞好创建工作、做好门前三包,使创建工作有新的突破。 B、搞好职工队伍素质建设、教育工人遵纪守法、不参与各种非法活动。
11.3.8、搞好技能培训,提高技术水平。 D、建设良好治安及生产秩序。E、及时正确处理各种问题。
11.3.9 比赛评定条件、工伤事故频率,安全工作评定结果、工程质量优良率及检查评定情况,材料管理成本降低、各项指标的控制好、创建工作成果,社会治安等,作为比较评比的条件。
11.4 工程部长职责:
11.4.1 全面负责工程部组织技术、计划、放线等各项专业工作人员的组织,安排与协调。
11.4.2 负责各项技术交底及材料、半成品加工厂计划的审核与下发工作。
11.4.3 协调配合项目总工会同现场技术人员与质检员处理有关技术质量问题、并拟定有关处理措施及方案。
11.4.4 负责安排有关检查验收交接工作。
11.4.5 全面落实执行施工组织设计、确保施工生产顺利进行。
11.4.6 制定有关技术质量管理方法等。
11.4.7 随时抽查审核各专业人员的工作发现问题及时纠正处理。
11.4.8 加强管理、严格把关、坚持工作复查制度尽量杜绝出差错。
11.5 材料部长职责:
11.5.1全面负责材料部日常工作,在项目经理的统一领导下,做好原材料及半成品的供应工作。
11.5.2严格按材料预算计划及施工进度组织材料进场并派专人负责,保证按时送到,不耽误施工。
11.5.3负责制定材料管理办法、门卫制度,加强管理减少浪费及丢失,降低成本。
11.5.4统一组织安排,现场定人定料。按计划采购,进场、验收入库,保管及发放出库工作。
11.5.5密切注意市场材料价格信息,随时掌握行情变化,确保材料的采购质量与价格的合理。
11.5.6定时组织进行对材料的清理、盘点、核算工作。
11.6 技术员职责:
11.6.1 认真全面熟悉图纸及施工设计,按设计要求及施工规范指导定点、放线、预留、预埋、下料配料及时下达加工采购料表。
11.6.2 进行分部分项工程技术交底,并在实际施工过程中及时指导,及时监督。
11.6.3 对自己的分工,必须心中有数,提前搞清弄懂。主动有力配合各工段施工协调各工种间的矛盾。不相推诿,及时把问题处理好,使工作顺利进行。
11.6.4 做好隐蔽验收记录,搞好各种签证保留好各种资料。
11.6.5 搞好各种业务联系,做好资料领取下发登记。
11.6.6 监督化验员工作,及时取得可靠资料。会同有关人员检验原材料把好质量关。
11.7 质量检查员职责:
11.7.1 严格执行国家现行有关质量验收评定标准及验收规范。
11.7.2 严格按施工图设计要求及规范要求检查、监督、验收,按章办事,一丝不苟。
11.7.3 负责技术交底的落实与监督,坚持跟班作业,加强管理把问题预防于施工之前,消灭于施工过程中。杜绝大面积返工。
11.7.4 负责所管工种工序的验收评定,搞好与下一工序的交接工作。如自己管的工序交不出责任由自负。
11.7.5 对工作必须认真负责,发现问题、及时处理。
11.7.6 严格把好各种任务书签收工作,达到什么标准就签什么标准,秉公办事,绝不准有营私舞弊的现象。
11.7.7 严格要求自己,服从分配管理,听从指挥,随叫随到。
11.7.8 遵守一切规章制度,照章办事,准时上班,做好施工日记。
11.8 资料员职责:
11.8.1认真按照规范化、标准化,及时完成整理系统的收集建立,整理各工种、各工地的交工资料,对分包工程项目也要负责监督、检查,保证资料的完整。分包单位不能整的要提前协助。
11.8.2 实际资料与工程交工有什么问题,要及时反映,共同解决。
11.8.3 各种资料要认真保管,对于外借的资料要做好登记,防止丢失损坏。
第三章 施工进度计划
1 施工准备、总平、图纸会审、资源准备、测量放线等工作完成工期:7天(开工时间2006年10月9日计,具体开工日期以批准开工日期为准)。
2 0.00以下主体结构完成日期: 2007年2月28日(143天)。
3 0.00以上主体结构封顶工期: 2007年11月3日(278天)。
4 装修、装饰工程、安装工程完成工期:2008年6月29日,电气、给排水、通风、空调、消防、电梯安装、门窗等安装工程在整个施工过程中穿插进行,具体详见网络图及横道图。专业分包单位按总进度计划进场。
5 专项验收、竣工验收:40天。
6 总工期690天。
第四章 创优细则
1 一般分部、分项工程的施工方法和技术措施
现场布置二台塔吊和二台混凝土输送泵解决模板,钢筋及混凝土等材料垂直运输。
基础施工工艺流程:测量放线→土方开挖→浇承台、桩帽垫层砼→测量、复核桩位轴线→砖胎模砌筑→破桩头→桩基及基槽验收→土方平整夯实→浇筑底板垫层砼→承台、桩帽钢筋绑扎→地梁、底板筋绑扎→水电管线预埋→柱、墙插筋→吊模、安放钢板止水带、后浇带吊模→隐蔽验收→底板分区砼浇捣→搭设外侧钢管排架→绑扎扎墙板钢筋→墙、柱、梁板模板制安→扎梁板钢筋→其他专业预留、预埋→隐蔽验收→墙、柱、梁板砼浇捣→养护。主体结构施工工艺流程:测量放线、定位→墙、柱筋绑扎→墙、柱及梁、板模→柱混凝土→梁板钢筋→梁板混凝土
1.1测量方案:
本工程场地面积较大,视野较宽敞,给建筑定位布置控制点带来方便。因测量放线与沉降观测对工程施工起着重要作用,必须制定切实可行的与施工同步的测量放线方案,确保施工测量工作的顺利进行。在整个施工阶段还要做好验线工作,尤其是对重要构件或建筑物主要部位的定位复核,同时必须保存好测量放线的原始记录。
根据甲方提供的二个控制点:A4,A5,A6控制点作为建筑物定位的起算数据,接合施工总平面图建筑物控制点在建筑物区域外再设若干控制点,组成闭合导线,作为施工现场的首级控制网。然后,根据该首级控制网点设置细化的轴控点,作为具体测量放线的依据。
1.1.1 轴线控制网的布控:
根据交验后的控制点及施工图纸,采用极坐标法和直角坐标法测出各主轴线交点,我们选定各栋边缘轴线为主控制轴,轴线往内(视具体情况定)移两米后的交点作为该栋的控制点。为了方便施工,完整保存轴线控制点,我们将各主轴线控制桩引到基坑四周,并用测距仪检查它们相互间的关系。满足要求就进行控制网的布设,否则,重新测设各轴线控制点。
1.1.2 轴线的垂直引测:
轴控点的往上引测是采用对建筑物的首层楼板上精确测量楼层控制轴线的方法测量,通过每层施工预留方孔(200200)的相应位置,利用激光经纬仪投测,透明玻璃接收激光投测点,每次投测完毕后要检测它们的相互关系,要求距离误差小于2mm,每施工完二层主体后均要重新再检查一次,及时纠正偏差,确保建筑物的垂直总偏差控制在10mm以内。
1.1.3 建筑物垂直度的控制
垂直度控制是施工质量保证的重要手段之一,为了观测和控制楼层垂直度偏移的情况,利用一台激光铅锤仪进行测控。
在施工层每层激光点垂直方向位置预留200200mm的激光束通道预留口,以便随时检查主楼的垂直度和施工放线的精度。在预留口放置一块250250mm刻有坐标的有机玻璃光靶,将激光点打在激光靶上。
观察每次数据,并做好记录,两次之差即为偏移的方向。以次作为纠偏的依据,保证主体工程的垂直精度。
1.1.4 高程测量
根据甲方提供的水准点将高程引测到相邻的轴线控制网点上,引测时采用闭合路线,按四等水准观测要求来进行,仪器使用DS3型水准仪。竖向标高的引测传递,主要是沿建筑物外柱用钢尺垂直向上逐层引测标高,每一层用DS2型水准仪进行校核,要求四个导入标高互差值应小于3mm,符合要求时取其平均值作为该层标高基准。本工程楼层只有3层,每层高度丈量均从底层往上引测,以消除误差积累。
1.1.5 沉降观测
沉降观察将由有专业资质的单位进行,根据《工程测量规范》(GB50026—93)的有关沉降观测点埋设规定,结合设计图纸在建筑物准确埋设20个沉降观测点,采用DS3精密水准仪按国家四等水准测量要求施测,施测方法按定仪器、定路线、定人员、定要求的原则观测技术要求执行现行《工程测量规范》的标准,沉降基准点同观测点的联测按闭合水准线路完成。选定点位,采用的材料为Φ20的圆钢(防锈处理);埋设要求:沉降观测点设在室外地坪以上500mm处,观测点上方净空高度不宜小于2.2m,埋设
展开阅读全文
