收藏 分销(赏)

抬包车间及炉修车间施工方案.doc

上传人:可**** 文档编号:3176266 上传时间:2024-06-24 格式:DOC 页数:19 大小:88KB
下载 相关 举报
抬包车间及炉修车间施工方案.doc_第1页
第1页 / 共19页
抬包车间及炉修车间施工方案.doc_第2页
第2页 / 共19页
抬包车间及炉修车间施工方案.doc_第3页
第3页 / 共19页
抬包车间及炉修车间施工方案.doc_第4页
第4页 / 共19页
抬包车间及炉修车间施工方案.doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

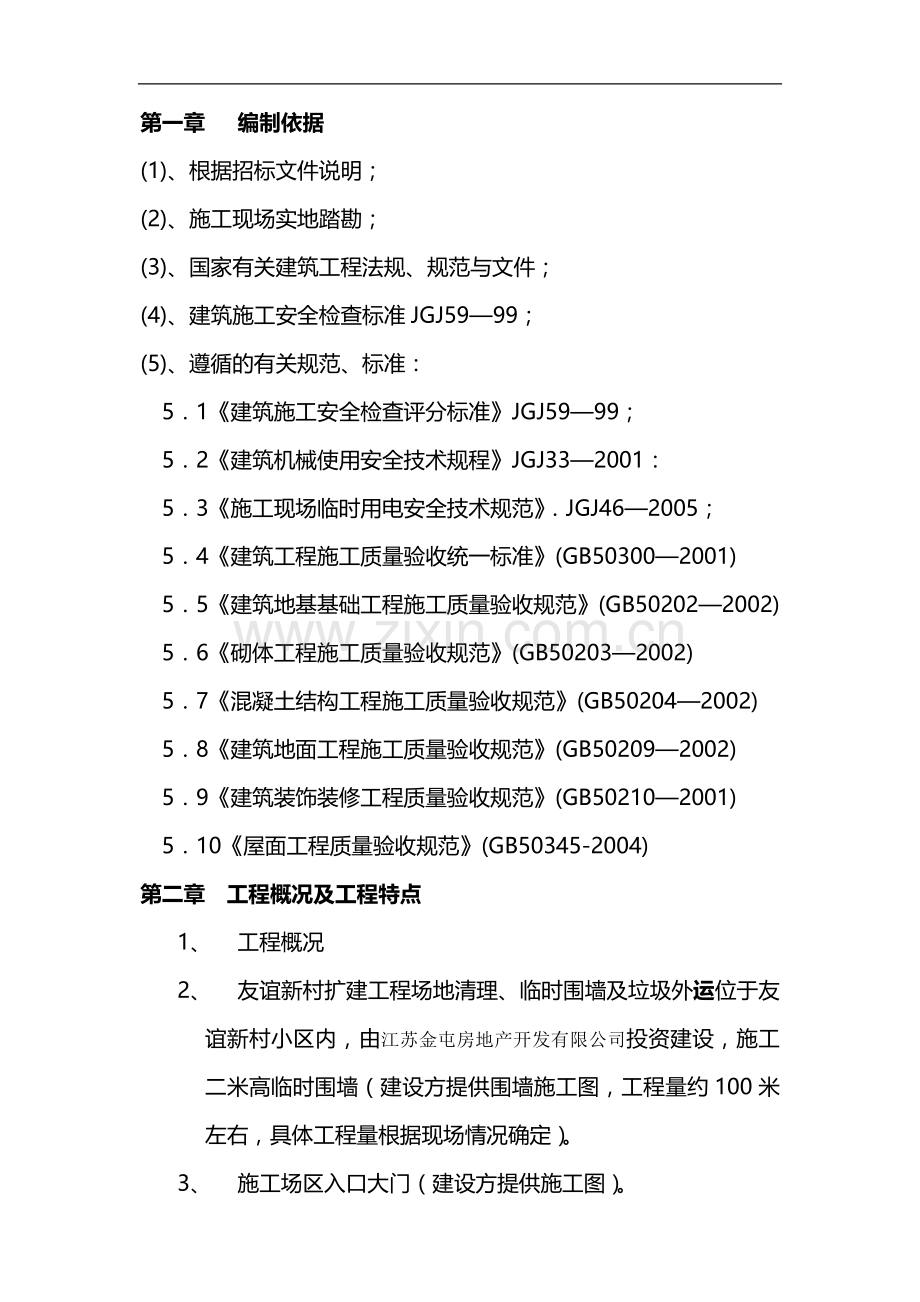

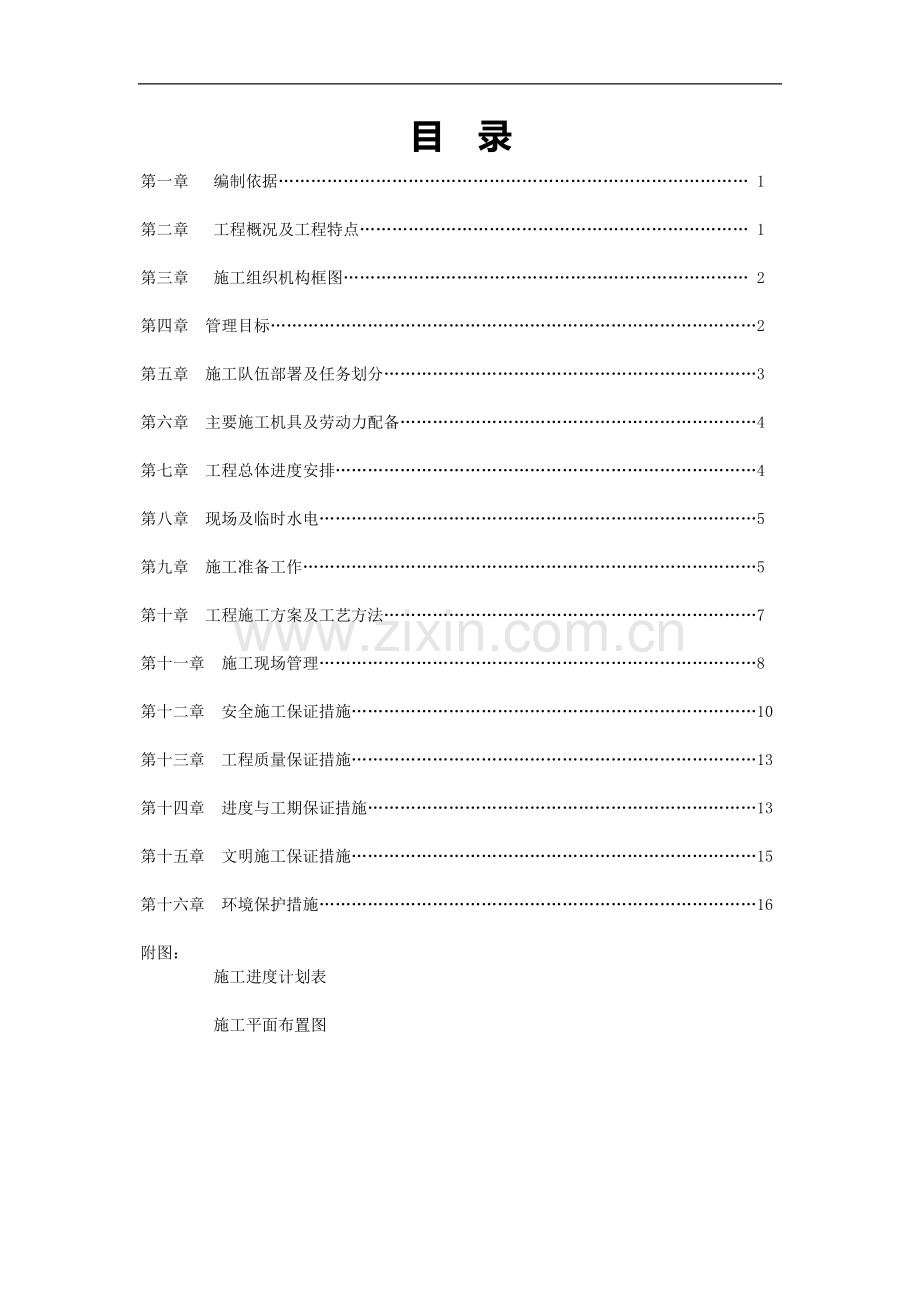

1、目 录第一章 编制依据 1第二章 工程概况及工程特点 1第三章 施工组织机构框图 2第四章 管理目标2第五章 施工队伍部署及任务划分3第六章 主要施工机具及劳动力配备4第七章 工程总体进度安排4第八章 现场及临时水电5第九章 施工准备工作5第十章 工程施工方案及工艺方法7第十一章 施工现场管理8第十二章 安全施工保证措施10第十三章 工程质量保证措施13第十四章 进度与工期保证措施13第十五章 文明施工保证措施15第十六章 环境保护措施16附图: 施工进度计划表 施工平面布置图第一章 编制依据(1)、根据招标文件说明;(2)、施工现场实地踏勘;(3)、国家有关建筑工程法规、规范与文件;(4)、

2、建筑施工安全检查标准JGJ5999;(5)、遵循的有关规范、标准:51建筑施工安全检查评分标准JGJ5999;52建筑机械使用安全技术规程JGJ332001:53施工现场临时用电安全技术规范JGJ462005;54建筑工程施工质量验收统一标准(GB503002001)55建筑地基基础工程施工质量验收规范(GB502022002)56砌体工程施工质量验收规范(GB502032002)57混凝土结构工程施工质量验收规范(GB502042002)58建筑地面工程施工质量验收规范(GB502092002)59建筑装饰装修工程质量验收规范(GB502102001)510屋面工程质量验收规范(GB5034

3、5-2004)第二章 工程概况及工程特点1、 工程概况2、 友谊新村扩建工程场地清理、临时围墙及垃圾外运位于友谊新村小区内,由江苏金屯房地产开发有限公司投资建设,施工二米高临时围墙(建设方提供围墙施工图,工程量约100米左右,具体工程量根据现场情况确定)。3、 施工场区入口大门(建设方提供施工图)。4、 场区地下障碍物清理及地面建筑拆除。5、 场地平整及建筑垃圾清出场外(垃圾清倒点自行解决)。 2、工程特点(1)本工程涉及到土建、大型机械,工程交叉重叠施工作业多。 (2)施工现场与原有建筑物、厂房较近,施工时需做好周围建筑物、电线、电缆等的安全防护工作。 (3)本工程在小区内,施工时切实加强对

4、职工的安全及文明施工教育,做到文明施工,保持现场整洁,不影响小区的整体环境。第三章施工组织机构:第四章 管理目标序号项目目 标1质量目标分部分项工程一次合格率100。2工期目标确保合同工期3安全目标杜绝轻伤以上安全事故,杜绝火灾事故,杜绝重大设备事故4文明施工创集团公司标准化工地,矿区内施工样板5环境目标污水、废水排放符合环保要求,现场无扬尘,道路运输无遗洒,减少环境污染,节能降耗,减少资源浪费第五章 施工队伍部署及任务划分项目经理部设在谊新村小区内,按项目法管理组织施工,并建立工程创优、进度控制、安全生产等责权利相结合的管理机制。根据本工程特点,拟设2个施工队伍,施工队伍布置及任务划分为:土

5、建施工队:负责基础、砌筑、程等项目的施工。机械施工队:负责场地平整装车外运的工作。第六章 主要施工机具及劳动力配备1、 主要施工机具配备表序号机械设备名称规格型号数量功率(KW)备注1230挖掘机2台2520铲车2台3自卸汽车5台4水准仪TGJ一1 0001台5自卸三轮车2台6手推车4台7吊车1台5t吊装材料2、主要劳动力配备表 根据本工程特点,施工中配备劳动力如下表所示,并在施工过程中及时予以调整,确保工期进度需要。序号工种人数序号工种人数序号工种人数1起重工5架子工9模板工2混凝工6油漆工10勤杂工153瓦工207电焊工4钢筋工8电工1合计36 第七章 工程总体进度安排 进度安排的总体原则

6、是:突出重点,合理安排,精心组织,有序施工。 开工前组织现场管理、技术人员进场,进行搭建临设,现场布置、技术准备等工作。接到开工通知后,立即组织施工人员、设备、进场展开施工。开工后,现场立即投入基础施工工作,清理外运垃圾及时跟进;其间穿插砌筑围墙。第八章 现场及临时水电1、原则 施工临时设施的安排本着节约、便于施工的原则进行。由于受现场条件的限制,我们合理规划建设,在小区施工范围外南侧搭设生产设施及现场办公设施。2、现场协调 根据土建施工和安装施工顺序,先行安排水泥库、搅拌站等施工及必要的办公设施。在土建工程施工过程中,安排安装临时堆放、料库、加工棚等,并在搭设时注意不要影响土建施工。3、临时

7、用水用电 施工用电由业主指定点引入,设总配电箱一个,并在现场形成供电网,各用电点设分配电箱就近供电。施工用水由业主指定点引入,以管网的形式分别提供施工、生活用水。第九章 施工准备工作 施工准备是迅速形成施工能力,掀起施工高潮的关键,为此我工区将在以下方面进行必要的准备工作:1、施工技术准备由单位技术负责人主持,召集相关专业技术人员和施工经验比较丰富的技师、施工员,依据有关规范,对图纸各部尺寸、规格、型号、相互关系等进行校核、分解、放大样,发现问题及时收集汇总,书面报请监理、设计和业主单位给予解决,并形成图纸会审纪要。作好技术交底和图纸设计交底工作,备齐工程所需的资料和标准图集工作。2、测量放线

8、 根据业主提供的基线座标和水准点,用精密仪器进行联测复核,确认无误后进行轴、柱十字线控制定位测量,并埋设固定桩橛,确保定位准确。对砖砌体,均严格按照设计尺寸和规范要求进行轴线、水平测量,以保证各部位的定位准确、标高无误、尺寸正确。3、编制质量计划或实施性施工组织设计在项目经理组织下,按照规范标准,依据我单位质量管理文件要求,编制项目质量计划和实施性施工组织设计,明确各部门、各岗位的工作标准和各分项分部工程所要达到的质量目标,使质量工作在各个工序、各个环节得到具体量化,使各专业现场施工做到统一安排、统一规划、互相配合、协调开展。确定该项目中的特殊、关键工序,并为此分别编制作业指导书,用以指导和控

9、制现场施工。4、修建临时设施我们将本着节约、实用的原则,按照总体施工布署,10天内完成现场规划、场地平整和生产、生活设施,接通水、电,做好一切临时设施。5、机具、材料供应 按照施工顺序,做好机械设备和材料供应工作,5天内土建工程所用机械设备进场,并做好各种材料的进场准备工作,完成地材检验和砼试配、模板设计,为土建工程的早日施工做好一切准备。6、岗位培训 对拟参加本工程施工的技术人员、管理人员和技术工人进行技术、质量、安全交底,组织学习技术文件、技术规范和有关规定,明确各自职责,掌握有关标准和方法,自觉以各自的工作质量来保证工程质量,预防发生安全和质量事故。第十章 工程施工方案及工艺方法第一节

10、土建工程施工工艺流程:第一组 基础开挖-测量定位砌筑围墙 第二组测量定位平整场地垃圾外运砌体内、外墙装饰及墙外散水 (1)、砌体施工:基槽夯实后方可进行砌体施工。施工前,首先对砖块检查有无产品合格证或复试报告。然后测量放样,定出墙体轴线。施工中M7.5砂浆用机械拌制,并严格控制计量、拌和均匀。砌筑时,砖砌体应上下错缝,内外搭砌,采用一顺一丁。混水墙按清水墙标准控制,砌体水平灰缝的砂浆饱满度在80%以上,采用挤浆法砌筑,严禁用水冲浆灌缝。砖砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并填砂浆。 (2)外墙抹灰装饰 外墙抹灰:墙体砌筑完后,即进行内、外墙砂浆打底抹灰施工。抹灰前应将墙面清理干

11、净,并在前一天洒水湿润。1:1水泥砂浆压实赶光15mm厚涂料装饰:施工前应首先清理墙面的灰尘、污垢、溅沫和砂浆流痕,用1:3的水泥砂浆(掺117胶)修补基层缺棱掉角处。表面麻面及缝隙用腻子填补齐平,然后进行刷涂施工。内、外墙刷乳胶漆,要保证涂层均匀,颜色一致。3、竣工验收:工程竣工验收之前,我单位组织以项目技术负责人为首查组对围墙场地平整工程进行全面、细致的检查,确认完全满足优良标准后,再会同建设方等有关单位和人员进行竣工验收工作。第十一章 施工现场管理第一节 施工现场的规划与布置 1、施工现场的规划与布置:严格按施工平面布置图进行; 2、施工现场搭设现场办公室、值班室、材料堆场和库房、现场厕

12、所等。第二节 现场交通与安全措施 1、交通:本项目场地狭窄,场内道路沿材料堆场、现场道路及其出入口在现场详细标识。 2、现场安全措施: 1)建立完整的以项目经理为首的安全防护管理体系,项目安全质量组和项目安全员负责安全防护措施实施情况的检查、监督,发现问题及时督促整改。 2)工地四周用临时围墙全封闭。3)在进大门口处明显设置警示标志牌,安全生产纪律牌、安全记录牌、安全标语牌等。4)现场人员的出入必须出示本工地的专用胸卡,外来人员必须出示有效证件和进行登记。第三节 现场施工与材料堆放管理 1、施工场地1)安全通道处均悬挂严禁吸烟的标牌及警示语,安全帽标牌,安全通道标牌。 2)施工现场的用水、用电

13、线路统一按规划敷设,不得乱接电线和随意接水管。 3)任何一道工序或每天、每个部位施工完毕后,都须做到工完场清。4)建筑物周边留设通道,保证交通的通畅;材料运输的车辆通道宽度不小于35米,行人通道宽度不小于1米。2、材料堆场1)严格按总平面布局堆放材料、构件、料具;施工材料进入现场后,及时将材料堆码至指定的堆放场地上,并堆码整齐,标识清楚。2)料堆拐角明显部设置相应材料名称:品种、规格、型号等的标牌。3)砂、石堆两侧及钢筋堆场一端均砌挡墙,墙高600mm;4)按照材料质量程序文件进行材料管理;5)水泥库房必须无渗漏水现象,地面满铺两层竹跳板架空防潮;6)材料库房用木架子分层分格堆放小件零星材料,

14、堆码时应按品种、型号,规格合理有序地堆码整齐,标识清楚,明晰;7)对易燃易爆品必须单独分类储存,且由专职人员负责保管,并设置严禁吸烟及严禁明火的警示标牌。8)每个作业面每道工序完工时,必须工完场清,不得遗留废料、余料及建筑垃圾。10)施工现场的建筑垃圾,集中整齐堆放在指定的位置,并竖立标牌,标出其名称及品种,然后统一外运出工地。第十二章 安全施工保证措施1、安全生产目标(1)无轻伤及以上事故;(2)无等级火灾事故。2、安全生产责任制 建立安全生产管理网络,落实安全生产责任制,建立安全保证体系,项目经理部设专职安全员,做到分工明确,责任到人。3、安全生产教育(1)工程开工日前,对所有参加本工程施

15、工人员进行安全生产教育,组织学习有关规范和法规,并结合本工程,制定详细的安全生产措施。(2)坚持每周不少于两小时的安全教育,针对当时施工项目,结合有关规范、规程,上好安全技术课。(3)对特殊工种,如起重、电焊、机动车司机、电工等,需培训考试合格后,持证上岗。(4)安全生产教育须持之以恒,工地现场要有安全生产宣传牌、安全标志、警示牌,做到警钟长鸣。(5)班组长在每天点名分工时,必须对所派工作进行安全技术交底,重要工作由专职安全员交底,并做好记录和会签。 5、主要安全技术措施和保证制度(1)建立健全各级各部门的安全生产责任制,并落实到人,各项经济承包要有明确的安全指标和包括奖励办法在内的保证措施,

16、签订安全生产协议书。(2)在编制施工组织设计、制定施工方案和下达施工计划时,必须同时制定和下达施工安全技术措施。无安全措施技术交底,不得施工。(3)生产工人要掌握本工种操作技能,熟悉安全技术操作规程,并考试合格,持证上岗。(4)进入施工现场必须戴安全帽,登高作业必须系好安全带,穿防滑鞋,工具应放置工具包内,每天有佩带袖章的安全员值班。在主要施工部位、作业点、危险区、主要通道道口都必须挂有安全宣传标语或安全警示牌。(5)钢管、扣件、螺栓、临时电力线、缆等材料的质量必须符合规范规定要求。(6)中小型施工机具,必须专人使用,专人保养,并挂安全操作牌。(7)操作平台设安全防护栏杆,施工范围用彩钢板全封

17、闭围护。(8)从事高空作业人员要定期进行体格检查,患有心脏病、高血压、癫痫病等病症人员不得从事高空作业。爬梯空洞等处须设明显标志。(9)夜间施工要配备足够的照明,临时电力线必须由专职电工架设、管理,开关要有防雨设施且安设牢固,并装有漏电保护器。(10)各种大型施工机械,使用前要认真检查,确认良好,并经试运转正常后,方可使用。(11) 大型施工机械作业由专人统一指挥,严禁非工作人员进入施工区。(12)安全通道必须畅通。6、消防、治安措施(1)施工现场设安全标志,危险作业区悬挂“危险”或者“禁止通行”、“严禁烟火”等标志,夜问设红灯警示。(2)工地布置要符合防火、防雷击等有关安全规则及环卫要求。(

18、3)施工运输车辆必须严格遵守铁路公路交通规则,文明行车,注意安全,遵守小区有关规定。在施工现场道路交叉处派专人值班,进行车辆导行,以防发生事故。(4)治安消防工作坚持“预防为主,以消为辅”的指导思想,加强施工现场的物资、器材和机械设备的管理,防止物资被哄抢、盗窃或破坏。(5)开展法制宣传和“四防”教育,项目经理部定期开展以防火防盗为主的安全大检查,堵塞漏洞,防患于未然,健全现场保卫机构,统一领导治安保卫工作。7、安全技术检查制度 建立定期和不定期的现场安全检查制度。 定期检查:项目经理部每月一次安全检查; 施工队每星期一次安全检查; 作业班组随时注意安全检查。 每次检查都必须做好记录,发现事故

19、隐患要及时上报,并派专人负责解决,要将事故苗头消灭在萌芽状态。第十三章 工程质量保证措施1、砌筑工程首先是做好基底处理工作,针对不同部位严格按照设计文件所用方法进行处理,确保基底密实。根据设计要求,以0000为界,分别采用M5O水泥砂浆和混合砂浆砌筑Mul5蒸压粉煤灰砖和Mu75蒸压粉煤灰砖。在砌筑过程中要保证墙面直顺、平整、垂直,砂浆饱满,组砌准确。、辅助工程本项目场地平整,清理地下障碍物、等有关工种密切配合,最大限度地减少施工干扰,避免窝工、返工现象,保证工程质量。第十四章 进度与工期保证措施根据我单位的施工技术力量和现有的机械设备能力,为保证本工程按期、优质完成,特制定工期保证措施如下:

20、1、组织措施(1)建立强有力的高效运转的生产指挥系统,统筹安排机械设备材料供应、劳力调配、组织施工生产。对控制工期的重点工程要靠前指挥,掌握形象进度,发现问题及时处理,适时组织阶段性施工生产高潮,紧张有序地按施工组织设计,均衡持续地展开施工,确保工期兑现。(2)施工队伍、机械设备、物资供应等已作好准备,千方百计创造条件尽早开工,尽快形成施工高潮。(3)组建精干高效的项目队,选派具有丰富经验的土建、钢构、设备安装队伍,担负本工程施工任务。配备、配套完整、性能良好的施工机械投入本工程,并加强机械设备的维修力量,保证机械完好率,努力提高机械设备的施工能力。大力推广和使用先进的施工技术,建立工期责任制

21、和奖励制度,确保按期完成。(4)加强与有关部门的联系,为顺利开工、确保工期创造有利条件。(5)加强思想政治工作,充分调动各种积极因素,密切各方面的关系,排除障碍,保持良好的内部施工环境。 2、技术措施(1)优化施工组织设计,抓住控制工期的关键工序,制定分项工程工期、进度目标和保证措施。采取分部平行流水作业,细化分部工程,增加流水作业面。(2)推广新工艺、新技术的运用,缩短单项工程施工周期,加快施工速度。(3)强化质量意识,加强工程测试工作,确保工程质量,杜绝返工,减少返修,加快施工进度。(4)充分做好各项准备工作,保证工程连续均衡施工。(5)加强技术交底工作,严肃施工纪律,严格执行施组要求的各

22、项施工方法及进度安排。(6)全面规划、统筹安排,如局部受阻,及时调整施工力量,不停顿施工,确保总工期与关键工期的实现。第十五章 文明施工保证措施1、建立“创建文明工地领导小组”,健全分级负责管理网络。各作业区的环保、卫生与现场文明施工由各项目队负责,经理部定期按文明工地标准进行检查评比,奖优罚劣。2、组织各级干部、职工学习工程建设文明施工的有关文件,开展文明施工的教育活动,提高干部、职工的环保意识和公民的责任意识。自觉维护现场周围业主单位的各项设施、设备。3、施工场地严格按总平面图布置,场内设施布置做到合理、有序。所有进场的机械设备定点摆放、保持整齐干净;材料按施工设计位置离地挂牌堆码整齐,需

23、防雨的材料进库存放,无法进库的材料加盖防雨蓬布或采取其它防雨措施。砂石料堆放场地周围设置围栏。4、建筑垃圾集中堆放,不乱丢弃,创造一个清洁文明的生活、生产坏境。5、现场临时用电按平面布置要求统一规划,严禁乱拉、乱接。临时用水,以管网的形式分配到各用水点搅拌站、预制场及其它供水点,周围均开挖排水沟引入。6、施工垃圾在现场集中存放,统一外运,装运时车箱板周围做好防护,以免沿途散落。飞扬性垃圾,采取遮盖、洒水等方法,避免扬尘。7、各施工班组在当班工作结束后,清理作业场地,确保施工环境的整洁。及施工道路的通畅。8、施工现场四周安装围栏,实行封闭施工。非施工人员未经许可严禁入内。施工现场内,悬挂各类警示

24、牌、标识牌。9、施工前,主动与业主协调,详细做好厂内地下管线的调查工作,摸清走向以便对地下管线及构筑物进行严格保护。10、办公室各类图表上墙,准确反映现场状况及工程进度,办公设施整洁有序。11、组织文明施工检查小组,在施工现场进行巡回检查,监督保持所有设施完好、整洁,施工人员做到文明礼貌。12、加强内部治安和夜夜保卫,充分发挥公安派出所民警的作用,坚决制止施工人员参与黄、赌、毒等活动,加强精神文明建设。13、各道工序完工后,应对已完项目采取有效措施进行保护,同时加强巡守,以防成品的丢失及不必要的损坏。各类管道当同收工时对管口进行临时封堵;设备安装后用原包装物进行包扎保护;玻璃等易损物品待竣工交

25、验前最后安装。14、工程竣工后,及时清理施工现场,归还施工临时占地,做到人走场清。第十六章 环境保护措施第一节 噪声的防治1、尽量避开夜间施工,减少对周围环境的干扰,在条件改善的情况下,将电锯采取隔离(如放置于室内和采用必要的围挡)措施。噪声必须限制在95db以下,对于某些机械的噪声无法根治和消除时,应重点控制并采取相应的个人防护,以免给操作者带来职业性疾病。2、对振动器施工的过程,做好技术交底,避开与钢筋和钢模接触,减少空振,以降低噪声。3、禁敲打钢管。在清理料斗及车辆时,采用铲、刮,严禁随意敲打制造噪音。4、严格控制粉尘在10mg/m3卫生标准内,操作时应佩带有良好和完善的劳动防护用品加以保护。5、遵照国家或行业的各工种劳动保护条例规定实施环境保护。加强施工区的管理,明确责任,杜绝乱扔、乱泼、乱接的现象,对违反的应及时处理。建立健全必要的规章制度,加强环境的保护意识,在与班组签订施工合同时,必须签订安全文明施工合同,严格奖罚制度,加强现场管理。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
