资源描述

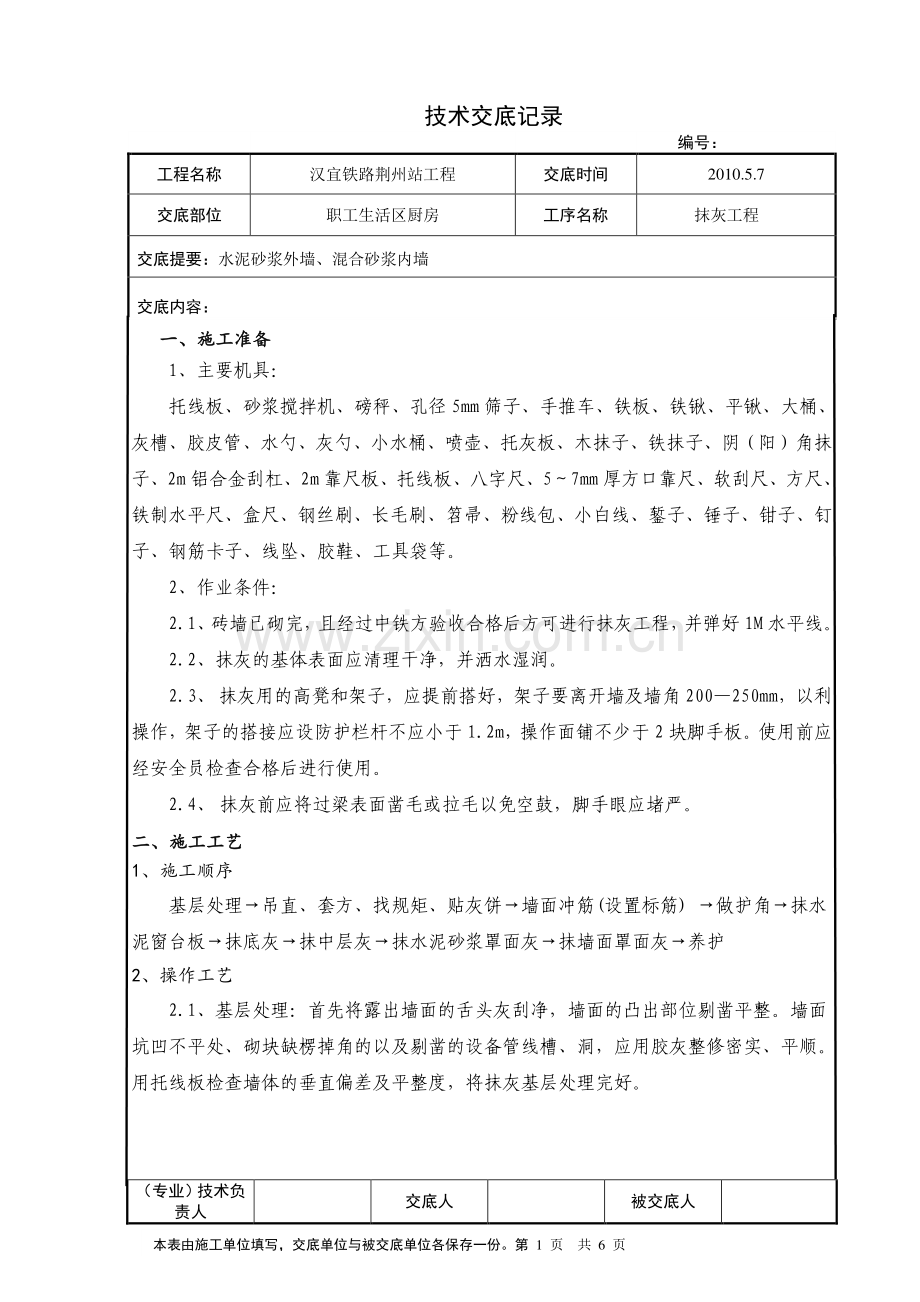

1、技术交底记录 编号:工程名称 汉宜铁路荆州站工程 交底时间 2010.5.7 交底部位 职工生活区厨房 工序名称 抹灰工程 交底提要:水泥砂浆外墙、混合砂浆内墙 交底内容:(专业)技术负责人 交底人 被交底人 本表由施工单位填写,交底单位与被交底单位各保存一份。第 1 页 共 6 页 一一、施工准备、施工准备 1、主要机具:托线板、砂浆搅拌机、磅秤、孔径 5mm 筛子、手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、2m 铝合金刮杠、2m 靠尺板、托线板、八字尺、57mm 厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷

2、、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。2、作业条件:2.1、砖墙已砌完,且经过中铁方验收合格后方可进行抹灰工程,并弹好 1M 水平线。2.2、抹灰的基体表面应清理干净,并洒水湿润。2.3、抹灰用的高凳和架子,应提前搭好,架子要离开墙及墙角 200250mm,以利操作,架子的搭接应设防护栏杆不应小于 1.2m,操作面铺不少于 2 块脚手板。使用前应经安全员检查合格后进行使用。2.4、抹灰前应将过梁表面凿毛或拉毛以免空鼓,脚手眼应堵严。二二、施工工艺、施工工艺 1、施工顺序 基层处理吊直、套方、找规矩、贴灰饼墙面冲筋(设置标筋)做护角抹水泥窗台板抹底灰抹中

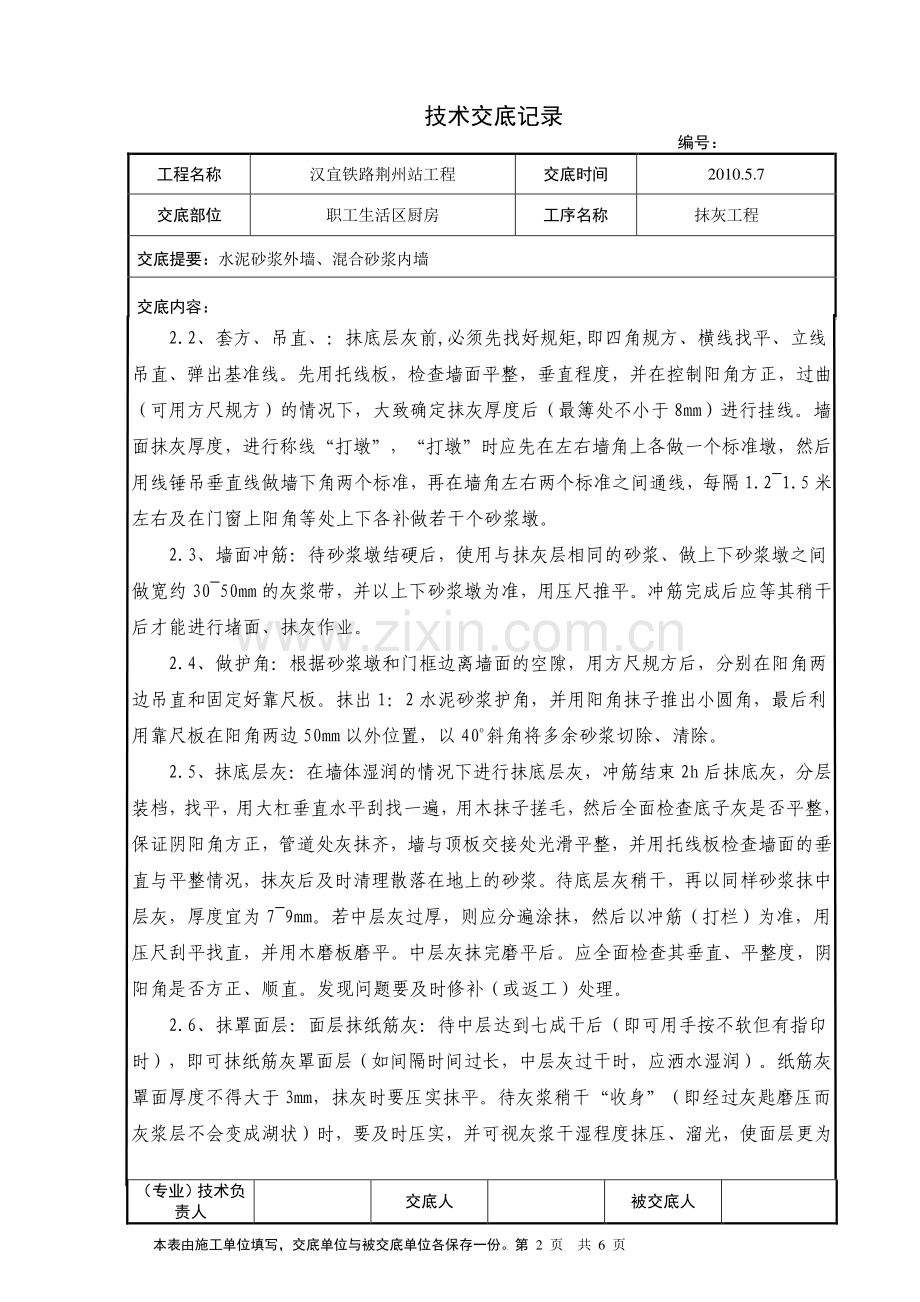

3、层灰抹水泥砂浆罩面灰抹墙面罩面灰养护 2、操作工艺 2.1、基层处理:首先将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺。用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。技术交底记录 编号:工程名称 汉宜铁路荆州站工程 交底时间 2010.5.7 交底部位 职工生活区厨房 工序名称 抹灰工程 交底提要:水泥砂浆外墙、混合砂浆内墙 交底内容:(专业)技术负责人 交底人 被交底人 本表由施工单位填写,交底单位与被交底单位各保存一份。第 2 页 共 6 页 2.2、套方、吊直、:抹底层灰前,必须先找好规矩,即四角

4、规方、横线找平、立线吊直、弹出基准线。先用托线板,检查墙面平整,垂直程度,并在控制阳角方正,过曲(可用方尺规方)的情况下,大致确定抹灰厚度后(最簿处不小于 8mm)进行挂线。墙面抹灰厚度,进行称线“打墩”,“打墩”时应先在左右墙角上各做一个标准墩,然后用线锤吊垂直线做墙下角两个标准,再在墙角左右两个标准之间通线,每隔 1.21.5 米左右及在门窗上阳角等处上下各补做若干个砂浆墩。2.3、墙面冲筋:待砂浆墩结硬后,使用与抹灰层相同的砂浆、做上下砂浆墩之间做宽约 3050mm 的灰浆带,并以上下砂浆墩为准,用压尺推平。冲筋完成后应等其稍干后才能进行堵面、抹灰作业。2.4、做护角:根据砂浆墩和门框边

5、离墙面的空隙,用方尺规方后,分别在阳角两边吊直和固定好靠尺板。抹出 1:2 水泥砂浆护角,并用阳角抹子推出小圆角,最后利用靠尺板在阳角两边 50mm 以外位置,以 40o斜角将多余砂浆切除、清除。2.5、抹底层灰:在墙体湿润的情况下进行抹底层灰,冲筋结束 2h 后抹底灰,分层装档,找平,用大杠垂直水平刮找一遍,用木抹子搓毛,然后全面检查底子灰是否平整,保证阴阳角方正,管道处灰抹齐,墙与顶板交接处光滑平整,并用托线板检查墙面的垂直与平整情况,抹灰后及时清理散落在地上的砂浆。待底层灰稍干,再以同样砂浆抹中层灰,厚度宜为 79mm。若中层灰过厚,则应分遍涂抹,然后以冲筋(打栏)为准,用压尺刮平找直,

6、并用木磨板磨平。中层灰抹完磨平后。应全面检查其垂直、平整度,阴阳角是否方正、顺直。发现问题要及时修补(或返工)处理。2.6、抹罩面层:面层抹纸筋灰:待中层达到七成干后(即可用手按不软但有指印时),即可抹纸筋灰罩面层(如间隔时间过长,中层灰过干时,应洒水湿润)。纸筋灰罩面厚度不得大于 3mm,抹灰时要压实抹平。待灰浆稍干“收身”(即经过灰匙磨压而灰浆层不会变成湖状)时,要及时压实,并可视灰浆干湿程度抹压、溜光,使面层更为技术交底记录 编号:工程名称 汉宜铁路荆州站工程 交底时间 2010.5.7 交底部位 职工生活区厨房 工序名称 抹灰工程 交底提要:水泥砂浆外墙、混合砂浆内墙 交底内容:(专业

7、)技术负责人 交底人 被交底人 本表由施工单位填写,交底单位与被交底单位各保存一份。第 3 页 共 6 页 细腻光滑。抹纸筋灰罩面层要粘结牢固,不得有匙痕、气泡、纸粒和接缝不平等现象,与墙边或梁边相交的阴角应成一条直线。三、质量三、质量要求及注意事项要求及注意事项 3.1、抹灰工程的原材料必须符合要求。3.2、抹灰表面应光滑、洁净、接搓平整、无抹缝。护角线、孔洞、槽盒周围的抹灰表面应整齐、光滑。管道后面的抹灰应平整。3.3、抹灰表面层不得有裂缝、空鼓、脱皮起砂等现象。加强养护及成品保护。不得碰坏转角,墙免不得乱写乱画。3.4、加强安装及有关单位的联系,凡是粉好的墙面顶棚不允许再打洞开槽、预埋设

8、施。质量检验标准及检验方法见表如下。一般抹灰工程允许偏差和检验方法一览表 序号 项 目 允许偏差(mm)检 验 方 法 普通抹灰 高级抹灰 1 表面平整 4 3 用2m靠尺和楔形塞尺检查 2 阴阳角垂直 4 3 用 2m 托线板检查 3 立面垂直 4 3 用 2m 托线板检查 4 总高垂直度/H/10005 挂吊线及尺量检查 5 阴阳角方正 4 3 用方尺和楔形塞尺检查 6 分格缝平直 4 3 拉 5m 线(不足 5m 拉通线)用尺量检查 技术交底记录 编号:工程名称 汉宜铁路荆州站工程 交底时间 2010.5.7 交底部位 职工生活区厨房 工序名称 抹灰工程 交底提要:水泥砂浆外墙、混合砂浆

9、内墙 交底内容:(专业)技术负责人 交底人 被交底人 本表由施工单位填写,交底单位与被交底单位各保存一份。第 4 页 共 6 页 四四、成品保护、成品保护 4.1、推小车或搬运物料时,要注意不要碰撞墙角、门框等。压尺和铁铲等 工具不要靠在刚完成的墙面抹灰层上。4.2、拆除施工用脚手架时要注意轻拆轻放,不要撞坏门窗和墙面。4.3、要保护好墙上已安装的配件、窗帘钩(罩)、电线槽、盒等室内设施,对被砂浆粘上、污染的要及时清刷干净。4.4、抹灰层凝结硬化前应防止水冲、撞击、振动和挤压。4.5、要保护好地漏等处不被堵塞。4.6、粘在门窗框上的砂浆应及时清理干净 五五、应注意的质量问题、应注意的质量问题

10、5.1、粘结不牢、空鼓、裂缝:加气混凝土墙面抹灰,最常见通病之一就是次层与基体之间粘结不牢、空鼓、裂缝。主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆。由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成干缩裂缝。改进措施,可采用涂刷掺 108 胶的水泥砂浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决加气混凝土墙面抹面空鼓、裂缝的关键。同时砂浆表面抗拉强度的提高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、干缩、裂缝的出现。5.2、抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活

11、,将抹灰层坠裂。抹灰层的厚度应通过冲筋进行控制,保持 1520mm 为宜。操作时应分层、间歇抹灰,每遍厚度宜为 78mm,应在第一遍灰终凝后再抹第二遍,切忌一遍成活。5.3、门窗框边缝不塞灰或塞灰不实,预埋木砖间距大,木砖松动,反复开关振动,在窗框两侧产生空鼓、裂缝:应把门窗塞缝当作一个工序由专人负责,木砖必须预埋在混凝土砌块内,随着墙体砌筑按规定间距摆放。5.4、抹灰配合比使用不合适,底子灰的强度太高,使灰层出现空鼓,开裂:改进办法:各层灰的配合比要适宜,尤其是底子灰,抹灰层强度太高,使基层与底子灰之间技术交底记录 编号:工程名称 汉宜铁路荆州站工程 交底时间 2010.5.7 交底部位 职

12、工生活区厨房 工序名称 抹灰工程 交底提要:水泥砂浆外墙、混合砂浆内墙 交底内容:(专业)技术负责人 交底人 被交底人 本表由施工单位填写,交底单位与被交底单位各保存一份。第 5 页 共 6 页 容易产生大面积空鼓、裂缝。所以采用适当的配合比是必要的。5.5、抹灰层起泡,有明显抹子纹,墙面开花:原因:5.5.1、抹完罩面灰以后,还不具备早期强度,赶压工作跟得太紧,灰层没有收水,故压光后出现起泡现象。罩面灰抹完之后,灰层已具有一定硬度,手压变形不大,灰层表层水分已收干,再进行压实、赶光。5.5.2、底子灰过分干燥,又没有浇透水,抹罩面灰以后,水分很快被底子灰吸收,故压光时容易出现抹纹和漏压。当底

13、灰五、六成平时应开始抹罩面灰,如过于干燥要适当喷水。赶压罩面灰应掌握好时间,消除抹纹。5.6、抹灰表面不平,阴阳角不垂直、不方正:其原因主要是抹灰前挂线、做灰饼、冲筋不认真,冲筋时间过短或过长,造成收缩量不同,出现高低不平,阴阳角不顺直、不方正。抹灰前应用托线板、靠尺对抹灰墙面尺寸预测摸底,安排好阴阳角不同两个面的灰层厚度和方正,认真做好灰饼、冲筋。阴阳角处用方尺套方。做到墙面垂直、平整,阴阳角方正。5.7、管道背后抹灰不平、不光,管根空裂、上下抹灰不通顺:改进办法是,管线过墙按规定放套管,凡有管道设备的部位安装之前应提前沫好灰,并清扫干净。槽、垛按尺寸吊直、找平、压光。收边整齐,不甩零活。六

14、六、安全注意事项安全注意事项 6.1、室内抹灰时使用的木凳、金属脚手架等架设应平稳牢固,脚手架跨度不得大于 2m,架上堆放材料不得过于集中,在同一跨度的脚手板内不应超过两人同时作业。6.2、不准在门窗、洗脸池等器物上搭设脚手板。6.3、做好四口的防护措施,光线较暗处必须有足够的照明。6.4、操作人员必须戴好安全帽,2m 以上施工时必须佩戴好安全带,架体必须牢固,操作层上必须有防护措施。0 万 U 豆体验卡 技术交底记录 编号:工程名称 汉宜铁路荆州站工程 交底时间 2010.5.7 交底部位 职工生活区厨房 工序名称 抹灰工程 交底提要:水泥砂浆外墙、混合砂浆内墙 交底内容:(专业)技术负责人

15、 交底人 被交底人 本表由施工单位填写,交底单位与被交底单位各保存一份。第 6 页 共 6 页 卡号:50D890668267e3349e33 密码:686d03401eefba96faba 奖品名称:500 万 U 豆体验卡 卡号:50De7a00c543af387fc0 密码:b26488ce65abc1787202 奖品名称:500 万 U 豆体验卡 卡号:50Dbac638 85c802fd52e 密码:3d1c344384327b85efff 奖品名称:500 万 U 豆体验卡 卡号:50Dd97f0765bdf6998a3 密码:48db1c14e42a2b321fac 奖品名称:

16、500 万 U 豆体 50D61 215eb41ae3cc919 密码:25bffae5346e7b7d2548 奖品名称:100 万 U 豆体验卡 卡号:10D1cab621456ab278ab 密码:709f65f32865af2559c2 奖品名称:100 万 U 豆体验卡 卡号:10D8f1d6a4b953f3474e 密码:6e2e4017cce30dc7e055 奖品名称:100 万 U 豆体验卡 卡号:10Dd1fc6d6dd529b6892 密码:a5dbdd8338f91d2c0701 奖品名称:100 万 U 豆体验卡 卡号:10D08377b71d4374262b 密码:1d7a7c21ebd99b798a54

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
