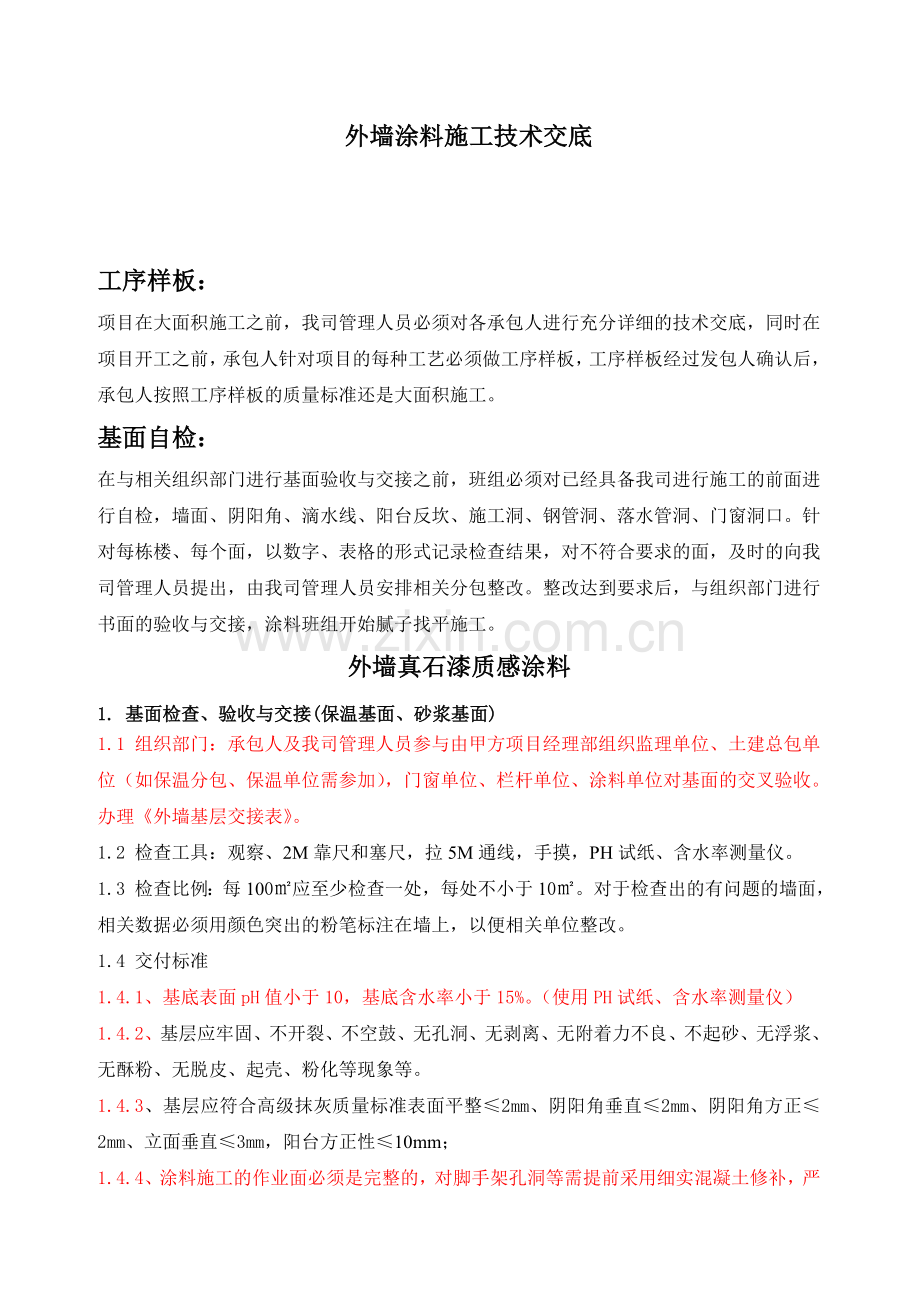

外墙涂料施工技术交底
工序样板:
项目在大面积施工之前,我司管理人员必须对各承包人进行充分详细的技术交底,同时在项目开工之前,承包人针对项目的每种工艺必须做工序样板,工序样板经过发包人确认后,承包人按照工序样板的质量标准还是大面积施工。
基面自检:
在与相关组织部门进行基面验收与交接之前,班组必须对已经具备我司进行施工的前面进行自检,墙面、阴阳角、滴水线、阳台反坎、施工洞、钢管洞、落水管洞、门窗洞口。针对每栋楼、每个面,以数字、表格的形式记录检查结果,对不符合要求的面,及时的向我司管理人员提出,由我司管理人员安排相关分包整改。整改达到要求后,与组织部门进行书面的验收与交接,涂料班组开始腻子找平施工。
外墙真石漆质感涂料
1. 基面检查、验收与交接(保温基面、砂浆基面)
1.1 组织部门:承包人及我司管理人员参与由甲方项目经理部组织监理单位、土建总包单位(如保温分包、保温单位需参加),门窗单位、栏杆单位、涂料单位对基面的交叉验收。办理《外墙基层交接表》。
1.2 检查工具:观察、2M靠尺和塞尺,拉5M通线,手摸,PH试纸、含水率测量仪。
1.3 检查比例:每100㎡应至少检查一处,每处不小于10㎡。对于检查出的有问题的墙面,相关数据必须用颜色突出的粉笔标注在墙上,以便相关单位整改。
1.4 交付标准
1.4.1、基底表面pH值小于10,基底含水率小于15%。(使用PH试纸、含水率测量仪)
1.4.2、基层应牢固、不开裂、不空鼓、无孔洞、无剥离、无附着力不良、不起砂、无浮浆、无酥粉、无脱皮、起壳、粉化等现象等。
1.4.3、基层应符合高级抹灰质量标准表面平整≤2mm、阴阳角垂直≤2mm、阴阳角方正≤2mm、立面垂直≤3mm,阳台方正性≤10mm;
1.4.4、涂料施工的作业面必须是完整的,对脚手架孔洞等需提前采用细实混凝土修补,严禁使用砖块、砂浆封堵,修补后应低于基面2mm左右。
1.4.5、门窗、栏杆等必须安装且收口完成、包括成品保护。
注:阳台给水管、水暖、煤气、插座、空调预留洞必须完成安装、严禁二次更改。
1.4.6、滴水线、分隔条顺直、无大小头。
1.4.7、阳台、空调板、花池、窗边防水必须施工完成。
1.4.8、外架上建渣必须清理干净、密目网完全拆除、但硬防护搭设平整。
1.4.9. 脚手架与墙面距离大于0.4米,脚手架的固定件应尽量避免穿过墙面,可固定在窗口、阳台等处。不可避免的穿墙脚手、临时管线留下的洞口,应在落架前,采用快硬砼或砂浆修补。
2.阴、阳角安装阴、阳角条:保温基面、抹灰基面大阳角、大阴角经检查合格后,采用腻子粘贴成品阴、阳角条,阴、阳角条安装过程中需要采用2米靠尺压实,去报顺直、牢靠。
3.腻子整平层施工
² 配合比例:外墙保温专用腻子,视天气情况加适量的水,腻子粉与水一般的重量配比是25:6~8,用电动搅拌机搅拌5-10分钟直至无颗粒的浆料,静置5分钟,再搅拌一次即可施工;
² 腻子施工,采用刮涂的施工工艺,采用50公分宽大批刀批刮腻子,一次施工不宜过薄过厚,对缺陷如凹陷、空鼓、砂眼、裂缝等应预先清理和修补;批腻子应先刮上部.再刮下部,操作时将腻子置于托板上,用抹子进行刮涂;根据基层情况和装饰要求刮涂两遍腻子。每遍腻子干后及时用砂纸打磨,不得磨出波浪形,也不留下磨痕,打磨完毕后扫去浮灰。
4、抗碱渗透底涂
² 待基层干后,使用渗透底涂作底涂,底涂的施工应在腻子固化完全后进行。
² 渗透底涂加水比例为10~15%。
² 用纯毛辊筒施涂渗透底涂,用辊筒蘸上涂料,然后在边缘上辊几下,以免涂料太多。
² 渗透底涂不建议加水稀释,开桶后轻度搅拌一下,即可使用。
² 底漆施工后,因整体检查你腻子基面的平整度、表面砂眼、刀痕等,需及时处理。
5、测量放线
² 要求在底漆层上弹出水平及垂直控制线,对高层建筑物,应在四周大角和门窗口边用经纬仪打垂直线找直。对多层建筑物,可从顶层开始用大线锤,绷0.7mm铁丝吊垂直,然后设立标点做标块。横线则以楼层为水平基线交圈控制。竖向则以四周大角和通天柱、垛子为基线控制。线与线之间应全部为整砖型。
² 横缝应与门窗脸窗台或腰线一平,竖线应与阳角、门窗膀平行,门窗口阳角都是整砖型。
² 线与线之间的整砖型是靠砖与砖之间缝隙大小来调节。
² 格缝的水平、直角必须做到横平竖直。
7、涂刷缝子漆、粘贴美纹纸
² 根据真石漆分格尺寸弹线位置,涂刷缝子漆。
² 按着涂刷缝子漆的位置贴美纹纸,然后用美工刀将多余部分的美纹纸切掉。美纹纸粘贴时要注意横平竖直。
8、真石漆涂料层施工
² 采用美纹纸把分隔缝粘贴好、对门窗、大理石与涂料交接处进行成品保护方可施工真石漆质感涂料。
² 真石漆采用专用喷枪施工,喷枪应垂直于待喷涂面施工,距离约60厘米。对于阴阳角施工过程中,喷涂时特别注意不能一次喷厚,采用薄喷多层法,即表面干燥后重喷,喷枪距离为80厘米,运动速度快,且不能垂直阴阳角喷,只能采用散射,即喷涂两个面,上雾花的边缘扫入阴阳角。
² 实际现场效果需满足监理及甲方确认效果。
² 真石漆施工完后,在面层完全干燥后将美纹纸揭掉。掲取格缝胶带时注意完整掲取,不能有污物残留。
² 施工时应从上到下,保持施工的连续性,应以阴阳角.转角.分格缝以及落水管等施工的接槎处。
注意事项:美纹纸的粘贴过程对装饰效果起决定作用,要确保美纹纸横平竖直达到要求。施工过程中要注意不要对美纹纸造成破坏,揭美纹纸过程要细心,避免对饰面效果造成破坏。
9防尘面涂施工
² 可采用喷涂施工工艺;施工前应确保粉尘、盐碱物、油污及垄脊物清理干净。
² 环境温度为5~40℃,相对湿度小于10%,PH值小于10
² 正常条件下,重涂时间以3~4小时为佳
² 保持施工的连续性,应注意阴阳角、转角、分格缝以及落水管等施工的接槎处。
² 注:1、涂刷面漆时在接茬部位面漆涂料尽量薄刷,以避免再次涂刷时出现明显的接痕;2、两遍涂刷面漆是分别采用横、竖两种涂刷方式涂刷面漆,每次涂刷时要把面漆涂料收净,以避免出现发花现象
质量目标及保证措施
1.6质量检测方法
工程的施工项目质量的检测标准,主要依据国家现行的《建筑装饰工程施工及验收规范》(GB50210-2001)、《建筑安装工程质量检验评定标准》(GBJ300-301)以及国家有关技术标准。
1.6.1、建立质量检测的组织体系
1.6.2、质量检查检测的内容
1)开工前检查。目的是检查是否具备开工条件,开工后能否连续正常施工,能否保证工程质量。
2)工序交接检查检测。对于重要的工序或对工程质量有重大影响的工序,在自检、互检的基础上,还要组织专职人员进行工序交接检查检测。
3)隐蔽工程的检查检测。凡是隐蔽工程均应检查检测认证后方能掩盖,及涂料施工的工序检查,每到工序自检、互检、项目工程师检查、项目经理检查、质检员检查合格后才能进行下一道工序的施工。
4)停工后复工前的检查检测。因处理质量问题或某种原因停工后需复工时,经检查检测认可后方能复工。
5)涂饰工程完工后,应该检查检测,认可签署验收记录后,才能进行后续工作。
6)成品保护的检查。检查成品保护有无措施,保护措施是否可靠。
1.6.3.质量检查检测的方法
1.6.3.1一般水泥砂浆抹灰基面和保温面的允许偏差和检验方法:
项次
项 目
允许偏差(mm)
检查方法
普遍抹灰
高级抹灰
1
立面垂直度
4
3
用2m垂直检测尺检查
2
表面平整度
4
3
用2m靠尺和塞尺检查
3
阴阳角方正
4
3
用直角检测尺检查
4
分格条(缝)直线度
4
3
拉5m线,不足5m拉通线,用钢直尺检查
1.6.3.2外墙腻子的允许偏差和检验方法
项次
项 目
允许偏差(mm)
检查方法
外墙柔性腻子批灰
1
立面垂直度
2
用2m垂直检测尺检查
2
表面平整度
2
用2m靠尺和塞尺检查
3
阴阳角方正
2
用直角检测尺检查
4
分格条(缝)直线度
2
拉5m线,不足5m拉通线,用钢直尺检查
2、底涂的质量控制:
1. 渗透底涂所用品种、型号和性能应符合要求
检验方法:检查产品合格证.性能检测报告和进场验收记录。
2. 渗透底涂的配水.搅拌应符合说明书要求。
检查方法:随机抽查;观察。
3. 渗透底涂的涂刷应均匀.用量合理,尽量减少流泪现象。
检验方法:观察。
4. 渗透底涂应粘结牢固,不得漏涂、透底、起皮和掉粉等现象。
检验方法:观察,手摸检查。
3、面涂的涂饰质量和检验方法
项 次
项 目
普通涂饰
高级涂饰
检验方法
1
颜 色
均匀一致
均匀一致
观 察
2
泛碱、咬色
允许少量轻微
不允许
3
流坠.疙瘩
允许少量轻微
不允许
4
砂眼.刷纹
无砂眼
无砂眼,无刷纹
5
装饰线.分色线允许偏差(mm)
2
1
拉5m线,不足5m拉通线,用钢直尺检查
