收藏 分销(赏)

楠极地商业公寓楼基坑降水、喷锚支护及土方开挖设计施工方案.doc

上传人:可**** 文档编号:3160489 上传时间:2024-06-21 格式:DOC 页数:30 大小:210KB
下载 相关 举报
楠极地商业公寓楼基坑降水、喷锚支护及土方开挖设计施工方案.doc_第1页
第1页 / 共30页
楠极地商业公寓楼基坑降水、喷锚支护及土方开挖设计施工方案.doc_第2页
第2页 / 共30页
楠极地商业公寓楼基坑降水、喷锚支护及土方开挖设计施工方案.doc_第3页
第3页 / 共30页
楠极地商业公寓楼基坑降水、喷锚支护及土方开挖设计施工方案.doc_第4页
第4页 / 共30页
楠极地商业公寓楼基坑降水、喷锚支护及土方开挖设计施工方案.doc_第5页
第5页 / 共30页
点击查看更多>>
资源描述

1、2号地下室基坑喷锚支护 设计施工方案 2号地下室喷锚支护设计施工方案第一章 工程概况1、工程概述成都华信大足房地产开发有限公司拟在龙泉驿区柏合镇兴建东山国际新城,由3栋4+1层、10栋6+1层、4栋9层及4栋11+1层住宅及地下车库组成,地下室设计标高(0.000=516.8m),采用独立柱基础。该工程由中机工程勘察设计研究院提供了东山国际新城开发用地项目岩土工程勘察报告,中国华西工程设计建设有限公司负责设计。根据建设单位提供的地勘资料、总平面图及基础平面布置图,本工程需进行基坑支护。受建设单位的委托,我院承担了基坑支护设计施工任务。2、场地工程地质条件及水文地质条件2.1场地工程地质条件建筑

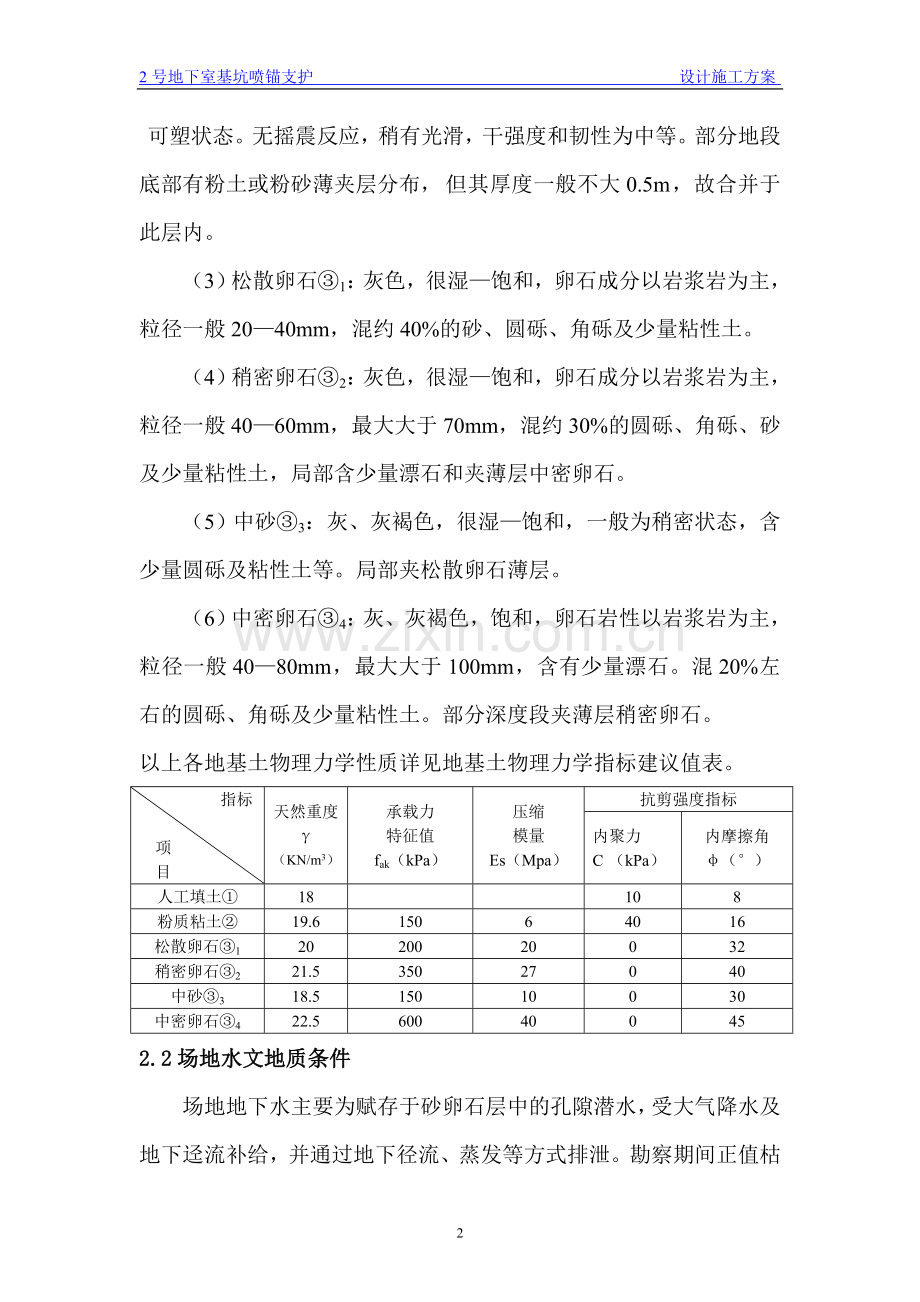

2、场地位于龙泉驿区柏合镇,该场地地理环境优越,场地地貌单元属成都东南部台地的宽缓浅丘地带。场地地层自上而下为:第四系全新统素填土层,第四系全新统冲洪积粘性土层,白垩系灌口组泥岩层,其具体分述如下:(1)人工填土:大部分地段表层为耕土,其下为素填土,主要以粘性土为主,黄(2)粉质粘土:黄褐黄灰色,稍湿,含氧化铁、铁锰质等,呈可塑状态。无摇震反应,稍有光滑,干强度和韧性为中等。部分地段底部有粉土或粉砂薄夹层分布,但其厚度一般不大0.5m,故合并于此层内。(3)松散卵石1:灰色,很湿饱和,卵石成分以岩浆岩为主,粒径一般2040mm,混约40%的砂、圆砾、角砾及少量粘性土。(4)稍密卵石2:灰色,很湿饱

3、和,卵石成分以岩浆岩为主,粒径一般4060mm,最大大于70mm,混约30%的圆砾、角砾、砂及少量粘性土,局部含少量漂石和夹薄层中密卵石。(5)中砂3:灰、灰褐色,很湿饱和,一般为稍密状态,含少量圆砾及粘性土等。局部夹松散卵石薄层。(6)中密卵石4:灰、灰褐色,饱和,卵石岩性以岩浆岩为主,粒径一般4080mm,最大大于100mm,含有少量漂石。混20%左右的圆砾、角砾及少量粘性土。部分深度段夹薄层稍密卵石。以上各地基土物理力学性质详见地基土物理力学指标建议值表。指标 项目天然重度(KN/m3)承载力特征值fak(kPa)压缩模量Es(Mpa)抗剪强度指标内聚力C (kPa)内摩擦角()人工填土

4、18108粉质粘土19.615064016松散卵石12020020032稍密卵石221.535027040中砂318.515010030中密卵石422.5600400452.2场地水文地质条件场地地下水主要为赋存于砂卵石层中的孔隙潜水,受大气降水及地下迳流补给,并通过地下径流、蒸发等方式排泄。勘察期间正值枯水期且受附近建筑物场地施工降水影响,测得场地地下水稳定水位埋深6.106.60m。预计场地地下水在自然条件下的丰水期埋深在自然地面下4.0m左右,场地卵石层的综合渗透系数K=20m/d。地下水对砼结构及砼结构中的钢筋无腐蚀性,对钢结构具弱腐蚀性。3、基坑周边建筑物及地下管线情况由于基坑支护施

5、工受周边地下条件限制,为保证安全施工,必须由建设单位对施工范围内的建筑物、地下障碍物、管线等的分布情况进行详细了解,提供建筑物、障碍物及管线的分布资料。第二章 基坑降水设计施工方案1、设计依据楠极地岩土工程勘察报告楠极地商业、公寓楼基础结构平面布置图建筑与市政降水工程技术规范 JGJ/T 111-982、降水技术要求降水面积: 约4000m2 地下室基坑深度: 6.0m要求水位下降深度: 9.0m 水位下降值: S5.0m 抽水含砂量: 0.13、降水设计参数选择根据岩土工程勘察报告,参数取值如下:渗透系数 K20.0 m/d导压系数 A437079 m2/d 导水系数 T668m2/d基坑等

6、值园半径(Ro)计算: Ro(LB)/4 式中:L、B分别为降水的长度与宽度。系数、取1.18 基坑涌水量计算:用非稳定流方法Q uRo/ 4ato式中:Q基坑涌水量(m3/d)W(u)井函数Ho 含水层厚度(m)S基坑设计水位下降值(m)T 导水系数(m2/d)a 导压系数(m2/d)to 预期的基坑中心点水位到达设计水位下降值的抽水时间(d)Ro 基坑等值园半径(m) 过滤器比排水性能计算: 式中:过滤器比排水性能r 井的半径(m)K 含水层渗透系数(m/d) 井点数目计算:用非稳定流方法:Yo= uinYo(n-1)Yo式中:Yo井点处的水柱高度(m)n 井点数W(ui)井函数Xi各井点

7、中心至某一井点外壁处的距离(m)、降水井深度计算:HsHwHo 式中:Hs降水井深度(m)Hw从地面到自然水位的深度(m)Ho含水层揭露厚度(m)以上公式,已编为计算机程序,将有关数据输入计算机得:降水井数n=7,降水井深度h=17.5m。井孔直径600mm,井管内径300mm。填砾规格:场地东侧为5-10mm,其余地段为8-12mm。降水井排水采用管道内排水系统,并在现场设沉砂池2个。井内排水由泵管就近接入沉砂池,最终排入市政雨排水管道。沉砂池采用M5水泥砂浆砖砌池壁,池壁内外面层用防水砂浆抹灰一道。降水井平面位置见附图NO.02。4、降水工程施工4.1施工依据供水水文地质钻探及凿井操作规程

8、 CJJ 13-87。城市地下水动态观测规程 CJJ/T 76-98。4.2施工工艺流程测放井位钻机成孔安装井管填砾洗井4.3井管安装检查钻孔垂直度、孔径合格后,将井管安入钻孔中,管间电焊连接。注意井管对口吻合,焊接牢固,井管外安装定中器,以保证井管居中。井管安装深度误差不得超过10cm。4.4确保降水井质量的综合措施(1)各工序施工必须按施工组织设计书和建筑与市政降水工程技术规范及施工规程进行施工。(2)施工前各级施工人员必须熟悉施工要求,了解施工要点。4.5质量控制管理保持钻头直径不少于550mm,成孔应打圆打直。终孔后换浆抽取井底沉渣,然后按技术要求下井管,用大卷扬将井管吊起并找平、固定

9、。最后按要求分层填砾至地面。洗井:采用空压机与活塞联合洗井。必须先用空压机洗井后再用活塞拉洗,交替洗井至井壁畅通,含砂量小于万分之一,结束后用井口盖封严井管口。严格把好材料质量关,不合技术要求的材料一律不用。4.6 降水过程控制降水井施工及排水管网安装完毕后,进行基坑地下水抽降, 降水由专人24小时负责,对降水设施进行观察和及时维护,对地下水水位变化情况进行定期观测并作记录。对排水管网内沉积的砂及时清淘,对降水过程中的异常情况进行有效监控并及时解决,保证降水工程正常进行。4.7施工工期降水井施工工期为10天,遇人力不可抗拒因素则工期顺延。第三章 基坑喷锚支护设计施工方案1、设计依据(1)建筑地

10、基基础设计规范(GB50007-2002);(2)建筑基坑支护技术规范(JGJ120-99)中华人民共和国行业标准1999;(3)建筑基坑工程技术规范(YB9258-97)中华人民共和国行业标准1998;(4)土层锚杆设计与施工规范(CECS22:90)中国工程建设标准化协会标准1997;(5)深基坑支护设计与施工;(6)混凝土结构设计规范GBJ10-89 中国建筑工业出版社(7)基坑土钉支护技术规程(CECS96:97) 中国工程建设标准化协会标准1997;(8)理正岩土工程加固设计软件(9) 楠极地岩土工程勘察报告(10)楠极地商业、公寓楼总平面图及基础结构平面布置图2、设计方案2.1基坑

11、支护设计方案的选择根据基坑周边环境状况,本工程基坑具有一定的边界施工条件,是喷锚施工的有利因素,且基坑开挖深度约6.0米。根据成都市的有关规定,本工程安全等级为三级。通过对各种支护方案的合理性、安全性、经济性进行比较,采用喷锚支护方案技术可行、经济合理、安全可靠。本工程采用喷锚支护方案。2.2喷锚支护设计参数(1) 原始数据:基础开挖深度h=6.0m。主要土层力学参数按勘察报告取值。(2)锚杆设计 应用北京理正深基坑设计软件,输入以上参数进行计算,综合考虑锚杆构造要求后,设计施工参数如下:喷锚支护的基坑下口开挖线距离地下室基础外边线为1.0m,壁面放坡角度为85度。基坑共设置4排锚杆,杆长分别

12、为:L1=5m,L2=4m ,L3=3m,L4=2m。锚杆水平间距:SX=1.5m;锚杆竖向间距: S1=1.0m,S2=1.0m ,S3=1.5m,S4=1.5m。喷射混凝土面层厚度80100mm;锚杆泄浆孔:设置6间距50cm的泄浆孔,在锚杆锚固段设置。锚杆倒刺:在土层锚杆锚固段护焊于泄浆孔处。锚杆倾角1020。杆体采用48钢管,壁厚2.53.0mm。锚杆纵横方向采用12钢筋与钢管呈井字焊接。填土层铺设6.5间距250mm双向钢筋网片;粉质粘土层铺设6.5间距300mm双向钢筋网片。喷射混凝土配合比:32.5R水泥、豆石(510mm)、中粗砂比值为:1:2:2。外加剂:用速凝剂,按水泥用量

13、的35%掺合。排水管采用30塑料管,间距为3m,遇水加密。锚杆设计详见附后喷锚支护平面布置图(NO:03)及喷锚支护结构图(NO:04)。2.3喷锚支护施工2.3.1喷锚施工工序基坑开挖至第一层锚杆标高修整壁面测定锚杆位置钻机就位锚杆钻入设计深度铺设钢筋网及主筋主筋与锚杆焊接喷射混凝土杆体压力灌浆挖土至下层锚杆施工深度重复以上工作直至基底设计标高。2.3.2施工测量开挖线测放:根据施工平面图测放开挖线。锚杆位置测量:按标高由施工测量人员用红漆将锚杆位置标记于壁面上。2.3.3喷锚施工锚杆杆体制作:锚杆采用48钢管(壁厚2.53.0mm)普通钢管,在杆体锚固段上钻孔形成花管,土层内锚杆应焊接12

14、螺纹钢作为倒刺。制作前应检查杆体表面是否平直及有无裂缝,内部是否通常,杆体质量符合设计要求才能制作。锚杆安装:施工中锚杆位置行距误差不超过5cm,列距误差不超过10cm,杆体倾角按1020度施工。焊接a、杆体的焊接:焊接采用钢筋进行双侧焊接,焊接时应保证焊接面积符合设计要求,同时焊接应使内部通畅无堵塞。b、锚杆与金属网主筋焊接:保证焊接强度超过锚杆抗拔力,焊接中应避免焊接面积不够的问题。(4)喷射混凝土a、喷射混凝土前应清理掉基坑壁面虚土并保持壁面平直。b、喷射混凝土配合比:水泥:砂:豆石=1:2:2,并加入水泥用量35%的速凝剂,喷射混凝土的粗骨料最大粒径不宜大于8mm,水灰比不宜大于0.4

15、5。喷射砼强度为C20。c、喷射混凝土厚度为80100mm。d、如遇坑壁有坍塌掉块时,可先喷射后施工锚干。e、在喷射砼面板前按设计设置排水管。(5)压浆:水灰比应控制在0.40.6,灌浆压力应控制在2.0Mpa左右。浆液采用32.5R普通碴酸盐水泥配制,可掺入适量膨胀剂和早强剂。浆液应随拌随用,并在浆液达到初凝前用完。当灌浆量每锚杆延长米超过50kg或灌浆压力达到或超过2.0Kpa,孔底停止吸浆达5分钟时,可终止灌浆。2.3.4质量保证及安全措施各施工工序必须严格按照施工图、施工规范和施工方案施工,并随时抽样检查情况。施工前各级施工人员必须熟悉图纸,了解技术要求。用于工程上的原材料必须按照质检

16、标准所规定的检查项目和要求检验,材料入场必须有材料证明书和实验报告。加强施工管理,每道工序必须进行严格的检查验收,认真填写施工记录,方能进行下一步工序施工。施工现场施工人员必须严格按照专项操作规程进行施工。施工过程中,加强安全管理,预防和杜绝安全事故。2.4施工工期喷锚支护施工工期为12天,遇人力不可抗拒因素则工期顺延。2.5喷锚施工与土方挖运的配合喷锚支护施工与土方挖运是交叉进行的,应分层分阶段施工,每层挖土深度应控制在1.8m以内,以便进行锚杆的施工和确保安全施工。2.6基坑变形观测 由建设单位委托有资质的单位进行变形观测,根据本工程基坑大小,建议设置6-8个水平变形观测点,2-3个垂直变

17、形观测点,以及时了解有关变形动态。第四章 土方开挖施工组织设计方案1、土方挖运施工流程图 我院根据现场情况,周边条件和场地地层状况,结合喷锚支护方式的特点,就土方挖运施工做如下方案:(1)本工程土方挖运施工特点在于土方量不大。(2)工程土方挖运施工,由于本工程工期要求很紧,挖土施工应与护壁交叉作业,并与喷锚支护同时进行,随挖随护。工程开工施工测量定位放线凿 井 降 水护壁桩施工机械挖运土方开始技术交底继续机械挖运土方喷锚支护施工工程验槽工程竣工人工清底(3)挖运施工中,灵活调度,充分发挥铲车、装载机的效率,利用现场宽阔的有利工作面,以退行线路布置铲车,装载机后,采用沟端、沟测和沟角三种方法同时

18、并进。2、进场机械、车辆及人员(1)机械设备序号设备名称台数1挖掘机22装载机13东风5t12(2)现场管理人员 技术人员:2人 机械作业人员:4人 驾驶员:12人3、质量安全保证措施(1)进场机械、车辆须经专业人员检修后方才运行。(2)挖土过程中经常检查基坑边的稳定性,必要时支护加固后,方才进行作业。(3) 人工修整边坡,保证达到设计和规范要求。(4) 开挖到设计标高以上400mm时,通知甲方,设计和土建施工单位验收。(5)车辆进出场地设门岗检查口,以清洁车辆达到市环卫要求。4、施工中应注意的问题(1)应根据地层情况密切与喷锚护壁相配合,局部按照支护施工的具体要求进行开挖。(2)机械施工时应

19、确保喷锚支护体的安全、严禁碰撞已经压浆施工完成的锚杆。(3) 土方开挖到基坑底部设计标高以上400mm,停止机械开挖,采用人工清底,以保证土的原状土性。5、 施工进度计划土方开挖施工工期为10天,遇人力不可抗拒因素则工期顺延。第五章 施工组织设计一、施工准备1、供水供电工程施工用水平均每天约50吨,设2个供水水源。井管降水需用电源60KW, 基坑支护工程所用用电设备如同时工作需用电源90KW,在场地中应设电工房,降水和基坑支护工程应分别安装配电盘和配电箱。为保证降水的连续性, 现场必须备用60KW发电机一台。2、场地平整在施工前,由建设单位完成三通一平工作。协调解决机具设备进场所遇到的障碍。3

20、、地下管网及障碍物在施工前,由建设单位提供场地地下管网及障碍物资料,以便于施工时作相应调整。4、临时设施水泥库房一间 砂、砾石堆场及砼搅拌场地 配电房一间材料工具房一间 现场办公室一间 民工工棚若干 二、分项工程施工安排本工程应进行合理的施工次序及交差施工安排,有利于加快工程进度,提高生产效益。降水井凿井、排水管网安装及修沉砂池可同时进行,此项工程到后期可开始基坑支护工程的施工,降水井及其附属工程完成后即进行地下水的抽降,此时可同时进行基坑喷锚支护及土方挖运施工(该段变形观测开始),工程后期施工为地下水抽降、喷锚支护、土方挖运同时进行,直至基坑工程完工。三、机具设备和人员组成机具设备1) CZ

21、-22型冲击钻机 2台2) 潜水泵 8套(备用1套)3) 锚杆钻机 2台4) 空压机 1台5) 压浆设备 1套6) 喷射机 1套7) 电焊机 3台8) 对焊机 1台9) 切割机 1台人员组成1管理人员 3人2施工工人 若干第六章 施工质量组织保证体系1、机构建制及项目组织形式本工程设置由院领导及院各职能部门人员参与的工程领导小组。在本工程推行“项目法施工管理”机制,实行项目经理责任制。委派具有实际施工经验且具备年轻化、系统化、知识化的项目施工管理人员。项目技术总负责人由总工程师兼任,项目部抽调懂技术、善管理、具有相应技术职称者担任项目技术负责人、工程负责人、责任工长、质量、安全等专业岗位,分管

22、各项专业工作,该项目部具有丰富施工经验、曾施工过各种大中型工程项目,保证做到精心组织、精心管理、精心施工、创一流品质,让业主满意。我院已经具有十分健全的管理制度,院针对该工程的特点和要求,工程的施工工期、施工质量、安全生产、文明施工作为考核项目部的定量指标,并将定期进行考核,实行动态管理,以适应市场经济的要求,保证双方利益。2、施工组织机构配备图3、保证工程组织机构有效运转措施(1)在该工程组建有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的管理人员组成项目管理班子。 (2)建立健全项目经理,各工长、内业、材料、机械、劳资等岗位责任制,由院领导小组定期对各专业人员进行考核。(3)

23、与约束机制,制定业绩评比,奖罚办法,定期组织项目经理部管理人员会议,检查工作质量。(4) 立工程领导小组现场办公制,每周召开一次现场办公会,重点帮助解决项目的资金、质量、进度配合等难题,以确保质量为前提,带动项目各项工作的有效运转。(5) 下午召开由项目经理主持的班子碰头会,对上日工作的不足及时提出修正,对次日工作进行协调安排。(6) 作好劳动用工管理,选派组织能力强、技术水平高、能打硬仗的作业队伍,树立连续作战的精神,确保工期的按时和提前完成。4、施工管理组织机构管理人员职责由院对项目各管理人员分别制定管理职责,并按此职责展开工作。4.1项目经理管理职责(1)遵守国家有关工程建设和城市建筑管

24、理政策法规,执行施工技术管理规范和企业规章制度,履行合同。(2)负责做好项目人员的思想工作,坚持两个文明一起抓。(3)负责办理工程变更的技术经济签证,在工程施工准备阶段和施工中向建设单位联系收取工程价款事宜,组织项目进行成本投入产出的核算工作。(4)组织编制和实施施工组织设计、施工计划及技术管理,降低成本、安全生产、坚持文明施工,认真抓好工地防尘、治尘工作。(5)制定本项目管理规章制度,加强项目管理和班组建设。4.2技术负责人管理职责(1)按照规范、规程对工程质量管理全面负责,是负责质量直接责任者。(2)认真贯彻国家技术标准、规范、规程,执行院及项目和技术质量管理规章制度,接受上级部门的监督检

25、查。(3)建立健全项目技术管理制度,责任制的质量保证体系及例会制度,负责全面质量管理和计量管理工作,处理各种技术质量问题。(4)主持编制项目工程的施工组织设计,项目质量计划、主持图纸会审,做好工程技术交底及安全措施工作。(5)制定推广新技术,降低成本的技术措施,参加项目经济活动,提高技术管理水平。(6)负责项目内业技术管理及质量、安全、计量测量部门工作,确保项目技术、质量、效益指标的完成。(7)协助责任工长抓好文明施工,争创标准化文明工地,并达到工程验收一次合格。4.3责任工长管理职责(1)在项目经理的领导下,负责本工程施工计划落实,并在质量、工期安全、成本等方面负责接受上级主管部门的监督、检

26、查,使生产顺利进行。(2)认真熟悉图纸,严格按设计图要求,施工组织设计和规范、规程组织施工,搞好劳动力、材料机具设备的合理安排和使用,杜绝返工、浪费,保证工程质量、合同工期实现,提高工程综合经济效益。(3)搞好安全生产现场管理,争创标准化文明工地,坚持安全生产、杜绝重大伤亡、火灾及设备事故的发生。(4)开展全面质量管理,坚持三检制度,严格计量工作,负责测量放线的复核工作,坚持按规定填写施工日志。5、质量检查保证体系及制度根据工程的特点和要求,确保工程达到优良,质量保证体系如下:(一)质量保证体系我院于2002年通过ISO9001:2000质量体系认证,本工程将严格按照ISO9001:2000质

27、量体系要求对施工全过程进行监控。具体管理人员的质量管理职责如下:1、 项目经理质量职责的权限(1) 贯彻执行质量方针、目标,明确本项目部各级人员质量职责和权限,确保质量体系在本项目经理部有效运行。(2) 推行工程质量体系的建设,保证质量体系持续的有效运行。(3) 规定与质量有关的管理、执行和验证人员的职责、权限和相互关系。(4) 负责领导工程质量教育工作,在职工中树立“质量第一”的思想,对项目班子人员进行质量意识考核。(5) 负责领导项目部的全面工作,贯彻执行国家、行业及院有关施工生产、法规、技术规程、规范、规定、标准,确保工程质量,对本工程质量负第一责任。(6) 主持本工程的质量工作会议,并

28、及时向上级单位报告,接受检查、监督。2、 质检人员的质量职责(1) 贯彻执行院质量方针、目标,保证质量体系在项目部有效运行。(2) 负责“原材料的检验和试验”,不合格品的控制。(3) 负责工程质量的监督检查,在项目总工程师领导下,把好质量关。有权制止违章、违规作业,并要求做出整改。(4) 组织质量检查,并随时向上级主管部门汇报检查情况,提出问题,及时处理。3、 责任工长的质量职责(1) 认真学习院质量方针、目标,执行质量体系文件规定,做好岗位职责工作。(2) 参加项目部,上级部门组织的施工图纸会审,技术交底工作,熟悉分配工作的设计文件,施工图纸,并对施工作业工人做好交底工作。(3) 按国家、行

29、业技术规范、规程和标准及项目施工组织设计,施工作业文件等的要求和内容组织施工作业。(4) 认真进行施工质量自查(互查)对分管的施工质量负直接责任。(5) 对违反技术、质量,操作规程的作业行为要及时制止,纠正并有权按权限处置。4、 作业班组人员的质量职责(1) 认真学习和贯彻质量方针、目标,执行质量体系规定,做好岗位职责工作。(2) 熟悉所承担的施工作业工作的设计图纸,施工作业文件,并严格按规定要求作业,通过生产实践不断提高生产操作技能。(3) 正确使用和维护施工生产设备和工具,保证其完好。(4) 对所完成的施工工程实施自检,并对其质量负有直接责任。(5) 接受施工技术人员、施工员、质量检验人员

30、的业务指导,监督检查,出现作业质量问题要主动据实上报。(6) 有权拒绝执行违章作业。通过明确各级人员的质量职责,项目部精心组织施工,严格监督,检查验收各工序的施工质量,自觉接受建设方、监理、设计、质监等单位监督、检查,确保优质、高速、安全生产、文明施工等各项目标全面实现。(二)质量的保证制度1、 贯彻执行国家、省、市颁发的保证施工质量的规范、规程、规定。2、 贯彻执行院的质量方针,质量为本、科学管理、精心施工,为顾客提供满意的产品和服务;3、 对全体职工进行“百年大计、质量第一”的教育,广泛发动职工开展创“质量第一、安全第一”的活动。4、 建立健全从院长、各职能部门到项目各级管理人员的质量管理

31、职责,保证ISO9001:2000质量体系在各部门、各施工过程中有效运行。5、 施工前,由项目技术负责人负责“项目质量计划”编制及实施管理。6、 项目经理要全方位掌握质量情况,合理安排施工,处理好质量、安全、进度的关系。院组织定期和不定期质量的检查,确保施工质量。7、 项目技术负责人组织各级管理人员经常对规范、规程设计图纸进行学习,严把质量关,对施工技术、质量提出改进措施。第七章 工程质量保证措施本工程的质量目标为:分项工程验收达到优良,确保基坑稳定、周边建筑物的安全使用及基坑开挖基础施工的顺利进行。为保证质量目标的实现,制定以下措施:1、 组织主要技术人员熟悉图纸,熟悉质量验评标准,制定详细

32、的喷锚支护及基坑土方挖运分项工程质量要点和控制措施,确定各分项工程施工方案,并根据各分项工程的特点相互交替施工,达到缩短工期的目的,同时严格按照设计图纸和各工种的验收规范、规程等技术标准施工,确保施工质量。2、 贯彻“谁生产、谁管质量;谁施工,谁负责质量;谁操作,谁保证质量”的原则,实行工程质量岗位责任制,并建立配套的经济奖惩制度。3、 专职质检员,实行质量监督人员的质量否决权。4、 建立完整的质量保证体系,对分项工程各施工环节进行管理,每道工序必须经“自检、互检、专职检”三检制。在没有办妥隐蔽工程验收或没有进行验收前,严禁进行下道工序的施工。5、 加强标准化和计量管理工作。由各专业技术人员负

33、责各种监测、检测仪器的检验、标定、维护,确保数据的准确性和可靠性。6、 有进场的原材料(钢筋、水泥、速凝剂、砂石、钢管等),半成品(商品混凝土),必须预先按照规定具有材料证明书且抽样送检,并接受工程监理的质量监督和业主认可。不合格产品、等级不明产品严禁使用。7、 认真做好施工日志和各项施工的原始记录,及时办理各项签证的工程变更核定单,做好工程档案及技术资料的分类与管理工作。8、 各级施工管理人员应主动接受设计单位及建设、监理单位的监督,听取意见和建议,并做好改进工作。9、 质量管理工作要贯彻预防为主的方针,要进行质量预测,对质量关键点及质量通病,要认真研究,搞好预防工作,防止质量事故的发生。1

34、0、 准备充分的应急抢险措施和特殊情况下的处理对策,防患于未然。第八章 安全施工措施该工程由于在坑下作业较多,所以安全防护是该工程的安全管理重点,为此,我院建立各级安全生产保证体系,贯彻实施国家和省、市有关部门安全生产的方针、法规、标准、规范、规程,在施工认真执行“安全第一、预防为主”的方针,结合本工程具体情况,制定严密的安全管理制度,以保证安全生产。一、 管理目标1、 在施工中,始终贯彻“安全第一,预防为主”的安全生产工作方针,认真执行国务院、建设部、四川省及成都市关于建设施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划使安全生产工作与生产任务紧密结合,保证施工人

35、员在生产过程中的安全与健康,严防各类事故发生,达到“四川省省级安全生产文明施工标准化工地”的要求。2、 强化安全生产管理,通过组织落实责任到人,定期检查,认真整改,杜绝死亡事故,确保无重大工伤事故,严格控制轻伤频率,现场管理严格按照建筑施工安全检查标准JGJ59-99执行。3、 由于成都地区特殊的气候条件,雷暴雨天数较多,而本工程地基又以砂卵石为主,因此要重点加强基坑、边坡及喷锚施工的雨季施工安全管理,制定相应的技术保证措施,确保万无一失。二、 组织管理1、 成立由项目经理部安全生产负责人为首,各施工班组工长参加的“安全生产管理委员会”组织领导施工现场的安全生产管理工作。2、 项目经理部主要负

36、责人与各施工班组工长签订安全生产责任书,使安全生产工作责任制落实到人,层层负责。三安全防护管理(一) 环境安全措施1、施工现场门卫认真把关,与施工无关的闲杂人员不得随便进入工地,有事进入工地者,门卫必须认真作好记录,并交待安全注意事项。2、在施工期间,为保证过往行人及现场内施工人员的安全,结合本工程周边围墙较近的特点,在基坑四周搭设钢管栏杆,保证过往人员的安全。3、工人进场后,要进行“三级”安全教育,不得损坏周围居民的财物,不得惹事生非,注意搞好周围居民的关系,确保一方平定。4、由于现场周围居民较多,施工车辆开行时,要放慢速度,随时注意安全。现场浇筑砼时,安排集中浇筑,这样可使砼浇筑车的往返比

37、较集中,以便保持周围道路通畅。5、在四周围墙上,要挂上醒目的安全警示标志,随时提醒周围居民要注意安全,要树立安全第一的思想。6、现场内各种原材料、构配件,特别是钢筋、管材必须按平面布置图堆放整齐,合理有序,并按规格品种堆码,必须设置专人负责管理,管理人员应坚守岗位加强值班检查,确保安全。7、所有电器线路都必须严格按照施工平面图和建设工程施工现场供用电安全规范(GB5019493)有关规定敷设。供电电缆应沿道路边或建筑物边缘进行设置,并宜沿直线敷设;转弯处和直线段每隔20m处应设电缆走向标志。电缆直进时,其表面距地面的距离不宜小于0.20.7m;电缆下穿时,上下应铺以软土或砂土,其厚度不得小于1

38、00mm,并应盖砖保护。低压电缆(不包括油浸电缆)需架空敷设,其架空高度不应低于2米。接头处应绝缘良好,并应采取防水措施。电缆直埋时,电缆之间,平行或交叉时的最小距离应符合规定。(二) 施工过程的安全措施1锚杆施工前,应事先弄清四周建筑物的距离和障碍物,查清地下管网,线路敷设和埋藏物后应采取必要的措施方能施工。2各工种作业人员操作前,应先检查工作面、相邻和周围环境是否安全可靠,若发现险情应立即上报,采取可靠措施后方能工作。3下吊物品时,机具必须稳定、牢固,严禁超负荷作业,坚持“十不吊”。严禁吊物下或护壁工作范围内站人,各种作业人员,操作前,应先检查工作面,相邻和周围环境,是否安全可靠,若发现险

39、情,应立刻上报,采取可靠措施后,方能工作。4人工抬动钢筋时,要互相配合,步调一致,起、落、转停,动作要一致,人工上下传递钢筋时,不得在同一条垂直线上,钢筋堆 放要稳拿轻放,理顺,分散堆码,并分品种按规格堆放稳当,防止倾倒、塌落、回弹伤人。第九章 文明施工一、现场总平面管理在工程开工前,根据本工程的施工总平面及工程特点绘制各阶段的施工总平面图应做到现场材料堆放布置合理,现场施工用电、用水布置合理,现场排污、排水畅通合理、施工道路畅通。垂直运输布置经济合理。尽量做到生活设施与生产分开,互不影响,在各阶段的施工中,严格按照各阶段的施工总平面布置图从以下几个方面对现场总平面进行管理。、组织保证上,项目

40、上设立现场总平面管理小组,项目经理亲自挂帅组长,组员包括材料管理人员及操作班组长,以便在管理上协调一致。2、建立有针对性的规章制度,落实岗位责任制,如现场材料布置管理办法,钢筋房文明施工管理办法等。真正做到有章可循,职责分明。、现场材料、周转材料的堆放必须根据施工总平面图进行堆放,其中现场材料的布置堆放由现场材料员根据总平面布置图进行协调布置。、对现场的排水管及沉砂池随时进行治理,保证排水畅通,在雨季项目成立排洪领导小组,做好防洪的准备工作及应急措施。、加强对施工道路的管理,随时对施工道路进行修理,保证道路的畅通,特别在雨季,做好道路的排水工作,保证材料的进场。、现场用水、用电管线的布置必须根

41、据施工平面图进行布置,现场电工每天应对现场的各个配电箱进行检查,做好记录,每隔半个月应对所有的线路进行一次检修,发现损坏的电器应立即换掉,加强对现场水、电管线的保护工作,特别是对穿越道路的水管、电线应达到规范的埋置的深度,平时应加强保护。二、环保措施环境保护严格按照2002年9月18日市建委 “深入整治施工扬尘 创建绿色环保工地”会议精神及成都市创建“绿色环保工地”暨建设工地施工扬尘整治法规(文件汇编)的要求,加强施工现场的环境保护,降低施工噪音,真正做到不影响施工现场周围居民的正常生活秩序。拟采取以下措施:、负责工地施工范围内的清洁卫生,设专人每天进行清扫。2、对现场进出车辆轮胎及车箱外壁进

42、行高压冲洗,同时应设置沉砂池进行污水排放,进出车辆较集中时,应在大门口满铺麻袋,保持道路的清洁。3、控制尘土飞扬,对建筑尘土、水泥等采取隔离处理。4、选用低噪音的施工机具,同时合理的安排施工,克服施工噪音对周围居民生活的影响。5、施工过程中所进砂石材料严格用彩条布封闭。水泥库房与压浆设备、喷射系统均应进行降水防尘遮盖。6、做好施工现场的排水布置及排水措施,随时保证施工现场内无积水,无污水。现场管理人员应加强对现场食堂、民工宿舍、浴室、厕所、下水道的卫生检查,并定期施放药物防止蚊虫、蝇蛆滋生。7、对建筑垃圾的处理,严格按照有关规定执行,严禁乱倒。8、派专人每天打扫现场临设,做到卫生整洁。下面为附

43、送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于

44、天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
