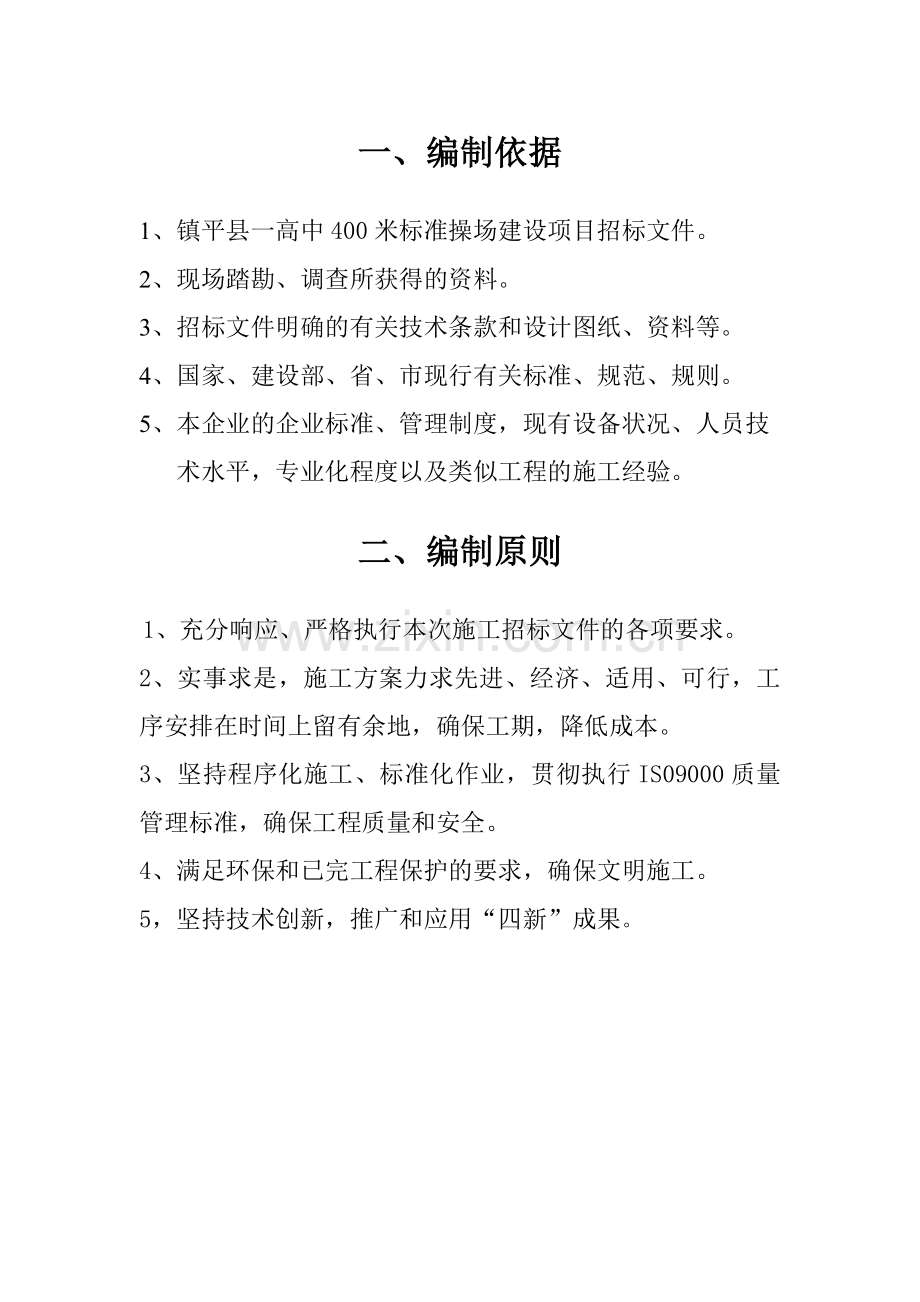

1、一、编制依据1、镇平县一高中400米标准操场建设项目招标文件。2、现场踏勘、调查所获得的资料。3、招标文件明确的有关技术条款和设计图纸、资料等。4、国家、建设部、省、市现行有关标准、规范、规则。5、本企业的企业标准、管理制度,现有设备状况、人员技术水平,专业化程度以及类似工程的施工经验。二、编制原则1、充分响应、严格执行本次施工招标文件的各项要求。2、实事求是,施工方案力求先进、经济、适用、可行,工序安排在时间上留有余地,确保工期,降低成本。3、坚持程序化施工、标准化作业,贯彻执行IS09000质量管理标准,确保工程质量和安全。4、满足环保和已完工程保护的要求,确保文明施工。5,坚持技术创新,

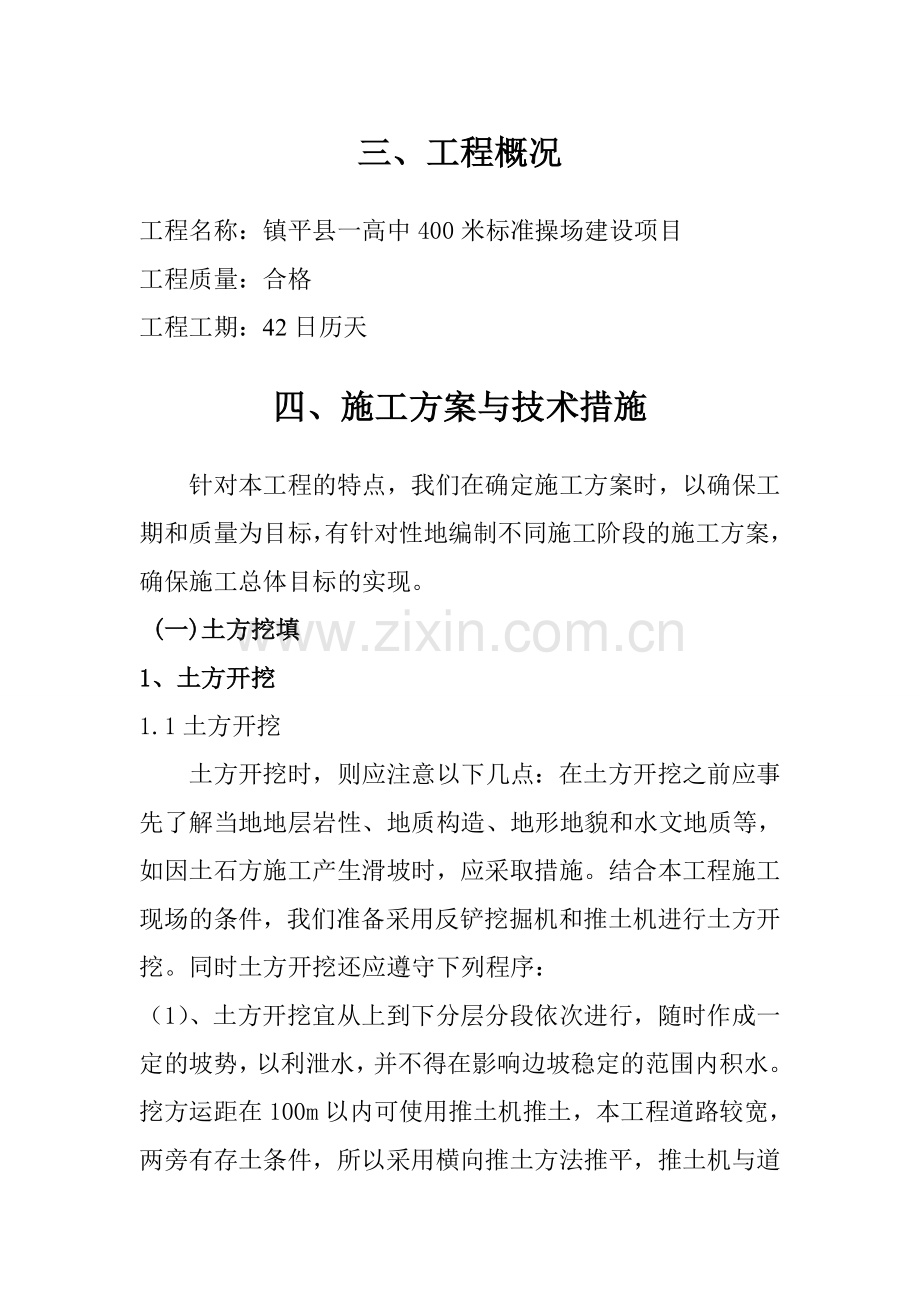

2、推广和应用“四新”成果。三、工程概况工程名称:镇平县一高中400米标准操场建设项目工程质量:合格工程工期:42日历天四、施工方案与技术措施针对本工程的特点,我们在确定施工方案时,以确保工期和质量为目标,有针对性地编制不同施工阶段的施工方案,确保施工总体目标的实现。 (一)土方挖填1、土方开挖1.1土方开挖土方开挖时,则应注意以下几点:在土方开挖之前应事先了解当地地层岩性、地质构造、地形地貌和水文地质等,如因土石方施工产生滑坡时,应采取措施。结合本工程施工现场的条件,我们准备采用反铲挖掘机和推土机进行土方开挖。同时土方开挖还应遵守下列程序:(1)、土方开挖宜从上到下分层分段依次进行,随时作成一定
3、的坡势,以利泄水,并不得在影响边坡稳定的范围内积水。挖方运距在100m以内可使用推土机推土,本工程道路较宽,两旁有存土条件,所以采用横向推土方法推平,推土机与道路中心线垂直或呈一适当角度由路中心向两侧路边推土,行驶距离越小,效率越高。(2)、在挖方上侧弃土时,应保证挖方边坡的稳定,弃土堆坡脚至挖方上边缘的距离,应根据挖方深度、边坡坡度和土的性质确定。弃土堆应连续堆置,其顶面应向外倾斜,防止水流入挖方场地。(3)、在挖方下侧弃土时,应将弃土堆表面整平并向外倾斜,弃土堆表面应低于相邻挖方场地的设计标高,或在弃土堆与挖方场地之间设置排水沟,防止地面水流入挖方场地。(4)、土方挖土时,不宜在雨期施工,
4、尽量遵循先整治后开挖的施工程序,不应破坏挖方上坡的自然植被和排水系统,防止地面水渗入土体;应先作好地面和地下排水设施;严禁先切除坡脚;机械开挖时,边坡坡度应适当减缓,然后用人工修整,达到设计要求。(5)、土方范围内的树根、草根、垃圾应认真清除干净。(6)、挖方接近设计标高时,应根据土质适当预留虚高,有条件时应用平地机找平,以便压实后符合设计高程及横坡,并应根据道路中心线检查两侧路基宽度,防止偏移。2、素土夯实2.1场地清理将足球场地范围内的现有的草皮、植物根系、有机物等在施工前进行清表,清表厚度为1020cm.,弃土运至指定场所。2.2实验段根据规范要求,在场地内选择在地质条件具有代表性的地段
5、,取一段作为素土填筑试验段,现场实验应进行到有效地使这种填料达到规定压实度为止,来确定压实机械设备的类型和最佳组合方式,碾压遍数及碾压速度。2.3 填土碾压在土方碾压之前,有工地试验人员测定土的含水量,控制土中含水量在最佳含水量的2%方可碾压成型。若土的含水量偏大,就需要翻晒,若土的含水量偏小,可适量撒水。土方碾压要从边部向中间碾压,碾压时先轻型后重型,先慢后快。碾压完毕后,表面应平整,无轮迹,压实度的抽检频率按施工规范的要求检查,要求压实度大于95%。(二)、麻枯石垫层200mm厚施工工艺及有关规定首先在已完路基上作20-50米试验段,以确定拌和、压实方法、压实机械类型、工序、压实系数、碾压
6、遍数和压实厚度、最佳含水量、水泥剂量等作为今后施工现场的控制依据。1施工准备工作查路基封层:对已完工的路基封层进行交工验收,加强对路基宽度、标高、平整度等项目的检验,质量合格后方可进行底基层施工,否则应采取相应措施进行处理。 施工放样:在准备好的下承层每20米断面准确放样,标出基层边缘桩,测出标高,标明桩号。2施工工艺(1)、确定松铺系数。(2)、麻枯石的含水量(3)、清扫现场,洒水湿润保证良好的连接性。(4)、麻枯石的运输:运麻枯石汽车装好砂砾后要检查后箱板是否关牢,避免运输中后箱松动而遗失麻枯石。车辆应按运输选定好的最佳路线,快速运到路槽内,以减少麻枯石水分蒸发量,为压实提供充足水分条件。
7、(5)、麻枯石的装卸卸麻枯石时一定要听从施工管理人员的指挥,为推、平、压提供最优卸料位置,加快施工进度。根据垫层的设计厚度和松方系数测算出卸料间距后,开始用自卸汽车卸料。(6)、摊铺摊铺时用铲车摊铺。然后按规定的标高、路拱,并配一用的水车在现场。(7)、碾压麻枯石摊铺完毕后用压路机全路压2遍,最后用拖振进行终压,直至表无轮迹且潮湿。压路机碾压速度,两遍宜采用1档(1.5-1.7Km/h)为宜,使砂砾归位档(2.0-2.5 Km/h)。压路机碾压时,严禁“调头”“刹车”,刚开始要慢些,不能突然加速,以保证垫层表面不被扒起和松散。在施工过程中,配备专用洒水车,视砂砾含水量情况进行适当均匀的洒水。每
8、一段施工完毕后,立即进行厚度、压实度检测。测量人员进行标高,路拱检查,如有不符合要求段,应进行修整,铲高垫低洒水碾压、达到要求标准为止。(8)、接头处理和交通管理两工作段搭接部分,应采用对接直立形式接缝(头)处理。麻枯石垫层已完成的段落要绝对封闭交通,禁止一切车辆通行,以免伤害表层,影响平整度。(三)、碎石5cm厚施工要求碎石应选用强度均匀和未风化的石料,碎石的最大粒径不得大于垫层厚度的2/3;碎石垫层应摊铺均旬,表面空隙应以粒径为525mm的细石子填补,但不应成为单独的一层;压实前应洒水使石料表面保持湿润;采用812吨碾压机碾压,应压至不松动为止;有条件时,最好采用振动碾压机进行施工;碾压时
9、,沿纵向从内边沿向外边沿碾压,行车速度可用2530米分,一般碾压58遍。质量要求外观:碾压后,无明显轮迹,无松动及波浪现象纵断高程允许偏差:2cm铺设厚度允许偏差: 2cm宽度不得小于设计宽度施工质量控制检查项目检查频度外 观随 时纵断高程该工序完成时,提供检测数据弯道、直道、半圆各区各不少于5组点(计算坡度)铺设厚度必要时宽 度该工序完成时,提供检测数据弯道、直道、半圆各区各不少于5组数据(四)120厚C25砼采用强制式搅拌机,小型机具运输、浇筑,为确保工期搅拌机出料不低于25M3/h。4.1材料a水泥采用高强度、收缩低、耐磨性强的普通硅酸盐水泥。b粗集料碎石采用质地坚硬、耐久、洁净,有良好
10、的级配,最大粒径不超过40mm 。c细集料宜采用天然砂,其质地应坚硬、耐久、洁净,且有良好级配,级配范围应符合技术规范要求。3.2配合比设计通过试验进行混合料组成设计,设计要注意砼抗折强度、抗压强度、集料级配、水灰比、坍落度、水泥用量、质量控制等。3.3混合料的拌和、运输砼采用强制式搅拌机拌和,运输采用小自卸车运输,上料时应严格按设计要求,以重量比配制,电子计量器应经常调试,拌和时间应满足规范要求。3.4模板模板采用槽钢加工成定型钢模板,模板应连接牢固、紧密、不允许漏浆,在模板的接缝处用油毡进行阻塞,混合料摊铺前,应对模板进行全面检查。3.5砼摊铺、振捣人工摊铺砼,摊铺时应考虑摊铺厚度,并且应
11、严禁抛掷和耧耙,必须使用反铲,以防离析,砼振捣采用振动棒配合平板振动器振捣。3.6抹面、收光人工收光前抹面3遍以上,以保证砼面板的平整度,严禁使用纯砂浆进行不平处找平,可以选用碎石砼进行平整处理,并且不可以在面板上洒水泥粉进行收光处理。3.7切缝砼强度达到设计强度的25%30%时,方可用切割机切割,切割产生的粉末在其干燥前清除干净。3.8养护 砼面板抹面完成后,应及时养护,视天气情况不同,采用湿润养护和喷洒养护剂法养护。(五)、面层1.施工准备1.1、 塑胶施工准备为保证工程的如期开工和顺利进行,做好开工准备前各项工作是关键。因此,我们从工程施工各方面着手,精心策划、科学组织、合理布置各项目施
12、工准备工作,以确保工程进度、质量、安全、文明施工达到如期目标。1.2、技术工作准备:认真学习、掌握现场情况、熟悉设计图纸,领会设计意图,力求将图纸中的问题解决在施工前,同时制定工程质量、安全、文明施工管理等有关规定,做好各项准备工作。组织有关技术人员召开技术协调会,对施工组织设计进行论证,确保施工组织设计的科学性、可靠性。根据设计图纸及建设方的要求,初步计算工程量,计算材料用量,编制材料供应计划。根据现场实际情况和建设方要求,绘制具体的施工平面布置图。1.3、现场准备:根据建设方指定及公司基础施工中已安装好的水源和电源,确定面层施工现场电源、水源的分布位置,并根据现场实际情况搭设工作平台,安排
13、材料堆放场地。清除现场障碍物,做好场地平整、围护工作,注意环境卫生、市容整洁,达到文明工地标准。1.4、材料及设备准备:施工材料提前二天到达现场,落实好放置场地,并做好验收保管工作;搅拌机、草坪保养机、人造草坪专用割草刀及德国SMG的 P202摊铺机、S122E喷浆机、人造草坪充砂机等机械设备提前二天抵达现场。接通电源,检查各部位的运作是否正常,如发现不正常情况及时解决,确保使用。对进入施工现场的各种设备、测量仪器、计量仪器做好检测工作。1.5、施工人员的准备:开工前对施工人员进行工期、关键部位施工方法、质量要求、安全措施、操作要点等方面交底。施工人员需持证上岗。开工前二天施工人员全部抵达施工
14、现场。2.1、 弹性层:弹性层施工前应仔细检查确认基础处理完后方能进行弹性层施工,弹性层(TB-002)为单组份材料,只需用稀释剂调节合适施工稠度,用齿刮板涂于基面, 每道涂刮厚度不能超过2.0mm,每道涂刮时间间隔以前一道干固为准(一般约10小时,具体视现场天气情况而定)直至涂刮至所需厚度。涂刮时注意流平效果,若不能流平刮齿痕迹,需多加稀释剂以保证表面流平。若气温较低(10以及相对湿度较低(60%,需加入(38%)水搅拌均匀后涂刮,以加速材料固化,减少间隔时间,具体加水量视现场天气而定,应避免在猛烈阳光照射下施工。弹性层干固后,用积水法测试表面平整度,积水处用TB-002修补平整,表面若有粒
15、状杂物或堆积处需用磨机或其它工具修整平后才能进行加强层施工。2.2、加强层:加强层(TB-003)为单组份材料,施工方法与弹性层一致。若加强层设计较薄(小于1mm),齿刮涂刮难以流平的,可用胶刮板分多道刮涂,必须保证刮涂后表面光滑平整。在施工过程中若有杂物混入或刮涂有不平整处需修整平滑后才能进行面层施工2.3、面层:面层(TB-205)为双组份水性材料,必须按规定比例(A组:B组=9:1(重量比)把两组份充分搅拌均匀,(配比不准会影响面层的固化效果,直接影响面层的使用性能)加水稀释施工稠度,一般加入5080%(TB-205重量计算,根据现场实际情况而定),用专用喷枪分多道喷涂于加强层面上。需表
16、面粗糙的加入专用砂进行喷涂便可。最低温度低于5不适宜施工,施工后保持10小时无水浸泡。各类球场面层参考做法:A、跑道:分三道喷涂,第一、二道加15%(TB-205重量计算)专用砂,每道TB-205用量约为0.15kg,第三道不加砂(用量约为0.1kg),加砂时,应先将A组份与专用砂搅拌均匀,再加入B组份搅拌均匀,再加水稀释;三秒禁区应做三道加砂的,一道不加砂(共四道)B、足球场单丝人造草坪:根据场地使用的基本要求,其基础为水泥混凝土基础或10%水泥石粉基础层经养护达到要求后,接着铺设人造草皮,其主要施工方案如下:1、检查整个草坪场地,其基础密实度及平整度是否达到要求,达到后即可开始摊铺人造草坪
17、。2、对整个场地测量放线,测定球场线的位置并做好标记,用不同颜色的墨汁标注好,确定好人造草皮的铺设方向和位置。3、开始铺设人造草坪:在草坪接合面处铺装上拼接带,并用钢钉固定于其上,钢钉头不可凸起,接合区需交接重合10以上。4、在接合界面上涂上胶水,在胶水干燥前,将剪裁好的草坪平铺并接合,让每幅人造草坪之间紧密粘合。5、铺设完成后,需仔细检查各接合区粘合是否平顺,人造草的粘合是否牢固,经检查各项均符合要求后,方可进行下一工序的施工。6、在需要镶入白线的位置剪掉绿色人造草坪,镶入接接带,并在上面涂上胶水,然后把剪好的白色人造草球场线镶入在铺装前标注好的球场线的位置与拼接带进行粘结。7、根据场地的需
18、要洒上石英砂和胶粒。如果需要洒石英砂就把石英砂或黑胶粒倒入洒粒机,推动洒粒机即可进行石英砂或黑胶粒充入人造草坪表面,洒粒机后面的刷子刷平石英砂或黑胶粒,并使石英砂或黑胶粒下落充分。8、推动洒粒机的速度要均匀,不可太急也不可太慢,才能厚度均匀。9、石英砂或黑胶粒铺设完后需检查是否平整及充足,不足处需酌量添补,铺装中发现任何杂质需立即去除,以确保品质。10、铺装中的石英砂或胶粒需保持干燥,以利石英砂或胶粒之流动铺装。石英砂或胶粒铺装完成后也可以使用硬质毛刷或轻负荷拖曳型重毛刷,来回铺刷使石英砂下落充分密实11、铺设完成后验收退场。: 2.4、划线按标准尺寸量度定位,标出界线位置,用美纹纸沿界线两边
19、贴在球场上,用专用划线漆(TB207)涂刷于美纹纸间,待表面干后撕掉美纹纸。TB207为双组份材料,必须按规定比例(A:B9:1)把A、B两组份充分混合均匀,分两道涂刷。若球场表面为粗糙面,第一道可加20%面层专用砂涂刷,以防渗边。2.5、注意事项:a、调配材料时必须称量准确并搅拌均匀。b、施工整过程每一道工序施工前必须保持表面清洁。c、室内场地必须保证良好的通风效果。d、场地铺设后需保持5天以上才能投入使用。(五)、砌筑排水沟施工1、砖砌排水沟5.1 排水沟C10砼垫层施工足球场排水沟待验槽合格后,开始支搭基础侧模,浇筑基础砼。平基混凝土用铁溜子入槽。平基一次浇注成型。采用插入式震捣器震捣,
20、操作时要注意每棒间距控制在50cm左右,持续时间视混凝土不再沉落、表面泛出水泥浆并不再有气泡翻出为止。施工时要特别加强对模板内侧的震捣,防止蜂窝麻面的出现,但不能将震捣棒直接顶在模板上震动,以防止跑模。待平基混凝土全部震捣完成,由瓦工用木抹子找平,塑料薄膜覆盖养护。5.2 砖墙砌筑砌体用砖须经过取样送监理试验合格后方可使用。当排水沟基础砼浇达到5Mp后,开始砌筑砖墙。砌体砂浆采用现场统一搅拌,用翻斗车运至现场,用流槽放入沟槽底板的铁盘上。砌砖前首先要浇水浸砖,浇水量应浸入页岩砖三分之一为宜。砌筑时砂浆要饱满安排砖、砌朵、吊线、挂线、中间补档顺序施工,砖朵位置设置砂浆厚度高程制控板,按照规范要求
21、随时检查垂直度、平整度,做到砂浆饱满、墙体垂直、平整。砌体砂浆按规范要求批量预留砂浆试块。5.3 方沟内防水砂浆的施工砌体防水砂浆采用两层做法,先清扫、浸砖、涮浆,抹第一遍砂浆找平层。整平后用靠尺板检查垂直度,修整风干后抹第二遍防水砂浆,并及时注意养生。5.4 现浇混凝土盖板底座施工砖墙砌筑完成后约请监理工程师验槽,合格后,开始支搭模板,浇筑混凝土盖板底座砼。砼采用C20商品砼。采用插入式振捣器振捣。2、 围网施工球场护网施工量较大,因此需在球场结构施工时即开始加工制作。先将D60喷塑钢管焊接成门架形状,2块一组。然后用D10钢管绷进网格。因丝网热胀冷缩性能明显,施工中要注意温度变化,尽量选在
22、温度较低的黄昏进行。防止护网上墙后的垂落松弛现象。 围网骨架安装时要注意,首个门架一定要与现况建筑物侧墙固定牢固,避免人工爬梯焊接时发生危险。五、资源配备计划物资计划1、材料供应计1.1、材料采购必须遵照公司材料采购程序规定和业主的相关要求,对供货方的供应能力、材料质量、市场信誉等进行分析、评价,建立档案,项目部必须在公司和业主确认的合格物质分包方名录中的供货单位采购供应,进场时按相应的采购程序规定进行验收。1.2、大件批量材料采购前,特别是使用在工程关键部位的各类管材应对生产厂家规模、信誉、供货能力、质量保证能力进行具体衡量,作出综合分析,选择2-3家供货单位报业主选择。1.3、系统搜集整理
23、本地区材料、构件、管材生产供应厂商,市场情况。为贯彻就近取材,合理节约代用产品,降低成本价格,积累信息资料。厂家应已获准国家认证,信誉、产品相对较好,便于大家共同认可,便于就近取材,保证质量。1.4、供应文件的编制必须清楚地说明订购产品的规范和设计规定、质量要求,并经主管领导和业主单位批准。1.5、如我公司有幸中标,在收到具体施工图后,立即组织人手编制主要材料和预制品、半成品需要量计划,根据施工部署和施工总进度计划,作为工程施工组织材料和制品加工、订货、运输、确定堆场和仓库的依据。2、拟投入本项目的主要材料用量(主要材料表见工程量清单)2.1、根据施工组织中施工材料使用计划落实材料供应商,并签
24、订有关合同保证物资材料的供应。2.2、施工中半成品的外加工应及早联系好加工厂家,并签订加工合同,交付部分订金。施工机械计划为加快施工进度,按期如质的完成施工任务,应配备充足的施工机械,具体设备的选用情况详见后面附表主要施工机械设备表。1、机械设备投入保证措施由于本工程工期紧,在设备上优先选用先进设备,所有工程机械和设备早做准备,提前进场,并保证投入本项目完好率和利用率,在提供机械设备数量时,充分做到预防和预想,留有一定的富余量,确保工程能顺利完成。2、机械设备管理计划机械设备使用管理:实行人机固定、机械使用、保管责任制。实行操作证制度,对操作人员进行培训考核,确认合格发给操作证。严格执行技术规
25、定。建立大、中型机械设备档案,以便了解情况,便于使用和维修。机械设备的保养和修理:日常保养,操作人员每日工作前、中、后应检查机械设备运行情况,调整各部位不正常的行程和间隙,按规定进行润滑,保持机械清洁。例行保养,一、二级例行保养由项目部操作工及维修工负责,三级保养,必须报公司材料设备处,由公司材料设备处负责保养。修理,小修、临时修理由项目部结合一、二级保养进行,中修、大修必须有计划并严格执行,报上级部门批准。拟投入的主要施工机械设备表详见附表一六、劳动力安排计划1.劳动力准备1.1、根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工。1.2、对工人进行必要的技术
26、、安全、思想和法制教育,教育工人树立“质量第一,安全第一”的正确思想,遵守有关施工和安全的技术法规,遵守地方治安法规。1.3、特殊专业工种,将全部使用经特殊培训并有上岗证的施工人员。劳动力安排详见附表二。七、冬雨季施工技术(一)雨季施工措施对雨季施工的基础工程,基础槽坑应采取设置支撑或清除槽坑边堆弃物等防塌措施,槽坑底设置排水沟、集水井等进行抽水。缩小施工作业面,逐段逐片分期施工。对于个别特殊部位可搭设专门雨棚或活动雨棚。对雨季施工的砖砌工程,应采取大雨停小雨干的方法,砌筑时要求干湿砖合理搭配,收工时用干砖盖顶,受大雨冲刷过的部分,应拆掉最上两匹砖重砌。砌体薄弱环节加设临时支撑。对雨季施工的混
27、凝土工程,要加强砂石含水量的测定工作,及时调整用水量。尽量避开大雨浇筑。当在雨中浇筑时要作好覆盖工作,万一遇雨,先震实已捣砼,施工缝处采取措施。现场备足覆盖材料,保护新浇灌的混凝土不被雨水冲刷。机电设备必须加防雨罩,以免雨水损坏设备,手持动力工具安装漏电保护装置,雨后要对机电设备进行检查。专人负责,保证现场各部位排水畅通,出现积水立即采取措施。施工道路要垫石子、砂石及炉渣等,避免因下雨道路泥泞无法施工。准备防汛器具。如水泵、铁锹、雨衣、塑料布、胶靴等,保证正常施工不受影响。做好防雷和防漏电工作。雨期施工设专人密切注意天气变化,作好气象记录。八、质量管理体系与措施1.质量保证体系1.1质量目标质
28、量原则:上道工序不合格决不允许进入下道工序,实行质量一票否决权。质量方针:满足顾客要求为宗旨,实现质量承诺为准则,领先行业标准为目标。质量目标:合格,争创优良。1.2质量保证体系为了保证全员参与质量管理,全过程实施质量监控,保证质量目标的实现,根据ISO9002质量保证标准,结合本工程的实际情况,特制定以下质量保证体系及运行方式,拟在生产服务中执行。1.2.1质量控制体系(1)工程开工前,根据本工程的规模、技术含量等因素,我单位将选择业务精、工作责任心强的技术骨干来配备项目经理、技术负责人、质检员、专业工程师、材料员、机械管理员、试验员、工长等工作岗位,组成强有力的项目领导班子。赋予质检员核实
29、、奖励罚款、停工整改和越级报告的权力控制每一个分项、分部工程质量。(2)根据公司质量保证体系的要求编制本工程质量计划,结合本工程的实际情况,建立由公司总经理领导、项目质量、技术负责人负责的质量管理机构,使整个质量保证体系协调运作,工程的质量始终处于受控状态。(3)项目严格执行“四交底”制度:交质量标准、交操作要求、交技术措施、交自检互检要求,交底必须交到班组,标准明确,各就其位,交底各方要在交底书面资料上签字。定期召开工程现场例会和质量情况江汇报会,及时通报。(4)实行目标管理,进行目标分解,按单位工程、分部工程、分项工程把责任落实到相应的部门和人员。除公司质量监督部门和项目技术负责人外,现场
30、另安排专职质监员跟班作业,分别对各专业工程进行跟踪监控,并严格按照公司质量体系文件规定,使项目各部门到各施工班组,层层落实质量职责,明确质量责任。2.质量管理组织措施2.1、即质量管理分三个层次,第一层为公司职能部门,负责工程质量总策划,从投标前到中标后的过程控制,最大限度地提供持术支持与管理支持,以分部工程优良来保证单位工程优良,负责工程创优计划的制定与实施。第二层次为项目经理部,负责实施对施工作业层的管理,控制施工过程质量,以分项工程优良来保证分部工程优良,并及时向公司职能部门反馈质量信息。第三层次为施工作业层,负责工程的施工,严格按设计和规范要求进行操作,干好每一道工序,确保分项工程优良
31、。2.2、严格按图施工,不得任意更改原设计图纸,遇有疑难问题必须和甲方、监理、设计单位协商解决。2.3、各种不同类型,不同专业的材料要分别堆放整齐,在运输和储存时,必须保留标质量检查小组作业班组牌,按批分类,同时应避免锈蚀和污染。2.4、加强成品、半成品保护工作,如交叉施工时,一定要注意施工方向和顺序。2.5、工程在交付使用后一年内因安装质量引起的质量问题提供保修。3施工过程质量控制3.1施工准备过程的质量控制(1)技术文件准备:根据公司质量保证手册、程序文件、结合本工程的实际情况,编制施工组织设计及单项施工方案,编写作业指导书和质量检验计划。(2)管理文件准备:编制项目质量保证计划,明确质量
32、职责,确定项目创优计划,制定相应的质量制度。(3)图纸会审:在施工前必须进行图纸会审,找出图纸差错,提出改进意见,察看施工手册和条件是否符合,能否满足设计技术要求,对关键工序、特殊工序,如焊接工程等均应制定专门的技术措施和控制办法。(4)对材料供应商进行评估和审核,选择信誉可靠的供应商。材料进场必须有出厂合格证,对进场原材料的检验应由材料员及试验员负责进行,材料员负责材料的外观物理性能检验,试验员负责材料的化学性能检验,经检验合格后方可留用。(5)拟定材料计划,做好材料进场的准备工作。材料进场后应做好标识,注明品种、规格、数量、进场日期,进场原材料应分类堆整齐、规则,特殊材料进行专人专处保管。
33、(6)合理配备施工机械,保证工程施工进度和工程质量。(7)采用质量预控法,把质量管理由事后检查转变为事前控制,达到“预防为主”的目的。3.2施工过程中的质量控制(1)严把材质关,严格材料采购、进场、贮存、发放制度,要优先选用经过国家产品质量认证的材料;进场材料必须保证其性能、规格、品种、色泽等符合设计及现行的有关标准、规范要求,并必须有出厂合格证。需要进场复验的材料必面进行复验。(2)优选工作队伍,加大对施工队伍的考核、奖罚力度。对施工队伍的考核要由项目和公司共同进行,做好入场教育和取证培训工作,除对业绩进行考查外,还要通过样板间、样板段考核期质量情况决定其取舍,不合格队伍坚决退出场。(3)把
34、好关键工序关。对关键工序执行“三定三序”原则,“三定”即:定人定位、定量;“三工序”即:检查上道工序、保证本道工序、服务下道工序,使所有关键工序严格处于受控状态。(4)把好细部操作关,根据已确定的关键工序,针对通病,分析产生的原因,落实细部操作要求,严格按规范、规程,或作业指导书操作,不合格部位坚决返工,做好质量记录,为复检和奖罚提供依据。(5)严格控制施工作业程序。坚决禁止施工程序颠倒,避免剔凿现象发生。(6)做好各工序的优化组合,建立严格的成品保护制度。对已完分项、分部工程采取包、拦、盖、封等防护措施,将保护责任落实到岗、到人,做到大面有人控,细部有人管。(7)工程项目竣工交付前必须进行整
35、体功能测试,测试工作由项目技术负责人组织有关人员参加,测试合格后由项目经理组织对工程进行自检,自检合格后报公司进行内部初验,内部初验合格后报业主,由监理或业主组织初验,初验合格报上级主管部门竣工验收。(8)对工序间的技术接口实行交接手续。(9)做好不合格品处理的记录及纠正和预防措施工作。(10)接受监理单位的指导。(11)认真做好工程的验收交付。(12)严格按施工图纸和施工技术规范的要求进行施工,并认真按公司质量体系文件运作,严格抓好施工中产品和工艺质量的控制。(13)做好成品保护,下道工序的操作者即为上道工序的成品保护者,后续工序不得以任何借口损坏前一道工序的产品。(14)及时准确地收集质量
36、保证资料,并做好整理归档工作,为整个工程积累原始准确的质量档案。单位工程完成后,由项目资料员整理全部工程技术资料。4责任管理(1)认真学习合同文本,全面理解和掌握合同文本的要求。在工程实施中以合同文本为依据,自始至终将其贯彻执行到整个施工管理过程中去,确保工程优质如期完成。(2)按合同规定的承包施工范围内的工程质量要求,编制详细、完善的质量保证计划,由公司总经理签发后,进行实施。(3)编制本工程施工总进度网络计划,以此有效地对工程进度计划进行总控制。并制订应各施工阶段的质量保证计划。九、安全管理体系与措施1.安全生产保证体系1.1组织体系安全生产领导小组组长:项目经理副组长:技术负责人、安全员
37、成员:各施工负责人(1) 安全生产管理职责划分1)“安全生产领导小组”对安全工作负总责,小组定期召开会议,组织安全检查评比工作,学习贯彻国家关于加强安全生产方面的法规,领导工地安全生产工作。2) 安全保卫科作为项目经理部下设的职能部门,具体负责工地的安全生产及治安保卫工作,并主动接受建设、监理单位及公司的检查监督。安全保卫科参与从施工方案制定到监督施工现场安全生产操作规程实施的安全生产管理工作全过程。安保科配备足够的有一定理论知识、丰富实践经验、责任心强的工作人员,配备必要的器材以保证安全生产管理工作的有效落实。3) 工程科对施工方案的可靠性、安全性负责;质检科对施工方案的可靠性、安全性负复核
38、检查责任;物资机械科对所使用的机械设备、工具的可靠性、适用性负责。1.2思想体系(1)树立“抓生产必须抓安全”、“安全生产、预防为主”的思想。强化全员安全意识,把安全生产放到维护国家利益、集体利益和家庭幸福的高度来抓。(2)加强安全意识教育,用定期不定期培训的方法强化全员安全意识。1.3控制体系(1)安全目标制定(2)安全管理规定的制定、国家及主管部门相关规程的采用控制。(3)现场安全标识设置、管理控制。(4)安全防护措施控制。(5)执行安全操作规程情况的监督、控制。(6)施工方案和技术措施的安全性控制。2.安全生产保证措施2.1现场机械设备定期维修保养,不得带故障作业。由兼职安全员负责,专职
39、安全员监督。2.2机械作业严格执行操作规程,不过速抢道、不空档滑行,不过负荷、工程车辆不搭乘人员。兼职安全员负责,专职安全员监督。2.3工地每月开展一次安全检查评比活动,每月召开一次安全生产工作会谈,总结前阶段安全生产工作,发布下阶段安全生产计划,有针对性提出安全生产工作要求。领导小组主持。2.4施工现场做到安全生产警示标志、指示标志齐全。由安全员负责设置、管理和维护。安全领导小组监督。2.5设置工地消防队伍和配备消防器材,机械设备停放场等重要部位配专人昼夜看守,设立标志牌,严禁无关人员进入,严禁烟火,配置灭火器。专职安全员负责、领导小组监督。2.6用电线路、用电设备的安装必须由电工进行,使用
40、单位不得自行拆装、接电。兼职安全员负责,专职安全员监督。2.7汛期施工要严格按照度汛计划实施,确保人员安全、工程安全、工程设备及工程材料安全。2.8机械工施工要严格按照机械操作程序及计划实施,确保人员安全,工程安全,工程设备,工程材料安全。2.9以上措施,凡发现未认真执行者,责任人应对违规者给予批评,警告并处以10100 元的罚款。责任人未能认真履行管理责任,监督者应在对违规者处罚的同时,对责任人进行同等处罚。3.安全管理制度、现场保证措施3.1建立健全施工现场的安全保卫制度,严格执行总公司安全岗位责任制。3.2本工程设项目经理兼安全生产负责人,下设专职安全员一名,负责检查督促安全施工检查,防
41、患于未然。3.3健全施工现场安全施工设施,“三宝”利用及“四口”防护落实到操作者的心中,项目经理的各项决策,工程施工方案的选择等将安全生产放在首位。3.4针对本工程的特点,制定出安全管理制度、安全生产教育制度、安全生产检查制度、施工现场安全生产管理制度、电气安全生产管理制度、治安、防火、防爆制度、安全交底制度、安全技术措施等。3.5由项目经理组织安全人员及各职能部门定期抽查安全生产情况,发现隐患,及时定人员、定措施、定时间落实解决,事后检查。3.6现场临电系统按三相五线制,3 级漏电保护系统配置。3.7施工现场有从事明火操作的人员,事先向安全员开动火证,提出用火申请,制定防火措施。3.8施工现
42、场杜绝现场施工人员吸烟,进入施工现场按规定要求佩戴好安全帽。3.9从事各项施工的操作人员一律遵守本岗位安全职责,特殊工种作业人员持证上岗。4.安全施工技术措施安全施工是建设单位和施工单位的共同目标,是施工现场管理的一项重要基础工作,也是评判施工企业素质优劣的重要标准。我公司在本工程施工任务的实施中将贯彻执行关于安全生产的有关指示,按照安全生产的有关规定办事,配备专职安全人员,做到安全生产、文明施工。做好所有施工人员的政治思想工作,加强安全生产、防火、防毒、防噪声、防洪、救护、警报、治安、爆破和炸药管理等项工作,为施工现场保持良好的安全环境和施工秩序,以达到提高劳动效益、安全生产和保证施工质量的
43、目的,用高水平的安全施工来树立企业形象。4.1安全生产管理目标:确保无重大安全事故,创建安全达标工地。4.2安全生产体系建立以项目经理为主,项目生产副经理、项目技术负责人为辅的安全生产领导小组,明确项目经理为该工程项目安全生产第一负责人。各专业队伍建立相应的安全生产管理小组,有专职安全员抓各项安全管理工作,每个生产班组设一个专职安全员,各职能部门在各自的业务范围内,对安全生产负责任,使安全生产纵向上从项目经理到作业班组、工人,横向上从施工队到各业务部门参加安全生产管理工作,使工程得以优质、高速、低能、安全顺利地完成。4.3安全生产保证措施(1)制定措施,整改隐患按工程分部内容、时间节点、重点部
44、位、危险岗位等要求分别制定安全生产技术措施,并定期组织检查落实情况,安全检查有记录,查出隐患及时整改,做到定工、定时、定措施。(2)施工人员安全防护1)参加施工人员是经过安全培训,并考核合格持证上岗。2)进入施工现场必须戴符合标准的安全帽,其配带方法要符合要求。3)施工人员工作前不许饮酒。4)各种机械要挂安全技术操作规程牌。5)各种运输车辆在运输土料时,现场要设人值班和指挥。6)挖土机等机械施工作业范围内不准站人或其他作业人员。7)各种机械不准带病作业。(3)安全用电技术1)施工现场的一切用电设备的安装必须严格按施工组织设计。2)电干线、配电装置、配电线路完工后,经检查验收合格后方可允许通电运
45、行。3)电气设备的设置、安装、防护、使用、维修、操作人员都必须符合JGJ46-88施工现场临时用电安全技术规范要求。4)接电装置必须在线路及配电装置投入运行前完工。而且接地电阻值应小于4欧姆。保护零线应与工作零线分开,单独敷设,不作它用,保护零线PE必须采用绿/黄双线。保护零线必须在配电室配电线路中间和末端至少三处作重复接地,重复接电线应保护零相连。5)一切用电的施工机具运至现场后,必须由电工检测其绝缘电阻及检测各部分电气附件是否完整。6)施工现场的配电箱和开关箱至少配置两级漏电保护器,漏电保护器应选用滚动作业型。7)检修人员必须遵守电工操作规程,使用绝缘工具,统一组织,由专人指挥。4.4施工
46、现场防火措施(1)项目建立防火责任制,职责明确,工程负责人为防火负责人,防火负责人全面施工现场的防火安全工作,履行中华人民共和国消防条例实施细则。(2)工地仓库等重点防火部位必须建立有关制度,有专人管理落实,设置警示标志,配置相应的消防器材。(3)职工宿舍严禁使用电炉,教育职工做好防火工作。4.5安全检查(1)班组每天进行班前活动,由班长或安全员传达专职安全员或施工管理员的安全技术交底,并作好当天工作环境的检查,须知到当时检查当时记录,发现问题立即整改。(2)项目经理带队每星期组织一次本项目部的安全生产检查,发现问题,签发整改通知单,落实责任人,落实整改时间,定期复查,对未按期完成整改的人和事
47、,严格按公司有关条例执行。(3)公司对项目进行一月一次的安全大检查。发现问题,提出整改意见,发出整改通知单,由项目经理签收,落实整改人、措施、时间。如经复检未完成整改,项目经理及有关责任人应受到纪律和经济处罚。十、工程进度计划与措施1、协调与配合(1)施工现场的协调与配合1.1工种之间的配合1.1.1布置的配合,各工种本着次要进度路线让主要进度路线的原则,合理布置调整各工种。1.1.2各种材料应该及时到货并及时检测检验,为工程的顺利进展创造条件。(2)机械与人工的配合工程需要各种机械如推土机、挖掘机等以及各种工种如混凝土工、钢筋工、力工、模板工等,机械与人工的配合非常重要,如果脱节,将会造成人员和机械的浪费,项目部要对此予以充分重视。(3)施工用电和场地配合由于工程施工工种比较多,由项目部对场地地域进行划分,对各作业段设专业配电用电箱,以保证施工进度的要求。2、工期保证措施(1)、在确保质量和合理施工顺序的前提下,必要时组织连续施工,以充分利用有限时间。(2)、制订工期控制计
