1、 九江凯旋城三期工程九江凯旋城三期工程 挖挖 孔孔 桩桩 施施 工工 方方 案案 编制:编制:崔晓意崔晓意 审核:审核:朱朱 谦谦 批准:批准:周玉银周玉银 编制单位:深圳市中邦(集团)建设总承包有限公司编制单位:深圳市中邦(集团)建设总承包有限公司 江西分公司(章)江西分公司(章)二二 0 一一年九月二十五一一年九月二十五日日 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 1 页 人工挖孔桩专项施工方案人工挖孔桩专项施工方案 1 1、工程概况、工程概况 九江凯旋城三期工程位于九江县新区,由九江县长隆房产开发有限公司投资兴建,由上海同济大学建筑设计研究院、瑞林工程技术有限公司建筑设计研

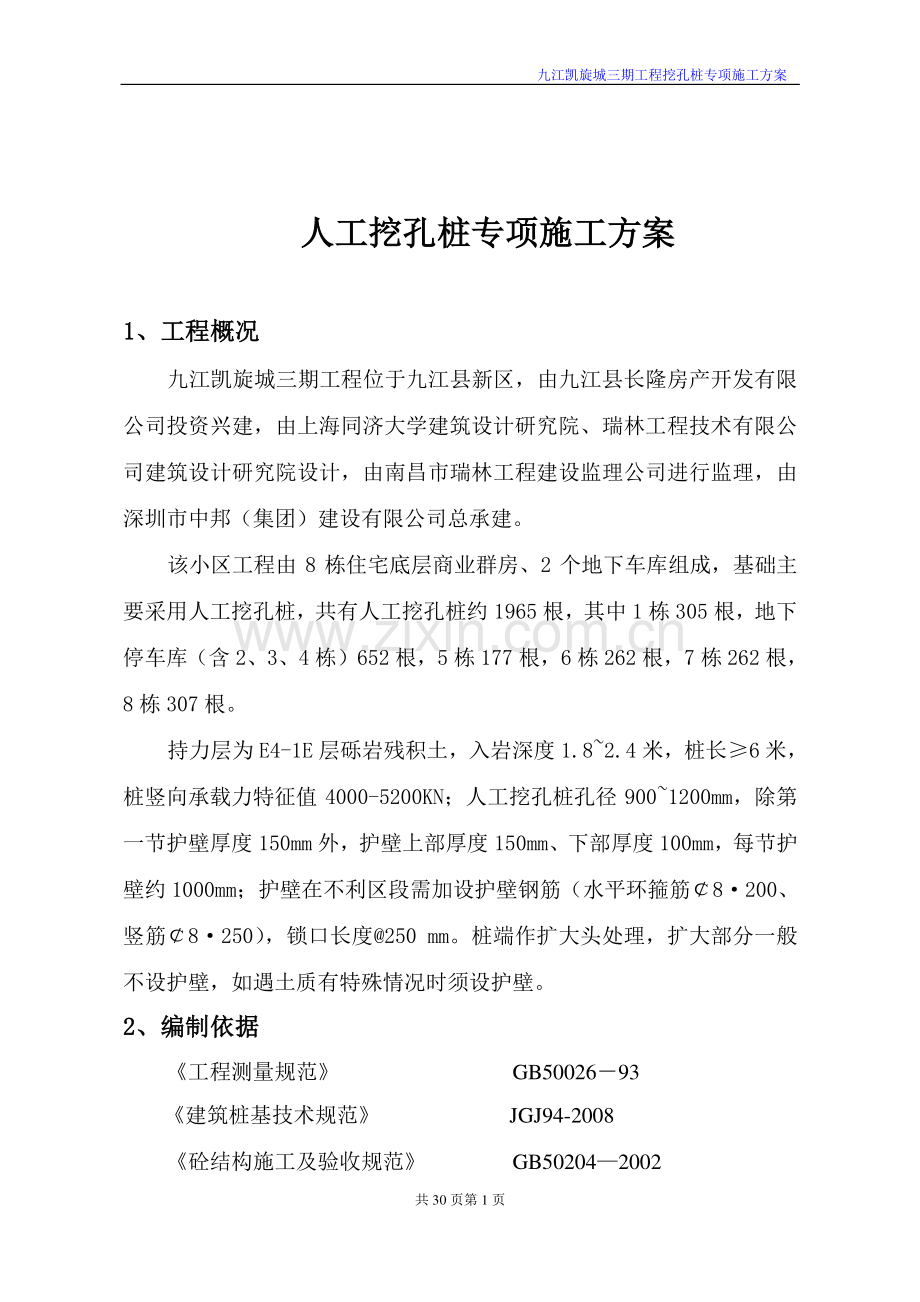

2、究院设计,由南昌市瑞林工程建设监理公司进行监理,由深圳市中邦(集团)建设有限公司总承建。该小区工程由 8 栋住宅底层商业群房、2 个地下车库组成,基础主要采用人工挖孔桩,共有人工挖孔桩约 1965 根,其中 1 栋 305 根,地下停车库(含 2、3、4 栋)652 根,5 栋 177 根,6 栋 262 根,7 栋 262 根,8 栋 307 根。持力层为 E4-1E 层砾岩残积土,入岩深度 1.82.4 米,桩长6 米,桩竖向承载力特征值 4000-5200KN;人工挖孔桩孔径 9001200mm,除第一节护壁厚度 150mm 外,护壁上部厚度 150mm、下部厚度 100mm,每节护壁约

3、 1000mm;护壁在不利区段需加设护壁钢筋(水平环箍筋8200、竖筋8250),锁口长度250 mm。桩端作扩大头处理,扩大部分一般不设护壁,如遇土质有特殊情况时须设护壁。2 2、编制依据、编制依据 工程测量规范 GB5002693 建筑桩基技术规范 JGJ94-2008 砼结构施工及验收规范 GB502042002 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 2 页 岩土工程勘察规范 GB500212001 建筑地基处理技术规范 JCJ792002 建筑施工安全检查标准 JGJ5999 凯旋城三期岩土工程勘察报告 江西省和九江市人工挖孔桩的有关文件和规定 以及上海同济大学建筑设计

4、研究院、瑞林工程技术有限公司建筑设计研究院设计的凯旋城三期住宅设计图纸。3 3、人工挖孔桩施工方法、人工挖孔桩施工方法 3.1 3.1 挖孔桩施工工艺和施工流水段挖孔桩施工工艺和施工流水段 3.1.1 挖孔桩施工工艺 放线定位及挖孔线挖第一节桩土方安装护壁模板浇第一节护壁在护壁上测二次标高及桩位中心线复测安装提升机挖第二节孔桩土方清理桩孔壁、核对桩孔垂直度、直径和中心线拆第一节模板(要砼强度达到 1MPa)支第二节护壁模板浇第二节护壁砼重复第二节和挖土、核对垂直度、直径、中心线、支模、浇砼等工序直至设计深度检查持力层情况后进行扩底对整桩直径、深度、中心线、持力层全面检查验收清理孔底虚土、渣,排

5、除积水安装钢筋笼浇注桩身砼。3.1.2 流水段划分 孔桩开挖分三期进行,先开挖地下车库、2、3、4 栋住宅孔桩,二期开挖 1、5 和 6 栋孔桩,三期开挖 7 和 8 栋孔桩。根据本工程人工挖孔桩平面布置特征,主体部分桩位桩净距小于 2 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 3 页 倍桩径且小于 2.5m,根据建筑桩基础技术规范JGJ94-2008 规定,应采用间隔开挖。排桩跳挖最小施工净距不得小于 4.50m。3.2 3.2 挖孔桩测量放线挖孔桩测量放线 3.2.1 建立施工测量控制网 根据建设方提供有效的建筑物红线控制点坐标(X3277424/Y490497。256),先在

6、拟建场地布置控制点,再分别施测各栋住宅的控制点,然后依据其连线在图纸中与各轴线的尺寸、角度,分别精确测出各轴线,用经伟仪将各轴线延长到基坑内,按规定做好永久控制桩,并经过复测检查并核查计算方格控制网的测量精度。根据施工图纸尺寸,逐一定出桩位,定出桩位后再进行一次校核,必须满足精度要求。自检合格后,再报监理、甲方复核,经校核无误后,方可使用。3.2.3 高程控制 根据建设单位提供的高程控制点I26(38.834m),引测到施工现场,做好标高控制点,不少于 3 个,并做好保护,以防破坏。本工程(地下室 23 栋)的0.00 相当于黄海高程 34.50m。注意以下几点:(1)、所使用的经纬仪、水平仪

7、及钢尺使用前均需检验与校正到规定偏差范围内;(2)、在测量定点时,测量闭合误差、量距误差均控制在规范允许范围内。九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 4 页 3 3.3.3 挖孔桩降排水挖孔桩降排水 3.3.1 基坑底排水:由于基坑底面积大,在基坑四周挖 300400mm的排水沟,基坑中部增设纵向和横向排水支沟。随着挖孔桩施工的开始,在现场考虑设置 9 个集水井,在现场地中央位置选择 9 个挖得较深的井作为集水井,则挖孔桩施工中出现的渗水均向集水井集中,再由集水井统一抽送到基坑外。3.3.2 地表水除自然流向集水井外,局部积水区域采用人工扫水或设置临时排水沟。3.3.3 在成孔

8、过程中由于地下水位降低,应密切观测周围土、壁、建筑物的变化,发现异常立即汇报、处理。3.3.4 本工程场地有不利土层可能产生涌泥、流砂、塌孔现象,施工时应采取如下措施:(1)、少量渗水可在桩孔内挖小集水坑,随挖土随用吊桶将泥水一起吊出。(2)、大量渗水可在桩孔内先挖较深集水坑,设小型潜水泵将地下水排出桩孔外,随挖土随加深集水坑。(3)、涌水量很大时,如桩较密集,可将一桩超前开挖,使附近地下水汇集于此桩孔内,用 12 台潜水泵将地下水抽出,起到深井降水作用,将附近桩孔地下水位降低。(4)、渗水量较大,井底地下水难以排干时,底部泥渣可用压缩空气清孔方法清孔。九江凯旋城三期工程挖孔桩专项施工方案 共

9、 30 页第 5 页 (5)、当挖孔时遇流砂层,一般可在井孔内设高 12m,厚 4mm 钢护筒,直径略小于混凝土护壁内径,利用混凝土支护作支点,用小型油压千斤顶将钢护筒渐压入土中,除挡流砂,钢筒可一个接一个下沉,压入一段,开挖一段桩孔,直至穿过流砂层 0.51.0m,再转入正常挖土和设混凝土支护,浇筑砼时,至该段,随浇砼随将钢护筒(上设吊环)吊出,也可不吊出.桩护壁按图纸要求及相关技术核定资料进行施工。3.4 3.4 挖孔桩成孔挖孔桩成孔 3.4.1 孔桩土方开挖:每个桩孔土方应分段进行开挖。每节挖深0.51.0m,先中间后周边。从上到下逐节下挖,挖至中风化岩时,请地质、设计和监理等相关人员到

10、现场确认后,再进行扩底部分开挖,先挖桩身圆柱体再挖扩底(按设计要求),从上到下修整至设计尺寸;在较松散土层用铲、镐开挖,每挖好一节后应检查中心点及几何尺寸,合格后才能进行下道施工。为了安全,挖孔总深超过 5m 后,要用鼓风机连续向孔内送风,风管要求距孔底 2m 左右,孔内照明采用防爆灯泡,使用安全电压,灯泡距孔底约 2m。孔内排水:开挖过程中,如有少量地下水,可随吊桶将泥水一起吊出;如渗水量较大,则在孔底一侧挖集水坑,用高扬程水泵排出。3.4.2 护壁施工 本工程桩护壁混凝土采用 C30,钢筋用级。九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 6 页 (1)地面为不良土质时,第一节挖深

11、约 700mm,安装护壁钢模板,浇注混凝土护壁。正常情况,第一节开挖深度为 900mm。并做好第一节桩面扩大砼。由于桩顶部位土质为卵石层根据建筑施工安全检查标准JGJ59-2002 考虑施工安全,第一节在主楼部位高出自然地面 700mm 其他部位高出自然地面 400mm,防止卵石、雨水或地表水进入孔桩内。(2)往下施工时以每一节作为一个施工循环(即挖好每一节后接着浇灌一节混凝土护壁),一般土层中每节高度为 1000mm,在流砂、流泥区段每节高度宜小于 500 mm,特殊地质下挖速度应视护壁的安全情况而定。(3)为便于井内组织排水,在透水层区段预留泄水孔(孔径与水管外径相同以利接管引水),并在浇

12、灌混凝土前予以堵塞。(4)在极松散的土层,可用具有中等刚度的钢筒护壁代替钢筋混凝土护壁,且应随挖随沉。(5)为保证桩的垂直度,要求每浇灌完三节护壁须校核桩中心位置及垂直度一次。(6)护壁钢筋制安(按设计要求设于不利地段):护壁钢筋在钢筋加工棚加工,孔内绑扎,并按设计留足搭接长度,以便下段钢筋搭接,并及时与甲方、监理办理签证手续。(7)护壁钢模采用 4-8 块钢模板组成,支模要校正孔桩的中心位置和直径。(8)护壁砼施工,护壁砼应严格按配合比下料搅拌,采用机械拌和,搅拌时间不少于 3min。坍落度控制在 4-6cm 为宜,砼浇筑时应分层沿四 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 7

13、 页 周入模,用钢钎捣实,为了便于施工,可在模板顶设置角钢和钢板制成的临时工作平台,供砼浇筑使用。(9)护壁模板拆除:当护壁砼达到一定强度(1MPa)后,并且宜在24 小时之后进行。(10)尺寸控制:每节护壁模板安装时,应将桩控制轴线用十字线对中、吊大线锤,测出中心线,再用尺找圆周,可根据孔口高程测设孔深。(11)流砂、涌泥阻挡:若在成孔过程中,遇砂层、淤泥时,除掘进深度为 0.30.5m/节外,应用竖向、横向、环形钢筋加稻草形成简易外模,挡住砂、泥。3.4.3 质量要求:挖孔桩成孔后应按规范要求进行验收。质量控制为:桩心直径 D 容许误差为-50;桩中心位移容许偏差为 D/50;桩孔垂直度容

14、许偏差为小于桩长 0.5%。井圈中心线与设计轴线的偏差不得大于 20mm。3.5 3.5 钢筋笼制作及安装钢筋笼制作及安装 本工程钢筋笼纵向钢筋用级,长纵筋与短纵筋应间隔放置,其桩内长度详桩表,纵向钢筋的接驳长度应采用焊接,接口必须按规范要求错开。水平钢筋用、级,纵、横钢筋交接处均应焊牢,在同一截面 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 8 页 内(53D 范围内)有接头的钢筋截面不超过总面积的 50%。钢筋笼在地面绑扎成型,经甲方、监理等验收合格后,用吊车(或人工)放入孔桩内;如钢筋笼较长,可分成两节,钢筋接头按规范错开,然后在孔桩内焊接接长。桩身钢筋笼吊装,自检合格后,再报

15、甲方、监理及有关单位进行验收,并作好隐蔽验收记录。钢筋施工详见设计图纸和图纸会审纪要。3.6 3.6 桩心混凝土浇灌桩心混凝土浇灌 3.6.1 本工程桩心混凝土等级为 C30。当桩孔挖至孔底设计标高或持力层时,应通知甲方、监理会同堪察设计及有关质检人员共同鉴定,认为符合设计要求后迅速扩大桩头,清理孔底,及时验收。根据孔桩的具体情况,决定是否浇灌封底混凝土,如需浇筑,则要求一次浇灌到位,封底砼高度为 h+200。3.6.2 浇灌桩心砼前必须做孔内渗水系数测定,当涌水量不超过0.3 公升/秒,可先抽清孔底积水,在积水深度未超过 50mm 可采用普通方法浇灌,若涌水量超过 0.3 公升/秒,且桩孔底

16、积水高于 50mm 时,应采取水下砼灌注。本工程桩芯混凝土采用商品混凝土,混凝土采用泵送(如砼运输车辆能到达孔桩处,则采用自卸,不需泵送),应采用料斗和串筒下料,串筒之间用钢筋钩或钢丝绳拴牢,防止脱落伤人,串筒下口离现浇砼面保持在 2 米内,随砼面增高,逐节拆除。商品砼在运输过程中,应充分考虑路途、气温等的影响,合理使用 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 9 页 外加剂;如遇高温可在现场测定其塌落度等,二次加外加剂后,进行二次搅拌解决,保证满足泵送及施工要求。由于桩身混凝土体积大而且浇灌深,为了防止桩顶因浮浆而影响强度,在初砼凝前将浮浆清走约 80%,且砼浇注面提高到桩顶标

17、高上 20cm,施工承台时再凿除.3.6.3 桩身混凝土坍落度控制在 8-10cm 内,若砼经长距离运输离析后,须经二次拌合后方准下桩孔,混凝土下入桩孔采用漏斗及串筒,下料时且串筒来回摆动,使之铺料均匀,每浇注 300 至 500mm 用插入式振捣器振捣。振动棒采用7590 棒经,确保桩芯砼密实度。3.6.4 在砼施工过程中,当水泥浮浆达 100mm 以上,应抽掉或淘掉后继续浇灌。3.6.5 商品砼在厂方和现场同时制作标准试压块,且每根桩至少一组。每桩浇灌桩芯砼必须连续浇灌,确保桩身无施工缝。3.7 3.7 质量要求质量要求 3.7.1 挖孔桩的施工容许偏差 桩径偏差(mm)桩位允许偏差(mm

18、)垂直度允许偏差(%)-50 50 05 3.7.2 钢筋笼制作允许偏差 项次 项目 允 许 偏差(mm)九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 10 页 1 主筋间距 10 2 箍筋间距或螺旋筋螺距 20 3 钢筋笼直径 10 4 钢筋笼长度 50 3.8 3.8 挖孔桩土方外运挖孔桩土方外运 挖出的土石方应及时运离孔口,不得堆放在孔口四周 1 米范围内,机动车辆的行道不得对井壁的安全造成影响。在孔口安装电动支架,提土设备(支架、钢绳、保险钩等)必须按相关规定满足安全要求,并经验收合格后才可使用。挖出的土用吊桶提升至桩口,然后用双轮手推车运至指定地点。一期工程挖出土方临时堆放在

19、 5 栋及 8 栋住宅处,然后用挖土机和卡车运出施工现场。严禁将土堆放在孔桩四周。二、三期孔桩挖出的土方临时堆放在甲方指定的地点,然后再用卡车运出现场。3.9 3.9 基坑护壁沉降观测基坑护壁沉降观测 由于本工程基坑较浅,最深仅为自然地面下-5.80m,且离周边建筑物较远,故不设沉降观测。4 4、主要材料和机械设备需用计划、主要材料和机械设备需用计划 4.1 4.1 主要材料计划主要材料计划 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 11 页 序号 材料名称 规格 单位 数量 进场时间 备注 1 水 泥 32.5R T 350 9 月 25 日开始陆续进场 具 体 数量 以 施 工

20、现 场为准 2 碎 石 1030mm m3 120 3 砂 中粗 m3 640 4 商品砼 C25、C30 m3 5000 9 月 30 日开始陆续进场 5 钢筋 618 T 75 4.2 4.2 主要施工机械计划主要施工机械计划 序号 名称 规格 单位 数量 功率 总功率 1 潜水泵 34 米扬程50 台 20 2.2 44 2 搅拌机 350 型 台 1 15 15 3 鼓风机/台 10 3.5 35 4 电焊机 交流型 台 3 20 60 5 插入式振动棒 5075 台 10 2.2 22 6 钢筋弯曲机 40mm 台 1 20 20 7 钢筋切断机 40mm 台 1 20 20 8 切

21、割机/台 1 2.2 2.2 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 12 页 9 空压机 6m3/min 交流 台 1 18.5 18.5 10 手推车 双轮 台 30/11 钢模板 1m 高 台 300/12 钢模板 0.5m 高 台 50/13 电动摇架/台 120/14 风 镐 0.5m 高 套 30 15 气割气焊设备/套 2/5 5、劳动力需用计划、劳动力需用计划 序号 工 种 人 数 进场时间 备 注 1 挖土工 100 2011 年 9 月 25 日 2 砼 工 10 2011 年 9 月 15 日 3 电 工 3 2011 年 9 月 25 日 4 电焊工 3

22、2011 年 9 月 30 日 5 钢筋工 10 2011 年 9 月 30 日 6 机修工 1 2011 年 9 月 25 日 7 普 工 10 2011 年 9 月 25 日 8 门 卫 3 2011 年 9 月 25 日 合 计 140 人 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 13 页 6 6、工期目标及工期保证措施、工期目标及工期保证措施 6.1 6.1 工期目标工期目标 一期(停车库及 24 栋)人工挖孔桩工程工期计划 36 天,具体详见进度计划表。二期人工挖孔桩工期计划暂定 30 天;三期人工挖孔桩工期计划暂定30 天,待工程开工后提供二、三期挖孔桩的详细进度计划

23、表。6.2 6.2 工期保证措施工期保证措施 6.2.1 编制详细的施工计划、材料需用计划、机械及劳动力计划,按计划陆续进场,备料充分,保证工程进度。6.2.2 定期对现场机械设备进行维修保养,随时保证机械设备处于完好状态。6.2.3 抓好工程各工序的过程控制,杜绝减少返工、返修的发生。6.2.4 雨季施工,备有足够的排水设备,保证排水系统畅通;配备足够的棚布,活动雨棚等,以备雨天急用。6.2.5 定期收集天气情报,便于合理安排各项施工。6.2.6 冬季做好防寒工作,保证劳动力随时可进行施工。6.2.7 尽量实行机械化作业,保持工作高效率进行。6.2.8 根据情况,实行分段流水作业,最大限度地

24、发挥现有人力、物力的作用。6.2.9 管理与协作(1)强化项目经理部内部管理人员的效率和协调,增强与工程管理方和质监方的联系,加强对各专业班组的控制和与供货商的协调,将围 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 14 页 绕本工程建设的各方充分调动、统一协调,共同完成工期总目标,保证工程质量;(2)项目经理部会同设计院、管理方、质监方和业主尽早确定材料及其规格、品质和供应商,确保供应商能在预定时间内保证质量供货。(3)根据施工进度计划,对施工实行动态管理,建立主要的工程形象控制点;6.2.10 作好准备工作(1)提前与材料供应商、设备租赁商进行洽谈,确保材料、设备能够按计划进场,

25、尽量减少由于材料、设备未及时到货、性能与规格有误、质量不符合要求、数量不足等给工程进度造成延误;(2)开工前组织有关人员认真研究施工图纸,做好图纸会审工作。(3)施工中与管理方、设计院及业主紧密配合,避免施工中出现由于设计变更等非乙方因素造成工期延误和施工混乱。7 7、质量保证措施、质量保证措施 7.1 7.1 质量保证体系及项目成员职责质量保证体系及项目成员职责 7.1.1 健全质量管理机构,建立以项目经理和总工程师为领导的质量保证网络,详见附图。九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 15 页 各专业班组 7.1.2 建立健全各项管理体制,包括技术岗位责任制,图纸会审制,技术

26、交底制,技术复核等制度。7.1.3 严格按照施工图纸(施工说明)及国家验收规范施工。7.1.4 施工前进行全面的施工技术交底,验收实行“三检制”(即自检、互检、专检)和挂牌制等。7.1.5 质检员受公司质量监督部门与项目经理部双重领导,以确保有职、有责和有权对质量实施检查和监督。公 司 总 工 程 师 质检员 项 目 经 理 项目技术负责人 项 目 副 经 理 材料员 施工员 试验员 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 16 页 7.1.2 项目经理部成员职责如下:7.1.2.1 项目经理 1)建立、健全项目质量保证体系,组织制定与实施工程项目质量保证计划,对工程质量全面负责

27、;2)贯彻实施公司质量体系文件,监督领导项目组织的职能人员行使质量职责与职权;3)合理组织施工;4)执行工程项目合同,确保工程质量符合规定与标准要求;5)全面负责项目的管理(内务外交)。4.1.2.2 项目副经理 1)全面进行生产管理,狠抓生产质量及进度。2)贯彻实施设计图,施工组织设计及质量策化和要求;3)编制作业指导书,施工技术交底文件,并认真实施;4)保证施工过程处于受控状态,满足规定及要求。7.1.2.3 项目技术负责人 1)组织实施公司质量体系文件,主持编制项目质量保证计划;2)组织图纸会审,编制、审核施工组织设计、施工方案,与甲方、设计院办理技术核定;3)主持工程质量检查、整改与核

28、验,评定、监督施工,质管、试验人员做好质量记录;4)控制工程质量,并有否决权;5)全面负责工程的技术管理工作,贯彻技术政策、文件、规范,督促检查内业资料的完成,文件归档、备查的中线水平、沉降观测,现场 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 17 页 平面布置,场地场貌文明;6)负责一般质量问题处理,并报公司。7.1.2.4 材料员 1)及时向施工部门提供可靠的、齐全的材料证明和产品合格证,做到材料质量证明随实料进场;2)采购定货,认真做好材料、产品、器材、构件的质量要求标准,并在市场上调查研究反复对比,防止盲目采购,进货时按合同质量要求和样品对照验收;3)对入库保管的材料质量负

29、责。4.1.2.5质量、安全员 1)严格按国家质量政策、法规、规范、标准、图纸和施工组织设计进行质量检查监督;2)把好每道工程的质量关,把质量通病消灭在施工过程中,不可当事后诸葛亮。不合格的项目,不准进行下道工序;3)负责进行分部、分项工程的质量评定;4)参加隐蔽验收,结构验收,单位工程验收和工程质量回访;5)作好工程检查工作记录,发现问题及时向主管工长及技术负责人报告;6)根据 JGJ59-99 标准(安全管理、文明施工、脚手架、基坑支护、模板工程、三宝四口、施工用电、物料提升机与外用电梯、塔吊、起重吊装、施工机具)逐项落实,定期检查,作好内业工作。7.1.2.6 机务员 1)负责机械设备的

30、购买、配置、租赁和管理;九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 18 页 2)参与检验、测量、试验设备的控制与管理;3)组织落实工程施工所需的大中型机械设备,及时维护、修理、排碍,满足施工要求。7.1.2.7试验员 1)严格按规定进行试验,对试验和检测数据的真实性负责;2)对提供的混凝土、砂浆、防水等材料的配合比可靠性负责;3)对各种原材料、试件取样负责,对混凝土、砂浆、试块制作管理负责;4)对复检材料、试块达不到指定指标和设计要求,试验员必须立即向技术负责人报告,不得拖延。以上人员,业务上归口管理,按项目分业务与甲方、设计院、质监站、安监站具体联系,内部由各分组工长、技术负责人

31、直接管理、挂勾,每周召开一次碰头会议,由项目经理主持,施工技术组、质安组、材料组、解决生产中的具体问题。甲方主持的平衡调度会议项目经理、项目副经理必须参加,如有事应事先请假,且须征得监理和甲方的同意。7.2 7.2 质量目标质量目标 7.2.1 桩位、桩径、垂直度偏差在允许范围内,一次合格率在 95以上。7.2.2 钢筋笼制作,主筋直径、间距接头保护层厚度符合设计要求。7.2.3 桩心砼达到设计要求的强度等级,震捣密实。整个分项工程达到优良标准。7.2.4 浇筑封底及浇桩芯砼时,必须使用导管或串筒,出料口离砼 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 19 页 面不得大于 2000

32、mm,且应连续浇筑,分层高度约 300-500mm,砼坍落度一般取 80-100mm。7.2.5 桩基工程一次验收达到优良标准。7.3 7.3 质量要求质量要求 7.3.1 桩孔位中心线允许偏差 20mm;7.3.2 桩孔径允许-50 mm;7.3.3 允许桩的垂直度偏差:0.5%(桩长);7.3.4 孔底虚土:不允许;7.3.5 浇筑封底砼后,应尽快浇筑桩芯砼,如因条件所限需要延迟时,应在以后浇筑前先抽清孔内积水,清理封底砼层的表面,然后灌桩心砼。7.4 7.4 质量检验措施质量检验措施 7.4.1 所有隐蔽工程记录,必须经建设单位、监理工程师签字认可,才能组织下道工序施工。7.4.2 原材

33、料、半成品必须有合格证(材质证明)或检验报告,绝对不允许不合格品投入工程使用。7.4.3 砼配合比应先进行试配,合格后才能使用。7.4.4 钢筋除锈后表面必须清洁,绑扎钢筋网片或骨架缺扣和松扣数不超过应绑扣数的 10,且不应集中。7.4.5 模板周转使用时,必须将表面清理干净,并均匀涂刷脱模剂。7.5 7.5 技术保证措施技术保证措施 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 20 页 7.5.1 根据现场给定座标点、水准点,用仪器给每个桩定位,控制标高,当孔桩第一节护壁浇灌拆模后,把轴线与标高画在护壁砼上。7.5.2 采用定型钢模板,每周转一次均进行清理,有变形进行校正,保证从任

34、何方向测量,靠壁台口内侧的直径均满足设计要求。7.5.3 模板及支架要有足够的强度,刚度和稳定性,模板拼缝要严密,最大接缝宽度应控制在 1.0 毫米以内,保证砼不出漏浆现象。超过的应用胶带纸粘贴补缝。7.5.4 每下挖一节,用线锤挂线,保证桩孔垂直度倾斜在允许范围内。7.5.5 护壁砼内掺入早强剂或提高砼强度级,提前拆模加快周转。7.5.6 做好单孔开挖成型、护壁、孔底岩层(土质)、扩孔、孔桩芯灌注等有关技术资料的记录和汇总齐全。7.5.7 每根桩开挖到持力层达到规定深度时,收集成孔的记录资料做好自检,由地探、监理、设计院、质检成孔验收后才能进行下一道工序,随即浇灌封底砼,封底砼最小厚度为 h

35、+200mm(根据图纸要求)。7.5.8 进入施工现场的钢筋必须要有出厂证明书或试验报告单,并由质量员按照规范标准分批抽检,验收合格后,方能加工使用。7.5.9 钢筋的规格、品种、数量均应符合图纸要求,绑扎成型的钢筋骨架不得超出规范规定的允许偏差范围。7.5.10 钢筋接头必须按设计要求和规范标准进行焊接或搭接,钢筋焊接质量应符合规定。九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 21 页 7.5.11 地方材料选择优质砂子、石子和水泥,使用时严格按照砂、石和水泥配合比配料过称,以确保砼的质量。7.5.12 砼配合比,应先按照设计要求进行试配,完全合格后才能正式使用,并做好已浇筑砼的保

36、护工作。7.5.13 砼浇筑前,应检查钢筋有否移位变形。浇筑时砼的自由下落高度不得超过 2 米,以防止砼发生离析现象。浇筑砼后,应保证砼表面浇水养护时间,派专人负责养护。对班组进行施工技术交底,浇捣砼实行挂牌制,谁浇捣的砼部位,就由谁负责砼的浇捣质量。8 8、安全保证措施、安全保证措施 8.1 8.1 安全生产管理体系安全生产管理体系 成立以项目经理为首的工地安全生产领导小组,项目经理为第一安全负责人,安全主管为安全直接负责人。安全生产管理体系由项目经理、生产经理、总工程师、施工员、安全员和工种班组长组成,在公司安全生产小组领导下,建立完善、有效的管理体系。九江凯旋城三期工程挖孔桩专项施工方案

37、 共 30 页第 22 页 安全管理组织机构图安全管理组织机构图 8.2 8.2 安全管理措施安全管理措施 8.2.1 建立现场安全维护管理小组和各级安全生产责任制,在工地安全生产领导小组的领导下,由安全员组织 2-3 人从事下列工作:(1)施工现场的巡逻和一般障碍物的排除。(2)督促施工人员使用好“三宝”和纠正违章操作错误。(3)夜间施工的路灯照明管理。(4)“四口”“五临边”的防护检查和特种工种人员持证上岗的检查。(5)设置和维护施工现场的安全告示,安全操作牌、警告牌。项 目 经 理 项 目 副 经 理 项目技术负责人 设备管理员 施 工 技 术 员 材 料 员 安全员 各专业班长 各专业

38、班组工人 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 23 页 8.2.2 建立安全教育培训制度和安全技术交底制度。(1)凡进场工人都必须进行三级安全教育,并建立三级安全教育卡。(2)项目直接责任人向安全员或工长等进行安全交底,施工员向班组进行安全技术交底,各班组长每天组织工人进行安全学习。(3)孔桩作业前,组织全体施工人员进行挖孔桩安全知识专门培训,认真学习有关的安全操作规程,进行安全技术交底 8.3 8.3 施工安全技术措施施工安全技术措施 8.3.1 各级管理人员必须树立安全第一的思想观念,严格按国家、省和市颁发的有关人工挖孔桩安全操作规程进行施工,不得违章指挥。8.3.2 凡

39、进入施工现场的一切人员都必须带好安全帽。下孔作业时穿好绝缘鞋,特殊情况下需戴上风镜和防毒面具,孔内严禁吸烟,正在浇砼时桩孔 10 米半径范围内,井下严禁有人作业。孔顶作业人员不得擅自离岗,应保持与孔内作业人员不断联系,随时做好孔内作业人员的撤离准备。8.3.3 孔内必须设置应急软爬梯,供人员上下井,使用电葫芦、吊笼等应安全可靠,并配有自动卡紧保险装置,不得使用麻绳和尼龙绳吊挂或脚踏井壁上下,使用前必须检查其安全起吊能力。各孔用电必须分闸,严禁一闸多用,孔上电缆必须架空 2 米以上,严禁拖土和埋压土中,孔内电缆、电线必须有防磨损,防潮、防断等保护措施。8.3.4 地下室基坑四周搭设防护栏杆,高度

40、不低于 1.10m,要求牢固可靠,用安全网全封闭,8.3.5 施工用电采用五芯电缆供电,线路的架设必须符合要求并设专人负责管理维护。九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 24 页 8.3.6 所有机电设备设专人挂牌管理,必须由持有合格证的电工担任,做到一机一闸一漏电保护,保险丝要采用合格的保险丝,不得使用代用品代替,设备外壳接地要可靠并经常检查。8.3.7 各种电动施工机械应安装漏电保护器,各种起重设备均应有防雷接地。8.3.8 施工用电应严格按照施工用电组织设计和用电规范执行,配电箱及开关箱均用金属外壳,并安装漏电保护器,应有门、锁、防雨措施,并统一编号,专人管理,必须做到一

41、机一闸一漏电保险。8.3.9 各级领导坚持实行安全值班制度,加强安全巡回检查,严格按有关安全标准规定对照检查,对发现的安全隐患限期整改,并落实到人,对违规人员,采取一查、二帮、三劝、四罚的的原则办。8.3.10 严格贯彻执行安全事故“三不放过”原则,对事故及时上报和组织分析处理事故原因,避免事故重复性发生。8.3.11 空压机、储气罐必须检测合格后方可使用,作业前重点检查燃润油料均添加充足;各连接部位紧固,各运动机械及各部阀门开闭灵活,各防护装置齐全良好,储气罐内无存水;空压电动机及启动器外壳接地良好,接地电阻不大于 4 欧。8.4 8.4 用电安全措施用电安全措施 8.4.1 支线架设(1)

42、施工现场的全部电缆必须架空设置,并用绝缘子隔离或套绝缘管保护,严禁随意在地上拉设。(2)架空线高度,一般场所以上,道路以上。九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 25 页 (3)本工程全部采用电缆,要求架设清晰,垂直度一致。(4)主线路不少于三处重复接地。(5)钢筋加工场地及地面固定安装的用电设备线路必须用绝缘套管设过路保护,要求埋深不少于 600mm,电源线不得被物压或让人踏车辗。8.4.2 总配电屏中分配电路为动力,施工照明,生活照明三大条:(1)动力系中分钢筋机械、电焊、地面施工机械的分支线,可根据实际需要加设支线。(2)总配电屏的分支线路各自到达固定安装的分配电箱中,由

43、各分配电箱路到达各单机箱。(3)开关箱距离机具掌握在内,做一机一闸一漏电保护,接零保护线跟踪到每一个电箱及机具。(4)各级配电箱、闸刀、漏电保护开关必须标明送电目标或所控制的范围。(5)各级配电箱用电源必须设置漏电保护开关,执行安全三级保护联网设置原则。(6)单机所使用的漏电保护开关的动作电流不得大于 30MA,振动器潜水泵、水磨石机各种手持电动工具,应选用 15漏电动作电流的防溅型产品。(7)所有配电箱、开关箱在使用过程中的操作顺序。送电操作:九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 26 页 总配电箱分配电箱开关箱用电设备。停电操作与送电操作相反。(8)各级配电用的电器应安装在

44、绝缘电器安装板上,电器及熔丝的规格必须与电流相一致。(9)各级配电必须固定设置,箱底离地面不少于 1.2M,电箱底部进出线,并用绝缘管保护。(10)配电房必配 1211 灭火器。(11)各级配电箱门均须向外开启,电箱入出线必须从箱底部进出线,并用绝缘管保护。(12)各用电设备的金属外壳必须单独做好接地保护接零,接地线必须与建筑物主体接地用焊接工艺连结。(13)应按施工现场临时用电安全技术规范执行,做好工地现场安全用电。(14)上班前做好班前教育,并建立日常班前教育记录。(15)每天做好施工机械检查及维护保养。(16)建立定期、不定期及日常安全检查,并做好记录。8.4.3 用电安全措施(1)电工

45、持证上岗,无证人员禁止动用用电设备,电动机机械应由专职人员负责操作,特种机械,设机务专门管理。(2)井孔内作业如需照明,分别设 100W 防水带罩照明灯泡,并用 九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 27 页 36V 或 24V 低压电源,电缆选用绝缘双塑电缆。或用安全矿灯做井下照明。(3)桩孔内抽水,必须在井下作业人员上地面后进行,抽水泵应断开电源后,才准下井作业。电源开关箱断电后其电箱要挂牌标示。(4)井上用电照明必须架空,并用漏电保护器。(5)电机设备必须经常进行检查维修,发现故障必须及时排除,所有电器设备禁止带病运转。8.5 8.5 防缺氧及有害气体防缺氧及有害气体 8

46、.5.1 为防止有害气体中毒,对桩孔内气体抽样检测。凡一次检测有害气体超过允许值时,应立即停止作业,立即进行除毒措施。除毒处理确认合格后,方可再下井施工。8.5.2 桩孔下挖5.0M后,下孔作业前应用小动物(如小白兔)放入井孔内 10 分钟,无异常现象后,挖孔人员允许下孔作业。8.5.3 上班前先用鼓风机向井底送风,必要时适当输送氧气,然后再下井作业,并准备防毒面具。8.5.4 桩孔内作业人员必须采用安全带,安全带必须系在桩孔上边,如遇紧急情况,由控电器卷扬机把井孔内人员尽快吊出井外,避免因一个中毒,救护人员盲目下井而造成更大危险。8.5.5 由于呼吸新空气和劳动强度需要,每一至二小时井下作业

47、人员轮换一次。8.5.6 工作人员下井时,用专用吊桶绳结软梯或爬梯、锚梯。九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 28 页 8.5.7 桩孔下部需要进行爆破时,必须按有关部门的要求办理爆破施工许可证。并应控制炸药用量及爆破深度,引爆前要派专人警戒,保证人员安全。8.5.8 50 岁以上男女工人、病人、酒后者等均不能上岗作业。8.5.9 当成孔到 5 米以上时,要配备气体测仪器,检测井内气体情况才能下井工作,并做好日常气体测试记录。8.5.10 现场配备急救氧气。8.6 8.6 防物体打击坠落事故防物体打击坠落事故 8.6.1 桩孔内递运物品,用吊桶,并将所递物品与吊桶加以固定后往

48、下放,不准直接往井内投掷任何物件,为防止物体滚落到井内,砼护壁根据设计图纸及现场实际主楼部位高出自然地面 700mm 其他高出自然地面 500mm。8.6.2 桩孔内作业人员戴安全帽,孔深超过 2.0M,孔上设半圆防护档板,吊渣桶必须用安全钩,吊渣桶装八分,不得装满,吊渣与下放砼时桩孔内的人应避于防护(网)之下。8.6.3 操作人员下桩孔时用铁爬梯、软梯或用设安全装置的电动卷扬机,不准用辘轳,也不准踩护壁台上下。8.6.4 下班停止作业后,必须用盖板或钢筋防护网将桩孔盖好,防止人员掉进桩孔内,上班操作前检查钢丝绳质量、电源、电器是否完好,防止突发事故发生。九江凯旋城三期工程挖孔桩专项施工方案

49、共 30 页第 29 页 8.6.5 严禁酒后作业,严禁在施工现场嬉戏打闹。8.7 8.7 防塌孔及突沉防塌孔及突沉 8.7.1 桩孔每下挖 0.5m,对孔下作一次检查,确定无异常现象后,方可继续下挖。8.7.2 正常情况下,每下挖一次浇护壁一次;细砂、粉砂、流砂层每挖 0.30.5m 浇一次,中间不准停歇,更不准推迟过夜,做到快速施工。8.7.3 桩孔内挖土时,手脚不得置于护壁之下,防护壁突沉压伤手、脚。8.7.4 浇灌桩芯砼时,其m 半径的其它桩孔内不准有人作业。8.8 8.8 机械运土方安全措施机械运土方安全措施 8.8.1 对地下管道、电缆、构筑物等。施工员要事先向工人明确交底,必须时

50、请有关部门现场指导。8.8.2 工地上跨过沟槽的通道需搭设渡过桥和挡板,夜间需设照明。8.8.3 在机械运土的范围内,不准行人通过或进行其他作业。8.8.4 汽车运土道路的市容和清洁措施,必须加强和保证。9 9、雨季施工措施、雨季施工措施 搞好雨季施工准备工作,对工程顺利施工十分必要。9.1 做好雨季施工时的排水、抽水机械准备工作以及机械安装的准备工作;九江凯旋城三期工程挖孔桩专项施工方案 共 30 页第 30 页 9.2 做好场地周围防洪排水措施,经常派人疏通现场排水沟道;9.3 现场主要运输道路路基应碾压坚实,铺垫好路基路面,并做好排水措施,保证雨后通行不陷;9.4 准备雨季施工材料和防护

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
