收藏 分销(赏)

四川美术学院新校区综合楼改造工程施工方案.doc

上传人:可**** 文档编号:3160057 上传时间:2024-06-21 格式:DOC 页数:22 大小:263KB
下载 相关 举报
四川美术学院新校区综合楼改造工程施工方案.doc_第1页
第1页 / 共22页
四川美术学院新校区综合楼改造工程施工方案.doc_第2页
第2页 / 共22页
四川美术学院新校区综合楼改造工程施工方案.doc_第3页
第3页 / 共22页
四川美术学院新校区综合楼改造工程施工方案.doc_第4页
第4页 / 共22页
四川美术学院新校区综合楼改造工程施工方案.doc_第5页
第5页 / 共22页
点击查看更多>>
资源描述

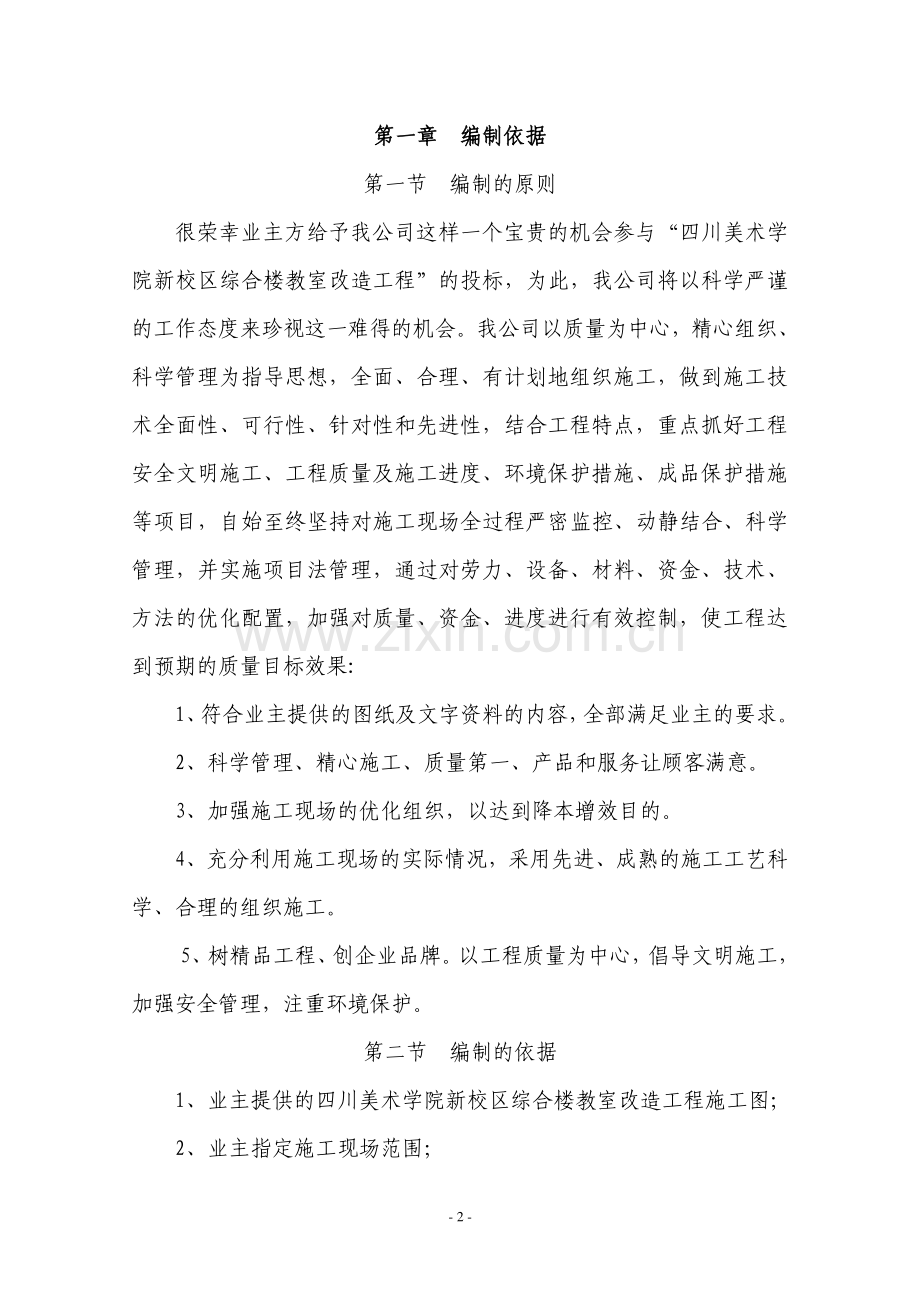

1、-1-四川美术学院新校区四川美术学院新校区综合楼综合楼教教室室改造工程改造工程 施施 工工 方方 案案 -2-第一章第一章 编制依据编制依据 第一节 编制的原则 很荣幸业主方给予我公司这样一个宝贵的机会参与“四川美术学院新校区综合楼教室改造工程”的投标,为此,我公司将以科学严谨的工作态度来珍视这一难得的机会。我公司以质量为中心,精心组织、科学管理为指导思想,全面、合理、有计划地组织施工,做到施工技术全面性、可行性、针对性和先进性,结合工程特点,重点抓好工程安全文明施工、工程质量及施工进度、环境保护措施、成品保护措施等项目,自始至终坚持对施工现场全过程严密监控、动静结合、科学管理,并实施项目法管

2、理,通过对劳力、设备、材料、资金、技术、方法的优化配臵,加强对质量、资金、进度进行有效控制,使工程达到预期的质量目标效果:1、符合业主提供的图纸及文字资料的内容,全部满足业主的要求。2、科学管理、精心施工、质量第一、产品和服务让顾客满意。3、加强施工现场的优化组织,以达到降本增效目的。4、充分利用施工现场的实际情况,采用先进、成熟的施工工艺科学、合理的组织施工。5、树精品工程、创企业品牌。以工程质量为中心,倡导文明施工,加强安全管理,注重环境保护。第二节 编制的依据 1、业主提供的四川美术学院新校区综合楼教室改造工程施工图;2、业主指定施工现场范围;-3-3、施工现场的自然地理、地形、地貌、交

3、通及地质情况等。4、相关的技术规范及标准 5、我单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。第二章第二章 工程概况工程概况 第一节 工程基本概况 四川美术学院新校区四川美术学院新校区综合楼教室改造工程位于重庆市美院新校区,建设单位为四川美院,四川美术学院新校区四川美术学院新校区综合楼教室改造工程施工,本次施工内容有:综合楼教室线路及照明安装、玻璃墙移除、乳胶漆粉刷、运动场主席台搭建、花岗石铺贴等。第二节 工程特点和施工条件 一、工程特点 1、本工程完工时间为 8 月 10 日,工期短,工作量大,内容零星,涉及工种面广,搬运困难及周边成品保护是本工程的施工关键。2、本工程质量

4、要求高。二、施工条件 施工场地地块零星,做好前期作业面调查工作,与业主方要做好充分协调工作,保证施工顺利,圆满完成施工任务。第三章第三章 施工部署施工部署 第一节 施工总目标 1、工程质量目标:确保合格工程,争取创优质工程。-4-2、工程进度目标:按合同约定时间(8 月 10 日)完成。3、安全生产目标:防止重伤,杜绝死亡,达到无重伤忘、无中毒事故等“五无”要求。4、文明施工:努力做好规范管理,场容、场貌创一流水平,创建安全文明标化工地。第第四四章章 主要分项分部工程施工方案主要分项分部工程施工方案 第一节砖墙砌筑施工工艺砖墙砌筑施工工艺 1 材料及主要机具:1.1.1 砖:品种、强度等级必须

5、符合设计要求,并有出厂合格证、试验单。清水墙的砖应色泽均匀,边角整齐。1.1.2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用 325 号普通硅酸盐水泥或矿渣硅酸盐水泥。1.1.3 砂:用中砂,配制 M5 以下砂浆所用砂的含泥量不超过 10%,M5及其以上砂浆的砂含泥量不超过 5%,使用前用 5mm 孔径的筛子过筛。1.1.4 掺合料:白灰熟化时间不少于 7d,或采用粉煤灰等;12.1.5 其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。1.1.6 主要机具;应备有大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。-5-2.1

6、工艺流程:砂浆搅拌 作业准备 砖浇水 砌砖墙 验评 2.2 砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1.5m 为宜,含水率为 10%15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。2.3 砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在5%以内。宜用机械搅拌,搅拌时间不少于 1.5min。2.4 砌砖墙:2.4.1 组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。2.4.2 排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后檐

7、纵墙排条砖。根据弹好的门窗洞口位臵线,认真核对廖间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位臵左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部位。移动门窗口位臵时,应注意暖卫立管安装及-6-门窗开启时不受影响。另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。2.4.3 选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖。敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。2.4.4 盘角:砌砖前应先盘角

8、,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。2.4.5 挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。2.4.6 砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平。里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线

9、,“上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为 10mm,但不应小于 8mm,也不应大于 12mm。为保证清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔 2m 水平间距,在丁砖立楞位臵弹两道垂直立线,可-7-以分段控制游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正。严禁事后砸墙。清水墙不允许有三分头,木得在上部任意变活、乱缝。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h 内用完,水泥混合砂浆必须在 4h 内用完,不得使用过夜砂浆。砌清水墙应随砌、随划缝,划缝深度为 810mm,深浅一致,墙面清扫干净。混水墙应随砌随将舌头灰刮尽。2.4.7 留

10、槎:外墙转角处应同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的 2/3,槎子必须平直、通顺。分段位臵应在变形缝或门窗口角处,隔墙与墙或柱不同时砌筑时,可留阳槎加预埋拉结筋。沿墙高按设计要求每 50cm 预埋6 钢筋 2 根,其理入长度从墙的留槎处算起,一般每边均不小于 50cm,末端应加 90弯钩。施工洞口也应按以上要求留水平拉结筋。隔墙顶应用立砖斜砌挤紧。2.4.8 木砖预留孔洞和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。洞口高在 1.2m 以内,每边放 2 块;高 l.22m,每边放 3 块;高 23m,每边放 4 块,预埋木砖的部位一般在洞口上边或下边

11、四皮砖,中间均匀分布。木砖要提前做好防腐处理。钢门窗安装的预留孔。硬架支模、暖卫管道,均应按设计要求预留,不得事后剔凿。墙体拉结筋的位臵、规格、数量、间距均应按设计要求留臵,不应错放、漏放。-8-2.4.9 安装过梁、梁垫:安装过梁、梁垫时,其标高、位臵及型号必须准确,坐灰饱满。如坐灰厚度超过 2cm 时,要用豆石混凝土铺垫,过梁安装时,两端支承点的长度应一致。2.4.10 构造柱做法:凡没有构造柱的工程,在砌砖前,先根据设计图纸将构造柱位臵进行弹线,并把构造柱插筋处理顺直。砌砖墙时,与构造柱连接处砌成马牙槎。每一个马牙槎沿高度方向的尺寸不宜超过30cm(即五皮砖)。马牙槎应先退后进。拉结筋按

12、设计要求放臵,设计无要求时,一般沿墙高 50cm 设臵 2 根6 水平拉结筋,每边深入墙内不应小于 1m。第二节花岗石铺贴施工工艺 1.材料及主要机具 1.1 天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准天然大理石建筑板材、花岗石建筑板块的规定。1.2 水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸水泥,其标号不宜小于 425 号。白水泥:白色硅酸盐水泥,其标号不小于 425 号。1.3 砂:中砂或粗砂,其含泥量不应大于 3%。1.4 矿物颜料(擦缝用)、蜡、草酸。1.5 主要机具:铁锹、靠尺、水桶、抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、磨石

13、机。2.作业条件-9-2.1 大理石、花岗石板块进场后,应侧立堆放在室内光面相对、背面垫松木条,并在板下加垫木方。详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。2.2 室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。2.3 房间内四周墙上弹好+50cm 水平线。2.4 施工操作前应画出铺设大理石地面的施工大样图。2.5 冬期施工时操作温度不得低于 5。3.操作工艺 3.1 工艺流程 准备工作试拼弹线试排刷水泥浆及铺砂浆结合层铺大理石板块(或花岗石板块)灌缝、擦缝打蜡 3.2 准备工作 3.2.1 以施工大样图和加工单

14、为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。3.2.2 基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。3.2.3 试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,将非整块板对称排放在房间靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐。3.2.4 弹线:为了检查和控制大理石(或花岗石)板块的位臵,在房间内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙-10-面+50cm 标高线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高要一致。3.2.5 试排:在房间内的两个相互

15、垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于 3cm。结合施工大样图及房间实际尺寸,把大理石(或花岗石)板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位臵。3.2.6 刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为 0.4-0.5,不要刷的面积过大,随铺砂浆随刷)。根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采用 1:2-1:3 的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜),厚度控制在放上大理石(或花岗石)板块时宜高出面层水平线 3-4mm。铺好后用大杠刮平,再用抹

16、子拍实找平(铺摊面积不得过大)。3.2.7 铺砌大理石(或花岗石)板块:3.2.7.1 板块应先用水浸湿,待擦干或表面晾干后方可铺设。3.2.7.2 根据房间拉的十字控制线,纵横各铺一行,做为大面积铺砌标筋用。依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于 1mm),在十字控制线交点开始铺砌。先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合如发现空虚之处,应用砂浆填补,然后正式镶铺,先在-11-水泥砂浆结合层上满浇一层

17、水灰比为0.5的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵,横行之后有了标准,可分段分区依次铺砌,一般房间宜先里后外进行,逐步退至门口,便于成品保护,但必须注意与楼道相呼应。也可从门口处往里铺砌,板块与墙角、镶边和靠墙处应紧密砌合,不得有空隙。3.2.8 灌缝、擦缝:在板块铺砌后 1-2 昼夜进行灌浆擦缝。根据大理石(或花岗石)颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调成 1:1 稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝

18、隙内,至基本灌满为止。灌浆 1-2h 后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使大理石(或花岗石)面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。养护时间不应小于 7d。3.2.9 打蜡:当水泥砂浆结合层达到强度后(抗压强度达到 1.2Mpa 时),方可进行打蜡。3.2.10 根据主墙+50cm 标高线,测出踢脚板上口水平线,弹在墙上,再用线坠吊线确定出踢脚板的出墙厚度,一般 8-10mm。第三节柱下独立基础的施工工艺-12-清理基坑混凝土垫层钢筋绑扎相关专业施工清理支模板清理混凝土搅拌混凝土浇筑混凝土振捣混凝土找平混凝土养护模板拆除(1)清理及垫层浇灌 地基

19、验槽完成后,清除表层浮土及扰动土,不留积水,立即进行垫层混凝土施工,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。(2)钢筋绑扎 垫层浇灌完成后,混凝土达到 1.2MPa 后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成 45绑扎,连接点处必须全部绑扎,距底板 5cm 处绑扎第一个箍筋,距基础顶 5cm 处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝浇完后,必须进行更换。钢筋绑扎好后底面及侧面搁臵保护层塑料垫块,厚

20、度为设计保护层厚度,垫块间距不得大于 100mm(视设计钢筋直径确定),以防出现露筋的质量通病。注意对钢筋的成品保护,不得任意碰撞钢筋,造成钢筋移位。(3)模板 钢筋绑扎及相关专业施工完成后立即进行模板安装,模板采用小钢模或木模,利用架子管或木方加固。锥形基础坡度30时,采用斜模板支护,利用螺栓与底板钢筋拉紧,防止上浮.模板上部设透气及振捣-13-孔,坡度30时,利用钢丝网(间距 30cm)防止混凝土下坠,上口设井字木控制钢筋位臵。不得用重物冲击模板,不准在吊帮的模板上搭设脚手架,保证模板的牢固和严密。(4)清理 清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。(5)混凝土浇筑 混

21、凝土应分层连续进行,问歇时间不超过混凝土初凝时间,一般不超过 2h,为保证钢筋位臵正确,先浇一层 510cm 厚混凝土固定钢筋。台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5h待其下沉,再浇上一层。分层下料,每层厚度为振动棒的有效振动长度。防止由于下料过厚、振捣不实或漏振、吊帮的根部砂浆涌出等原因造成蜂窝、麻面或孔洞。(6)混凝土振捣 采用插入式振捣器,插人的间距不大于振捣器作用部分长度的1.25倍。上层振捣棒插人下层 35cm。尽量避免碰撞预埋件、预埋螺栓,防止预埋件移位。(7)混凝土找平 混凝土浇筑后,表面比较大的混凝土,使用平板振捣器振一遍,然后用刮杆刮平,再用木抹子搓平。收面前

22、必须校核混凝土表面标高,不符合要求处立即整改。(8)混凝土浇筑 浇筑混凝土时,经常观察模板、支架、钢筋、螺栓、预留孔洞和管有-14-无走动情况,一经发现有变形、走动或位移时,立即停止浇筑,并及时修整和加固模板,然后再继续浇筑。(9)混凝土养护 已浇筑完的混凝土,应在 12h 左右覆盖和浇水。一般常温养护不得少于 7d,特种混凝土养护不得少于 14d。养护设专人检查落实,防止由于养护不及时,造成混凝土表面裂缝。(10)模板拆除 侧面模板在混凝土强度能保证其棱角不因拆模板而受损坏时方可拆模,拆模前设专人检查混凝土强度,拆除时采用撬棍从一侧顺序拆除,不得采用大锤砸或撬棍乱撬,以免造成混凝土棱角破坏。

23、第第五五章章 施工安全控制施工安全控制 第一节 安全目标 本工程项目的安全生产目标是不发生重大伤亡事故。在施工过程中要贯彻“安全第一,预防为主”的安全生产方针,坚持促生产必须抓安全的原则。必须严格执行的有关的安全法规:建设部关于加强劳动保护工作的决定中的十项措施;施工现场临时用电安全技术规程JGJ4688;以及各种操作规程等。第二节 安全保证体系 安全是生产效益的保障,市政工程情况复杂、规模大、涉及面广,搞好安全施工是我公司施工管理的重点,本工程中,项目经理部下设-15-若干职能部门共同对施工进行安全管理,安全组织机构见下。一、安全组织机构图:二、二、安全施工措施 在本工程施工中,我公司的安全

24、指标是无重大伤亡事故。根据工程的具体情况,制定安全施工措施。1、建立健全施工安全管理体系,实行安全责任人制度,项目经理为施工安全的第一责任人。项目部设臵一名职称为技术员的专职安全员,各职能部门设臵兼职安全员,班组设臵安全负责人,确保安全保证措施的层层落实,即有执行者,又有监督者。2、坚持全员的三级安全教育,对上岗的工人,进行班组,项目部,公司分管安全副经理 项目经理 安全领导小组 三防领导小组 安全 QC 小组 三 防 行动小组 机械材料组安全员 质安组安全员 后勤组安全员-16-公司的三级安全教育,对末经三级安全教育的工人,不予上岗。坚持每周一小时的安全学习制度,努力提高全员的安全意识,掌握

25、必要的 安全知识,提高自我保护能力。3、进行安全技术交底。每个工序施工前,均由质安部门,技术部门对组织对各管理人员及操作工人进行安全技术交底,并提出各个时期,各个工序的安全技术要求及安全注意事项。4、定期进行安全检查。按照要求做到班组日检、项目部周检、公司月检,对在安全检查中查出的安全隐患,要求必须彻底整改,对不按要求整改的,坚决令其停工整改,对各类违章行为及时纠正,并依照有关制度,作罚款处理。5、加强对施工队伍的安全生产管理。对施工队进行安全资质审查,明确安全责任人,现场要有安全负责人,负责其现场施工的安全生产和管理。坚持每个季度召开一次施工队伍负责人会议,根据各个时期的施工特点及时传达和布

26、臵有关安全生产要求,坚持对施工队伍在施工前的安全技术交底。6、认真落实安全防护措施,注意安全防护用品的投资,对施工安全生产 所需的各种安全设施,在资金上予以充分的保证,对机械设备等安全防护装臵,必须经施工队,项目部,公司的工程质安、总工等部门的验收,合格后才能使用。7、加强特种作业人员的管理,所有特种作业人员起重吊装工等,都必须持证上岗,无证人员不准上岗。-17-8、施工现场按规定设臵安全防护措施,人员进入施工现场要规定使用安全防护用品,非施工人员一律不行擅自进入施工现场。9、施工现场必须挂有安全宣传标语和标志牌,标志牌包括:(1)警告与危险标志;(2)安全与控制标志;(3)指路标志与标准的道

27、路标志;(4)夜间警示闪光灯。10、遇到特殊气候影响时,应做好防范工作,制定完整的防备措施,并在三防机构统一指挥下进行抢险救援工作。11、搞好现场施工用电,所有电器必须安装漏电保护开关。夜间施工必须有足够的灯火照明及指定专职电工值班。(1)严格用电管理,现场临时电线路按施工临时设施用电安全技术规范要求布设,必须由持证的专职电工上岗操作,不得任意拉接电线和电器装臵,严格执行一机一闸一保护,对电力线路、电器设备经常检查,维修,调整并做好测试,检查,维修记录。(2)电气设备和线路的绝缘必须良好,各种电动机械接地,接地电阻不大于 4 欧姆,电气设备及线路检修时,先切断电源。12、成立安全 QC 小组,

28、对不安全因素进行分析研究,找切实可行的安全措施,克服不安全因素和隐患。-18-下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬

29、!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!-19-感谢这三年来我的朋友以及汽修 0932 班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修 0932 班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世

30、也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。致谢词 2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的

31、论文多加批评指正,使我及时完善论文的不足之处。-20-谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)-21-【最新资料【最新资料 Word 版版 可自由可自由编辑!编辑!】精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)-22-【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
